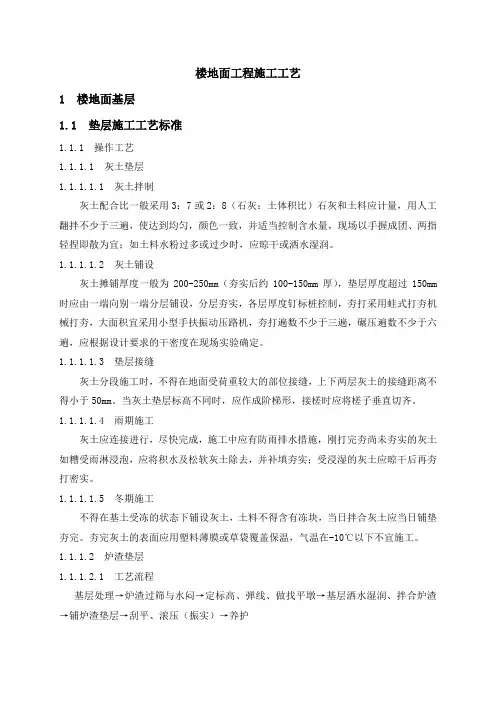

楼地面工程施工工艺1 楼地面基层1.1 垫层施工工艺标准1.1.1 操作工艺1.1.1.1 灰土垫层1.1.1.1.1 灰土拌制灰土配合比一般采用3:7或2:8(石灰:土体积比)石灰和土料应计量,用人工翻拌不少于三遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团、两指轻捏即散为宜;如土料水粉过多或过少时,应晾干或洒水湿润。
1.1.1.1.2 灰土铺设灰土摊铺厚度一般为200-250mm(夯实后约100-150mm厚),垫层厚度超过150mm 时应由一端向别一端分层铺设,分层夯实,各层厚度钉标桩控制,夯打采用蛙式打夯机械打夯,大面积宜采用小型手扶振动压路机,夯打遍数不少于三遍,碾压遍数不少于六遍,应根据设计要求的干密度在现场实验确定。
1.1.1.1.3 垫层接缝灰土分段施工时,不得在地面受荷重较大的部位接缝,上下两层灰土的接缝距离不得小于50mm。
当灰土垫层标高不同时,应作成阶梯形,接槎时应将槎子垂直切齐。
1.1.1.1.4 雨期施工灰土应连接进行,尽快完成,施工中应有防雨排水措施,刚打完夯尚未夯实的灰土如糟受雨淋浸泡,应将积水及松软灰土除去,并补填夯实;受浸湿的灰土应晾干后再夯打密实。
1.1.1.1.5 冬期施工不得在基土受冻的状态下铺设灰土,土料不得含有冻块,当日拌合灰土应当日铺垫夯完。
夯完灰土的表面应用塑料薄膜或草袋覆盖保温,气温在-10℃以下不宜施工。

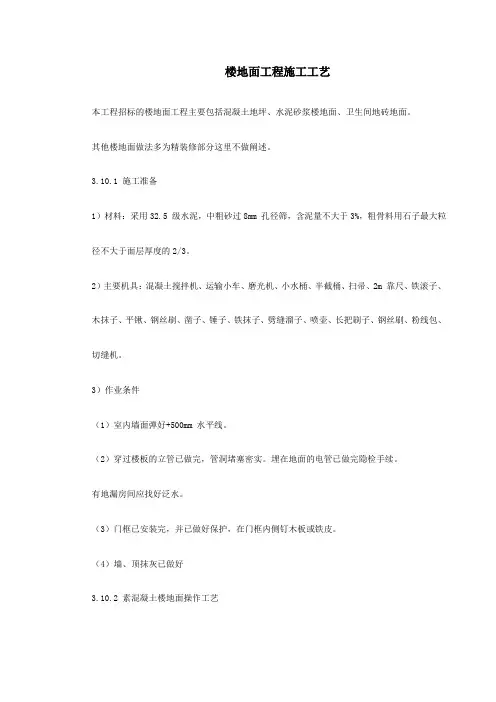

1.1.1.2 炉渣垫层1.1.1.2.1 工艺流程基层处理→炉渣过筛与水闷→定标高、弹线、做找平墩→基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压(振实)→养护1.1.1.2.2 基层处理在基土上做垫层时,应将杂物、粘土清理干净,并打底夯两遍;在混凝土基层上做垫层,应将粘结在基层上的水泥浆皮、混凝土渣等剔凿掉,用扫帚清扫干净,并酒水湿润。
1.1.1.2.3 材料处理炉渣在使用前必须先过两遍筛,第一遍为大孔筛,筛孔孔径为40mm;第二遍用小孔筛,筛孔孔径为5mm,主要筛去细粉末,使料径5mm以下的颗粒体积不得超过总体积的40%。

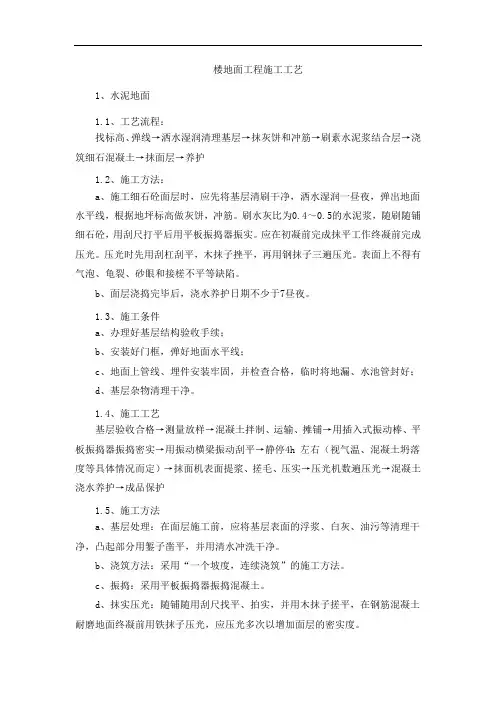

楼地面工程施工工艺1、水泥地面1.1、工艺流程:找标高、弹线→洒水湿润清理基层→抹灰饼和冲筋→刷素水泥浆结合层→浇筑细石混凝土→抹面层→养护1.2、施工方法:a、施工细石砼面层时,应先将基层清刷干净,洒水湿润一昼夜,弹出地面水平线,根据地坪标高做灰饼,冲筋。
刷水灰比为0.4~0.5的水泥浆,随刷随铺细石砼,用刮尺打平后用平板振捣器振实。
应在初凝前完成抹平工作终凝前完成压光。
压光时先用刮杠刮平,木抹子挫平,再用钢抹子三遍压光。
表面上不得有气泡、龟裂、砂眼和接槎不平等缺陷。
b、面层浇捣完毕后,浇水养护日期不少于7昼夜。
1.3、施工条件a、办理好基层结构验收手续;b、安装好门框,弹好地面水平线;c、地面上管线、埋件安装牢固,并检查合格,临时将地漏、水池管封好;d、基层杂物清理干净。
1.4、施工工艺基层验收合格→测量放样→混凝土拌制、运输、摊铺→用插入式振动棒、平板振捣器振捣密实→用振动横梁振动刮平→静停4h 左右(视气温、混凝土坍落度等具体情况而定)→抹面机表面提浆、搓毛、压实→压光机数遍压光→混凝土浇水养护→成品保护1.5、施工方法a、基层处理:在面层施工前,应将基层表面的浮浆、白灰、油污等清理干净,凸起部分用錾子凿平,并用清水冲洗干净。
b、浇筑方法:采用“一个坡度,连续浇筑”的施工方法。
c、振捣:采用平板振捣器振捣混凝土。
d、抹实压光:随铺随用刮尺找平、拍实,并用木抹子搓平,在钢筋混凝土耐磨地面终凝前用铁抹子压光,应压光多次以增加面层的密实度。
e、养护:钢筋混凝土耐磨面层抹完12h,用砂或锯末覆盖,并洒水养护但不得用水直接冲洒。
养护期一般为5-7d。
正常温度下,14天方可使用。
1.6、质量标准与检验方法a、面层的标高和厚度应符合设计要求。
b、面层的强度等级或配合比应符合设计要求和施工规范的规定。
c、面层和结合层与下一基层的结合应用敲击方法检查,不应有空鼓。
d、面层的表面不应有裂纹、脱皮和麻面等现象。
楼地面工程施工工艺本工程招标的楼地面工程主要包括混凝土地坪、水泥砂浆楼地面、卫生间地砖地面。
其他楼地面做法多为精装修部分这里不做阐述。
3.10.1 施工准备1)材料:采用32.5 级水泥,中粗砂过8mm 孔径筛,含泥量不大于3%,粗骨料用石子最大粒径不大于面层厚度的2/3。
2)主要机具:混凝土搅拌机、运输小车、磨光机、小水桶、半截桶、扫帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子、劈缝溜子、喷壶、长把刷子、钢丝刷、粉线包、切缝机。
3)作业条件(1)室内墙面弹好+500mm 水平线。
(2)穿过楼板的立管已做完,管洞堵塞密实。
埋在地面的电管已做完隐检手续。
有地漏房间应找好泛水。
(3)门框已安装完,并已做好保护,在门框内侧钉木板或铁皮。
(4)墙、顶抹灰已做好3.10.2 素混凝土楼地面操作工艺1)素混凝土工艺流程见流程图2)操作要点(1)找标高、弹面层水平线:根据墙面上已有的+50cm 水平标高线,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
(2)基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲除掉,用碱将油污刷掉,最后用清水将基层冲洗干净。
(3)洒水湿润:在做面层之前一天对基层表面进行洒水湿润。
(4)抹灰饼:根据已弹出的面层水平标高线。
横竖拉线,用与素混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高就是面层标高。
(5)抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑素混凝土面层厚度的标准。
(6)刷素水泥浆结合层在铺设混凝土面层以前,在已湿润的基层上刷一道1:0.4~0.5(水泥:水)的素水泥浆,不要刷得面积过大,要随刷随铺素混凝土,避免时间过长水泥浆风干导致面层空鼓。
(7)浇筑素混凝土素混凝土搅拌:素混凝土面层的强度等级应按设计要求做试配,又试验室根据原材料情况计算出配合比,部分现场用搅拌机进行搅拌,坍落度控制在50mm 左右。

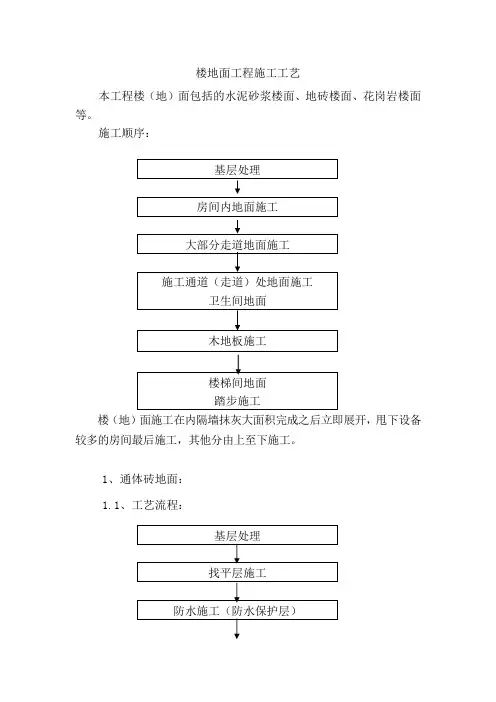

楼地面工程施工工艺本工程楼(地)面包括的水泥砂浆楼面、地砖楼面、花岗岩楼面等。
施工顺序:楼(地)面施工在内隔墙抹灰大面积完成之后立即展开,甩下设备较多的房间最后施工,其他分由上至下施工。
1、通体砖地面:1.1、工艺流程:1.2、施工要点:将混凝土基层上的杂物清理干净,并剔掉砂浆落地灰,用钢丝刷刷净浮浆层;如有油污时用10%火碱刷净,并用清水及时将其上的碱液冲净。
根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上。
在清理好的基层上,用喷壶将地面基层均匀撒水一遍。
从已弹好的面层水平线下量至找平层上皮标高,抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋。
有地漏的房间,由四周向地漏方向放射型抹标筋。
使用干硬性砂浆,厚度不小于2cm。
清净抹标筋的剩余浆渣,刷一遍水泥浆粘结层,要随涂刷随铺砂浆。
然后根据标筋的标高,用小平锹将已拌和的1:3干硬性水泥砂浆(找平层采用42.5级水泥配制,铺设时的稠度以用手捏成团,在手中松开即散为度)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h 后浇水养护。
2、水泥砂浆地面施工顺序:专业管线安装→找标高、弹面层控制线→基层处理→洒水润湿→抹灰饼→搅拌砂浆→刷水泥砂浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。
将基层上的灰尘扫掉,用钢丝刷刷净、剔掉灰浆皮和灰渣层,用10%的火碱溶液刷掉基层上的油污,并用清水将碱液冲净。
根据墙上的+50cm水平线,往下量出面层标高,弹在墙上。
用喷壶将地面基层均匀撒水一遍。
根据+50线确定面层抹灰厚度(不小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5—2.0m,灰饼上平面即为地面面层标高,若房间较大须抹标筋,宽度与灰饼相同。

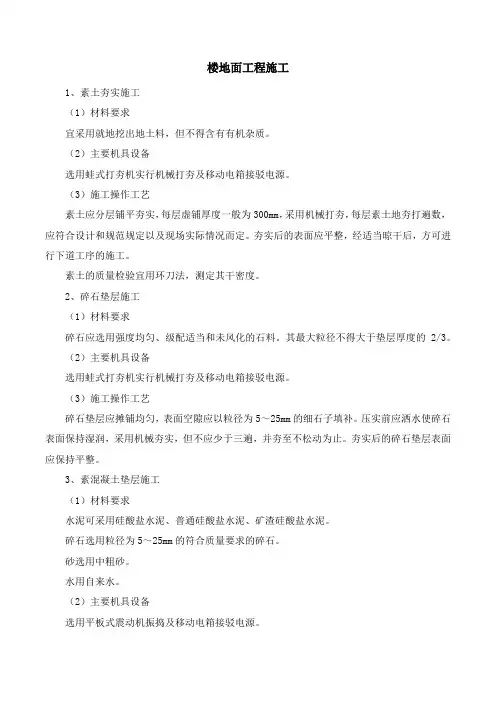

楼地面工程施工1、素土夯实施工(1)材料要求宜采用就地挖出地土料,但不得含有有机杂质。
(2)主要机具设备选用蛙式打夯机实行机械打夯及移动电箱接驳电源。
(3)施工操作工艺素土应分层铺平夯实,每层虚铺厚度一般为300mm,采用机械打夯,每层素土地夯打遍数,应符合设计和规范规定以及现场实际情况而定。
夯实后的表面应平整,经适当晾干后,方可进行下道工序的施工。
素土的质量检验宜用环刀法,测定其干密度。
2、碎石垫层施工(1)材料要求碎石应选用强度均匀、级配适当和未风化的石料。
其最大粒径不得大于垫层厚度的2/3。
(2)主要机具设备选用蛙式打夯机实行机械打夯及移动电箱接驳电源。
(3)施工操作工艺碎石垫层应摊铺均匀,表面空隙应以粒径为5~25mm的细石子填补。
压实前应洒水使碎石表面保持湿润,采用机械夯实,但不应少于三遍,并夯至不松动为止。
夯实后的碎石垫层表面应保持平整。
3、素混凝土垫层施工(1)材料要求水泥可采用硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥。
碎石选用粒径为5~25mm的符合质量要求的碎石。
砂选用中粗砂。
水用自来水。
(2)主要机具设备选用平板式震动机振捣及移动电箱接驳电源。
素混凝土垫层的施工,采用现场机拌混凝土,其配合比按设计要求配制,并应通过当地质监站指定试验室的计算和试配,现场配制时根据试验室提供的级配通知单实行过磅配制。
其浇筑时的坍落度应控制在10~30mm内。
浇筑混凝土垫层前,应清除寄存那个杂物,洒水湿润。
浇筑大面积混凝土垫层时,应纵横每6~10M设置中间水平桩以控制厚度和标高。
大面积混凝土浇筑时,应分区分段进行。
分区分段应结合设计对房间的功能和分隔要求,不同材料面层的连接部位和设备基础的位置进行划分。
浇筑混凝土垫层前,应按设计要求和施工规定埋设锚栓、木砖等预留孔洞。
混凝土浇筑完毕后,应在12小时内用草包或麻袋等加以覆盖和浇水,浇水次数应能保持混凝土具有足够的湿润状态,养护日期不少于2天。
4、水泥砂浆结合层施工(1)材料要求水泥可采用硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥。
楼地面工程施工工艺一、地砖楼(地)面工艺流程:清理基层→做灰饼冲筋→做底灰→铺贴陶瓷锦砖→刷水、揭纸→拨缝、灌缝→养护1.清理基层:基层表面的泥土、浮浆、灰渣及其他垃圾杂物清除干净。
如有松散颗粒、浮皮,必须凿除或用钢丝刷刷至外露结实为止,凹洼处用砂浆抹平,油污擦净。
铺前1d,将基层浇水湿润。
2.做灰饼冲筋:根据墙面水平线,在地面四周拉线,在四角基层上用1∶3水泥砂浆做灰饼,灰饼上平低于面层标高一块陶瓷锦砖厚度,在房间四周冲筋,房间中间每隔1.5m左右补灰饼,并连通灰饼,做纵向或横向冲筋(标筋)。
灰饼及冲筋用干硬性水泥砂浆分别抹成50mm方块和50mm宽的条状。
有地漏者由墙四周向其作放射状冲筋,坡度按设计或采用0.5%~1.0%的坡度,无地漏者其门洞口处一般比最里边低约5~10mm,以免积水。
3.做底灰:做完冲筋后在基层上均匀洒水湿润,刷一度水灰比0.4~0.5的素水泥浆,须薄且匀,一次面积不宜过大,必须随刷随铺底灰(找平层)。
底灰用1∶3(体积比,下同)干硬性水泥砂浆,稠度以手捏成团,落地开花为宜,厚度约为20~25mm。
铺后先用铁抹子将水泥砂浆摊开拍实,再用2m木刮杠按冲筋刮平,然后再用木抹子拍实搓平,顺手划毛。
有地漏的房间,按排水方向找出0.5%~1.0%坡度的泛水。
底灰完成以后,用2m靠尺和楔形塞尺检查,表面平整偏差在2mm以内。
4.铺贴瓷砖:对铺设的房间检查净空尺寸,找好方正,在底灰(找平层)上弹(拉)出方正的纵横控制线。
陶瓷锦砖按找平层的软硬,有“软底”铺贴和“硬底”铺贴两种操作工艺。
在当日抹好的找平层上铺锦砖称为“软底”铺贴;在已完全硬化的找平层上铺瓷砖称为“硬底”铺贴。
找方正时,在硬底上可弹出控制线,在软底上拉控制线。
一般小面积多采用软底铺贴;大面积多采用硬底铺贴。
弹线尺寸按陶瓷砖每联(张)实际长、宽及设计铺砌图形、房间净空大小等计算控制,由房中心向两边进行,尽量用整联(张),当不足整联,可在墙根四周一圈用扁凿裁条嵌齐,毛边在作踢脚线时盖住。

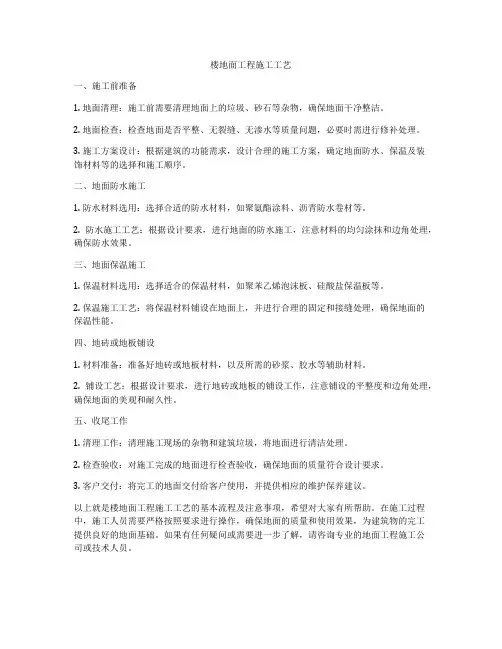

楼地面工程施工工艺一、地毯铺设1、选材要求:根据不同房间的功能档次,以业主认可的设计样板进行选购。
材料规格型号必须符合设计要求,质量符合国家有关标准规定,且“三证”齐全。
2、施工程序不固定式:3、各工序施工技术要点固定式:清理基层:地面及其它质量保证项目符合验评标准,地面干燥,含水率不得大于8%。
酥松、起砂、起灰、凹凸不平、油渍、潮湿地面必须返工。
裁割:按房间尺寸加长2CM 下料,地毯宽度扣去地毯边缘后计算,在背面弹线。
大面积用裁边机,小面积用裁刀,从背面裁切,圈绒地毯从环毛的中间切开,割绒地毯使切口绒毛整齐,卷起编号。
固定:先在离踢脚板8MM 处,用水泥钉按中距300-400MM 将倒刺板用200MMX24-25MMX4-6MM 的三夹板条,板上钉两排斜铁钉。
门口地毯固定和收口,在门框下的地面处,采用厚2MM 左右的铝合金门口压条,将21MM 面用螺钉固定在地面内,再将地毯毛边塞入18MM 的口内,将压片敲下压紧地毯。
外门口或地毯与其它材的相接处,则采用铝合金“L”型倒刺条或其它铝压条。
缝合:纯毛地毯缝合有二种类方法:一是在背面对齐按缝,用直针缝线缝合,在缝合处涂刷5-6CM 宽的白胶,粘贴牛皮纸或白布条(也可是塑料胶纸带)正面用弯针在接缝处做绒毛密实的缝合,表面不显拼缝。
二是粘接接缝,一般用于有麻布衬花的化纤地毯,弹线,铺带,胶剂涂粘,对好粘平,熨烫,辗压平实。
铺设:地毯就位后先固定一边,用大撑子扒齿抓住地面,通过杠杆伸缩将地毯张拉平整。
也可先将地毯一条长边固定在倒刺板上,再将毛边塞入踢脚板下空隙内,用小地毯撑子置于地毯上用手压住撑子用膝盖顶住撑子胶垫。
由一个方向向另一方向推移,地毯拉平拉直,固定在倒刺板上。
修整清洁:铺设完毕,将多余部分除掉,收口条固定,粘贴固定分满刷与部分刷两种,人流多的地面满刷,人流少的房间摆物地面的可部分刷,用油刷将地板胶涂刷地面,静停5-10MIN,待胶液溶剂挥发后,即可铺地毯。
第1篇一、施工准备1. 熟悉施工图纸,了解楼地面设计要求、材料规格、施工工艺等。
2. 检查施工现场,确保无障碍物,清理施工区域。
3. 准备施工所需材料、工具、设备,如水泥、砂子、砖块、石材、地砖、涂料、油漆等。
4. 组织施工队伍,明确施工人员职责。
二、基础处理1. 检查基层,确保平整、坚实,无空鼓、裂缝等现象。
2. 清理基层表面,清除油污、杂物、垃圾等。
3. 如需加固基层,可进行混凝土浇筑、砖砌等处理。
4. 对基层进行防潮处理,铺设防水层。
三、找平层施工1. 根据设计要求,确定找平层厚度。
2. 使用水泥砂浆或细石混凝土进行找平层施工。
3. 按照设计坡度进行找坡,确保排水畅通。
4. 找平层施工完成后,进行养护,待强度达到要求后方可进行下一道工序。
四、面层施工1. 根据设计要求,选择合适的面层材料,如瓷砖、石材、木地板等。
2. 针对不同面层材料,采取相应的施工工艺。
a. 瓷砖:基层清理干净后,进行弹线定位,铺设瓷砖,勾缝。
b. 石材:根据石材种类,采取干铺或湿铺工艺,确保石材平整、牢固。
c. 木地板:在基层上铺设防潮层,铺设木地板,进行拼缝、打磨。
3. 面层施工完成后,进行养护,待强度达到要求后方可进行下一道工序。
五、保护层施工1. 根据设计要求,选择合适的保护层材料,如涂料、油漆等。
2. 对面层进行保护层施工,确保面层不受损伤。
3. 保护层施工完成后,进行养护,待强度达到要求后方可投入使用。
六、验收1. 检查楼地面施工质量,包括平整度、坡度、材料质量、施工工艺等。
2. 验收合格后,进行交付使用。
总之,楼地面施工工程工序复杂,涉及多个环节。
施工过程中,要严格按照设计要求、规范标准进行操作,确保工程质量。
同时,注重施工过程中的安全、环保,为用户提供舒适、美观的居住环境。
第2篇一、施工准备1. 施工图纸及资料审查:对施工图纸进行审查,确保图纸完整、准确,并对相关资料进行整理。
2. 材料准备:根据施工图纸及施工方案,准备所需的各种材料,如水泥、砂、石子、钢筋、防水材料、涂料等。
楼地面工程施工工艺
一、施工前准备
1. 地面清理:施工前需要清理地面上的垃圾、砂石等杂物,确保地面干净整洁。
2. 地面检查:检查地面是否平整、无裂缝、无渗水等质量问题,必要时需进行修补处理。
3. 施工方案设计:根据建筑的功能需求,设计合理的施工方案,确定地面防水、保温及装
饰材料等的选择和施工顺序。
二、地面防水施工
1. 防水材料选用:选择合适的防水材料,如聚氨酯涂料、沥青防水卷材等。
2. 防水施工工艺:根据设计要求,进行地面的防水施工,注意材料的均匀涂抹和边角处理,确保防水效果。
三、地面保温施工
1. 保温材料选用:选择适合的保温材料,如聚苯乙烯泡沫板、硅酸盐保温板等。
2. 保温施工工艺:将保温材料铺设在地面上,并进行合理的固定和接缝处理,确保地面的
保温性能。
四、地砖或地板铺设
1. 材料准备:准备好地砖或地板材料,以及所需的砂浆、胶水等辅助材料。
2. 铺设工艺:根据设计要求,进行地砖或地板的铺设工作,注意铺设的平整度和边角处理,确保地面的美观和耐久性。
五、收尾工作
1. 清理工作:清理施工现场的杂物和建筑垃圾,将地面进行清洁处理。
2. 检查验收:对施工完成的地面进行检查验收,确保地面的质量符合设计要求。
3. 客户交付:将完工的地面交付给客户使用,并提供相应的维护保养建议。
以上就是楼地面工程施工工艺的基本流程及注意事项,希望对大家有所帮助。
在施工过程中,施工人员需要严格按照要求进行操作,确保地面的质量和使用效果,为建筑物的完工
提供良好的地面基础。
如果有任何疑问或需要进一步了解,请咨询专业的地面工程施工公
司或技术人员。
楼地面工程施工方案1、楼地面基层施工1)施工工艺(1) 地面素土夯实→碎石垫层→混凝土垫层→水泥砂浆找平层→涂膜防水层→细石混凝土找平层(2) 楼面基底处理→水泥砂浆找平层→涂膜防水层→细石混凝土找平层2)施工方法(1) 素土夯实用打夯机将基层素土纵横夯打各四遍。
(2) 出标志头①根据墙上+0.50 M的水平标高线及设计规定的垫层厚度往下量测出垫层的上平标高,并弹在四周墙上。
②拉水平线找平墩,其间距 2 M 左右(间距小于靠尺长度),有泛水要求的房间,按坡度要求拉出最高和最低的标高,抹出坡度墩,用来控制垫层的表面标高。
③灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为50~80mm的纵横标筋。
(3) 碎石垫层以找平墩为标志控制好碎石垫层虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再用压路机往返碾压二遍,并随时用 2 M 靠尺检查平整度,高出部分铲掉,凹处填平。
(4) 混凝土垫层①为了控制垫层的平整度,首先地面可在填土中打入小木桩,拉水平标高线在木桩上做垫层上平的标记(间距2 M 左右)。
在楼层混凝土基层上可抹100mm ×100mm找平墩,墩上平为垫层的上标高。
②大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。
③铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5),然后从一端开始铺设,由室内向外退着操作。
④用铁锹铺混凝土,厚度略高于找平桩(墩),随即用平板振动器振捣。
厚度超过200mm时,应采用插入式振动器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
⑤混凝土振捣密实后,以墙上水平标高线及找平桩(墩)为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
⑥为防止混凝土的收缩裂缝,除严格控制混凝土的水灰比外,在混凝土初凝前进行二次复振,以减少气泡,提高混凝土的密实性。
楼地面工程本工程的楼地面做法较多,其中包括防滑地砖防潮楼面、防滑地砖楼面、双液环氧树脂地面涂料、长条硬木地板楼面、强化复合双层木地板楼面、双层地毯楼面、PVC地板楼面。
1防滑地砖楼面1.1施工要点1)将基层清理干净,表面灰浆更要铲掉、扫净。
2)刷水泥砂浆结合层:在清理好的地面上均匀洒水,然后用扫帚均匀洒水泥砂浆(配合比为1:1)、厚度5mm,与下道工序铺砂浆找平层必须紧密配合。
3)做干硬性水泥砂浆找平层。
冲筋:先做灰饼,以墙面水平线为准下反,灰饼上表面应低于地面标高一个防滑地砖厚度。
然后在房间四周冲筋,房间中间每隔一米冲筋一道。
有泛水房间,冲筋应朝地漏方向呈放射状。
冲筋后,用1:3干硬性水泥砂浆(干硬程度以手捏成团,落地开花为准)铺设,厚度为20~25MM,砂浆应拍实,用拉尺刮平,要求表面平整并找出泛水。
4)铺贴防滑地砖对铺设的房间检查净空尺寸,找好方正,在找平层上弹出方正的垂直控制线(找平层一般分为“软底”和“硬底”,在当日抹好的找平层上铺地砖称为“软底”,在已完成硬化的找平层上铺称“硬底”。
找方正时在硬底上可弹控制线,在软底上拉控制线)。
按施工大样图计算出所要铺贴的张数,若不是整张的应甩到边角处,不能铺设到显眼的地方。
做水泥浆结合层:在“硬底”上铺设防滑地砖时,先洒水湿润后刮一道厚2~3MM的水泥浆(宜掺水泥重20%的107胶);在软底上铺设地砖时应浇水泥浆,用刷子刷均匀。
注意水泥浆结合层要随贴随刷。
在水泥浆尚未初凝时即铺防滑地砖,从里向外沿控制线进行(也可边甩边铺设),用拍板拍实,使水泥浆进入地砖的缝内。
整间铺好后在防滑地砖上垫木板在垫板上修理四周边角,保证其接槎平直。
5)拨缝:及时检查缝子是否均匀,缝子不顺时,用小靠尺比着开刀轻轻地拨顺、调直,将其调整后,用木拍板拍实(用锤子敲拍板),同时检查有无掉粒现象,并及时将缺少的防滑地砖粘贴补齐。
6)灌浆:拨缝后第二天(或水泥砂浆结合层终凝后),用与防滑地砖颜色的水泥素浆擦缝,用棉丝蘸素浆从里到外顺缝抹擦严、擦实为止,并及时将地砖表面的素灰清理干净。
第1篇一、施工准备1. 工程图纸会审:熟悉工程图纸,了解设计要求,明确施工方案。
2. 材料设备准备:根据施工图纸和施工方案,准备所需的材料、设备,如水泥、砂、石子、钢筋、模板、防水材料等。
3. 施工现场准备:平整场地,搭建施工便道,设置安全警示标志。
二、地基处理1. 清理场地:将施工场地内的杂物、垃圾、积水等清理干净。
2. 土方回填:按照设计要求,对地基进行土方回填,并进行压实。
3. 地基处理:根据地基情况,采取相应的地基处理措施,如换填、加固等。
三、垫层施工1. 铺设垫层材料:按照设计要求,铺设垫层材料,如水泥砂浆、混凝土等。
2. 垫层压实:采用振动压实或夯实工具,对垫层进行压实。
3. 检查验收:检查垫层厚度、平整度、密实度等,确保符合设计要求。
四、基层施工1. 模板支设:根据设计要求,支设模板,确保模板稳固、平整。
2. 混凝土浇筑:按照设计要求,浇筑混凝土,注意控制混凝土配合比和浇筑速度。
3. 混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
五、面层施工1. 铺设面层材料:根据设计要求,铺设面层材料,如瓷砖、石材、木地板等。
2. 面层铺贴:按照设计要求,进行面层铺贴,确保铺贴平整、牢固。
3. 面层打磨:对铺设好的面层进行打磨,使其表面光滑。
4. 面层保护:对完工的面层进行保护,防止污染和损坏。
六、防水施工1. 防水层施工:按照设计要求,施工防水层,确保防水层厚度、宽度、搭接等符合规范。
2. 防水层检查:检查防水层施工质量,确保无渗漏。
3. 防水层保护:对防水层进行保护,防止污染和损坏。
七、施工缝处理1. 施工缝设置:根据设计要求,设置施工缝,确保施工缝位置、尺寸、间距符合规范。
2. 施工缝处理:对施工缝进行凿毛、清理、处理,确保施工缝质量。
八、质量验收1. 施工过程中,对每一道工序进行质量检查,确保符合设计要求。
2. 工程完工后,进行整体质量验收,包括观感质量、实体质量、功能性质量等。
楼地面工程施工工艺一、施工准备1.1 材料准备:根据设计要求,提前准备好所需的各种建筑材料,如水泥、砂、砖、石材、地砖、防水材料等,并确保材料质量符合国家标准。
1.2 施工工具:准备相应的施工工具,如水准仪、水平尺、墨斗、砖刀、抹子、钉锤、扳手等。
1.3 施工图纸:熟悉并理解施工图纸,了解楼地面的设计要求、结构形式、尺寸规格等。
1.4 技术交底:与设计师、工程师进行技术交底,明确施工要求和技术细节。
二、施工工艺2.1 基层处理:清理基层表面,去除浮尘、油污、水迹等杂物,确保基层平整、干净。
根据基层情况,可采用相应的处理措施,如打磨、修补、涂刷界面剂等。
2.2 防水层施工:在基层上施工防水层,可采用涂膜防水或卷材防水。
施工前,先进行试水试验,确保基层无渗漏。
防水层施工完成后,进行蓄水试验,确保防水效果。
2.3 找平层施工:在防水层上施工找平层,采用水泥砂浆或混凝土浇筑。
找平层施工前,先进行标高测量,按照设计要求设置标高控制点。
找平层施工过程中,注意控制水泥砂浆的配合比,确保找平层质量。
2.4 面层施工:根据设计要求,选择合适的面层材料进行施工。
面层施工前,先进行试排,确保面层材料的尺寸、色泽、纹理等符合设计要求。
面层施工过程中,注意控制施工工艺,如铺设顺序、拼接方式、缝隙处理等。
2.5 细部处理:对楼地面的细部进行处理,如门口、楼梯踏步、阴阳角等。
细部处理要求整齐、美观、牢固。
2.6 养护:楼地面工程施工完成后,进行养护。
养护期间,避免人员行走、车辆碾压,确保楼地面材料正常硬化。
养护时间根据材料种类和气候条件确定。
三、质量控制3.1 材料质量控制:严格把控原材料的质量,确保原材料符合国家标准和设计要求。
3.2 施工过程控制:加强施工过程中的质量监控,确保施工工艺符合设计要求和规范。
3.3 验收控制:楼地面工程完成后,进行验收。
验收内容包括:楼地面的平整度、垂直度、尺寸精度、色泽一致性、拼接牢固性等。
一、楼地面地砖铺贴1、工艺流程基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护。
2、操作工艺(1)基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。
如基层有油污时,应用 10%火碱水刷净,并用清水及时将其上的碱液冲净。
(2)找标高、弹线:根据墙上的+50cm 水平标高线,往下量测出面层标高,并弹在墙上。
(3)抹找平层砂浆:1)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
2) 抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距 1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋 (又叫冲筋)。
抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于 2cm。
3) 装档 (即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆。
然后根据标筋的标高,用小平锹或木抹子将已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平。
并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确, 24h 后浇水养护。
(4)弹铺砖控制线:当找平层砂浆抗压强度达到 1.2Mpa 时,开始上人弹砖的控制线。
预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度。
当设计无规定时,紧密铺贴缝隙宽度不宜大于 1mm,虚缝铺贴缝隙宽度宜为 5~10mm。
(5) 铺砖:为了找好位置和标高,应从门口开始,纵向先铺 2-3 行砖,以此为标筋拉纵横水平标高线。
铺时应从里向外退着操作,人不得踏在刚铺好的砖在由,每块砖应跟线,操作程序是:1) 铺砌前将砖板块放入半裁水桶中浸水湿润,晾干后表面无明水时,方可使用。
2)找平层上洒水湿润,均匀涂刷素水泥浆,涂刷面积不要过大,铺多少刷多少。
3)结合层的厚度:如采用水泥砂浆铺设时应为 10-15mm,采用沥青胶结料铺设时应为 2-5mm,采用胶粘剂铺设时应为 2-3mm。
楼地面工程施工工艺流程1.建立施工队伍和组织在开始施工之前,首先需要成立一个专业的施工队伍,并指派一名具有经验的项目经理进行施工组织和协调工作。
同时要制定施工方案,明确施工的目标和任务。
2.准备施工场地和材料施工前需要对施工场地进行清理和平整,确保施工的基础条件。
同时需要准备好施工所需的各种材料和设备,包括水泥、砂浆、砖块、地砖等。
3.围护施工场地在施工前需要对施工场地进行围护和保护,确保施工期间不受外界因素的干扰。
可以使用临时围栏和遮盖物来保护施工现场。
4.基础工程施工施工之前需要确保楼地面的基础工程已经完成,包括地基处理、地下管道的布置和地基的垫层等工作。
这是保证楼地面稳固和耐久的重要步骤。
5.地面层施工地面层施工是指楼地面的主体层施工,包括地砖的铺设和地面的整平工作。
在施工过程中需要按照设计要求进行地砖的排列和铺设,并确保地面的平整和平整度符合标准。
6.抛光和养护地砖铺设完成后,需要进行地面的抛光和养护工作,以提高地面的光滑度和漂亮度。
抛光工作可以使用抛光机等设备进行,而养护工作则是利用水泥水进行滋润和保养。
在养护期间,施工人员需要加强对地面的保护,避免破坏。
7.地面封浆和防腐处理地砖抛光和养护完成后,需要对地面进行封浆和防腐处理。
封浆可以更好地保护地面,防止水渗透和灰尘污染。
而防腐处理则是为了增强地面的防潮、防霉和防腐性能。
8.竣工验收和交接施工完成后,需要对楼地面工程进行竣工验收和交接。
竣工验收是指对楼地面工程的质量和效果进行检查和评估,确保符合设计要求和施工标准。
交接则是指将楼地面交付给业主或使用方,并完成相关手续和文件。
以上是楼地面工程施工工艺流程的一般步骤,每个工地和项目都有其独特的特点和要求,因此在实际施工中需要根据具体情况进行调整和改进。
楼地面工程施工工艺(1)水泥砂浆地面施工工艺:基层处理→刷素水泥砂浆结合层→冲筋贴灰饼→铺水泥砂浆毛光→养护。
主要施工要点:水泥砂浆地面施工前,必须将地面基层、地墙相交的墙面,踢脚板处的粘杂物清理干净,影响面层厚度的凸出部位应剔平整,且应在做水泥砂浆地面的前一天洒水润湿基层。
根据室内+50cm水平标高,在四周做灰饼,铺1:2水泥砂浆用抹子赶铺拍实,三遍毛光成活,地面毛光交活后24小时养护,养护不少于15天,养护期间不允许重物和碰撞。
质量要求:成活后的水泥砂浆地面表面应洁净,无裂纹、脱皮、麻面和起砂现象,地面面层与基层结合牢固、无空鼓、表面平整度、踢脚板上口平直符合规范要求。
(2)厨卫间地面砖施工工艺:清理基层找规矩→刷素水泥砂浆结合层→做干性水泥砂浆找平层→铺地面砖→灌缝→养护。
首先将基层清理干净,表面灰浆皮要铲掉、扫净,在清理好的地面上均匀洒水,用扫帚均匀,洒水泥素浆(水灰比为0.5)。
以墙面水平线为准下皮做灰饼,在房间四周冲筋,中间每隔一米冲筋一道,找好挑坡度,用1:3干硬性水泥砂浆铺设,厚度约20~25mm,砂浆应拍实,用大杆刮实,对铺地地砖的房间检查净空尺寸,找好方正,在找平层上弹出方正垂直控制线,根据地面砖的模数进行线分格,不够整砖的方格放于墙根,根据弹线和地面砖图案进行镶贴,镶贴完后用与地面砖同颜色的水泥素浆擦缝,用棉丝蘸素浆从里到外顺序揉擦,擦严、擦实为止,应及时将地面砖表面的余灰清理干净,防止对面层的污染,擦缝24小时后养护4~5天后方可上人。
质量要求:面层与基层结合牢固,无空鼓,表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,无反坡倒破,地面砖块无裂纹,掉角和缺楞现象,地面砖铺帖后表面平整度不超过2mm,缝格平直不超过3mm,接缝高低不超过0.5mm,踢脚线上口平直不超过3mm,板宽间缝隙宽不大于2mm。
楼地面工程施工工艺1、细石砼楼地面(1)、工艺流程:弹+50cm水平线→基层清理→洒水湿润→刷素水泥浆→贴灰饼、冲筋→浇筑混凝土→抹面→养护。
(2)、细石砼楼地面施工应在预埋在地面内的各种管线已做完,穿过楼面的竖管已安装完毕,管洞已堵塞密实,墙、顶棚抹灰已完毕之后方可进行。
(3)、铺设细石砼之前,需先将基层清理干净,并洒水湿润;根据墙上的+50cm水平线找出面层标高,作灰饼、冲筋。
铺设细石砼时,应从里面向外进行,铺设要均匀,应比门框锯口线低3-4mm。
铺设的细石砼按灰饼高度刮平拍实后,立即用木抹子搓平,从内向外退着操作,要求抹子放平压紧,使地面平整。
木抹子抹平后,用铁滚来回纵横滚压,直到表面泛浆,即可进行压光工作。
在细石砼终凝之前,要求用专用压光机进行压光,使其色泽一致,平整光滑,无抹痕。
(4)、地面施工完成后,用毛毯覆盖洒水养护,且不少于7天。
养护期间,禁止上人或进行其他工作,以免损伤面层。
2、防滑地砖楼地面(1)、工艺流程:基层清理→抹底层砂浆→弹线、找规矩、弹好铺砖控制线→铺砖→拔缝、修整→勾缝→养护。
(2)、铺贴前,对地砖的规格、尺寸、外观质量、色泽等进行挑选,并浸水湿润后晾干待用,以地砖表面有潮湿感,但手摸无水迹为准。
根据实际尺寸和坡度要求,以房间中心点为中心,弹出相互垂直的两条控制线和确定地砖的铺设厚度,再根据地砖的尺寸进行分格预排。
同时注意地面铺贴的收边处理,不得出现小于半砖的地砖。
根据分格预排的结果和铺设厚度,在地面上拉好控制线大面积铺设。
(3)、铺贴时采用1:2干硬性水泥砂浆,面砖应紧密坚实,砂浆应饱满,并严格控制标高和坡度。
面层铺设完毕后,应在24h内进行擦缝、勾缝和压缝等工作,缝深为砖厚的1/3,擦缝和勾缝应采用同品种、同标号的水泥,随作随清理水泥,并做养护和保护。
面层铺完后应坚实、平整、洁净、线路顺直,无空鼓松动、脱落和裂缝、缺棱、掉角、污染等缺陷。
地漏低于地面5mm,并找出相应坡度。
楼地面工程施工工艺流程楼地面工程施工工艺流程一、地面收尘、清理、排水处理1、地面收尘:(1)安装收尘栏杆,安装塑料收尘膜,垫上由骨料和砂浆制成的护坡板;(2)在施工区域范围内,拆除原有构件,拆除污染易污染的物体,并进行扫除地面灰尘,装设收尘网;(3)将收尘栏杆和收尘膜等整齐拼接,并根据实际环境空气流向指定位置安装收尘机;(4)将收尘机连接电源,检查有无漏电、短路等异常,确保收尘效果;2、清理地面:(1)清理施工地面污染物,包括草木碎片、污泥、垃圾等;(2)清理和抹平施工地面;(3)将地面清理结束后用水清洗;3、排水处理:(1)在施工地面铺设排水管,与排水沟密切衔接,并进行实验检测;(2)在施工地面铺设排水防渗管,并进行堵漏处理;(3)在施工地面做好防水层,并用排水板紧紧连接排水管和排水沟;(4)安装完排水管后,测试整个系统的排水效果,确保正常排水。
二、基础施工1、测量勘测:(1)对施工地面进行勘测测量,确定施工地面高程;(2)矫正基础坡度,为施工垫层打好基础;(3)做好防水排水效果;(4)矫正基础垂直度,以确保施工成果。
2、垫舱施工:(1)根据施工现场实际情况,设计施工需要的垫舱尺寸;(2)将需要的垫舱尺寸布置在施工现场;(3)将垫舱内填装的骨料和砂浆搅拌均匀,填充到施工现场形成垫舱;(4)垫舱内部的层面应力分布应均匀,结构应分层,表面平整光滑。
三、混凝土施工1、混凝土施工前准备:(1)按照施工图纸,按规定的尺寸准备混凝土模板;(2)在模板上贴上保护膜;(3)称量混凝土配合比中所需要的材料;(4)将混凝土搅拌机启动,按设定的时间搅拌,确保搅拌均匀;(5)按照施工图纸安排混凝土施工线;2、混凝土施工:(1)将搅拌好的混凝土倒入施工模具,边倒边振捣;(2)将坍落度符合设计要求的混凝土浇注到施工现场,完成混凝土施工;(3)施工完毕后,将施工模板拆解清理;(4)将混凝土表面弹捣和喷浆,并对施工现场进行保护;(5)混凝土施工完毕后,按设计要求进行焊接、安装加固等施工。
细石砼地面垫层施工工序工艺
一、施工工序:
基层清理→管道铺设→镶贴保温板分隔条→铺设钢筋网片
→冲筋贴灰饼→素水泥浆结合层→砼浇筑→养护→弹线、标识
二、施工工艺:
1.基层清理
用铣抛机等地面清理机械清除以前施工工序遗留下来的落地灰,将楼面的附着物进行清理,再用斧头、罗汉铲等工具对墙根墙角等部位进行细部清理。
做到墙到根,墙角方正。
2.管道铺设
在地采暖管道区域,先铺设20厚挤塑聚苯乙烯泡沫板,然后铺设0.2厚真空镀铝聚酯薄膜,再进行地采暖及冷热水管道的安装工作。
最后,进行管道的打压工作。
3.镶贴保温板分隔条
按照墙上标识的500线,在墙根部用粘接砂浆粘贴保温板条,紧贴墙壁顺直。
保证板条顺直,标高准确,镶点稠密,板条牢固,浇筑砼时不断折走形。
4.铺设钢筋网片
下道工序施工前,满铺Φ4钢筋网片一道
5. 冲筋贴灰饼
小房间在房间四周按照500标高线做出灰饼,大房间还应该进行冲筋,冲筋间距1.5m,灰饼厚度同细石砼垫层完成面标高。
6.素水泥浆结合层
在铺设细石砼前,做水灰比为0.4-0.5(重量比)的素水泥浆结合层
7.砼浇筑
1)将细石砼铺匀,然后用2m长刮杠按照墙面上的500标高控制线及灰饼进行刮平;刮平后将灰饼敲掉,用细石砼补平。
然后用平板振捣器进行振捣作业,直至表面出现泌水现象。
用1:1水泥干粉均匀撒在砼表面,再用刮杠由内向外进行刮平作业。
2)当面层吸水后用木抹子用力搓打、抹平,将干粉与细石砼浆混合,使面层达到结合紧密,木抹子抹平后立即用铁抹子压入耐碱玻纤网格布一道,直至出浆为止。
3)面层初凝后、人踩上去有脚印但不下陷时,用铁抹子压第二遍,边抹边将坑洼填平,要求不漏压,表面压光、压平。
4)砼进入终凝前(人踩上去稍有脚印)、铁抹子抹压不再有抹纹时,
进行第三遍抹压,用铁抹子将第二遍抹压留下的抹纹压平、压实、收光。
(此项工作必须在终凝前完成),并由内向外随压随铺聚乙烯塑料薄膜,防止砼表面由于强度的增加出现收缩龟裂。
8.养护
地面垫层完工24h后进行洒水养护。
养护时间不少于7d。
养护期间禁止上人。
9.弹线、标识
对管道区域进行弹墨线,并用红油漆进行标识。
防止交房后、业主装修施工时在此区域地面进行钉凿,破坏管道。
