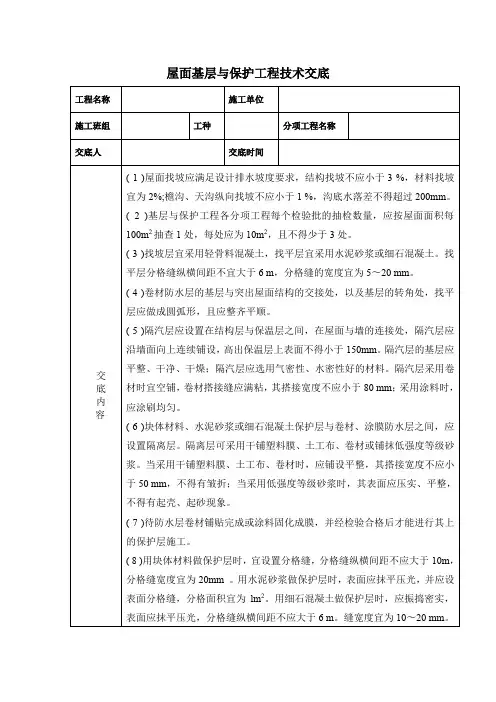

技术交底记录工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程屋面刚性层接收人签字交底内容:1、材料要求;①水泥:宜用标号不低于32.5号的普通硅酸盐水泥或硅酸盐水泥,要求无结块。
②砂:宜用中砂或粗砂,含泥量不大于2%。
③石子:应采用级配良好的坚硬碎石或卵石,粒径一般为5~15mm,含泥量不应大于1%。
④钢筋:宜采用φb4冷拔低碳钢丝,应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑤外加剂:所用外加剂应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑥嵌缝油膏:常用聚氯乙烯胶泥和建筑防水沥青油膏,其质量应符合有关现行国家标准的规定,并有出厂合格证。
⑦混凝土配合比要求:混凝土强度为C20细石砼,严格按配合比要求配制C20细石砼。
2、主要机具:漆桶、计量设备、混凝土搅拌机、平板振动器、混凝土水平垂直运输机械、铁抹子、清缝机、吹尘器、钢丝切断钳、电动或手动嵌缝枪、刮刀等。
3、C20细石混凝土刚性层面层施工:①基层清理:钢筋绑扎之前,对基层上的水泥浆皮、渣子等杂物清扫干净,洒水湿润。
②钢筋网片绑扎的钢筋规格、间距按设计要求;如设计无规定时,一般采用φb4冷拔低碳钢丝,间距200mm,双向设置,网片采用绑扎,分格缝处的钢筋应断开,钢筋应置中部偏上,保护层厚度不小于15 mm,分隔缝间距不大于6m*6m。
③当刚性层混凝土采用现场搅拌时,混凝土的搅拌应严格按配合比计量,控制坍落度,当砂、石料含水率变化时应及时调整用水量。
混搅拌时间不应少于2分钟,混凝土运输过程中应防止漏浆和离析每个分格板块的混凝土应一次浇筑完成,不得留施工缝。
④混凝土摊铺的虚铺厚度控制在1.2倍压实厚度,先用平板振动器振捣密实,然后用滚筒十字交叉来回滚压之表面平整密实泛出水泥浆,后由专人抹光,抹压时不得在表面洒水,加水泥浆或撒干水泥在混凝土初凝时进行第二次压光,然后起出分格缝木条。
④混凝土终凝后应随时进行养护,养护方法可采用覆盖麻袋或草席,人工浇水养护,养护时间不应少于14天。
屋面保护层施工技术交底一、工程概述本工程屋面保护层施工面积约为_____平方米,位于建筑物的顶部。
屋面的类型为_____(如平屋面、坡屋面等),保护层的设计要求为_____(如厚度、材料等)。
二、施工准备1、材料准备(1)水泥:应采用_____型号的水泥,具备出厂合格证及检验报告。
(2)砂:中砂,含泥量不大于_____%。
(3)石子:粒径为_____mm 的碎石,含泥量不大于_____%。
(4)钢筋:_____型号的钢筋,有质量证明文件。
2、主要机具(1)搅拌机:_____型号,确保运转正常。
(2)运输小车:用于运输混凝土等材料。
(3)铁锹、刮杠、木抹子、铁抹子等工具。
3、作业条件(1)屋面防水层已施工完毕,并通过验收,表面应平整、干净。
(2)伸出屋面的管道、设备基础等已施工完毕,并办理隐蔽验收手续。
(3)施工前应做好屋面的水平标志,以控制保护层的厚度和坡度。
三、施工工艺流程1、基层处理将屋面基层表面的杂物、灰尘等清理干净,对于凹凸不平的部位进行修补和平整。
2、绑扎钢筋网(1)按照设计要求,在屋面上铺设钢筋网,钢筋的间距为_____mm。
(2)钢筋网应绑扎牢固,相邻钢筋的绑扎点应交错布置。
3、分格缝设置(1)按设计要求在屋面上设置分格缝,分格缝的间距一般为_____m。
(2)分格缝应采用木条或塑料条进行嵌缝,上口宽度为_____mm,下口宽度为_____mm。
4、浇筑混凝土(1)混凝土的配合比应符合设计要求,搅拌均匀。
(2)将混凝土浇筑在屋面上,用刮杠刮平,并用平板振动器振捣密实。
5、抹面压光(1)混凝土初凝后,用铁抹子进行第一次抹面,将表面抹平。
(2)待混凝土终凝前,进行第二次抹面压光,使表面平整、光滑。
6、养护(1)抹面压光完成后,应及时进行养护,养护时间不少于_____天。
(2)养护期间应保持表面湿润,可采用覆盖塑料薄膜或浇水的方式。
四、质量标准1、主控项目(1)保护层所用材料的质量及配合比应符合设计要求。
屋面保护层技术交底1. 简介屋面保护层是对建筑物屋面进行保护和维护的重要措施。
通过屋面保护层的施工和安装,能有效地防止屋面受到外部环境的损害,延长屋面的使用寿命,提高建筑物的整体质量和价值。
2. 屋面保护层的种类屋面保护层可以采用不同的材料和方法进行施工,常见的种类包括:- 防水保护层:采用防水材料进行屋面覆盖,防止雨水渗透。
- 绝热保护层:使用绝热材料,降低屋面受到太阳辐射的影响,保持室内温度稳定。
- 防风保护层:通过加固结构或采用防风材料,提高屋面的抗风能力。
- 导电保护层:用于防雷击和防静电,保护建筑物和人员的安全。
3. 屋面保护层的施工要求为确保屋面保护层的质量和稳定性,施工过程中需遵守以下要求:- 选择适合的材料:根据屋面的特点和环境条件,选择合适的保护材料。
- 正确施工工艺:按照相关规范和要求进行施工,确保屋面保护层的完整性和牢固性。
- 检测和验收:施工完成后,对屋面保护层进行检测和验收,确保符合要求。
4. 屋面保护层的维护和修复屋面保护层在长期使用过程中可能会出现破损或老化的情况,需要进行维护和修复。
常见的维护和修复方法包括:- 清洁和排水:定期清洁屋面,清除杂物和污垢,并确保良好的排水系统。
- 漏水修复:发现漏水问题时,及时修复破损部位,防止进一步损坏。
- 补漏及更换:对老化和破损较严重的保护层进行补漏或更换。
5. 安全注意事项在屋面保护层的施工和维护过程中,需要注意以下安全事项:- 佩戴个人防护装备:如安全帽、安全鞋等。
- 防止坠落:在高处作业时需用安全绳索、围护网等设施进行防护。
- 防雷击和防静电措施:在雷雨天气和静电较大的环境中施工时,需采取相应措施保护安全。
以上是关于屋面保护层技术交底的内容,希望能对相关人员在屋面保护层的施工和维护过程中有所帮助。

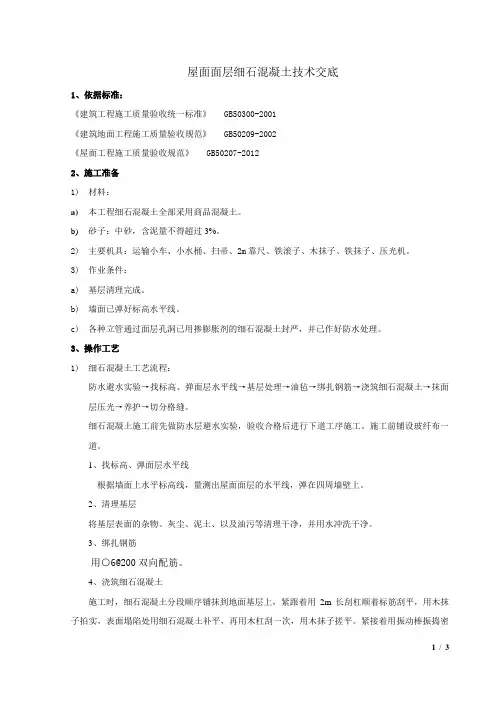

屋面面层细石混凝土技术交底1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地面工程施工质量验收规范》 GB50209-2002《屋面工程施工质量验收规范》 GB50207-20122、施工准备1)材料:a)本工程细石混凝土全部采用商品混凝土。
b)砂子:中砂,含泥量不得超过3%。
2)主要机具:运输小车、小水桶、扫帚、2m靠尺、铁滚子、木抹子、铁抹子、压光机。
3)作业条件:a)基层清理完成。
b)墙面已弹好标高水平线。
c)各种立管通过面层孔洞已用掺膨胀剂的细石混凝土封严,并已作好防水处理。
3、操作工艺1)细石混凝土工艺流程:防水避水实验→找标高、弹面层水平线→基层处理→油毡→绑扎钢筋→浇筑细石混凝土→抹面层压光→养护→切分格缝。
细石混凝土施工前先做防水层避水实验,验收合格后进行下道工序施工。
施工前铺设玻纤布一道。
1、找标高、弹面层水平线根据墙面上水平标高线,量测出屋面面层的水平线,弹在四周墙壁上。
2、清理基层将基层表面的杂物、灰尘、泥土、以及油污等清理干净,并用水冲洗干净。
3、绑扎钢筋用○6@200双向配筋。
4、浇筑细石混凝土施工时,细石混凝土分段顺序铺抹到地面基层上,紧跟着用2m长刮杠顺着标筋刮平,用木抹子拍实,表面塌陷处用细石混凝土补平,再用木杠刮一次,用木抹子搓平。
紧接着用振动棒振捣密实,直至面层出现泌水现象然后用木抹子搓平。
木抹子搓平后,在细石混凝土面层上均匀地撒一薄层干拌水泥砂(1:1=水泥:砂)拌合料,待灰面吸水后再用2m长杠刮平(边刮边退)。
5、抹面层、压光(1)、当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石砼的浆混合,使面层达到结合紧密。
(2)、第一遍抹压:用铁抹子轻轻抹压一遍,将脚印压平。
(3)、第二遍抹压:当面层砂浆初凝后,地面面层上有脚印,但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实、抹平,不得漏压,尽量不留波纹。
(4)、第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,用压光机进行压光。
屋面保护层技术交底概述屋面保护层是一种用于保护建筑屋面不受外界环境影响的技术。
本文档旨在对屋面保护层技术进行交底,以确保所有相关人员对该技术有清晰的了解和准确的操作方法。
技术原理屋面保护层技术主要通过在屋面表面施工一层特殊材料,形成一道物理屏障,以防止外界因素对屋面的损害。
该技术具有防水、防火、防紫外线、保温等功能,有效延长屋面的使用寿命。
施工步骤以下为屋面保护层技术的施工步骤:1. 准备工作:清理屋面表面的杂物、积水等,确保施工前的工作场地整洁干燥。
2. 底层处理:在屋面表面涂刷底漆,以增强与保护层之间的附着力。
3. 施工保护层:将保护层材料均匀涂布在屋面表面,确保覆盖全面,避免留有漏洞。
4. 等干时间:根据保护层材料的使用说明,等待足够时间使其干燥固化。
5. 检查和修补:检查屋面保护层的质量和完整性,如有损坏或漏洞需要及时修补。
6. 总结和清理:清理施工现场,总结施工过程中的经验教训,并做好相关记录。
安全注意事项在施工屋面保护层时,请注意以下安全事项:- 佩戴防护手套、口罩和护目镜等个人防护装备,以避免接触有害化学物质。
- 遵守施工材料的使用说明,避免过度接触有害物质或暴露在有害环境下。
- 在施工过程中保持通风良好,以便及时排除有害气体和蒸气。
- 防止施工现场出现火源,以免引发火灾。
维护和保养为确保屋面保护层的效果和持久性,建议定期进行维护和保养工作:- 定期清理屋面表面的杂物和积水。
- 检查保护层的质量和完整性,并及时修补损坏部分。
- 如有需要,可以重新涂刷一层新的保护层,以增强保护效果。
结论屋面保护层技术是一项有效保护建筑屋面的技术,具有防水、防火、防紫外线等功能。
本文档对该技术的原理、施工步骤、安全注意事项和维护保养进行了交底,希望所有相关人员能够按照要求正确操作,以确保屋面的长期使用寿命和安全性能。
一、工程概况1. 工程名称:__________2. 工程地点:__________3. 分部(子分部)工程名称:屋面工程4. 分项工程名称:屋面保护层施工二、施工安全注意事项1. 施工人员安全要求- 所有施工人员必须经过安全教育和技能培训,确保掌握必要的施工技能和安全知识。
- 未经培训的人员不得上岗作业。
- 佩戴好个人防护用品,如安全帽、工作服、手套、安全鞋等。
2. 现场安全管理- 施工现场应设置明显的安全警示标志,如“注意安全”、“小心滑倒”等。
- 保持施工现场整洁,防止滑倒和绊倒事故。
- 不得在施工现场吸烟、饮酒。
3. 高处作业安全- 高处作业必须使用安全带,并确保安全带连接牢固。
- 高处作业区域下方应设置安全网或安全防护设施。
- 高处作业时,不得在同一垂直方向上同时进行作业。
4. 材料运输安全- 材料运输过程中,应使用合适的运输工具,防止材料滑落或倾倒。
- 上下运输材料时,应使用升降机或专用吊装设备。
5. 设备操作安全- 操作机械设备前,必须熟悉设备的操作规程和安全注意事项。
- 定期检查机械设备,确保设备安全可靠。
三、施工工艺及质量控制1. 施工工艺- 按照施工图纸和施工方案进行施工,确保施工质量。
- 遵循“先基层后面层”的原则,确保层与层之间的粘结牢固。
- 控制施工温度,避免因温度过高或过低影响施工质量。
2. 质量控制- 严格控制原材料质量,确保原材料符合设计要求和规范标准。
- 施工过程中,加强对施工过程的质量检查,发现问题及时整改。
- 完成施工后,进行质量验收,确保工程质量符合要求。
四、应急措施1. 高处坠落- 立即停止高处作业,迅速将伤员救下。
- 对伤员进行初步急救,如止血、包扎等。
- 立即拨打急救电话,并通知相关部门。
2. 触电- 立即切断电源,确保现场安全。
- 对触电人员进行急救,如心肺复苏等。
- 立即拨打急救电话,并通知相关部门。
3. 火灾- 立即报警,并组织人员进行灭火。
屋面保护层施工技术交底屋面保护层施工,这可是个相当重要的活儿!今天咱就来好好唠唠这其中的门道。
我先跟您说个事儿,就前段时间,我去一个工地,看到他们正在做屋面保护层施工。
好家伙,那场面真是有点混乱。
工人师傅们有的在搅拌材料,有的在铺设,但是明显感觉步骤有点乱,效率不高不说,质量也让人有点担心。
咱先来说说这屋面保护层施工的材料准备。
水泥啊,砂啊,这些都得选好。
水泥得用强度合适的,不能随便抓一包就用,要不然到时候强度不够,这保护层可就不顶事儿啦。
砂呢,要中砂,含泥量可不能超标,要不然会影响整个保护层的质量。
施工前,基层得处理干净。
就像我们打扫房间一样,得把那些灰尘、杂物啥的都清理掉。
要是基层不干净,就好比在脏桌子上摆美食,能好吗?接着就是分格缝的设置。
这分格缝就像是给保护层划分的“小房间”,得设置合理。
间距不能太大也不能太小,一般不大于 6 米。
而且分格缝的宽度也要合适,一般在 20 毫米左右。
然后就是绑扎钢筋网片。
这钢筋网片就像是保护层的“骨架”,得绑结实了。
钢筋的间距要符合要求,交叉点得绑扎牢固。
我在那个工地就看到,有一处钢筋绑扎得松松垮垮的,这可不行!再说说混凝土的浇筑。
混凝土搅拌得均匀,不能有干有稀的。
浇筑的时候要从一端开始,逐步推进,不能这边浇一点那边浇一点,乱了套。
而且要用平板振动器振捣密实,把里面的气泡都赶出来,这样才能保证混凝土的强度和密实度。
浇筑完了,可别以为就完事了。
还得进行抹面压光呢。
这就好比给保护层“美容”,得把表面抹得光滑平整。
先用木抹子搓平,再用铁抹子压光。
压光的时候要注意力度,不能太轻也不能太重,要不然表面就不漂亮啦。
养护也很重要!就像人需要休息调养一样,混凝土也需要。
养护期间要保持表面湿润,不能让它干着。
一般养护时间不少于 7 天。
在施工过程中,还得注意安全。
工人师傅们要戴好安全帽,系好安全带,别不小心摔着了。
而且施工现场要保持整洁,工具材料不能乱丢乱放。
总之,屋面保护层施工可不是一件简单的事儿,每一个环节都得认真对待,不能马虎。
