架子搭设、拆除安全技术交底(通用版)
- 格式:docx
- 大小:48.17 KB
- 文档页数:7

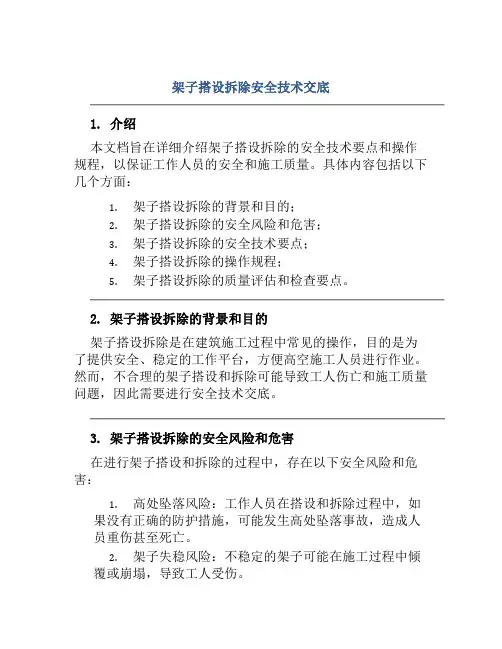

架子搭设拆除安全技术交底1. 介绍本文档旨在详细介绍架子搭设拆除的安全技术要点和操作规程,以保证工作人员的安全和施工质量。
具体内容包括以下几个方面:1.架子搭设拆除的背景和目的;2.架子搭设拆除的安全风险和危害;3.架子搭设拆除的安全技术要点;4.架子搭设拆除的操作规程;5.架子搭设拆除的质量评估和检查要点。
2. 架子搭设拆除的背景和目的架子搭设拆除是在建筑施工过程中常见的操作,目的是为了提供安全、稳定的工作平台,方便高空施工人员进行作业。
然而,不合理的架子搭设和拆除可能导致工人伤亡和施工质量问题,因此需要进行安全技术交底。
3. 架子搭设拆除的安全风险和危害在进行架子搭设和拆除的过程中,存在以下安全风险和危害:1.高处坠落风险:工作人员在搭设和拆除过程中,如果没有正确的防护措施,可能发生高处坠落事故,造成人员重伤甚至死亡。
2.架子失稳风险:不稳定的架子可能在施工过程中倾覆或崩塌,导致工人受伤。
3.材料和工具伤害风险:使用不合格的材料和工具,或者不正确操作工具,可能造成工人受伤。
4.环境因素影响:工作环境中的气候、地形等因素可能对架子搭设和拆除产生影响,需要合理评估并采取措施。
4. 架子搭设拆除的安全技术要点为确保架子搭设和拆除的安全性,以下是需要注意的安全技术要点:1.安全防护设施:必须提供适当的安全防护设施,如安全带、护栏、脚手架等,以防止高处坠落事故的发生。
2.材料和工具:使用合格、适用的材料和工具,并进行正确的操作和维护,以降低人员受伤的风险。
3.架子稳定性:确保架子的稳定性,在搭设前进行合理的设计和评估,采取必要的加固和支撑措施。
4.人员培训和管理:对参与架子搭设和拆除工作的人员进行必要的培训和技术交底,并建立完善的管理制度,确保施工人员具备相关的安全意识和技能。
5.环境评估和控制:在进行架子搭设和拆除之前,评估工作环境中的风险因素,并采取相应的控制措施,如防风、防雨等。
5. 架子搭设拆除的操作规程为确保架子搭设和拆除的操作标准化和安全性,制定以下操作规程:1.施工准备:在准备搭设或拆除架子之前,清理施工区域,确保周围没有杂物、障碍物等,以保证施工的安全性。

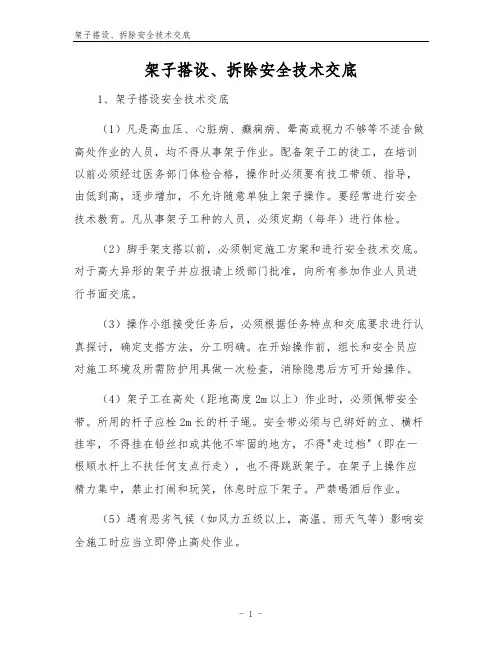

架子搭设、拆除安全技术交底1、架子搭设安全技术交底(1)凡是高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事架子作业。
配备架子工的徒工,在培训以前必须经过医务部门体检合格,操作时必须要有技工带领、指导,由低到高,逐步增加,不允许随意单独上架子操作。
要经常进行安全技术教育。
凡从事架子工种的人员,必须定期(每年)进行体检。
(2)脚手架支搭以前,必须制定施工方案和进行安全技术交底。
对于高大异形的架子并应报请上级部门批准,向所有参加作业人员进行书面交底。
(3)操作小组接受任务后,必须根据任务特点和交底要求进行认真探讨,确定支搭方法,分工明确。
在开始操作前,组长和安全员应对施工环境及所需防护用具做一次检查,消除隐患后方可开始操作。
(4)架子工在高处(距地高度2m以上)作业时,必须佩带安全带。
所用的杆子应栓2m长的杆子绳。
安全带必须与已绑好的立、横杆挂牢,不得挂在铅丝扣或其他不牢固的地方,不得"走过档"(即在一根顺水杆上不扶任何支点行走),也不得跳跃架子。
在架子上操作应精力集中,禁止打闹和玩笑,休息时应下架子。
严禁喝酒后作业。
(5)遇有恶劣气候(如风力五级以上,高温、雨天气等)影响安全施工时应当立即停止高处作业。
(6)大横杆应绑在立杆里边,绑第一步大横杆时,必须检查立杆是否立正,绑至四步时必须绑临时小横杆和临时十字盖。
绑大横杆时,必须2--3人配合操作,由中间一人结杆、放平,按顺序绑扎。
(7)递杆、拉杆时,上下左右操作人员应密切配合,协调一致。
拉杆人员应当注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员接住杆子后方可松手,并躲离其垂直操作距离3m以外。
使用人力吊料,大绳必须坚固,严禁在垂直下方3m以内拉大绳吊料。
使用机械吊运,应设天地轮,天地轮必须加固,应当遵守机械吊装安全操作章程,吊运杉板、钢管等物应绑扎牢固,接料平台外侧不准站人,接料人员应等起重机械停车后再接料、解绑绳。

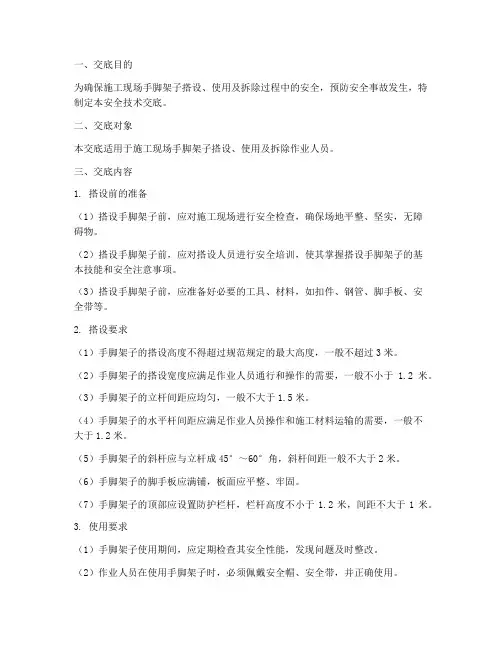

一、交底目的为确保施工现场手脚架子搭设、使用及拆除过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、交底对象本交底适用于施工现场手脚架子搭设、使用及拆除作业人员。
三、交底内容1. 搭设前的准备(1)搭设手脚架子前,应对施工现场进行安全检查,确保场地平整、坚实,无障碍物。
(2)搭设手脚架子前,应对搭设人员进行安全培训,使其掌握搭设手脚架子的基本技能和安全注意事项。
(3)搭设手脚架子前,应准备好必要的工具、材料,如扣件、钢管、脚手板、安全带等。
2. 搭设要求(1)手脚架子的搭设高度不得超过规范规定的最大高度,一般不超过3米。
(2)手脚架子的搭设宽度应满足作业人员通行和操作的需要,一般不小于 1.2米。
(3)手脚架子的立杆间距应均匀,一般不大于1.5米。
(4)手脚架子的水平杆间距应满足作业人员操作和施工材料运输的需要,一般不大于1.2米。
(5)手脚架子的斜杆应与立杆成45°~60°角,斜杆间距一般不大于2米。
(6)手脚架子的脚手板应满铺,板面应平整、牢固。
(7)手脚架子的顶部应设置防护栏杆,栏杆高度不小于1.2米,间距不大于1米。
3. 使用要求(1)手脚架子使用期间,应定期检查其安全性能,发现问题及时整改。
(2)作业人员在使用手脚架子时,必须佩戴安全帽、安全带,并正确使用。
(3)作业人员不得在手脚架子上打闹、休息,严禁酒后作业。
(4)手脚架子上的施工材料、工具等不得堆放过多,以防超载。
4. 拆除要求(1)手脚架子拆除前,应先清除架子上的施工材料、工具等。
(2)手脚架子拆除应按顺序进行,先拆除上部结构,再拆除下部结构。
(3)手脚架子拆除过程中,应确保作业人员安全,防止发生坠落、物体打击等事故。
四、安全注意事项1. 搭设、使用、拆除手脚架子时,应严格遵守操作规程,确保安全。
2. 严禁使用不合格的手脚架子及配件。
3. 严禁在手脚架子上堆放过多施工材料、工具等,以防超载。
4. 严禁在手脚架子上进行高空作业,如需进行高空作业,应采取安全措施。

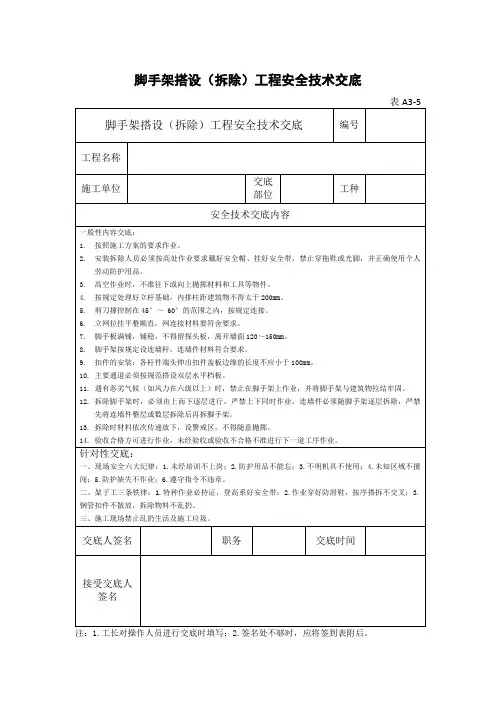

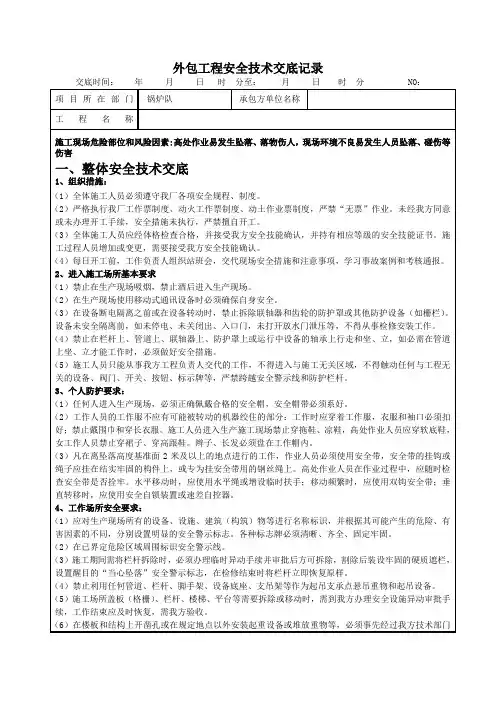

外包工程安全技术交底记录交底时间:年月日时分至:月日时分 NO:项目所在部门锅炉队承包方单位名称工程名称施工现场危险部位和风险因素:高处作业易发生坠落、落物伤人,现场环境不良易发生人员坠落、碰伤等伤害一、整体安全技术交底1、组织措施:(1)全体施工人员必须遵守我厂各项安全规程、制度。
(2)严格执行我厂工作票制度、动火工作票制度、动土作业票制度,严禁“无票”作业。
未经我方同意或未办理开工手续,安全措施未执行,严禁擅自开工。
(3)全体施工人员应经体格检查合格,并接受我方安全技能确认,并持有相应等级的安全技能证书。
施工过程人员增加或变更,需要接受我方安全技能确认。
(4)每日开工前,工作负责人组织站班会,交代现场安全措施和注意事项,学习事故案例和考核通报。
2、进入施工场所基本要求(1)禁止在生产现场吸烟,禁止酒后进入生产现场。
(2)在生产现场使用移动式通讯设备时必须确保自身安全。
(3)在设备断电隔离之前或在设备转动时,禁止拆除联轴器和齿轮的防护罩或其他防护设备(如栅栏)。
设备未安全隔离前,如未停电、未关闭出、入口门,未打开放水门泄压等,不得从事检修安装工作。
(4)禁止在栏杆上、管道上、联轴器上、防护罩上或运行中设备的轴承上行走和坐、立,如必需在管道上坐、立才能工作时,必须做好安全措施。
(5)施工人员只能从事我方工程负责人交代的工作,不得进入与施工无关区域,不得触动任何与工程无关的设备、阀门、开关、按钮、标示牌等,严禁跨越安全警示线和防护栏杆。
3、个人防护要求:(1)任何人进入生产现场,必须正确佩戴合格的安全帽,安全帽带必须系好。
(2)工作人员的工作服不应有可能被转动的机器绞住的部分;工作时应穿着工作服,衣服和袖口必须扣好;禁止戴围巾和穿长衣服。
施工人员进入生产施工现场禁止穿拖鞋、凉鞋,高处作业人员应穿软底鞋,女工作人员禁止穿裙子、穿高跟鞋。
辫子、长发必须盘在工作帽内。
(3)凡在离坠落高度基准面2米及以上的地点进行的工作,作业人员必须使用安全带,安全带的挂钩或绳子应挂在结实牢固的构件上,或专为挂安全带用的钢丝绳上。

脚手架安装、拆除安全技术交底1. 介绍本文档旨在对脚手架的安装和拆除过程中的安全技术进行交底,以确保施工人员的安全并避免事故的发生。
2. 安装安全技术交底- 施工前需仔细检查脚手架的材质和质量,确保所有构件、连接件、螺栓等都无损坏或缺陷。
- 根据设计图纸和规范进行脚手架的悬挑、支撑和固定,确保稳定性和承载力。
- 在搭建过程中,要确保脚手架的垂直度、水平度和平整度,以减少因不稳定造成的安全隐患。
- 安装脚手架时,施工人员必须佩戴合适的安全帽、安全鞋等个人防护装备,并遵循相关安全操作规程。
3. 拆除安全技术交底- 拆除脚手架前,需要对脚手架的结构进行全面检查,确保没有松动、锈蚀等安全隐患。
- 拆除脚手架时,应从上往下逐层拆除,防止因连锁反应导致脚手架失稳或倒塌。
- 在拆除过程中,严禁将脚手架构件从高空抛下,应采取适当的方式进行下放或降落。
- 拆除完成后,清理工地并确保周围人员的安全,防止发生意外伤害。
4. 安全意识培训- 施工人员在参与脚手架安装和拆除作业前,必须接受相关的安全培训,并理解安全操作流程和注意事项。
- 培训内容应包括脚手架的搭建、使用和拆除过程中可能遇到的危险、应急处理以及个人防护装备的正确使用等方面。
5. 安全监督与管理- 工地管理人员应严格按照安全规范进行脚手架的安装和拆除,并建立安全监督机制,及时发现并整改存在的安全隐患。
- 定期组织安全会议,加强对施工人员的安全教育和培训。
- 鼓励施工人员积极参与安全检查和提出安全改进建议,共同维护工地的安全环境。
6. 总结通过本文档对脚手架安装和拆除过程中的安全技术进行交底,可以加强施工人员的安全意识,确保工地施工过程中的安全性和稳定性。
所有参与脚手架搭建和拆除的人员都应严格遵守相关安全规范和操作流程,做好安全防护工作,以确保施工过程的顺利进行。

脚手架搭设、拆除安全技术交底一、一般安全要求:1、严格按已审批的施工方案要求作业。
2、脚手架搭设、拆除人员必须持证上岗,身体健康,无施工禁忌症,体检合格后方能参加搭设、拆除作业,严禁酒后作业。
3、搭设、拆除人员必须戴安全帽,穿防滑鞋,高处作业必须系安全带,高挂低用。
4、搭设前应对脚手架构配件质量进行检查验收,对立杆选择一定要严格,立杆不要用弯曲后调直的钢管和壁厚不均匀的钢管。
5、搭设、拆除脚手架时,严禁在架子上嬉戏、打闹、躺卧,严禁攀爬脚手架;6、脚手架搭设、拆除应按照国家有关规定、相关部门规范以及行业标准的要求执行。
7、当有6级及6级以上大风和雾、雨、雪天气时应停止脚手架搭设、拆除作业。
雨、雪后上架作业应有防滑措施,并应扫除积雪。
8、临通车道路、桥梁、通行航道搭设、拆除脚手架时,外侧应有防止坠物伤人的防护措施。
9、工地临时用电线路的架设及脚手架接地,避雷措施应按《施工现场临时用电安全技术规范》(JGJ46—88)的有关规定执行。
10、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
11、搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。
二、脚手架的搭设要求:1、脚手架搭设的地基要平整夯实,要里高外低(指靠结构的里面高),坡度不少于3%,并做好排水处理,防止积水。
2、脚手架底座下应铺设垫板或垫块,垫板、垫块的厚度应符合施工组织设计要求。
3、垫板、垫块必须铺放平稳,不得悬空,垫板、底座应准确的放在定位线上。
4、必须按脚手架的柱距、排距要求进行放线、定位。
5、在脚手架搭设前,项目(施工队)技术负责人应按照组织设计有关脚手架的要求,逐级向搭设人员进行施工技术交底。
6、脚手架如与沟槽交叉时,立杆应立到沟槽底,按规定设垫板和底座,或在沟槽上口架设支撑顶过梁。
7、脚手架外侧开挖土方或沟槽,必须距立杆1.5m以外。
8、搭设高度超过30m的脚手架,其地基的承载力必须经过核算。
如遇地基承载力不足时,应采取措施。

门式钢管脚手架搭设与拆除安全技术交底范文一、搭设前准备工作交底:1. 搭设前,要对施工现场进行认真勘察,确保地基条件符合要求,排除可能存在的危险。
2. 确认脚手架的种类、规格、数量,并检查钢管、扣件等材料的质量和完整性,以及相关配套设备的可靠性。
3. 清理工地现场,并确保区域内无杂物、无积水,保障施工安全。
4. 搭设前,要对工人进行安全教育和技术培训,明确各人员的职责和要求,提高安全意识和技能。
二、搭设工作交底:1. 根据图纸和设计要求,确定脚手架的位置、高度和横跨的距离,并标明安全线、踏板、扶手及防护网等。
2. 先搭设立杆和水平部分,再进行纵向连接,确保脚手架结构的稳定性。
3. 搭设时,应按照规范要求进行扣件的组装,并使用扳手进行紧固,不得出现松动或变形。
4. 安装脚手架后,应及时进行质量检验,确保脚手架结构的稳定性和安全可靠性。
5. 搭设期间,要设置安全警示标志,提醒他人注意危险,并采取相应的防护措施,如设置防护网、安全带等。
三、搭设后检查与维护交底:1. 搭设完成后,要对脚手架进行全面检查,确认结构稳定,并进行记录。
2. 定期对脚手架进行检查和维护,确保扣件和连接部位的可靠性,及时更换损坏的部件,排除安全隐患。
3. 在使用过程中,要注意避免过量和不均匀加载,以免导致脚手架变形或倾覆。
4. 搭设期间要保持脚手架周围的环境整洁,防止遮挡视线和增加摔倒的危险。
5. 随时关注天气变化,及时采取相应的防护措施,如加固脚手架、加装防护罩等。
四、拆除工作交底:1. 拆除前,要对脚手架进行全面检查,确认脚手架结构稳定,可以安全拆除。
2. 拆除时,要按照反向顺序进行,先拆除纵向连接,再拆除水平部分,最后拆除立杆。
3. 拆除时,要使用专用的工具和适当的设备,不得用力过猛或损坏脚手架结构。
4. 拆除期间,要做好防护措施,确保工人的人身安全,如佩戴安全帽、安全鞋、安全带等。
5. 拆除完成后,要对脚手架进行清理和整理,将材料分类堆放,确保工地整洁。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
脚手架搭设拆除工程安全技术交底嘿,朋友们!今天咱们来唠唠脚手架搭设拆除工程安全技术交底这事儿,可别小瞧它,这就像是一场超级英雄在高楼大厦间搭积木又拆积木的大冒险呢!你看啊,脚手架就像一个巨人的骨架,支撑着整个建筑工程这个“大巨人”。
搭设的时候,那可不是随便搭搭就行的,就好比搭乐高积木,每一个小零件都得放在正确的位置,错了一个,这“巨人”可就要摇摇欲坠啦。
那些钢管啊,就像巨人的骨头,得一根一根严丝合缝地接好。
扣件呢,就像是骨头之间的关节,要是关节没扣紧,那这骨头可就要散架咯,到时候这“巨人”就会轰然倒下,那场面可就像世界末日一样可怕。
在搭设的过程中,安全措施那是重中之重。
这就像是给超级英雄穿上防护盔甲一样,不能有半点马虎。
安全带就像超级英雄的魔法腰带,系上它,就像被施了魔法一样,在高空作业的时候就多了一份保障。
要是不系安全带,那在高处就像一片轻飘飘的树叶,风一吹就没影了,这可不是闹着玩的。
还有那些脚手架的基础,这就好比巨人的脚,脚要是没站稳,整个身体就会倒。
基础得坚实无比,就像给巨人的脚穿上了超级厚重的铁靴子,让它稳稳地站在大地上。
拆除脚手架的时候呢,可不能像拆礼物一样随心所欲。
这就像是给一个精心搭建的鸟巢拆家,得小心翼翼。
要是鲁莽行事,就像捅了马蜂窝一样,各种危险都会冒出来。
每拆除一个部件,都得像拆炸弹一样谨慎,按照正确的顺序来,不然这“炸弹”可就要爆炸啦,引发一系列的危险事故。
而且啊,在整个过程中,操作人员就像一群技艺高超的杂技演员。
他们得在这脚手架的“舞台”上表演,既要保证自己的安全,又要把工作做好。
任何一点小失误,就像杂技演员突然失手,后果不堪设想。
还有安全网呢,这就像是一张巨大的蜘蛛网,把可能掉下去的东西和人都给接住。
要是没有这张网,那掉下去的东西就像断了线的风筝,一去不复返,还可能砸到下面的人,那就成了灾难大片了。
总之呢,脚手架搭设拆除工程安全技术交底可不是什么枯燥的事儿,它关系到整个工程的安全,就像守护一座城堡一样重要。
脚手架搭设拆除工程安全技术交底《脚手架搭设拆除工程安全技术交底指南》嘿,朋友们!咱今儿就来讲讲这脚手架搭设拆除工程的那些事儿。
这可是个重要的活儿,不能马虎!先说这搭设吧,就好比给房子搭个结实的架子。
你得选好材料,别弄些个歪瓜裂枣的钢管、扣件啥的,得是质量杠杠的。
要不然,搭起来晃晃悠悠的,那可不行,工人在上面干活心里能踏实吗?就像咱盖房子得打牢地基一样,这脚手架的基础也得稳稳当当的。
在搭的过程中,要注意间距,别太密了也别太疏了。
太密了浪费材料,太疏了又不安全。
这就跟咱排队似的,得有个合适的间隔,大家都舒服。
而且,每一根杆子都得立得直直的,别歪七扭八的,那看着都不放心。
还有啊,那些连接的地方,扣件啥的,都得拧紧了,不能松松垮垮的。
这就好像咱衣服上的扣子,不扣好能行吗?一阵风刮来,衣服都敞着,那不就着凉啦!脚手架也是一样,扣件不紧,万一出点啥事儿,那可不得了。
说到拆除,那也得小心翼翼的。
不能说拆就拆,得有个顺序。
就像咱脱衣服,总不能先脱袖子再脱领子吧,那不得卡住啊。
得从上往下,一步一步来。
先拆那些不太重要的,再拆关键的部分。
拆的时候,还得注意周边的环境。
别把下面的人给砸到了,那可就闯大祸了。
所以得有人在下面看着,提醒提醒。
这就好比马路上的交警,指挥着交通,让一切都顺顺利利的。
而且,拆下来的东西也得放好,别乱扔。
不然到时候要用的时候找不到,那不就傻眼啦。
就像咱家里的东西,总得有个地方放,不能乱丢一气。
我记得有一次,我就看到一个工地,那脚手架搭设得歪歪扭扭的,拆除的时候也是乱七八糟。
结果呢,钢管掉下来差点砸到一个工人。
幸好那工人反应快,躲过去了。
这要是砸到了,后果不堪设想啊。
所以啊,大家可别小瞧了这脚手架搭设拆除工程。
这可是关乎到大家安全的大事儿。
咱得认真对待,每一个细节都不能放过。
只有这样,才能保证工程顺利进行,大家也都能平平安安的。
总之呢,脚手架的搭设和拆除都要用心,要像对待宝贝一样对待它。
让它为我们的工程建设出一份力,而不是成为一个隐患。
一、前言为确保脚手架搭拆过程中的安全,防止事故发生,特制定本安全技术交底。
本交底适用于所有脚手架搭拆作业,以下内容为搭拆脚手架的安全注意事项:二、人员要求1. 作业人员必须经过专业培训,取得相关操作资格。
2. 作业人员应熟悉脚手架搭拆施工工艺,了解安全操作规程。
3. 作业人员应具备良好的身体素质,无高血压、心脏病等影响作业的疾病。
三、安全措施1. 人员配备:搭拆脚手架时,应根据工程规模和作业内容配备足够的人员,确保作业安全。
2. 施工现场管理:(1)搭拆脚手架前,应检查施工现场环境,确保场地平整、排水畅通。
(2)搭拆脚手架时,应设置警戒区域,禁止无关人员进入。
(3)搭拆脚手架过程中,应设置专人负责监护,确保作业安全。
3. 脚手架搭拆要求:(1)搭设脚手架时,应按照设计图纸和施工方案进行,确保脚手架的稳定性。
(2)搭设脚手架时,应使用合格的材料,严禁使用变形、裂纹和严重锈蚀的钢管。
(3)搭设脚手架时,应确保脚手架的连接牢固,避免松动。
4. 安全防护措施:(1)作业人员应正确佩戴安全帽、安全带、防滑鞋等个人防护用品。
(2)作业人员上下脚手架时,应使用梯子或斜道,严禁攀爬架体。
(3)脚手架搭设高度超过2米时,作业人员必须系挂安全带,并确保安全带系挂牢固。
5. 作业人员操作要求:(1)作业人员应严格遵守操作规程,不得擅自改变脚手架的结构。
(2)作业过程中,严禁酒后作业、疲劳作业。
(3)作业人员应保持现场整洁,不得随意丢弃垃圾。
四、注意事项1. 搭拆脚手架过程中,如发现异常情况,应立即停止作业,报告现场负责人,待问题解决后方可继续作业。
2. 搭拆脚手架完成后,应进行验收,确保脚手架符合安全要求。
3. 搭拆脚手架过程中,如需更换作业人员,应确保新人员了解安全操作规程,并做好交接班工作。
五、总结脚手架搭拆作业安全关系到施工人员的人身安全和工程质量。
各作业人员应严格遵守本安全技术交底,确保脚手架搭拆作业安全、顺利进行。
一、目的为确保搭架子、拆架子作业的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有搭架子、拆架子作业。
三、作业前的准备工作1. 作业人员必须经过安全技术培训,具备相应的安全操作技能,并取得相应的操作资格证书。
2. 作业前,对作业现场进行全面检查,确保场地平整、无障碍物,并做好排水、照明等工作。
3. 作业人员应熟悉作业图纸、施工方案及安全技术措施,了解作业流程。
四、搭架子作业安全技术要求1. 搭设脚手架前,应清除障碍物,平整场地,夯实基土,做好排水。
2. 脚手架搭设应遵循以下原则:a. 基础坚实,排水良好;b. 搭设顺序合理,先搭立杆,后搭横杆;c. 架子搭设应与建筑物保持一定距离,防止碰撞;d. 架子搭设过程中,严禁超负荷使用。
3. 架子搭设过程中,应使用符合国家标准的材料,确保架子稳定性。
4. 架子搭设完成后,应进行验收,确保符合安全要求。
五、拆架子作业安全技术要求1. 拆架子作业前,应清除架子上的杂物,确保场地安全。
2. 拆架子应遵循以下原则:a. 拆除顺序与搭设顺序相反;b. 严禁从高处直接抛掷拆除材料;c. 拆除过程中,严禁碰撞或扯动周围物体。
3. 拆除过程中,应使用安全工具,如钩子、绳索等,确保拆除作业安全。
4. 拆除完成后,应清理现场,确保场地整洁。
六、安全防护措施1. 作业人员必须佩戴安全帽、安全带等防护用品。
2. 作业现场应设置警示标志,提醒过往人员注意安全。
3. 作业过程中,严禁酒后作业、疲劳作业。
4. 严禁未经培训的人员进行搭架子、拆架子作业。
七、应急处理1. 发生安全事故时,应立即停止作业,组织人员进行救援。
2. 按照应急预案,采取相应措施,降低事故损失。
3. 事故发生后,应及时上报相关部门,配合调查处理。
八、总结本安全技术交底旨在提高搭架子、拆架子作业的安全性,确保作业人员生命财产安全。
作业人员应认真学习并严格遵守各项安全规定,确保作业安全。
一、交底目的为确保外架工在拆架子过程中的安全,提高安全意识,预防事故发生,特进行安全技术交底。
二、交底对象所有参与外架拆架子作业的工人及管理人员。
三、交底时间[填写具体时间]四、交底内容1. 人员准备- 参与拆架子作业的工人必须经过专业培训,持有相关操作证书。
- 作业人员应身体健康,无高血压、心脏病、癫痫等禁忌症。
- 作业人员必须经过安全教育,了解拆架子作业的安全注意事项。
2. 安全措施- 进入施工现场必须佩戴安全帽、系好安全带、穿防滑鞋等防护用品。
- 作业前应对现场进行全面检查,确认无安全隐患后方可进行作业。
- 拆架子作业应避开恶劣天气,如大风、雨雪等。
- 作业现场应设置安全警示标志,并安排专人进行现场监护。
3. 拆架子作业流程- 拆架子作业应按照从上到下、从外到里的顺序进行。
- 首先拆除剪刀撑,然后拆除立杆、横杆、斜拉杆等。
- 拆除过程中,应逐层检查脚手架的稳定性,发现异常情况立即停止作业,并及时处理。
- 拆除的构件应及时清理现场,防止发生坠落事故。
4. 具体操作要求- 拆除立杆时,应先将连接件松开,然后逐根拆除。
- 拆除横杆时,应先拆除两端连接件,然后逐根拆除。
- 拆除斜拉杆时,应先拆除两端连接件,然后逐根拆除。
- 拆除剪刀撑时,应先拆除两端连接件,然后逐根拆除。
5. 应急处理- 如发生坠落事故,应立即组织人员进行救援,并及时上报相关部门。
- 如发生火灾事故,应立即组织人员进行灭火,并及时上报相关部门。
五、注意事项1. 严禁酒后作业、疲劳作业。
2. 严禁擅自改变拆架子作业流程。
3. 严禁在拆架子过程中进行无关活动。
4. 作业结束后,应对现场进行清理,确保无安全隐患。
六、总结通过本次安全技术交底,希望大家能够充分认识到拆架子作业的安全重要性,提高安全意识,严格遵守安全操作规程,确保拆架子作业安全顺利进行。
七、附件1. 外架工拆架子作业安全操作规程2. 安全防护用品使用说明八、签字确认[填写交底人姓名][填写验收人姓名][填写日期]。
( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
架子搭设、拆除安全技术交底
(通用版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
架子搭设、拆除安全技术交底(通用版)
1、架子搭设安全技术交底
(1)凡是高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事架子作业。
配备架子工的徒工,在培训以前必须经过医务部门体检合格,操作时必须有技工带领、指导,由低到高,逐步增加,不得任意单独上架子操作。
要经常进行安全技术教育。
凡从事架子工种的人员,必须定期(每年)进行体检。
(2)脚手架支搭以前,必须制定施工方案和进行安全技术交底。
对于高大异形的架子并应报请上级部门批准,向所有参加作业人员进行书面交底。
(3)操作小组接受任务后,必须根据任务特点和交底要求进行认真讨论,确定支搭方法,明确分工。
在开始操作前,组长和安全
员应对施工环境及所需防护用具做一次检查,消除隐患后方可开始操作。
(4)架子工在高处(距地高度2m以上)作业时,必须佩带安全带。
所用的杆子应栓2m长的杆子绳。
安全带必须与已绑好的立、横杆挂牢,不得挂在铅丝扣或其他不牢固的地方,不得"走过档"(即在一根顺水杆上不扶任何支点行走),也不得跳跃架子。
在架子上操作应精力集中,禁止打闹和玩笑,休息时应下架子。
严禁酒后作业。
(5)遇有恶劣气候(如风力五级以上,高温、雨天气等)影响安全施工时应停止高处作业。
(6)大横杆应绑在立杆里边,绑第一步大横杆时,必须检查立杆是否立正,绑至四步时必须绑临时小横杆和临时十字盖。
绑大横杆时,必须2--3人配合操作,由中间一人结杆、放平,按顺序绑扎。
(7)递杆、拉杆时,上下左右操作人员应密切配合,协调一致。
拉杆人员应注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员接住杆子后方可松手,并躲离其垂直操作距离3m以外。
使用人力吊料,大绳必须坚固,严禁在垂直下方3m以内拉大绳吊料。
使用机械吊运,应设天地轮,天地轮必须加固,应遵守机械吊装安全操作规程,吊运杉板、钢管等物应绑扎牢固,接料平台外侧不准站人,接料人员应等起重机械停车后再接料、解绑绳。
(8)未搭完的一切脚手架,非架子工一律不准上架。
架子搭完后由施工人会同架子组长以及使用工种、技术、安全等有关人员共同进行验收,认为合格,办理交接验收手续后方可使用。
使用中的架子必须保持完整,禁止随意拆、改脚手架或挪用脚手板;必须拆改时,应经施工负责人批准,由架子工负责操作。
(9)所有的架子,经过大风、大雨后,要进行检查,如发现倾斜下沉及松扣、崩扣要及时修理。
2.架子拆除安全技术交底
(1)外架拆除前,工长要向拆架施工人员进行书面安全交底工作。
交底有接受人签字。
(2)拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行安全交底,交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。
(3)拆架前在地上用绳子或铁丝先拉好围栏,没有监护人,没有安全员工长在场,外架不准拆除。
(4)架子拆除程序应由上而下,按层按步拆除。
先清理架上杂物,如脚手板上的混凝土、砂浆块、U型卡、活动杆子及材料。
按拆架原则先拆后搭的杆子。
剪刀撑、拉杆不准一次性全部拆除,要求杆拆到哪一层,剪刀撑、拉杆拆到哪一层。
(5)拆除工艺流程:拆护栏→拆脚手板→拆小横杆→拆大横杆→拆剪刀撑→拆立杆→拉杆传递至地面→清除扣件→按规格堆码。
(6)拆杆和放杆时必须由2--3人协同操作,拆大横杆时,应由站在中间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具。
(7)拆架人员必须系安全带,拆除过程中,应指派一个责任心强、技术水平高的工人担任指挥,负责拆除工作的全部安全作业。
(8)拆架时有管线阻碍不得任意割移,同时要注意扣件崩扣,避免踩在滑动的杆件上操作。
(9)拆架时螺丝扣必须从钢管上拆除,不准螺丝扣在被拆下的
钢管上。
(10)拆架人员应配备工具套,手上拿钢管时,不准同时拿板手,工具用后必须放在工具套内。
(11)拆架休息时不准坐在架子上或不安全的地方,严禁在拆架时嘻戏打闹。
(12)拆架人员要穿戴好个人劳保用品,不准穿胶底易滑鞋上架作业,衣服要轻便。
(13)拆除中途不得换人,如更换人员必须重新进行安全技术交底。
(14)拆下来的脚手杆要随拆、随清、随运,分类、分堆、分规格码放整齐,要有防水措施,以防雨后生锈。
扣件要分型号装箱保管。
(15)拆下来的钢管要定期重新外刷一道防锈漆,刷一道调合漆。
弯管要调直,扣件要上油润滑。
(16)严禁架子工在夜间进行架子搭拆工作。
未尽事宜工长在安全技术交底中做详细的交底,施工中存在问题的地方应及时与技
术部门联系,以便及时纠正。
