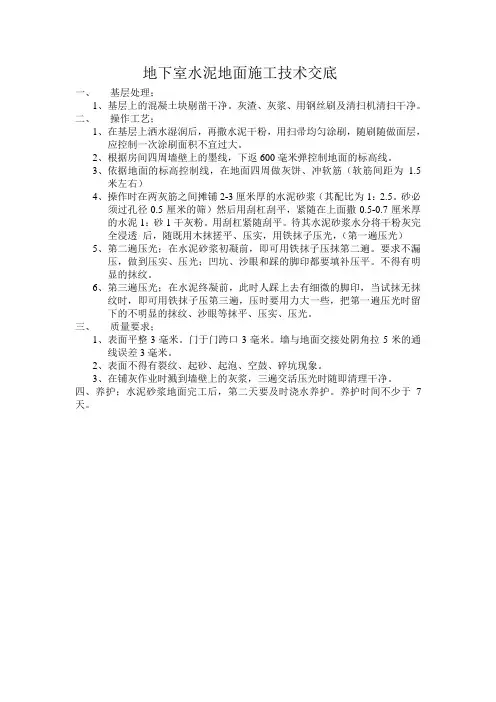

地下室水泥地面施工技术交底
一、基层处理;
1、基层上的混凝土块剔凿干净。
灰渣、灰浆、用钢丝刷及清扫机清扫干净。
二、操作工艺;
1、在基层上洒水湿润后,再撒水泥干粉,用扫帚均匀涂刷,随刷随做面层,
应控制一次涂刷面积不宜过大。
2、根据房间四周墙壁上的墨线,下返600毫米弹控制地面的标高线。
3、依据地面的标高控制线,在地面四周做灰饼、冲软筋(软筋间距为1.5
米左右)
4、操作时在两灰筋之间摊铺2-3厘米厚的水泥砂浆(其配比为1:2.5。
砂必
须过孔径0.5厘米的筛)然后用刮杠刮平,紧随在上面撒0.5-0.7厘米厚
的水泥1:砂1干灰粉。
用刮杠紧随刮平。
待其水泥砂浆水分将干粉灰完
全浸透后,随既用木抹搓平、压实,用铁抹子压光,(第一遍压光)
5、第二遍压光;在水泥砂浆初凝前,即可用铁抹子压抹第二遍。
要求不漏
压,做到压实、压光;凹坑、沙眼和踩的脚印都要填补压平。
不得有明
显的抹纹。
6、第三遍压光;在水泥终凝前,此时人踩上去有细微的脚印,当试抹无抹
纹时,即可用铁抹子压第三遍,压时要用力大一些,把第一遍压光时留
下的不明显的抹纹、沙眼等抹平、压实、压光。
三、质量要求;
1、表面平整3毫米。
门于门跨口3毫米。
墙与地面交接处阴角拉5米的通
线误差3毫米。
2、表面不得有裂纹、起砂、起泡、空鼓、碎坑现象。
3、在铺灰作业时溅到墙壁上的灰浆,三遍交活压光时随即清理干净。
四、养护;水泥砂浆地面完工后,第二天要及时浇水养护。
养护时间不少于7天。

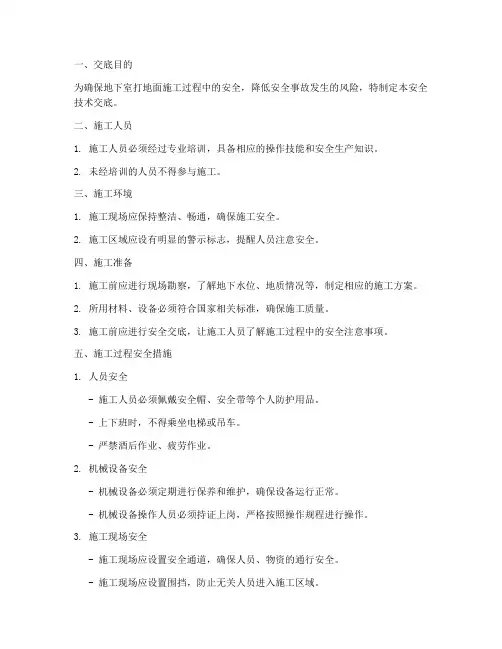

一、交底目的为确保地下室打地面施工过程中的安全,降低安全事故发生的风险,特制定本安全技术交底。
二、施工人员1. 施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。
2. 未经培训的人员不得参与施工。
三、施工环境1. 施工现场应保持整洁、畅通,确保施工安全。
2. 施工区域应设有明显的警示标志,提醒人员注意安全。
四、施工准备1. 施工前应进行现场勘察,了解地下水位、地质情况等,制定相应的施工方案。
2. 所用材料、设备必须符合国家相关标准,确保施工质量。
3. 施工前应进行安全交底,让施工人员了解施工过程中的安全注意事项。
五、施工过程安全措施1. 人员安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 上下班时,不得乘坐电梯或吊车。
- 严禁酒后作业、疲劳作业。
2. 机械设备安全- 机械设备必须定期进行保养和维护,确保设备运行正常。
- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
3. 施工现场安全- 施工现场应设置安全通道,确保人员、物资的通行安全。
- 施工现场应设置围挡,防止无关人员进入施工区域。
- 施工现场应设置消防设施,确保消防安全。
4. 地下室打地面施工安全- 地下室打地面施工前,应检查地下水位,确保施工安全。
- 施工过程中,应随时观察地质变化,发现异常情况立即停止施工,并及时上报。
- 地下室打地面施工时,应确保模板支撑牢固,防止模板坍塌。
- 施工过程中,应防止地下水渗漏,确保施工质量。
六、应急处理1. 发生安全事故时,立即停止施工,及时上报。
2. 组织人员对伤员进行救治,并拨打急救电话。
3. 保护现场,等待相关部门进行调查和处理。
七、交底记录1. 本安全技术交底由项目安全员负责组织实施。
2. 施工人员应认真阅读本交底,了解施工过程中的安全注意事项。
3. 施工过程中,如有疑问,应及时向项目安全员咨询。
八、总结地下室打地面施工过程中,安全至关重要。
全体施工人员应严格遵守本安全技术交底,确保施工安全。

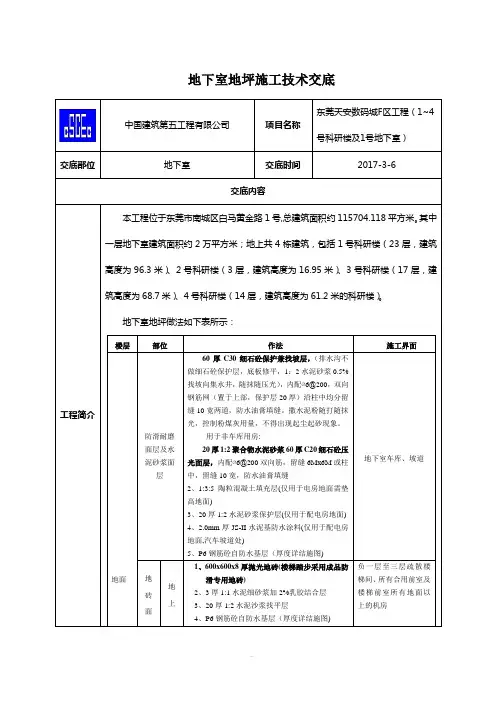

地下室地坪施工技术交底中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容工程简介本工程位于东莞市南城区白马黄金路1号,总建筑面积约115704.118平方米。
其中一层地下室建筑面积约2万平方米;地上共4栋建筑,包括1号科研楼(23层,建筑高度为96.3米)、2号科研楼(3层,建筑高度为16.95米)、3号科研楼(17层,建筑高度为68.7米)、4号科研楼(14层,建筑高度为61.2米的科研楼)。
地下室地坪做法如下表所示:楼层部位作法施工界面地面防滑耐磨面层及水泥砂浆面层60厚C30细石砼保护兼找坡层,(排水沟不做细石砼保护层,底板修平,1:2水泥砂浆0.5%找坡向集水井,随抹随压光),内配∅6@200,双向钢筋网(置于上部,保护层20厚)沿柱中均分留缝10宽两道,防水油膏填缝。
撒水泥粉随打随抹光,控制粉煤灰用量,不得出现起尘起砂现象。
用于非车库用房:20厚1:2聚合物水泥砂浆60厚C20细石砼压光面层,内配∅6@200双向筋,留缝6Mx6M或柱中,留缝10宽,防水油膏填缝2、1:3:5陶粒混凝土填充层(仅用于电房地面需垫高地面)3、20厚1:2水泥砂浆保护层(仅用于配电房地面)4、2.0mm厚JS-II水泥基防水涂料(仅用于配电房地面,汽车坡道处)5、P6钢筋砼自防水基层(厚度详结施图)地下室车库、坡道地砖面地上1、600x600x8厚抛光地砖(楼梯踏步采用成品防滑专用地砖)2、3厚1:1水泥细砂浆加2%乳胶结合层3、20厚1:2水泥沙浆找平层4、P6钢筋砼自防水基层(厚度详结施图)负一层至三层疏散楼梯间、所有合用前室及楼梯前室所有地面以上的机房地下室地坪施工技术交底中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容层地下1. 20厚1:2聚合物水泥砂浆,面贴600x600x8厚防滑地砖(楼梯采用专用防滑砖)2. 100厚C20细石砼,内配∅6@200双向筋房间内建筑完成面标高为-5.000发电机房、所有设备用房、走道,工具间,人防设备间、人防口部、货梯电梯厅、前室及合用前室、除口部2-1外所有疏散楼梯无人值班室混凝土地面二次装修面层地上部分1、20厚1:2水泥沙浆找平层,撒水泥粉随打随压光,(楼梯贴成品防滑条转)2、钢筋砼楼板所有管井、四层及以上疏散楼梯地下部分1、面层及用料层次由二次装修施工2、60厚C30细石砼,内配∅6@200双向筋房间内建筑完成面标高为-5.0003、自防水钢筋砼楼板地下室客梯电梯厅、水电管井施工准备1.技术准备1、项目部组织施工及技术人员熟悉施工图纸,掌握各分项工程具体做法,并做好技术交底。
地下室地坪技术交底完整版.doc范本一:地下室地坪技术交底完整版.doc1. 引言1.1 目的本文档旨在对地下室地坪技术进行详细的交底,包括地坪材料的选择、施工工艺的要求、注意事项等内容,以确保地下室地坪的质量和安全性。
2. 概述2.1 地下室地坪的作用地下室地坪是地下室的重要组成部分,它具有保护地基、防水、防潮、降噪等功能,还能提升地下室的使用价值和美观性。
2.2 施工前的准备工作2.2.1 地下室地坪设计详细介绍地下室地坪的设计要求,包括承载能力、厚度、施工工艺等。
2.2.2 地下室地坪材料选择常用的地下室地坪材料,包括水泥基地坪、环氧地坪、塑料地坪等,对材料的特点、适用范围进行介绍。
2.2.3 地下室地坪施工工艺详细描述地下室地坪施工的步骤和工艺要求,包括底层处理、涂料选用、施工工具选择等。
3. 施工过程3.1 基层处理介绍地下室地坪施工前对基层的处理要求,包括清洁、修补、封闭孔洞等。
3.2 涂料施工具体描述各个涂料施工的步骤,包括涂料的搅拌、刷涂或喷涂、固化等。
3.3 表面处理介绍地下室地坪施工完成后对地坪表面的处理措施,包括打磨、封孔等。
4. 注意事项地下室地坪施工中需要注意的事项,如临时保护、防水措施、施工环境要求等。
5. 相关附件本文档涉及以下附件:地下室地坪施工方案、地下室地坪施工图纸、地坪材料测试报告等。
6. 法律名词及注释6.1 法律名词1:XX法注释:该法是我国关于建筑施工的法律法规,对地下建筑施工有着详细的规定。
6.2 法律名词2:XX条款注释:该条款对于地下室地坪的施工质量提出了具体的要求。
范本二:地下室地坪技术交底完整版.doc1. 引言1.1 目的本文档旨在对地下室地坪技术进行全面交底,包括地下室地坪的设计、施工过程、质量要求等内容,以保证地下室地坪施工的顺利进行。
2. 概述2.1 地下室地坪的作用地下室地坪是地下室中重要的组成部分,它具备保护基础、保温隔热、防水防潮、美观等多种功能。

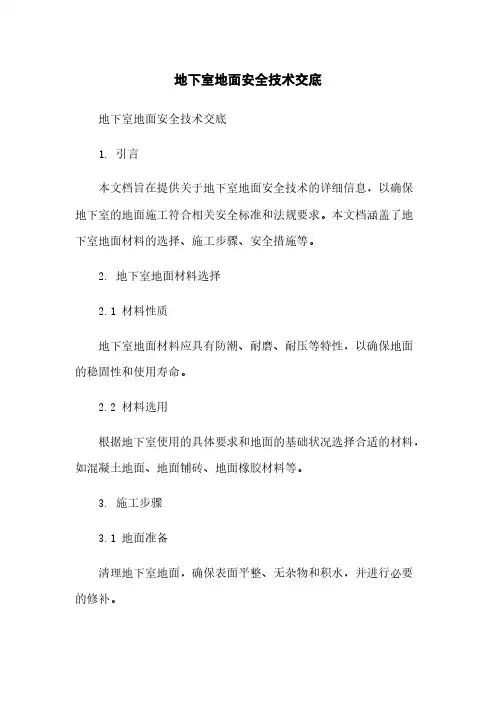

地下室地面安全技术交底地下室地面安全技术交底1. 引言本文档旨在提供关于地下室地面安全技术的详细信息,以确保地下室的地面施工符合相关安全标准和法规要求。
本文档涵盖了地下室地面材料的选择、施工步骤、安全措施等。
2. 地下室地面材料选择2.1 材料性质地下室地面材料应具有防潮、耐磨、耐压等特性,以确保地面的稳固性和使用寿命。
2.2 材料选用根据地下室使用的具体要求和地面的基础状况选择合适的材料,如混凝土地面、地面铺砖、地面橡胶材料等。
3. 施工步骤3.1 地面准备清理地下室地面,确保表面平整、无杂物和积水,并进行必要的修补。
3.2 材料铺设根据地下室地面材料的类型,采取相应的铺设方法和工具,确保每块材料之间的接缝紧密。
3.3 固定材料使用适当的粘合剂或固定件,将地下室地面材料固定在地面上,以确保其牢固稳定。
4. 安全措施4.1 施工现场安全提供充足的照明,确保施工现场的可见性。
设置警示标志,并确保工人使用个人防护装备,如安全帽、手套、防滑鞋等。
4.2 防滑措施选择具有良好防滑性能的地下室地面材料,并在施工完成后进行充分测试,确保地面没有滑倒风险。
4.3 排水系统在地下室地面施工中考虑合理的排水系统,以确保地面不会积水,避免潮气和腐蚀。
4.4 火灾安全根据地下室使用的具体要求和法规,采取相应的火灾安全措施,包括防火材料的选择和灭火设备的设置。
附件:1. 供应商提供的地下室地面材料报价单。
2. 相关施工图纸和技术规范。
3. 地下室地面施工现场照片。
法律名词及注释:1. 建筑安全法:指根据国家法律对建筑工程施工中的安全等方面进行规范和要求的法律法规。
2. 土建工程施工规范:指对土建工程施工过程中各项技术要求和管理要求的规范性文件。

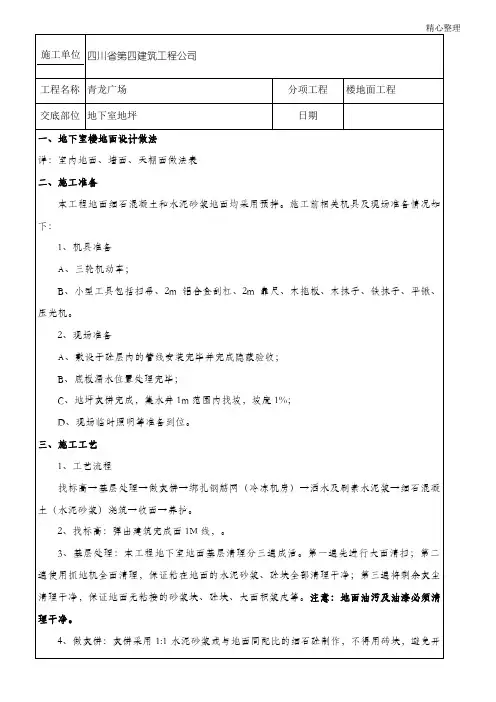

精心整理施工单位四川省第四建筑工程公司工程名称青龙广场分项工程楼地面工程交底部位地下室地坪日期一、地下室楼地面设计做法详:室内地面、墙面、天棚面做法表二、施工准备本工程地面细石混凝土和水泥砂浆地面均采用预拌。
施工前相关机具及现场准备情况如下:1、机具准备A、三轮机动车;B、小型工具包括扫帚、2m铝合金刮杠、2m靠尺、木拖板、木抹子、铁抹子、平锹、压光机。
2、现场准备A、敷设于砼层内的管线安装完毕并完成隐蔽验收;B、底板漏水位置处理完毕;C、地坪灰饼完成,集水井1m范围内找坡,坡度1%;D、现场临时照明等准备到位。
三、施工工艺1、工艺流程找标高→基层处理→做灰饼→绑扎钢筋网(冷冻机房)→洒水及刷素水泥浆→细石混凝土(水泥砂浆)浇筑→收面→养护。
2、找标高:弹出建筑完成面1M线,。
3、基层处理:本工程地下室地面基层清理分三遍成活。
第一遍先进行大面清扫;第二遍使用抓地机全面清理,保证粘在地面的水泥砂浆、砼块全部清理干净;第三遍将剩余灰尘清理干净,保证地面无粘接的砂浆块、砼块、大面积浆皮等。
注意:地面油污及油漆必须清理干净。
4、做灰饼:灰饼采用1:1水泥砂浆或与地面同配比的细石砼制作,不得用砖块,避免开工程名称青龙广场分项工程楼地面工程交底部位地下室地坪日期裂。
灰饼间距1.5m~2.0m之间。
6、绑扎钢筋网:冷冻机房采用φ6钢筋绑扎,间距为200mm。
钢筋绑扎完成后应垫好垫块,保证钢筋位于砼中部。
7、洒水及刷素水泥浆:砼浇筑前一天,施工区域洒水湿润。
砼浇筑当天,随砼浇筑在基层上刷一层素水泥浆(水泥:水=1:0.4)。
水泥浆不得一次涂刷面积过大,避免时间过长水泥浆风干造成砼空鼓。
8、细石砼地面施工A、布料:砼浇筑由内向外浇筑。
砼浇筑时,按灰饼面标高均匀布料,然后用刮杠按灰饼高度刮平,随后采用木拖板往返、纵横向多次拖压,如有凹处及时用细石砼填补,拖压时自内向外,直到面层出现泌水。
面层撒一层1:1干水泥沙拌合料,再用2m刮杠自内向外刮平。
一、交底目的为确保地下室打地面施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、施工人员要求1. 所有参与地下室打地面施工的人员必须经过专业培训,持有相应的操作资格证书。
2. 施工前必须进行安全教育,了解本工程的安全技术要求。
3. 严格遵守施工规范和操作规程,不得违章作业。
三、施工前的准备工作1. 现场勘查:对地下室施工现场进行详细勘查,了解地质情况、地下管线分布、周围环境等,确保施工安全。
2. 材料设备检查:检查施工所需材料、设备是否符合要求,如模板、钢筋、混凝土、工具等。
3. 施工方案:制定详细的施工方案,包括施工顺序、施工工艺、安全措施等。
四、安全技术措施1. 模板支撑系统:- 模板支撑不得使用腐朽、扭曲、劈裂的材料。
- 顶撑要垂直、底部平整坚实,并加垫木。
- 木楔要钉牢,并用横顺拉杆和剪刀撑拉结牢固。
- 采用桁架支撑应严格检查,发现变形、螺栓松动等应及时修复。
2. 钢筋工程:- 钢筋加工前应检查钢筋的规格、尺寸、质量。
- 钢筋绑扎时应确保钢筋间距、保护层厚度符合设计要求。
- 钢筋焊接时应采取防触电措施。
3. 混凝土工程:- 混凝土配合比应准确,确保混凝土强度和质量。
- 混凝土浇筑过程中应防止漏浆、涨模等现象。
4. 高处作业:- 高处作业人员必须佩戴安全帽、安全带等防护用品。
- 高处作业平台应牢固可靠,并有防滑措施。
- 高处作业时,下方不得有人。
5. 机械设备:- 机械设备操作人员必须经过培训,熟悉操作规程。
- 机械设备运行前应检查设备状态,确保安全。
- 机械设备操作过程中应遵守安全操作规程。
五、应急处置1. 发现安全隐患应立即停止施工,并及时上报。
2. 发生安全事故应立即采取应急措施,并报告相关部门。
3. 事故发生后,应立即组织调查,查明原因,采取措施防止类似事故再次发生。
六、注意事项1. 施工过程中应密切关注天气变化,遇有恶劣天气应及时停止施工。
工程名称分项工程楼地面工程交底部位地下室日期
工程名称分项工程楼地面工程
交底部位地下室日期
一、地下室楼地面设计做法
★100厚C25细石砼面层,内配φ6@150钢筋(仅车库位置)。
二、施工准备
本工程地面细石混凝土均采用预拌混凝土。
施工前相关机具及现场准备情况如下:
1、机具准备
A、泵管、泵车到位,并安装好;
B、小型工具包括扫帚、2m铝合金刮杠、2m靠尺、木拖板、木抹子、铁抹子、平
锹、压光机。
2、现场准备
A、人防地漏管处理到位;
B、人防门增加的门下口横梁安装完毕;
C、敷设于砼层内的管线安装完毕并完成隐蔽验收;
D、根据现场贴的灰饼完成集水井外框安装并验收通过;
E、底板漏水位置处理完毕;
F、现场临时照明等准备到位。
三、施工工艺
1、工艺流程
找标高→基层处理(清理及注浆处理)→做灰饼→安装集水井外框→绑扎钢筋网→洒水及刷素水泥浆→细石混凝土浇筑→面层压光→养护。
2、找标高:地下室墙面红三角标记大面为建筑完成面950mm线,局部为1000mm
线,具体位置现场交底。
3、基层处理:本工程地下室地面基层清理分三遍成活。
第一遍先进行大面清扫;
第二遍使用抓地机全面清理,保证粘在地面的水泥砂浆、砼块全部清理干净;第三遍将剩余灰尘清理干净,保证地面无粘接的砂浆块、砼块、大面积浆皮等。
注意:地面油污及油漆必须清理干净(谁施工谁清理)。
清理完成对底板渗漏水位置进行注浆处理,并。
技术交底记录1、基层处理将基层上的灰尘清扫干净,铲除基层上的浆皮,用碱水冲洗油污,最后用清水将基层冲洗干净。
在混凝土面层施工前一天对基层表面进行洒水湿润。
尤其是负二层在水泥基防水涂料上施工时候,要求将基层湿润并刷1:0.5素水泥砂浆一道。
2、弹标高控制线,做灰饼根据现场已有的+1m水平标高线,利用经纬仪和水准仪量测出地面面层的水平标高线,弹在四周墙面和柱上,同时为了控制混凝土面层的平整度,沿纵横方向2m×2m设置高灰饼,灰饼间距至少不能超过4m。
灰饼配合比同地坪混凝土配合比。
标高控制依据是图纸的建筑面标高,交楼标准中的厚度作为参考。
3、分区支模分区由工长自行安排。
边模优先考虑采用槽钢,固定采用短钢筋头锚固。
4、混凝土浇筑采用泵送混凝土浇筑.摊铺细石混凝土,用刮杠顺着灰饼刮平,然后用平板振动器振捣密实。
强调一下面层收光.要求三道收光,第一道用抹子抹压至出浆,第二道用抹子把脚印、不平整的地方抹平,第三道要求用磨光机在面层即将终凝前把所有的压纹抹平压光,要求表观密实光洁。
5、养护、打磨及切缝要求覆盖麻袋湿水养护7天.7天后采用仪器检测平整度,不平整的采用打磨机打磨平整。
最后进行混凝土的切缝。
①如果采用的整体分片浇筑的,要求沿着柱网逢中弹线后切割分格缝,切割深度5cm,宽度3-5mm;②如果采取分仓浇筑的,要求在分仓浇筑的过程中进行控制:沿着柱网等分格缝设置的位置进行分仓;每个分仓施工完成后要求边缘弹线切割整齐,切割深度至少为厚度的1/3,然后安放好1。
5cm厚的木模板条再进行相邻分仓施工;混凝土养护到位后凿出木模板条并聚氨酯灌缝。
六、重点细节控制1、找坡坡度、坡向的控制现场找坡坡向详见附图.2、负二层排水板的布置后浇带区域沿后浇带方向布置排水板,其他区域根据现场实际情况,对渗水严重的部位铺设排水板就近引至暗沟或集水井。
3、排水沟①图纸设计的暗沟具体设计见下图:施工时,重点控制沟底找坡和沟两侧的标高.排水沟角钢的预埋①两侧采用MU15灰砂砖(或红砖)M10水泥砂浆砌筑,固定钢筋爪和角钢埋入砖墙②两侧植筋钻孔,钢筋爪固定于底板结构砼,角钢与钢筋爪焊接固定后沟内侧设置浇筑地坪砼的挡板再进行地坪砼浇筑。

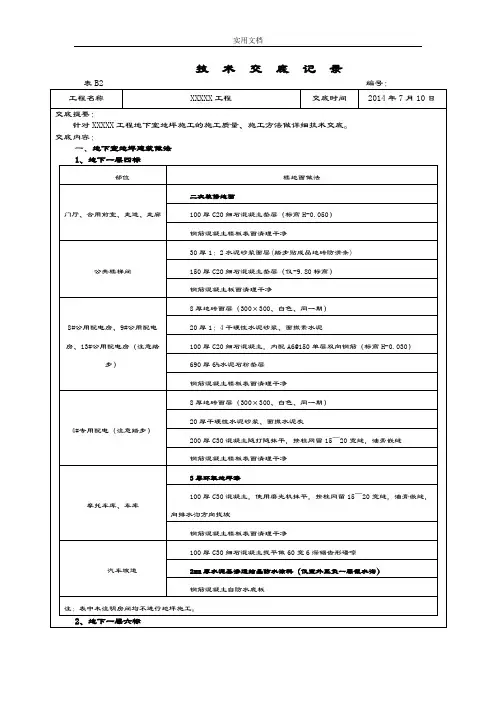

技术交底记录1、工程概况2、施工总体安排3、主要施工方法4、技术质量保障措施5、样板照片示列交底内容1.施工组织部署1.1施工人员组织地面施工人员根据现场工艺流程、工程量和工期要求配置,其人员配置计划详见表L2设备机具>平板震动器,砂浆搅拌机,水泥银光机,不锈钢靠尺,木抹,铁抹,水桶,喷壶, 手推车等。
2.金刚砂耐磨地坪施工工艺>将所需的金刚砂地面硬化骨料平均撒布在混凝土表面上,每平方米的用量约为>第一次撒布量量约为单位面积总投料量的3/5,骨料应均匀下落,不能用力抛而致分离,撒布后即以木抹子抹平,让骨料吸收一定的水分。
>用水泥馒光机进行机械抹平,使骨料与混凝土基层土浆结合在一起,对于边角等部位机械无法抹平的,采用人工抹平,不宜过分抹压。
>第二遍撒料时先用靠尺衡量水平度,并调整第一次撒布不平处。
>第二遍撒料用量约为单位面积总投料量的2/5,失水较快部位加快撒布。
用同样的方法进行抹平。
场光机作业时应纵横向交错进行,均匀有序,防止材料聚集,边角用木抹子处理。
>面层材料硬化至指头压下去稍有下陷时,馒光机的转速及角度应视硬化情况调整。
>面层开始初凝收浆后,进行最后一次精抹。
>骨料在投料中含量质量百分比约为60%,耐磨地面施工完毕后金刚砂层厚度约为3-3. Oinnio2.3.3表面修饰及养护>馒光机作业后面层仍存在抹纹,为消除抹纹采用铁抹子对表面进行有序、同向的人工压光,完成修饰工序。
>耐磨地面施工5-6小时后可浇水、喷洒养护液或覆盖塑料薄膜来对地面进行养护。
>按照地面的实际情况确定伸缩缝的留设位置和距离,通常室内地面的伸缩缝间距为40~60米,室外地面的伸缩缝间距为20、30米,缝宽20~30mm,。
纵向缩缝应采用平头缝或企口缝其间距可采用3〜61n一道,横向缩缝宜采用假缝,其间距采用6〜12m:耐磨地面面层施工1-2天后可做切割缝,以防不规则龟裂,切割缝可根据车间柱距离而定, 切割前应统一弹线,以确保切割缝整齐顺直,切割深度至少为地坪原度的1/5,填缝材料建议采用密封胶。
地下室地坪施工技术交底中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容工程简介本工程位于东莞市南城区白马黄金路1号,总建筑面积约115704.118平方米。
其中一层地下室建筑面积约2万平方米;地上共4栋建筑,包括1号科研楼(23层,建筑高度为96.3米)、2号科研楼(3层,建筑高度为16.95米)、3号科研楼(17层,建筑高度为68.7米)、4号科研楼(14层,建筑高度为61.2米的科研楼)。
地下室地坪做法如下表所示:楼层部位作法施工界面地面防滑耐磨面层及水泥砂浆面层60厚C30细石砼保护兼找坡层,(排水沟不做细石砼保护层,底板修平,1:2水泥砂浆0.5%找坡向集水井,随抹随压光),内配∅6@200,双向钢筋网(置于上部,保护层20厚)沿柱中均分留缝10宽两道,防水油膏填缝。
撒水泥粉随打随抹光,控制粉煤灰用量,不得出现起尘起砂现象。
用于非车库用房:20厚1:2聚合物水泥砂浆60厚C20细石砼压光面层,内配∅6@200双向筋,留缝6Mx6M或柱中,留缝10宽,防水油膏填缝2、1:3:5陶粒混凝土填充层(仅用于电房地面需垫高地面)3、20厚1:2水泥砂浆保护层(仅用于配电房地面)4、2.0mm厚JS-II水泥基防水涂料(仅用于配电房地面,汽车坡道处)5、P6钢筋砼自防水基层(厚度详结施图)地下室车库、坡道地砖面层地上1、600x600x8厚抛光地砖(楼梯踏步采用成品防滑专用地砖)2、3厚1:1水泥细砂浆加2%乳胶结合层3、20厚1:2水泥沙浆找平层4、P6钢筋砼自防水基层(厚度详结施图)负一层至三层疏散楼梯间、所有合用前室及楼梯前室所有地面以上的机房地下1. 20厚1:2聚合物水泥砂浆,面贴600x600x8厚防滑地砖(楼梯采用专用防滑砖)2. 100厚C20细石砼,内配∅6@200双向筋房间内建筑完成面标高为-5.000发电机房、所有设备用房、走道,工具间,人防设备间、人防口部、货梯电梯厅、前室及合用前室、除口部2-1外所有疏散楼梯无人值班中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容室混凝土地面二次装修面层地上部分1、20厚1:2水泥沙浆找平层,撒水泥粉随打随压光,(楼梯贴成品防滑条转)2、钢筋砼楼板所有管井、四层及以上疏散楼梯地下部分1、面层及用料层次由二次装修施工2、60厚C30细石砼,内配∅6@200双向筋房间内建筑完成面标高为-5.0003、自防水钢筋砼楼板地下室客梯电梯厅、水电管井施工准备1.技术准备1、项目部组织施工及技术人员熟悉施工图纸,掌握各分项工程具体做法,并做好技术交底。
2、制定本分项工程的检查制度及质量标准。
3、根据现场施工条件,完成工程测量控制线的定位、移交、复核工作。
2.材料准备1、C30细石混凝土,砼原材料、配合比、强度等符合设计(塌落度按泵送控制为120~140mm)。
所有进场材料须经过甲方、监理及施工管理人员现场验收方可进场,且质量证明文件应齐全,并严格按照规范要求现场见证取样送检,确保使用合格原材。
3、机械准备扫把、拖板、磨平机、小型台式砂轮。
施工流程1、混凝土地坪施工流程:基层处理(表面清扫干净、局部结构高处位置进行打凿)→找标高、弹线→放坡抹灰饼(大面找坡0.2%)→配置钢筋网→刷素水泥浆结合层→ C30细石砼浇注,表面平整、放坡正确→抹平,压光→表面修饰及养护→分格缝弹线→验收合格→切分格缝→聚氨酯密封膏嵌缝。
主要工一、地下室车库施工工艺:中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容艺1、打水平、找标高依照图纸设计要求的坡向和坡度,在外墙、防火分区隔墙及柱立面上放线以便控制浇注标高。
由分水线位置向集水井处找坡:大面按1%找坡,大面最薄不低于4cm。
水沟内按照0.5%找坡(水沟做法见大样)。
2、基层清理先将基层上的灰尘扫掉,剔掉表面砂浆包和灰渣层。
表面泥土和积水用扫把清扫干净,超高涨模部位进行打凿,后浇带、墙脚渗漏水位置封堵完成,基层处理完成后通知验收。
3、抹灰饼根据已弹出的面层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距2m,灰饼上标高就是面层标高。
4、钢筋网片施工车库地面内配单层双向6@200钢筋网,钢筋网片应设置在表层混凝土以下20mm处,以防止温差应力引起混凝土面层拉裂,在混凝土浇捣过程中应将钢筋向上提,同时预做25×25mm、厚30mm的砼垫块。
现场配置时应保证纵横向搭接长度和保护层厚度。
5、保护层浇筑将细石砼铺抹到基层上,紧接着用3m长刮杠,顺着灰饼刮平。
面层出现泌水时,采用干拌水泥砂拌合料,撒匀刮平。
待砼搁置一段时间稍缩水后,采用平板式振动器振捣,纵横来回拖压不小于两遍,直至表面浮浆不再沉落,沉浆后按设计要求的坡度找平当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用压光机进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用压光机进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。
中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容6、分割缝施工地面施工完成2-5d后宜做切割缝,以防不规则龟裂,分隔缝沿柱中均分留缝10宽,切割应统一弹线,以确保切割缝整齐顺直,经验收后方可进行切缝施工,切割宽度为10mm,填缝材料采用防水聚氨酯密封膏。
施工要点1、水沟施工按照图纸图纸上排水沟位置进行放线,浇筑混凝土保护层前进行用木方拦设,拦设宽度400mm,排水沟不做细石砼保护层,底板修平,1:2水泥砂浆0.5%找坡向集水井,坡度0.5%,随抹随压光。
各处排水沟大样如图所示。
中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容2、表面压光由于水泥标号不够或使用过期水泥、水灰比过大抹压遍数不够、养护期间过早进行其他工序操作,都易造成起砂现象。
在抹压过程中撒干水泥面(应撒水泥砂拌合料)不均匀,有厚有薄,表面形成一层厚薄不匀的水泥层,未与混凝土很好的结合,会造成面层起皮。
如果面层有泌水现象,要立即撒水泥砂(1:1=水泥:砂)干拌合料,撒均匀、薄厚一致,木抹子搓压时要用力,使用层与混凝土紧密结合成整体。
3、面层空鼓、有裂缝由于铺细石混凝土之前基层不干净,如有水泥浆皮及油污,或刷水泥浆结合层时面积过大用扫帚扫、甩将等都易导致面层空鼓。
由于混凝土的坍落度过大滚压后面层水分过多,撒干拌合料后终凝前尚未完成抹压工序,造成面层结构不紧密易开裂。
4、面层抹纹多,不光主要原因是铁抹子抹压遍数不够或交活太早,最后一遍抹压时应抹压均匀,将抹纹压平压光。
质量要求及标准1、保证项目:(1)建筑找坡严格按照图纸规范要求,完成面排水顺畅、不积水。
(2)面层与基层的结合必须牢固,无空鼓,无开裂。
2、基本项目:(1)面层表面洁净,无裂纹、脱皮、麻面和起砂等现象。
(2)允许偏差:表面平整度5㎜;缝格平直3㎜。
中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2017-3-6交底内容成品保护及安全文明施工1、在操作过程中,注意运灰翻斗车双轮车不得碰坏门框及铺设在基层的各种管线。
2、面层抹压过程中随时将脚印抹平,平封闭通过操作房间的一切通路。
3、面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象。
4、面层养护时间符合要求可以上人操作时,防止硬器划伤地面,其他工序在施工过程中防止污染面层。
5、在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。
6、运输、施工所用车辆、机械的废气、噪声等应符合环保要求。
7、电气安装应符合施工用电安全管理规定技术负责人交底人接受交底人。
