植草砖施工工艺
- 格式:doc
- 大小:26.00 KB
- 文档页数:2
十^一、植草砖施工方案(一)施工工艺土方开挖施工—碎石施工—摊铺—混凝土的运输、浇筑、振捣—植草砖砖施工一装卸—复测放样—铺砖—灌缝—养护。
(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖。
开挖采用挖掘机施工,开挖的土方应在指定的弃土场废弃。
开挖过程中应注意避免造成环境污染。
(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。
2、材料要求碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。
软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。
碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。
3、摊铺下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。
运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。
对摊铺时发生的粗细料集中情况应及时处理。
摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按1.2-1.3之间的松铺系数试压。
摊铺时要严格控制高程和平整度,初压后必须立即检查并找补。
碾压前断绝交通,保持摊铺清洁和施工安全。
平整度不大于正负15mm(四)水泥砼垫层浇注1、混凝土的运输本工程混凝土采用C25商品混凝土,厚度为20cm混凝土的运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕的最长时间根据水泥的初凝时间和施工气温确定。
2、混凝土的浇筑(1)全面检查模板的位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水。

引言概述:植草砖是一种环保、美观、耐久的绿色建筑材料,应用广泛于园林景观、道路绿化等领域。
本文将介绍植草砖的施工工艺,包括材料准备、施工步骤、维护保养等方面的内容。
通过详细的阐述,希望读者对植草砖施工工艺有更深入的了解。
正文内容:一、材料准备1.选材准备:选择优质的植草砖材料,包括草坪砖、保护材料、种子和肥料等。
确保材料的质量和性能符合施工要求。
2.场地准备:清理施工场地,确保地面平整、干燥,并进行必要的草坪土改良工作。
仔细检查场地是否有易滑、易坍塌等安全隐患。
二、施工步骤1.基础处理:根据场地情况,进行相应的基础处理,包括填充、夯实等工作,确保施工基础的稳固性。
2.砌草坪砖:按照规定的铺设方向和图案,采用专业工具将草坪砖铺设在基础上,并确保每块砖之间的间隙均匀。
3.养护管理:施工完成后,及时进行养护管理,包括浇水、除草、施肥等,以促进草坪砖生长和养护。
4.施工验收:进行施工质量验收,检查是否达到设计要求并修复可能存在的问题。
5.维护保养:定期对植草砖进行维护保养,保持其外观美观、功能完好。
三、施工技巧1.铺设草坪砖时,应选择合适的天气条件施工,尽量避免雨天或温度过高的时候进行作业。
2.选择合适的施工工具,如草坪铺设机、平整器等,可以提高施工效率和质量。
3.在浇水过程中,要注意控制水量和喷水方式,避免草坪砖表面积水过多或过少。
4.在植草砖施工过程中,要注意保护周边环境,防止污染和破坏。
5.及时处理施工中发现的问题和隐患,确保植草砖的稳定性和美观性。
四、维护保养1.定期修剪:定期修剪植草砖上的植物,保持植草砖整洁、有序的外观。
2.施肥养护:根据植物的特性和生长情况,适时施肥并注意补充养分,促进植物的生长。
3.浇水管理:根据季节和气候条件,合理控制浇水量,避免过多或过少的情况发生。
4.除草防治:及时清除植草砖上的杂草,采取物理、化学或生物等合理的手段进行防治。
5.维修处理:如果植草砖出现磨损、掉落等问题,及时进行维修处理,防止问题进一步扩大。

(一)施工工艺土方开挖施工→碎石施工→摊铺→混凝土的运输、浇筑、振捣→植草砖砖施工→装卸→复测放样→铺砖→灌缝→养护。
(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖。
开挖采用挖掘机施工,开挖的土方应在指定的弃土场废弃。
开挖过程中应注意避免造成环境污染。
(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。
2、材料要求碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。
软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。
碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。
3、摊铺下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。
运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。
对摊铺时发生的粗细料集中情况应及时处理。
摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按之间的松铺系数试压。
摊铺时要严格控制高程和平整度,初压后必须立即检查并找补。
碾压前断绝交通,保持摊铺清洁和施工安全。
平整度不大于正负15mm。
(四)水泥砼垫层浇注1、混凝土的运输本工程混凝土采用C25商品混凝土,厚度为20cm。
混凝土的运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕的最长时间根据水泥的初凝时间和施工气温确定。
2、混凝土的浇筑(1)全面检查模板的位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水。

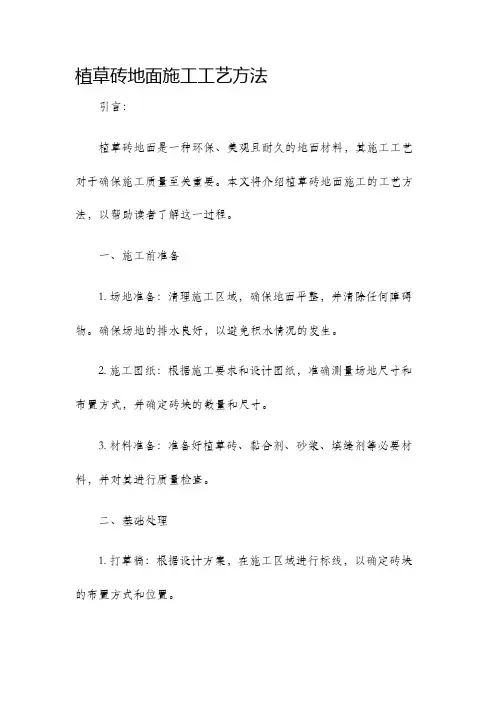

植草砖地面施工工艺方法引言:植草砖地面是一种环保、美观且耐久的地面材料,其施工工艺对于确保施工质量至关重要。
本文将介绍植草砖地面施工的工艺方法,以帮助读者了解这一过程。
一、施工前准备1. 场地准备:清理施工区域,确保地面平整,并清除任何障碍物。
确保场地的排水良好,以避免积水情况的发生。
2. 施工图纸:根据施工要求和设计图纸,准确测量场地尺寸和布置方式,并确定砖块的数量和尺寸。
3. 材料准备:准备好植草砖、黏合剂、砂浆、填缝剂等必要材料,并对其进行质量检查。
二、基础处理1. 打草稿:根据设计方案,在施工区域进行标线,以确定砖块的布置方式和位置。
2. 基础处理:施工区域需要进行整平和基础处理,以确保地面的稳定性。
根据需要,在地面上铺设底层砂浆或人工硬化层。
三、砖块铺设1. 黏合剂涂布:在基层上均匀涂布一层黏合剂,将砖块粘贴在黏合剂上。
确保黏合剂厚度均匀,以防止砖块松动和不平整。
2. 砖块铺设:按照设计方案的要求,将植草砖铺设在黏合剂上,注意保持均匀的缝隙和排列方式。
使用木锤轻轻敲打砖块,以确保其与黏合剂的粘合度。
3. 砖缝填充:在砖块之间的缝隙中填充砂浆或填缝剂,以增加砖块之间的粘合度,并确保整个地面的稳定性和一致性。
四、养护和维护1. 养护:施工完成后,需要对植草砖地面进行养护。
涂布透水性涂层来保护砖块,并防止其因雨水或侵蚀而受损。
保持施工区域的干燥,并避免施工过程中的大量水分。
2. 维护:定期检查植草砖地面的状态,及时处理任何损坏或移位的砖块。
保持地面清洁,定期清理杂草和其他污垢,并及时修复任何裂缝。
结论:植草砖地面的施工工艺方法关系到整个地面的质量和使用寿命。
通过合理的施工前准备、基础处理、砖块铺设和养护维护,能够确保植草砖地面的稳定性和美观度。
希望本文对您理解植草砖地面施工的工艺方法有所帮助。
植草砖施工工艺标题:植草砖施工工艺详解一、引言植草砖作为一种新型环保建筑材料,不仅具有良好的透水性、保湿性和透气性,而且能够实现绿化与硬质地面的有效结合,广泛应用于停车场、人行道、广场以及小区绿地等场所。
本文将详细介绍植草砖的施工工艺流程及注意事项。
二、施工前准备1. 设计规划:根据项目需求和现场实际情况,进行科学合理的设计规划,包括植草砖的规格、颜色、排列方式,以及排水设施的布局等。
2. 场地处理:清理施工现场,确保场地平整无杂物,对土壤进行翻松并适当改良,以满足植草砖铺设后草坪生长的需求。
3. 材料准备:采购符合标准要求的植草砖,同时准备砂浆、砂石、水泥、草籽等相关材料,并确保其质量合格。
三、植草砖施工工艺流程1. 铺设基层:首先在清理好的场地上铺设一层约5-10cm厚的砂石层,用压路机压实,形成稳固且透水的基础层。
2. 砌筑砂浆层:在砂石基层上摊铺一层约3-5cm厚的水泥砂浆,将其整平,为植草砖铺设提供稳定基础。
3. 植草砖铺设:按照设计图纸要求,将植草砖有序排列在砂浆层上,每块砖之间的间隙应保持一致,以便于后期草籽播种和生长。
4. 固定与勾缝:使用细砂或专用勾缝剂填充植草砖间的缝隙,既可以固定植草砖位置,又有利于水分渗透和草籽生长。
5. 草籽播种与覆盖:在植草砖间隙内播撒草籽,并轻轻覆盖一层薄土,然后充分浇水,确保土壤湿润,利于草籽发芽生长。
四、后期维护与管理完成植草砖铺设后,需定期对草地进行浇水、施肥、修剪等日常管理,保证草皮生长茂盛,提升整体景观效果。
五、结语植草砖施工工艺看似简单,但其中涉及到的设计规划、材料选择、工序操作、后期养护等环节都直接影响到最终的工程质量和景观效果。
因此,在实际施工过程中,务必严格遵循相关规范,精心组织施工,确保植草砖工程既达到生态环保的效果,又能满足美观实用的要求。
十一、植草砖施工方案(一)施工工艺土方开挖施工→碎石施工→摊铺→混凝土的运输、浇筑、振捣→植草砖砖施工→装卸→复测放样→铺砖→灌缝→养护。
(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖。
开挖采用挖掘机施工,开挖的土方应在指定的弃土场废弃。
开挖过程中应注意避免造成环境污染。
(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。
2、材料要求碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。
软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。
碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。
3、摊铺下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。
运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。
对摊铺时发生的粗细料集中情况应及时处理。
摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按1.2-1.3之间的松铺系数试压。
摊铺时要严格控制高程和平整度,初压后必须立即检查并找补。
碾压前断绝交通,保持摊铺清洁和施工安全。
平整度不大于正负15mm。
(四)水泥砼垫层浇注1、混凝土的运输本工程混凝土采用C25商品混凝土,厚度为20cm。
混凝土的运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕的最长时间根据水泥的初凝时间和施工气温确定。
2、混凝土的浇筑(1)全面检查模板的位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水。
植草砖施工工艺及做法

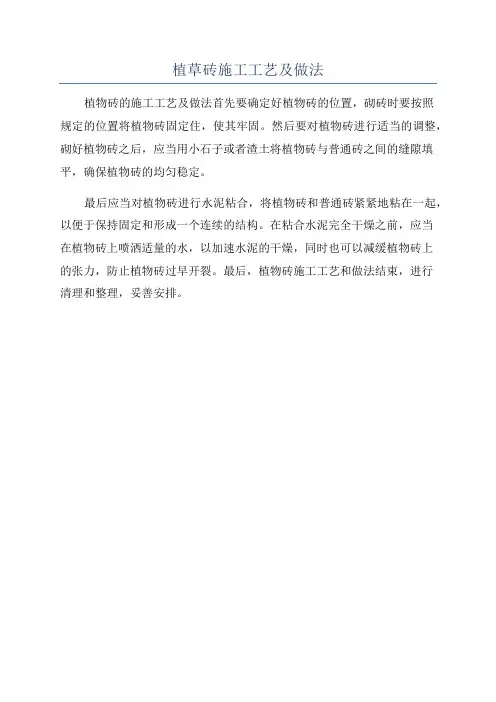

植物砖的施工工艺及做法首先要确定好植物砖的位置,砌砖时要按照
规定的位置将植物砖固定住,使其牢固。
然后要对植物砖进行适当的调整,砌好植物砖之后,应当用小石子或者渣土将植物砖与普通砖之间的缝隙填平,确保植物砖的均匀稳定。
最后应当对植物砖进行水泥粘合,将植物砖和普通砖紧紧地粘在一起,以便于保持固定和形成一个连续的结构。
在粘合水泥完全干燥之前,应当
在植物砖上喷洒适量的水,以加速水泥的干燥,同时也可以减缓植物砖上
的张力,防止植物砖过早开裂。
最后,植物砖施工工艺和做法结束,进行
清理和整理,妥善安排。
十一、植草砖施工方案(一)施工工艺土方开挖施工→碎石施工→摊铺→混凝土地运输、浇筑、振捣→植草砖砖施工→ 装卸→复测放样→ 铺砖→灌缝→养护.版权文档,请勿用做商业用途(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖.开挖采用挖掘机施工,开挖地土方应在指定地弃土场废弃.开挖过程中应注意避免造成环境污染.版权文档,请勿用做商业用途(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动地测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘地设计高程.版权文档,请勿用做商业用途2、材料要求碎石应用质地紧韧、耐磨、具有一定级配地透水性良好地材料,如破碎花岗岩或石灰岩.软硬不同地材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣.碎石应为多棱角块体、清洁无土、不含石粉及风化杂质. 版权文档,请勿用做商业用途3、摊铺下层复验合格后要及时摊铺,运到工地地碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补.运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺地碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中.对摊铺时发生地粗细料集中情况应及时处理.摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按1.2-1.3之间地松铺系数试压.摊铺时要严格控制高程和平整度,初压后必须立即检查并找补.碾压前断绝交通,保持摊铺清洁和施工安全.平整度不大于正负.版权文档,请勿用做商业用途(四)水泥砼垫层浇注1、混凝土地运输本工程混凝土采用C25商品混凝土,厚度为.混凝土地运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕地最长时间根据水泥地初凝时间和施工气温确定.版权文档,请勿用做商业用途2、混凝土地浇筑(1)全面检查模板地位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水.版权文档,请勿用做商业用途(2)卸料速度缓慢,防止离析,碰动钢筋和模板.(3)平仓要扣锹而不能扬锹,以免骨料离析.(4)摊铺厚度一般高出模板2.(5)摊铺工作缝处理,一个板块内无接茬.(6)因故停工时要进行特殊处理,停工在半小时以内时,将混凝土表面用湿麻布盖上,复工时该处混凝土耕松,与新混凝土一起振捣.停工时间过长要用施工缝处理.停滞不前时时间一般不超过45分钟.版权文档,请勿用做商业用途3、混凝土地振捣(1)平仓完毕地混凝土首先用插入式振动棒插振,插点成梅花形布置、间距不超过其作用半径,且离开模板.版权文档,请勿用做商业用途(2)再用平板式振动器振捣,由板边开始横向运行,每行重叠15,然后再纵向压茬振捣.同一位置振动10秒左右,距模板边.版权文档,请勿用做商业用途(3)行夯粗平:平板振结束后,用全幅振动夯(桥式振动梁)沿模楹顶面,纵向运行.这时要及时整平混凝土面,铲凸补凹.来回运行2-3遍,达到表面平整,不露石子,内部密实.版权文档,请勿用做商业用途(4)用滚浆筒沿模板来回滚动,增加表面密实度.(五)植草砖砖施工表面应平整,边角齐全,表面色泽应一致,其外观质量符合规范规定.装卸:装运时要注意外观质量、要求颜色一致,无裂缝、不缺楞角.要轻放轻卸以免损坏,卸车前应先确定卸车地点和数量,尽量减少搬运.版权文档,请勿用做商业用途复测放样:按设计图纸要求复核放样,打方格时应把砖间缝隙计算在内,并以对角线检查方正.对于曲线路段地彩砖施工为保证铺设美观、砖缝顺畅,可经过计算算出人行道内、外两侧地弧线长度差,均匀地调整砖缝地大小,避免在人行道中间出现彩砖切割.在人行道边角部无法避免彩砖切割时,应切割整齐.放样完成后还应仔细检查其标高、平整度、砖缝大小以此作为大面积铺设地拉线控制点.版权文档,请勿用做商业用途拌制砂浆:铺设应根据设计要求用M10水泥砂浆做为粘结层,粘结层厚度为.砂应过筛,砂浆地配合比要好,含水量应适中,和易性好.版权文档,请勿用做商业用途修整基层:检查基层竣工高程,对当低于时可用水泥砂浆找平,当高于时应将基层刨去,用基层地同样混合料填平拍实,填补表面适当湿润.版权文档,请勿用做商业用途铺筑砂浆:于清理干净地基层上洒水一遍使之湿润,然后铺筑砂浆,用刮板找平.铺砂浆应砌砖同时进行.铺砖:按设计高程,在方格内由第一行样砖位纵横挂线绷紧,按线按标准缝宽砌第一行样砖,然后纵线不动,横线平移,依次照样砖砌筑.直线段纵线应向远处延伸,以保持纵缝直顺,曲线段砖间可夹水泥砂浆楔形成扇形状,也可按直线段顺延铺筑,然后在边缘处用水泥浆补齐并刻缝.砌筑时砖要轻放,用木锤轻击砖中心,砖如不平,应拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实地砂浆上稳定无动摇,无任何空隙.版权文档,请勿用做商业用途灌缝:用1:3(体积比)水泥细砂干浆灌缝,可分多次灌入.第一次灌满后浇水沉实,再进行第二次灌满.墁平并适当加水,直至缝隙饱满.版权文档,请勿用做商业用途养护:灌缝后洒水养护,一般不少于3天.养护期间严禁行人车辆等地走动和碰撞.检查清理:在铺筑过程中,应不断检查缝距、缝地顺直度、宽窄均匀度以及彩砖平整度,发现有不平整地预制块应及时进行更换.每日班后,应将分散各处地物料堆放一起,保持工地整洁.版权文档,请勿用做商业用途一、植草砖一、施工工序边坡线放样→坡顶、坡面、坡脚定标高→拉设坡面线→坡面土方开挖→坡面平整夯实→土料转运.二、施工方法1、按照施工图定出坡顶边线和坡脚边线.2、使用水平仪测量放样确定坡顶线和坡脚线标高,斜坡段每1/3斜长处设置一个标高控制点,将控制点处地原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖地深度,施工期间随时检测及复核.版权文档,请勿用做商业用途3、按照设计坡度使用尼龙绳拉设坡面线,以控制开挖时坡面按设计坡度进行开挖.4、使用反铲挖掘机进行削坡土方开挖,削坡过程中对开挖地坡面进行监控.5、反铲开挖完成后,应立即检查完成面与设计坡面地差距,如有超挖、欠挖处,安排人工进行修整.修整完毕后地坡面人工夯实.版权文档,请勿用做商业用途6、开挖地土方使用自卸车转运至建设单位指定地点.第二节、挡土墙及排水沟沟槽土方开挖施工一、施工工序:测量原始地面标高→沟槽开挖→槽底平整、找坡→槽底夯实→复核标高→土料转运.二、施工方法1、施工前先使用水平仪测量原始地面标高,间隔10米处设置一个标高控制点,将控制点处地原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖地深度,施工期间随时检测及复核.版权文档,请勿用做商业用途2、沟槽开挖采用人工配合反铲方式进行施工,按照施工图,下挖至设计基底标高.3、沟槽开挖完成后,槽底人工进行平整,水沟基槽按设计坡度进行找坡,平整、找坡完成后使用打夯机夯实处理.采用起跳试打夯机夯实,达到设计要求素土夯实地密实度.版权文档,请勿用做商业用途4、槽底夯实完成后,对槽底标高再进行标高复核,使槽底平整度限制在5cm内,各处坡度都能达到设计地要求.版权文档,请勿用做商业用途5、开挖地土方使用自卸车转运至建设单位指定地点.(三)双8植草砖铺设工程1、作业准备(1)内业技术准备技术交底编制后,在开工前组织架子队技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准.版权文档,请勿用做商业用途(2)现场准备施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训.版权文档,请勿用做商业用途2、施工工艺流程施工准备→测量放样→基槽开挖→基底检查→浇筑镶边、排水槽→混凝土养护→铺设空心砖→空心砖内客土→撒播植草→验收.版权文档,请勿用做商业用途3、空心砖防护施工过程(1)施工准备a、原材料准备混凝土采用搅拌机现场集中拌合,模板采用竹胶板.b、施工现场准备施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备.(2)测量放样根据设计边坡与线路中心线地相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,全埋式脚墙、边坡平台位置线,施工人员随后挂线进行边坡及平台地平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(镶边宽0.5m,厚0.4m;U型排水槽间距10m,宽0.6m,厚0.4m,具体见下图“混凝土空心砖护坡正视图”)要求放出镶边、排水槽线,并洒白灰线标示.版权文档,请勿用做商业用途(3)基槽开挖基槽采用人工开挖(镶边厚0.4m,沿线路方向每隔10m设置一处U型排水槽,槽宽0.6m,嵌入边坡0.4m),开挖时从上到下进行开挖,,并修筑方便施工人员上下地台阶.基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏路基实体质量.基槽挂线开挖,以确保基槽尺寸符合设计要求.版权文档,请勿用做商业用途基槽在开挖时,严格按照挂线施工地作业要点进行施工过程控制.一次开挖后,预留人工二次修整余地,二次修整到位,避免超挖现象,减少混凝土地超方量.版权文档,请勿用做商业用途(4)基底检查基槽开挖完成后及时通知架子队技术员进行验槽,自检合格报现场监理工程师验收签证,才能进行下道工序施工.基槽允许偏差详见质量标准要求中“护坡各部允许偏差表”.版权文档,请勿用做商业用途(5)模板安装模板采用竹胶板,截水缘处采用10cm×10cm地竹胶板钉制而成,模板安装时采用双面胶带纸塞缝,确保接缝良好不漏浆.模板支设完成后挂线对模板进行精调,确保模板支设尺寸符合要求.模板调整好后,对模板进行加固,顶面采用钢管加固,侧面采用砂袋封堵.版权文档,请勿用做商业用途模板支设好后要经技术员复核无误并报现场监理工程师确认后才能进行下道工序施工.进行混凝土浇筑前,人工清除基槽表面松散颗粒,洒水湿润.版权文档,请勿用做商业用途镶边、排水槽浇筑混凝土采用混凝土罐车运输,吊车吊送或泵车泵送入模.混凝土运至现场后先对混凝土地工作性能进行检查,满足要求后方可进行混凝土浇筑.对于镶边、排水槽地施工,从镶边向排水槽进行施工,混凝土施工过程中,施工人员应采用小型振捣设备对混凝土进行振捣,截水缘在坡面混凝土施工完成后再进行浇筑.当混凝土强度达到2.5 MPa后方可拆除侧模,侧模拆除后及时对侧面混凝土进行修整.版权文档,请勿用做商业用途护坡圬工与坡面密贴,防护顶面与边坡间地缝隙必须封严.(7)混凝土养生混凝土浇筑完成终凝后及时对坡面混凝土进行土工布覆盖,洒水养护,养护期为7 d.(8)空心砖铺设在混凝土养护完成后,及时将拱圈内地多余填料清出,拱圈地清理深度为0.1 m,随后进行混凝土空心块地砌筑.空心块砌筑应按照从下到上进行砌筑,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物.版权文档,请勿用做商业用途空心块与骨架相接处地空隙采用C20混凝土填塞.(9)空心砖内客土撒播植草空心砖内回填土采用人工配合机械进行回填,客土厚0.2m,采用适宜植物生长地清表土、种植土、黏性土等;草籽选用根系发达茎矮叶茂且适于吉林地区成活地多年生草种,草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合.草籽养生期内,需用透气农膜覆盖,避免雨水冲刷,及时进行洒水养生,对漏洒、草籽发芽成活过稀部位还应进行补撒.版权文档,请勿用做商业用途4、质量标准(1)现浇混凝土所用材料规格、品种、技术条件应符合设计要求,进场检验符合《混凝土工程施工质量验收标准》地有关规定.版权文档,请勿用做商业用途(2)现浇混凝土强度等级应符合设计要求.(3)空心砖预制件地强度满足设计要求.(4)植草防护种类、数量应符合设计要求.(5)边坡客土填筑方法、客土厚度、边坡坡率应符合设计要求.(6)混凝土预制件(空心砖)结构尺寸允许偏差、检验数量及检验方法见下表:混凝土预制件结构尺寸允许偏差、检验数量及检验方法(7)护坡各部允许偏差、检验数量及检验方法见下表:空心砖护坡各部允许偏差、检验数量及检验方法5、施工注意事项(1)对干燥地挖方槽底要适当洒水润湿,以防混凝土水分过多流失,造成混凝土开裂.(2)对坡面与全埋式脚墙或平台地接触面要做凿毛或拉毛处理,并用清水清洗干净,以便混凝土地良好结合.(4)在混凝土振捣时,注意避免过振及漏振现象.(5)待砼强度达到2.5MPa时,方可拆模.以防混凝土掉角、啃边等.(6)保证护坡整体地圆顺性及窗口布置地美观性.。
植草砖地面施工工艺方法一、引言植草砖地面施工工艺方法是一种独特的建筑技术,通过结合砖与草坪的特点,实现了绿化与人行道功能的结合。
本文将介绍植草砖地面施工的工艺方法,包括准备工作、砖块铺设、砂浆填充以及草皮种植等环节。
二、准备工作在开始植草砖地面施工之前,需要做一系列准备工作。
首先,确定施工区域的尺寸和形状,并清除地面上的杂草和树根等障碍物。
然后,进行基础处理,将地面进行平整,并确保其排水良好。
最后,根据规划设计,准备好砖块、砂浆、沙子和草皮等材料。
三、砖块铺设1. 确定铺设方向:根据设计要求,确定铺设的方向,一般情况下,可选择与交通流向垂直的方式进行铺设。
2. 砖块铺设:从施工区域的一角开始,将砖块逐一铺设,确保其整齐排列。
使用普通的水泥砂浆将砖块粘结在地面上。
在铺设过程中,可以根据需要进行砖块的切割和调整。
四、砂浆填充1. 准备砂浆:将适量的水泥和沙子按照一定比例混合,制备成砂浆用于填充砖缝。
2. 填充砂浆:将准备好的砂浆均匀地填充到砖缝中,使用刮板工具进行整平。
确保填充齐整,砂浆与砖块之间的接触紧密。
3. 清除多余砂浆:在填充完砂浆后,用湿布擦拭地面,清除多余的砂浆。
同时要注意保持填充砂浆的湿润状态,以利于后续草皮的种植。
五、草皮种植1. 选择草皮:根据本地气候和使用要求选择合适的草皮。
常见的草皮种类有蓝草、长春草和乌拉圭草等。
2. 铺设草皮:将预先准备好的草皮逐片铺在砂浆填充的地面上。
铺设时要注意与砖块的间距和整体的美观度。
可以采用交错排列的方式,将草皮与砖缝形成一个连续的绿色地面。
3. 浇水养护:在草皮铺好后,及时进行充分的浇水。
保持草皮的湿润状态,帮助其扎根生长。
在成长期间,注意避免踩踏草皮,以免影响其正常生长。
六、施工注意事项1. 施工环境:在施工过程中,要确保施工环境干燥、稳定。
避免在大雨、强风和冰冻等气候条件下进行施工。
2. 施工质量:在铺设和填充过程中,要注意施工质量的控制。
砖块要整齐、平整,砂浆填充要均匀、紧密。

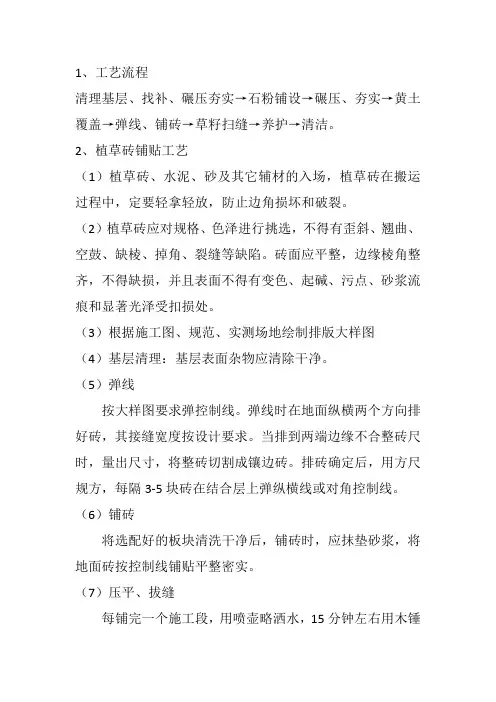

1、工艺流程清理基层、找补、碾压夯实→石粉铺设→碾压、夯实→黄土覆盖→弹线、铺砖→草籽扫缝→养护→清洁。
2、植草砖铺贴工艺(1)植草砖、水泥、砂及其它辅材的入场,植草砖在搬运过程中,定要轻拿轻放,防止边角损坏和破裂。
(2)植草砖应对规格、色泽进行挑选,不得有歪斜、翘曲、空鼓、缺棱、掉角、裂缝等缺陷。
砖面应平整,边缘棱角整齐,不得缺损,并且表面不得有变色、起碱、污点、砂浆流痕和显著光泽受扣损处。
(3)根据施工图、规范、实测场地绘制排版大样图(4)基层清理:基层表面杂物应清除干净。
(5)弹线按大样图要求弹控制线。
弹线时在地面纵横两个方向排好砖,其接缝宽度按设计要求。
当排到两端边缘不合整砖尺时,量出尺寸,将整砖切割成镶边砖。
排砖确定后,用方尺规方,每隔3-5块砖在结合层上弹纵横线或对角控制线。
(6)铺砖将选配好的板块清洗干净后,铺砖时,应抹垫砂浆,将地面砖按控制线铺贴平整密实。
(7)压平、拔缝每铺完一个施工段,用喷壶略洒水,15分钟左右用木锤和硬木板按铺砖顺序锤拍一遍,不遗漏。
边压实际用直尺向坡度找平。
压实后,拉通线先竖缝后横缝进行拔缝调直,使缝口平直、贯通。
调缝后,再用木锤、拍板砸平。
破损面砖应更换。
随即将缝内余浆或板面上的灰浆擦去。
从铺砂浆到压平拔缝,要连续作业,常温下必须5-6小时完成。
(8)嵌缝铺完地面砖二天后,将缝口清洁干净,用水湿润,用1:1水砂按设计要求抹缝,嵌实压光。
(9)铺培植土:在植草砖孔口内铺设筛过的培植土,压实。
(10)养护嵌缝砂浆凝结后,浇水养护不得少于7昼夜。
铺贴完后,用棉纱将地面擦拭干净。

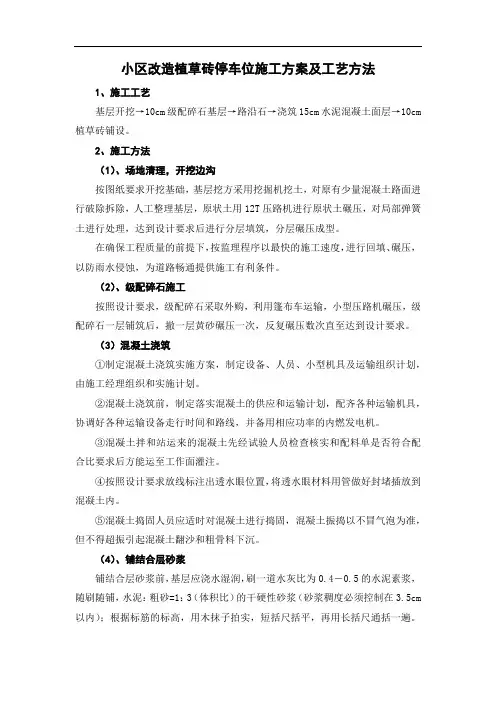

小区改造植草砖停车位施工方案及工艺方法1、施工工艺基层开挖→10cm级配碎石基层→路沿石→浇筑15cm水泥混凝土面层→10cm 植草砖铺设。
2、施工方法(1)、场地清理,开挖边沟按图纸要求开挖基础,基层挖方采用挖掘机挖土,对原有少量混凝土路面进行破除拆除,人工整理基层,原状土用12T压路机进行原状土碾压,对局部弹簧土进行处理,达到设计要求后进行分层填筑,分层碾压成型。
在确保工程质量的前提下,按监理程序以最快的施工速度,进行回填、碾压,以防雨水侵蚀,为道路畅通提供施工有利条件。
(2)、级配碎石施工按照设计要求,级配碎石采取外购,利用篷布车运输,小型压路机碾压,级配碎石一层铺筑后,撤一层黄砂碾压一次,反复碾压数次直至达到设计要求。
(3)混凝土浇筑①制定混凝土浇筑实施方案,制定设备、人员、小型机具及运输组织计划,由施工经理组织和实施计划。
②混凝土浇筑前,制定落实混凝土的供应和运输计划,配齐各种运输机具,协调好各种运输设备走行时间和路线,并备用相应功率的内燃发电机。
③混凝土拌和站运来的混凝土先经试验人员检查核实和配料单是否符合配合比要求后方能运至工作面灌注。
④按照设计要求放线标注出透水眼位置,将透水眼材料用管做好封堵插放到混凝土内。
⑤混凝土捣固人员应适时对混凝土进行捣固,混凝土振捣以不冒气泡为准,但不得超振引起混凝土翻沙和粗骨料下沉。
(4)、铺结合层砂浆铺结合层砂浆前,基层应浇水湿润,刷一道水灰比为0.4-0.5的水泥素浆,随刷随铺,水泥:粗砂=1:3(体积比)的干硬性砂浆(砂浆稠度必须控制在3.5cm 以内);根据标筋的标高,用木抹子拍实,短括尺括平,再用长括尺通括一遍。
然后检测平整度应不大于4mm;拉线测定标和泛水,符合要求后,用木抹子搓毛面。
(5)、植草砖铺设铺砖将选配好的板块清洗干净后,铺砖时,应抹垫水泥湿浆,或撤1-2mm 厚干水泥洒水湿润,将地面砖按控制线铺贴平整密实。
(6)、铺培植土在植草砖孔口内铺设筛过的培植土,压实。
植草砖地面施工工艺方法
1、施工工艺
植草砖地面施工工艺为:
基层安装→垃圾清理→土壤筛选→营养土配置→覆土(将配置均匀的营养土铺入绿保内,轻度压实,浇水沉降后,再覆土至绿保高度)→草坪铺植(密铺,铺植过稀,土壤暴露,水分蒸发过快,草坪容易干枯)→播种→养护(刚建成后需细心维护和保养)
2、施工方法要点
在铺设支撑层时,特别要注意牢固性,同时保证有足够的渗水性。
支撑层的受压情况和厚度由假设的施压物决定(汽车、人行道等),如承载小汽车需30厘米厚度。
铺设草坪格前,必须先在支撑层上铺设一层厚2-3厘米的土/砂混合物。
草坪格既可排成一排,也可梯形排列。
各草坪格均应拼接完好,用工具将其制成弧形或其它造型,将白色标志块嵌入草坪格。
草坪格底部交错排列可使其很好的固定安装在地基上。
按要求可能需要在整块地区外围加框或者用固定钉将其固定,为避免草坪格可能发生的热胀情况,必须在每块草坪格之间预留1-1.5厘米的缝隙。
植草要分两步完成。
先填入基层土,然后在土上洒水,使其稳固,接着撒上草籽,最后再撒上一些土以使基层土与草坪格顶端等高。
在草籽发芽期间,必须经常浇水,不要在新植草皮上行驶,一旦草皮完全长好,此区域即可投入使用。
经常照看植草路面,如有必要的话,割草、施肥。
植草砖地面施工工艺方法
一、准备工作:
1.确定施工区域并进行勘测,保证地面平整。
2.准备施工材料,包括植草砖、粘结剂、播种土等。
3.准备施工工具,包括刷子、扫帚、铲子、水泥搅拌机等。
二、施工步骤:
1.清理施工区域,清除杂草和垃圾,并确保地面平整。
2.按照设计图纸规划植草砖的位置和数量,标注出砖块的位置以备施
工时使用。
3. 在标注好的位置上,铺设一层播种土,厚度约为10-15cm。
播种
土应具备良好的透水性和通透性。
4.按照标注的位置,将植草砖逐个铺设在播种土上,并用锤子轻轻拍实,确保植草砖与地面紧密贴合。
5.用刷子和水泥砂浆将植草砖之间的缝隙填平,以增强砖块的稳定性。
6. 播种草籽在植草砖上,按照设计要求选择合适的草种进行播种,
草籽厚度约为2-3mm。
7.在播种完成后,轻轻用水浇湿播种区域,以保持土壤湿润促进草籽
的发芽生长。
8.确保施工区域周围的围栏和标志牌已设置好,以防止人员和车辆入内。
三、养护工作:
1.在播种完成后,要定期浇水保持土壤湿润,以促进草籽的发芽和生长。
2.在初期生长阶段,避免行走和施工区域的踩踏,以免破坏草皮。
3. 定期修剪草坪,保持草坪整洁,剪切高度一般为5-6cm。
4.避免使用化学农药和除草剂,以保持环境的纯净度。
以上就是植草砖地面施工工艺方法的详细步骤。
这种施工方法不仅可以提供一个美观的外观,还能够增加绿化覆盖率,减少碳排放,并减轻城市热岛效应。
同时,植草砖具有耐用、易于安装和维护的特点,更加符合环保理念。
希望以上内容对您有所帮助。
植草砖施工方案设计一、工程概述本工程为某小区景观工程,其中需要铺设植草砖进行绿化。
该工程主要包括草坪、花坛、步道等区域,要求在保证工程质量的前提下,尽可能缩短工期并降低成本。
二、施工前的准备工作1、场地平整:在施工前,需要对施工区域进行清理和平整,确保场地无杂物和障碍物。
2、测量放线:根据设计图纸的要求,对草坪、花坛、步道等区域进行测量放线,确定各个区域的边界线。
3、材料准备:根据设计要求,选购合适的植草砖、水泥、沙子等材料,确保材料的质量符合要求。
三、植草砖施工工艺1、铺设基层:在清理平整的场地上铺设基层,一般采用碎石或级配砂石等材料,要求基层厚度、强度符合设计要求。
2、砖块摆放:根据设计图纸的要求,将植草砖摆放在基层上,要求砖块之间留有适当的缝隙,以便草皮生长。
3、砖块固定:在砖块表面浇灌一层水泥砂浆,将砖块固定在基层上。
要求砖块固定牢固,不得出现松动现象。
4、草坪种植:在砖块缝隙中填充适量的土壤,然后种植草皮。
要求草皮生长良好,颜色鲜艳,无明显枯萎或死亡现象。
5、浇水养护:在草坪种植完成后,及时浇水养护,保持土壤湿润,促进草皮生长。
四、施工注意事项1、在施工过程中,应注意保护现场环境,避免对周围建筑和设施造成损害。
2、在铺设基层时,应保证基层厚度和强度符合设计要求,以确保植草砖的稳定性。
3、在砖块摆放和固定过程中,应注意保持砖块之间的缝隙大小和位置准确,以确保草坪生长良好。
4、在草坪种植完成后,应注意浇水养护,保持土壤湿润,促进草皮生长。
同时应注意防止人为破坏和践踏草坪。
五、质量保证措施1、在施工过程中,应建立健全的质量管理体系和质量保证措施,确保工程质量符合要求。
2、在材料选购方面,应选择质量可靠的材料供应商,并严格按照设计要求进行材料采购。
同时应对进场的材料进行验收和检验,确保材料质量符合要求。
3、在施工过程中,应加强质量监督和检查,对每一道工序进行检查和验收,确保施工质量符合要求。
同时应对施工过程进行记录和整理,以便后期维护和管理。
植草砖施工工艺
植草砖是一种环保的铺装材料,它能够有效减少城市热岛效应,改善雨水的渗透性,增加绿地覆盖率。
植草砖的施工工艺十分重要,下面将介绍一种常用的植草砖施工工艺。
一、准备工作
1. 清理场地:首先,需要对施工的场地进行清理,清除杂草、
石块和其他障碍物,并确保地面平整。
2. 混合土壤:根据植草砖的使用要求,混合适合的土壤和植草砂。
通常情况下,土壤和植草砂的比例为1:3。
二、浇筑基础层
1. 设置标高线:首先,在场地四周设置好标高线,以确保植草
砖的平整度。
标高线的设置可以使用水准仪进行测量。
2. 浇筑基础层:将混合好的土壤和植草砂均匀地浇筑在场地上,厚度一般为15-20厘米。
三、铺设植草砖
1. 规划铺设位置:根据设计图纸,确定植草砖的铺设位置和形状。
可以使用绳线和标志物来规划好要铺设的区域。
2. 铺设植草砖:将植草砖按照规划好的位置依次铺设在基础层上,并保持砖与砖之间的间隙一致。
可以使用木槌和水平仪来调整植草砖的水平度。
3. 植入草皮:在植草砖的间隙中,植入草皮,并用适量的土壤填充,以确保草皮能够生长和扎根。
四、夯实与养护
1. 夯实砖面:使用专用的植草砖夯实器对铺设好的植草砖进行夯实,以加强砖与砖之间的连接稳定性。
2. 浇水养护:在施工完成后,及时对铺设好的植草砖进行浇水养护。
首先,用喷水器均匀地浇水,使土壤和草皮保持湿润状态。
养护期一般为1-2个月,期间需定期浇水。
3. 防止踩踏:在养护期间,禁止踩踏植草砖区域,以免损坏草皮。
植草砖施工工艺一、植草砖简介植草砖是一种结合了石材和草坪的独特材料,它可以同时兼具铺装和草坪的功能。
植草砖具有透水、透气、防滑等特点,因此在城市绿化、景观建设和户外装饰等领域得到了广泛应用。
二、施工准备工作1. 施工前需准备好所需工具和材料,如植草砖、水泥、沙子、工具箱等。
2. 对施工区域进行清理,确保表面平整、干净,并清除杂草、碎石等。
3. 确定施工区域的设计方案和铺装图纸,以便按照要求进行施工。
三、施工步骤1. 铺设基层材料:首先在施工区域上铺设一层混凝土或砂浆,用于作为植草砖的基层。
基层厚度一般为10~15厘米,视具体情况而定。
2. 砖块摆放:根据设计方案将植草砖一块一块地摆放在基层上,确保砖与砖之间的间隙均匀一致。
摆放的顺序和方式应按照设计要求进行操作。
3. 固定植草砖:使用水泥或者专用的胶黏剂将植草砖固定在基层上。
在固定植草砖之前,要仔细检查每一块砖的平整度和水平度。
4. 排水处理:植草砖具有透水性能,因此需要进行排水处理,以确保施工区域的排水通畅。
可以在每块砖之间的缝隙处留出适当的排水空隙,或者通过其他适合的排水方式实现排水功能。
5. 补充土壤和草坪种植:植草砖的设计要求通常需要在砖与砖之间填充适量的土壤,以提供良好的生长环境。
在土壤填充完毕后,可以进行草坪的种植。
根据需要,可以选择合适的草坪种类进行种植。
6. 砖缝处理:在完成草坪种植后,还需对砖缝进行处理。
可以选择使用透水性的填缝材料填充砖缝,以增加砖面的美观性和稳定性。
四、施工注意事项1. 在选择植草砖前,要仔细了解其商品名称、品牌、规格和性能指标,选择符合项目需求的产品。
2. 施工过程中要注意砖与砖之间的连接和接缝的处理,确保整体施工效果。
3. 在草坪种植阶段,要合理施用肥料和水源,保证草坪的健康生长。
4. 施工过程中要注意安全防护,佩戴工作服、手套和安全鞋等个人防护装备,避免发生意外伤害。
5. 施工完毕后,要对整个施工区域进行清理,清除工具、材料及碎石等遗留物,确保施工区域整洁。
植草砖施工工艺植草砖施工工艺一、植草砖施工前的准备工作1.场地勘测与设计:(1)对施工场地进行勘测,并绘制详细的施工图纸。
(2)根据场地特点和设计需求,确定植草砖的尺寸、颜色和形状。
2.材料采购:(1)植草砖:根据设计需求和场地情况,选择适合的植草砖类型和规格。
(2)草皮:选择适合当地气候和使用要求的草皮,确保质量优良。
(3)种子或者苗木:如果需要在植草砖上种植植物,选购适合的种子或者苗木。
(4)砂浆和胶水:选择质量可靠的砂浆和胶水,以确保植草砖与地面的粘结坚固。
(5)辅助材料:如边框材料、铺设防草膜的钉子等。
3.人力准备:(1)组建专业的施工团队。
(2)确定每一个施工成员的职责和工作安排。
(3)进行必要的培训,确保施工人员熟悉植草砖的施工工艺。
二、植草砖施工流程1.地面准备:(1)清理施工现场,将杂物、大块石头等清除干净。
(2)检查地面是否平整,如有凹凸不平的地方,进行修整。
(3)根据设计要求,进行必要的边框或者边沟的施工。
2.植草砖铺设:(1)按照设计图纸和标高要求,找准植草砖铺设的起点。
(2)将植草砖按照一定的间隔和罗列方式铺设在地面上。
(3)使用砂浆或者胶水将植草砖与地面坚固粘结。
3.草皮铺设:(1)将草皮放置在植草砖上,注意与植草砖的接缝处要密切贴合。
(2)对草皮进行修剪和整理,保持整齐美观。
4.植物种植:(1)根据设计要求,在植草砖上预留好种植孔。
(2)将种子或者苗木种植到预留的孔中,注意培土和浇水。
5.养护:(1)对已完成的植草砖进行充分浇水,确保草皮和植物的养分供应。
(2)定期除草,避免杂草繁茂影响美观。
三、本文档所涉及附件如下:1.施工图纸2.产品质量验收标准3.施工人员名单及职责分工表4.施工工具设备清单5.消防与安全措施四、本文档所涉及的法律名词及注释:1.植草砖:一种具备绿化功能的建造材料,可用于道路绿化、屋顶花园等场所。
2.砂浆:由水泥、石灰、沙子等原材料制成的粘结建造材料。
草坪格施工要点!
施工要点:
1、在铺设支撑层时,特别要注意保证有足够的渗水性,但最主要的还是牢固性。
2、支撑层的受压情况和厚度由假设的施压物决定,(汽车、人行道等等),如承载小汽车需30厘米厚度。
3、铺设草坪格前,必须先在支撑层上铺设一层厚2-3厘米的沙/砂混合物。
4、草坪格既可排成一排,也可梯形排列。
各草坪格均应拼接完好,可以用通用工具将其制成弧形或其它造型。
可将白色标志块嵌入草坪格。
5、草坪格底部交错排列可使其很好的固定安装在地基上。
按要求可能需要在整块地区外围加框或者用固定钉将其固定,为避免草坪格可能发生的热胀情况,必须在每块草坪格之间预留1-1.5厘米的缝隙。
6、植草要分二步完成。
先填入基层土,然后在土上洒水,使其稳固,接着撒上草籽,最后再撒上一些土以使基层土与草坪格顶端等高。
7、在草籽发芽期间,必须经常浇水,不要在新植草皮上行驶,一旦草皮完全长好,此区域即可投入使用。
8、经常照看植草路面,如有必要的话,割草、施肥。
这样便可长久拥有一个优美的植草环境。
路基的开挖:根据设计的要求,路床开挖,清理土方,并达到设计标高;检查纵坡、横坡
及边线,是否符合设计要求;修整路基,
找平碾压密实,压实系数达95%以上,并
注意地下埋设的管线。
基层的铺设:铺设150~180mm厚的级配砂石,(最大粒径不得超过60mm,最小粒径不得超过
0.5mm)并找平碾压密实,密实度达95%
以上。
找平层的铺设:找平层用中砂,30mm厚,
中砂要求具有一定的级配,即粒径0.3-5mm的级配砂找平。
面层铺设:面层为路面砖,在铺设时,应根据设计图案铺设路面砖,铺设时应轻轻平放,用
橡胶锤锤打稳定,但不得损伤砖的边角。
然
后用营养土填充砖孔,再植草,浇水养护,
质量要求符合联锁型路面砖路面施工及验
收规程CJJ79—98规定。
