案例1:某新建办公楼,地下1层,地上18层,建面2.1万平。
钢筋混凝土核心筒结构,外框采用钢结构,进度计划如图。
监理工程师在检查进度计划时发现AE 工作需要采用一特殊技术,需要按顺序完成,要求项目部调整进度计划,以满足要求。
总承包项目在工程施工准备阶段,根据合同要求编制了工程施工网培运计划如图2.在进度计划审查时,监理工程师提出在工作A和工作E中含有特殊施工技术,涉及知识产权保护,须由同一专业单位按先后顺序依次完成。
项目部对原进度计划进行了调整,以满足工作A与工作E先后施工的逻辑关系。
外框钢结构工程开始施工时,总承包项目部质量员在巡检中发现,发现一种首次使用的焊接材料的施焊部位焊缝未熔合、未焊透的质量缺陷。
钢结构安装单位也无法提供其焊接工艺评定试验报告,总承包要求暂停此类焊接材料的焊接作业,待完成焊接工艺评定后重新申请恢复作业。
节能,环保的主要功能试验报告齐全完整,符合验收标准,报送监理单位申请预验收。
监理单位检查后发现部分楼层的C30同条件试块资料缺失,不符合强度评定要求,遂退回整改。
问题:1、画出调整后的工程网络计划图。
并写出关键线路。
(以工作表示:如A→C)调整后的总工期是多少个月?2、网络图的逻辑关系包括什么,网络图中虚工作的作用是什么?3、那些情况需要进行焊接工艺评定试验。
焊缝的缺陷形式还有哪些类型。
4、单位工程质量验收合格的标准要求有哪些,工程质量控制资料缺失的部分应该采取什么样的处理方式。
【解析】1.关键线路:A→E→H总工期:19个月2.(1)网络图的逻辑关系有:工艺关系和组织关系。
(2)虚线的作用:用于正确表达图中工作之间的逻辑关系,一般起着工作之间的联系、区分和断路的三个作用。
3.(1)施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。
(2)焊缝的缺陷形式还有:裂纹、孔穴、固体夹杂、形状缺陷和上述以外的其他缺陷。
2023 年一级建筑师建筑实务真题答案与解析一、单项选择题1.某工厂在经受猛烈地震后,其构造仍能保持必要的整体性而不发生坍塌,此项功能属于构造的〔〕。
A.安全性 B.适用性C.耐久性D.稳定性【答案】A【解析】此题考察的是建筑构造的牢靠性。
安全性指在正常施工和正常使用的条件下,构造应能承受可能消灭的各种荷载作用和变形而不发生破坏;在偶然大事发生后,构造仍能保持必要的整体稳定性。
例如,厂房构造寻常受自重、吊车、风和积雪等荷载作用时,均应结实不坏,而在遇到猛烈地震、爆炸等偶然大事时,容许有局部的损伤,但应保持构造的整体稳定而不发生倒塌。
参见教材P1。
2.某构件受力简图如右图,则点O 的力矩Mo 为〔〕。
A.P·aB.P·bC.P·c D .P·d【答案】B【解析】此题考察的是力偶、力矩的特性。
力矩=力×力臂。
力臂是力矩中心点 O 至力P 的作用线的垂直距离。
参见教材P10。
3、关于一般环境条件下建筑构造混凝土板构造要求的说法,错误的选项是〔〕。
A. 屋面板厚度一般不小于 60mmB.楼板厚度一般不小于 80mmC.楼板的保护层厚度不小于 35mmD.楼板受力钢筋间距不宜大于 250mm【答案】C【解析】此题考察的是建筑构造的构造要求。
板的厚度与计算跨度有关,屋面板一般不小于60mm,楼板一般不小于 80mm,板的支承长度不能小于规X 规定的长虔,板的保护层厚度一般为 15~30mm。
受力钢筋直径常用6、8、10、12mm。
间距不宜大于 250mm。
参见教材P23。
4.代号为P·O的通用硅酸盐水泥是〔〕。
A.硅酸盐水泥B.一般硅酸盐水泥C.粉煤灰硅酸盐水泥 D.复合硅酸盐水泥【答案】B【解析】此题考察的是水泥的性能和应用。
一般硅酸盐水泥的代号为P.O,参见表1A412023-1。
参见教材P42。
5.在工程应用中,钢筋的塑性指标通常用〔〕表示。
2020年一级建造师《建筑实务》考试真题及答案解析2020年一级建造师考试时间为2020年9月19日、20日,现在考试已经结束。
为了给想要进行估分了解成绩的考生提供帮助,特为各位考生整理搜集了《建筑实务》科目的考试部分真题和答案解析以供各位作为参考。
2020年一级建造师《建筑实务》考试真题及答案解析一、单选题
1常用建筑结构体系中,应用高度最高的结构体系是()。
A.筒体
B.剪力墙
C.框架一剪力墙
D.框架结构
【答案】A
⒉结构梁上砌筑砌体隔墙,该梁所受荷载属于()。
A.均布荷载。
一级建造师《建筑实务》案例分析精选4-4案例一1.背景某市南苑北里小区22 号楼为6 层混合结构住宅楼,设计采用混凝土小型砌块砌墙,墙体加芯柱,竣工验收合格后,用户入住。
但用户在使用过程中(五年后),发现墙体中没有芯柱,只发现了少量钢筋,而没有浇筑混凝土,最后经法定检测单位采用红外线照相法统计,发现大约有82%墙体中未按设计要求加芯柱,只在一层部分墙体中有芯柱,造成了重大的质量隐患。
2.问题(1)该混合结构住宅楼工程质量验收合格应符合什么规定?(2)该工程已交付使用(五年),施工单位是否需要对此问题承担责任?为什么?分析与答案(1)该混合结构住宅楼工程质量验收合格应符合下列规定:1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
2)质量控制资料应完整。
3)单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。
4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
5)观感质量验收应符合要求。
(2)施工单位必须对此问题承担责任,原因是该质量问题是由施工单位在施工过程中未按设计要求施工造成的,并且主体结构工程质量保修期为工程设计使用年限。
案例二1.背景某大厦是一座现代化的智能型建筑,框架-剪力墙结构,地下3 层,地上28 层,建筑面积5.8 万㎡,施工总承包单位是该市第三建筑公司,由于该工程设备先进,要求高,因此,该公司将机电设备安装工程分包给具有相应资质的某大型安装公司。
在工程档案归档中,发生以下事件:事件一:安装公司将机电设备分包部分的竣工资料直接交给监理单位。
事件二:发包人要求设计、监理及施工总承包单位将工程档案直接移交给市档案馆。
2.问题(1)事件一做法是否妥当?为什么?(2)事件二做法是否妥当?为什么?分析与答案(1)不妥。
因为,建设工程项目实行总承包的,总包单位负责收集、汇总各分包单位形成的工程档案,并应及时向建设单位移交;各分包单位应将本单位形成的工程文件,整理、立卷后及时移交总包单位。
2022年最全一级建造师市政实务真题及答案(解析)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)。
1.沥青材料在外力作用下发生变形而不破坏的能力是沥青的()性能【过时】。
A.粘结性B.感温性C.耐久性D.塑性【答案】D。
【解析】塑性:沥青材料在外力作用下发生变形而不被破坏的能力,即反映沥青抵抗开裂的能力。
【考点来源】1K411014沥青混合料组成与材料。
2.密集配沥青混凝土混合料复压优先选用()进行碾压。
A.钢轮压路机B.重型轮胎压路机C.振动压路机D.双轮钢筒式压路机【答案】B。
【解析】密级配沥青混凝土混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性。
3.先张法同时张拉每根预应力筋时,各根预应力筋的()应一致。
A.长度B.高度位置C.初始伸长量D.初始应力【答案】D。
【解析】同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。
张拉过程中应使活动横梁与固定横梁始终保持平行。
4.钢板桩施工过程中,应随时检查的指标是()。
A.施打入土摩阻力B.桩体垂直度C.地下水位D.沉桩机的位置【答案】B。
【解析】钢板桩施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。
5.高压旋喷注浆法在()中使用影响其加固效果。
A.淤泥质土B.素填土C.硬黏性土D.碎石土【答案】C。
【解析】高压喷射注浆法对渗泥、涂泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄土、素填土和碎石土等地基都有良好的处理效果。
但对于硬黏性土,含有较多的块石或大量植物根茎的地基,因喷射流可能受到阻挡或削弱,冲击破碎力急剧下降,切削范围小或影响处理效果。
6.下列土适用于预制沉井排水下沉的是()【过时】。
A.流砂B.稳定黏性土C.含大卵石层D.淤泥层【答案】B。
【解析】预制沉井法施工通常采取排水下沉沉井方法和不排水下沉沉井方法。
前者适用于渗水量不大,稳定的黏性土;后者适用于比较深的沉井或有严重流砂的情况。
一级建造师《建筑实务》案例分析题精选40 例案例一背景资料某住宅楼是一幢 6 层带 1 层地下室的砖混结构住宅,总建筑面积 3200m2。
在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板依次砸穿,10 名施工人员与 4 辆手推车、模板及支架、混凝土一起落入地下室,造成 2 人死亡、3 人重伤的事故。
从施工事故现场调查得知,屋面现浇混凝土模板及支架采用300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支承在平放的50mm×100mm方木龙骨上,龙骨下为间距 800mm 均匀支撑的 4 根直径 100mm 原木立杆,这 4 根原木立杆顺向支承在作为第 6 层楼面的 3 块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝土浇筑仅 4d。
其下面也没有任何支撑措施,从而造成这些预应力空心板超载。
施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出对模板支撑方案及计算进行审查,便允许施工单位进行施工。
出事故时监理人员未在场。
问题1.请简要分析故事发生的原因?2.监理单位在这起事故中是否应该承担责任?为什么?3.针对类似模板工程通常采取什么样的质量安全措施?参考答案1.事故直接原因是施工单位违反施工程序,未对模板支撑系统进行分析计算,盲目施工,并由此造成第6 层楼面 3 块预应力空心板超载破坏,从而顺次荷载累加冲击造成第 6 层楼面贯穿事故。
从这次事故中反映出施工单位的作业人员的业务水平,安全意识不到位、监理单位监督检查不到位、措施不力(5 分)。
2.监理公司接受业主单位委托应对该项目的工程质量安全负责,施工过程中,监理方未对关键的模板支撑系统进行审查,浇注过程中无旁站,严重失职,没有防止事故发生。
故因承担相应民事、刑事责任。
3.类似模板工程质量与安全的预控措施有:(1)绘制关键性的轴线控制图,复查轴线标高,垂直度以经纬仪检查控制。

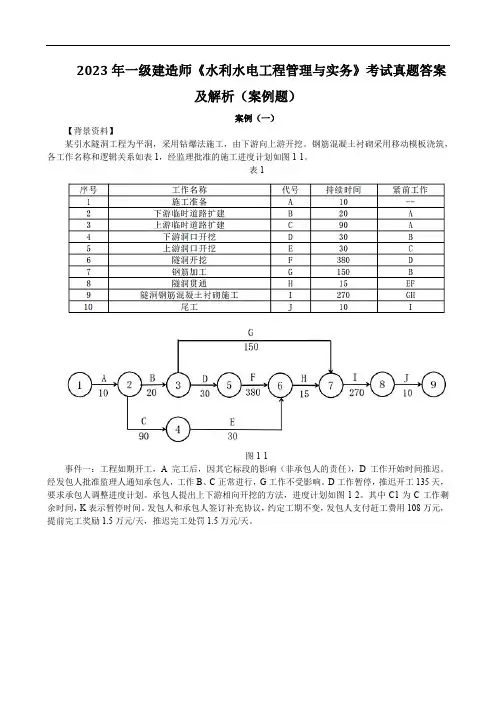

2023年一级建造师《水利水电工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某引水隧洞工程为平洞,采用钻爆法施工,由下游向上游开挖。
钢筋混凝土衬砌采用移动模板浇筑,各工作名称和逻辑关系如表1,经监理批准的施工进度计划如图1-1。
表1图1-1事件一:工程如期开工,A完工后,因其它标段的影响(非承包人的责任),D工作开始时间推迟。
经发包人批准监理人通知承包人,工作B、C正常进行,G工作不受影响。
D工作暂停,推迟开工135天,要求承包人调整进度计划。
承包人提出上下游相向开挖的方法,进度计划如图1-2。
其中C1为C工作剩余时间,K表示暂停时间。
发包人和承包人签订补充协议,约定工期不变,发包人支付赶工费用108万元,提前完工奖励1.5万元/天,推迟完工处罚1.5万元/天。
图1-2事件二:上游开挖中,由于未及时支护,导致塌方。
共处理塌方石方450m3,耗时8天。
承包人以地质不良为由,向发包人提出49500元(450m3,110元/m3)的费用及工期索赔。
事件三、当上下游距离小于L1时,爆破时对向开挖面的人员应撤离,当距离小于L2时,上游停止开挖,由下游向上游贯通。
事件四:对工期进行检查发现,工作H结束时间推迟10天,工作I实际持续工作为254天,工作J 实际持续时间为6天。
问题:1.水工地下洞室除了平洞,还有哪些形式?夹角分别是多少?2.指出图1-2中F1、F2分别代表什么,并指出关键工作。
3.事件二中承包人的要求是否合理,并指出理由。
4.分别写出L1、L2代表数值。
5.根据事件四,计算实际总工期,对比合同工期是提前还是推迟?并计算发包人应支付承包人的费用。
【参考答案】1.水工地下洞室除了平洞,还有哪些形式?夹角分别是多少?答:倾角小于等于6°位平洞;倾角6°~75°为斜井(6~48°缓斜井,48~75°斜井),倾角大于等于75°为竖井。

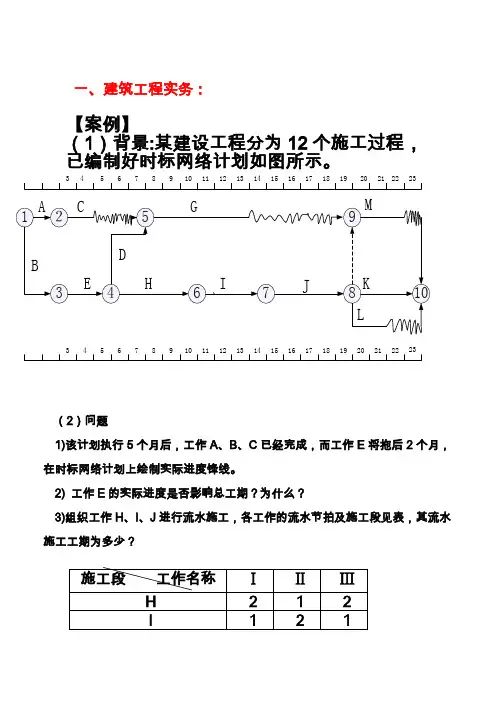

一、建筑工程实务:【案例】(1)背景:某建设工程分为12个施工过程,已编制好时标网络计划如图所示。
3456789101112131415161718192021222334567891011121314151617181920212223(2)问题1)该计划执行5个月后,工作A、B、C已经完成,而工作E将拖后2个月,在时标网络计划上绘制实际进度锋线。
2) 工作E的实际进度是否影响总工期?为什么?3)组织工作H、I、J进行流水施工,各工作的流水节拍及施工段见表,其流水施工工期为多少?(3)分析和解答1)进度锋线如图所示。
2) 工作E拖后2个月,使工程延期2个月,因为工作E为关键工作,其总时差为零。
3)计算流水步距:2,3,5-)1,3,42,2,2,-4K H,I=max(2,2,2,-4)=21,3,4-)2,4,51,1,0,-5K I,J=max(1,1,0,-5)=1流水工期:T =∑K +∑t n =(2+1)+(2+2+1)=8(月)经调整后的建设总工期为 7+8+4=19(月), 故总工期不会延误。
1.背景图为某项目的钢筋混凝土工程施工网络计划。
其中,工作A 、B 、D 是支模工程;C 、E 、G 是钢筋工程;F 、H 、I 是浇筑混凝土工程。
箭线之下是持续时间(周),箭线之上是预算费用,并列入了表中。
计划工期12周。
工程进行到第9周时,D 工作完成了2周,E 工作完成了1周,H 工作尚未开始。
(1)请绘制本例的实际进度前锋线(2)第9周结束时累计完成造价多少?按净值法计算其进度偏差是多少? (3)重新绘制第9周至完工的时标网络计划。
3.答案(1)绘制第9周的实际进度前锋线根据第9周的进度检查情况,绘制的实际进度前锋线见图示,现对绘制情况进行说明如下:为绘制实际进度前锋线,首先绘制时标网络计划;确定第9周为检查点;由于D 工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E 工作(2周)完成了1周,故在其1/2处打点;由于F 工作已经完成,而H 工作尚未开始,故在H 工作的起点打点;自上而下把检查点合打点连起来,便形成了图示的实际进度前锋线。
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)案例(一)【背景资料】某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm 水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。
浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。
沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】1.A-填缝材料,B-拉杆(螺纹钢筋)。
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-20163.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;(4)旧路板缝与裂缝处理后应贴土工合成材料;(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。
2021年一建《市政》案例100问简答题:答题技巧:如果问题的答案是课本上某一点的几条,可以把整个点都写上,多写不扣分。
如果问题涉及到题干,可以从题干中提取关键词,将课本上与关键词有关的内容写上。
如果问题与课本的内容联系不大,可以从“人机料法环”方向来回答。
题目:1.问题:按照级配原则构成的沥青混合料,其结构分成哪三种形式,它们的粘聚力C和内摩擦角φ的大小是怎样的。
答案:悬浮-密实结构,C较大,φ较小;骨架-空隙结构,C较小,φ较大;骨架-密实结构,C 较大,φ较大。
2.问题:挡土墙结构承受的土压力分为哪三种,它们的大小关系是怎样的。
答案:挡土墙结构承受土压力有:静止土压力、主动土压力和被动土压力。
三种土压力中,主动土压力最小;静止土压力其次;被动土压力最大,位移也最大。
3.问题:城镇道路路基施工特点是什么?答案:城市道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
(可稍加修改回答其他市政工程特点)4.问题:路基压实试验段的目的是什么?答案:(1)确定路基预沉量值。
(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。
(3)按压实度要求,确定压实遍数。
(4)确定路基宽度内每层虚铺厚度。
(5)根据土的类型、湿度、设备及场地条件,选择压实方式。
(预度三亚)5.问题:软土和湿陷性黄土路基的处理方法分别有哪些?答案:软土路基常用的处理方法有表层处理法、换填法、重压法、垂直排水固结法等;(软表换重锤)湿陷性黄土路基的处理方法主要有换土法、强夯法、挤密法、预浸法、化学加固法等方法。
(黄花鱼换机枪)6.问题:各种沥青混合料的初压、复压、终压分别用什么压路机?答案:我们一般常考的是AC、OGFC和SMA,从考试的角度可以这么记:这三种的初压和终压都是钢轮压路机。
2022年一级建造师考试《建筑工程管理与实务》真题及答案解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.下列建筑属于大型性建筑的是()。
A.学校B.医院C.航空港D.商店〖正确答案〗C〖题目解析〗大型性建筑是指规模宏大的建筑,如大型体育馆、大型剧院、大型火车站和航空港、大型展览馆等。
【考点来源】1A411011建筑物分类与构成体系2.墙面整体装修层必须考虑温度的影响,作()处理。
A.分缝B.保温C.防结露D.隔热〖正确答案〗A〖题目解析〗建筑主体受温度的影响而产生的膨胀收缩必然会影响墙面的装修层,凡是墙面的整体装修层必须考虑温度的影响,作分缝处理。
【考点来源】1A411021建筑构造设计要求3.刚性防水屋面应做()措施。
A.抗裂B.防水C.防火D.防风〖正确答案〗A〖题目解析〗采用钢丝网水泥或钢筋混凝土薄壁构件的屋面板应有抗风化、抗腐蚀的防护措施;刚性防水屋面应有抗裂措施。
【考点来源】1A411021建筑构造设计要求4.预应力混凝土楼板的最低强度等级不应低于()。
A.C25B.C30C.C35D.C40〖正确答案〗B〖题目解析〗预应力混凝土楼板结构混凝土最低强度等级不应低于C30,其他预应力混凝土构件的混凝土最低强度等级不应低于C40。
【考点来源】1A412013结构工程的耐久性5.结构超出承载能力极限状态的是()。
A.影响结构使用功能的局部破坏B.影响耐久性的局部破坏C.结构发生疲劳破坏D.造成人员不适的振动〖正确答案〗C〖题目解析〗涉及人身安全以及结构安全的极限状态应作为承载能力极限状态。
当结构或结构构件出现下列状态之一时,应认为超过了承载能力极限状态:(1)结构构件或连接因超过材料强度而破坏,或因过度变形而不适于继续承载。
(2)整个结构或其一部分作为刚体失去平衡。
(3)结构转变为机动体系。
(4)结构或结构构件丧失稳定。
(5)结构因局部破坏而发生连续倒塌。
(6)地基丧失承载力而破坏。
一级建造师《市政工程》案例题库及答案(10套)一级建造师《市政工程管理与实务》案例题及答案1 案例分析题(一)背景材料本工程隧道长873m,包括上行线和下行线,隧道外径6.2m,内径5.5m。
隧道平面曲线为直线19m+缓和右曲线65m+右曲线 (R400m)101m+缓和右曲线65m+直线64m+右曲线(R2000m)36m;隧道竖向曲线为:直线5m/2‰+竖曲线15m(R3000m)+直线22m/3‰+直线40m/2.85‰+直线100m/3‰+直线60m/3.1‰。
本工程管片用量为:上873+下873,衬砌的设计强度为C50,抗渗强度为S8。
本区段隧道覆土厚度8m~17m,沿途场地平缓,地面标高平均为+3m,表层为褐黄色粘土,隧道主要穿越灰色淤泥质粘土、灰色粘土层,为沉积型流塑~软塑高压缩型土。
1.隧道掘进采用土压平衡式盾构。
由于隧道长,质量要求高,项目经理部决定将盾构掘进工程分包给专业水平更高的施工队来完成,本项目经理部仅负责技术指导;2.工程利用一废弃的旧井经整修后,作为盾构掘进的始发井,另外还建了以下设施:盾构工作竖井、专用配电室、竖井放雨棚、管片堆场、料具间、机电车电瓶充电间等;3.盾构掘进过程中,发现地面隆起量增大,随即推进,但螺旋输送机保持出土,以便将地面隆起量降下来;4.盾构掘进过程中,盾构机突然出现震颤,盾构刀盘扭矩剧增,土中夹杂有钢筋混凝土块。
操作人员认为是遇到了废弃的人防工事,决定仍继续掘进;5.盾构掘进即将完成时,遇到了一块未探明的巨石,掘进无法进行。
项目经理部认为在隧道内实施爆破,本身就具有很高的安全性,决定自行组织工人将其爆破拆除。
问题:1.本工程是否合理?请说明原因。
2.本工程始发井的布置是否全面?3.盾构掘进过程中处理地面隆起的方法是否恰当?请说明原因。
4.盾构掘进过程中,对遇到的情况的处理是否恰当?请说明原因。
5.盾构掘进过程中,对遇到的巨石项目经理部采取自行爆破拆除的措施是否恰当?请说明原因。
案例分析题答案及解析〔一〕【案例一】某办公楼由12层主楼和3层辅楼组成。
施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同约定工期为41周,一周按7d计。
合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。
乙方提交了一份粗略的施工网络进度方案,并得到了甲方的批准。
该网络进度方案如以下列图(单位:d)。
在施工过程中,发生了以下事件:事件一:在基坑开挖后进行验槽,发现局部出现地质资料中未提及的软土层,乙方配合地质复查,配合用工10个工日。
根据批准的地基处理方案,乙方增加直接费5万元。
因地基复查使根底施工工期延长3d,人工窝工15个工日。
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求撤除已施工局部,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件四:因乙方购置的室外工程管线材料质量不合格,甲方令乙方重新购置,因此造成该7项工作多用人工8个工日,该工作工期延长4d,材料损失费1万元事件五,其余各项工作实际作业工期和费用与原方案相符。
【问题】1.该网络方案中哪些工作是主要控制对象(关键工作)?2.针对上述事件,逐条判断乙方向甲方提出的工期及费用的索赔是否成立?并说明理由。
3.针对事件一,简述基坑开挖后验槽的内容。
4.针对事件四,简述建筑材料质量控制主要表达在哪些环节?【正确答案】1.该网络方案中主要控制对象有:根底工程、主楼主体、设备安装、装饰装修。
2.各事件索赔成立与否的情况及理由:(1)事件一工期和费用索赔成立。
理由:处理地质资料中未提及的软土层造成的工期延误和相关费用,是由于甲方提供的技术资料不准确而引起的,属于甲方应承担的责任。
另外,根底工程位于关键线路上,其工期延长会导致总工期延长(2)事件二费用索赔成立,工期索赔不成立。
理由:因设计尺寸不当,甲方要求撤除已施工部位,重新施工。
117施工单位还应对哪些进场钢材进行抽样复验?-405答 :1)国外进口钢材; 2) 钢材混批; 3)板厚≥40mm,且设计有Z向性能要求的厚板; 4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材; 5)对质量有疑义的钢材; 6)设计有复验要求的钢材。
【应进行抽样复验,其复验结果应符合现行国家产品标准和设计要求。
】118屋面防水工程完工后(验收前)应进行哪些工作(进行防水层验收的前置条件有哪些)?厨房、厕浴间防水完工应如何检验?地下防水工程完成后还应检查哪些内容?-231答:一) 地下防水工程 检查①标识好的“背水内表面的结构工程展开图”;②核对地下防水渗漏情况,③检验地下 防水工程整体施工质量。
(二) 屋面防水工程 防水层完工后,应在雨后或持续淋水2h后(有可能做蓄水试验的屋面,其蓄水时间 不应少于24h),检查屋面有无渗漏、积水和排水系统是否畅通,施工质量符合要求方可进行防水层验收。
(三) 厨房、厕浴间防水工程 厨房、厕浴间防水层完成后,应做24h蓄水试验,确认无渗漏时再做保护层和面层。
设备与饰面层施工完后还应在其上继续做第二次24h蓄水试验,达到最终无渗漏和排水畅通为合格,方可进行正式验收。
墙面间歇淋水试验应达到30min以上不渗漏。
119确立图纸“三交底”的施工准备工作,分别写出其交底人员及交底的内容。
-232(关16年)答: ①施工主管向施工工长交底; 内容:做详细的图纸工艺要求、质量要求; ②工序开始前 施工工长向班组长交底; 内容:做详尽的图纸、施工方法、质量标准 ; ③作业开始前班组长向班组成员交底; 内容:做具体的操作方法、工具使用、质量要求的详细交底, 务求每位施工工人对其作业的工程项目了然于胸。
关98120工程常见质量事故还有哪些?管理事故常见的成因(或者根据案例出现的现象说明可能导致事故类型)?-234答:1.错位事故、开裂事故、倾倒事故、沉降事故、.功能事故、安装事故、边坡支护事故、.管理事故。
2.管理事故常见的成因(1 )分部分项工程施工安排顺序不当,造成质量问题和严重经济损失。
(2)施工人员不熟悉图纸,盲目施工,致使构件或预埋件定位错误。
(3)在施工过程中未严格按施工组织设计、方案和工序、工艺标准要求进行施工,造成经济损失。
(4)对进场的材料、成品、半成品不按规定检查验收、存放、复试等,造成经济损失。
(5)未尽到总包责任,导致现场出现管理混乱,进而造成一定的经济损失。
121本题中的质量事故属于哪个等级?指出事故上报的不妥之处,质量事故报告还应包括哪些内容?-234/235【口:是项参的,他伤亡过,因人报错孔眼(联)】122答:质量事故报告的内容:①事故发生的时间、地点、工程项目与各参建单位名称;②事故发生的简要经过、伤亡人数(包括下落不明的人数)和 初步估计的直接经济损失;③事故的初步原因;④事故发生后采取的措施及事故控制情况;⑤事故报告单位、联系人及联系方式;⑥其他应当报告的情况。
178安全防护设施验收应包括的内容还应有哪些?安全防护设施验收资料还应有哪些?-275【口:烟瘾变组合】答:1.安全防护设施验收内容:1)防护栏杆的设置与搭设;2)攀登与悬空作业的用具与设施搭设;3)操作平台及平台防护设施的搭设;4)防护棚的搭设;5 )安全网的设置;6)安全防护设施、设备的性能与质量、所用的材料、配件的规格;7)设施的节点构造,材料配件的规格、材质及其与建筑物的固定、连接状况。
2.安全防护设施验收资料内容:1)安全防护设施验收记录;2)预埋件隐蔽验收记录;3)安全防护设施变更记录。
4)施工组织设计中的安全技术措施或施工方案;5)安全防护用具用品、材料和设备产品合格证明;179写出事件三中技术交底的不妥之处,并说明楼层卸料平台上安全防护与管理的具体措施。
-276(15年超纲)答:(2)楼层卸料平台上安全防护与管理的具体措施:1)悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书及图纸应编入施工组织设计(自制卸料平台应编制专项施工方案并应按照正常的流程审批)。
2)悬挑式钢平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上(卸料平台应与结构拉结不应与脚手架连接)。
3)斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的每一道均应作单道受力计算。
4)应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。
吊环应用甲类3号沸腾钢制作。
(应使用吊环不得使用吊钩直接吊装,并应在专项方案中验算)5)钢平台左右两侧必须装置固定的防护栏杆。
(应在两面设置1.2m高的固定钢防护栏杆,底部应由180mm以上的挡脚板,平台口应设置安全门或活动防护栏杆)6)钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
(钢平台在使用过程中应经常检查以排除安全隐患)(3)操作平台上应显著地标明容许荷载值。
操作平台上人员和物料的总重,严禁超过设计的容许荷载,应配备专人加以监督。
(平台上应设置安全警示标志及容许荷载值,严禁超载使用)同73针对本工程洞口作业,指出不妥之处,写出正确的防坠落措施(针对五层楼板检查所发现的孔口、洞口防护问题,分别写出正确的安全防护措施。
)-276(二17年)同207 答:知识点:181屋面作业时说明安全防护与管理的具体措施。
-277答: 1 )在坡度>25°的屋面上作业,当无外脚手架时,应在屋檐边设置不低于1.5m高 的防护栏杆,并应采用密目式安全立网全封闭;2)在轻质型材等屋面上作业,应搭设临时走道板,不得在轻质型材上行走;安装轻 质型材板前,应采取在梁下支设安全平网或搭设脚手架等安全防护措施。
180219 A工程总承包单位与B施工单位签订的施工承包合同属于哪类合同?(17年)常用的合同价款约定方式有哪几种?-310答:目前常用的合同价款约定方式有以下3种:(1) 单价合同。
①固定单价不调整的合同(固定单价合同):适用于 虽然图纸不完备但是采用标准设计的工程项目。
②固定单价可以调整的合同(可调单价合 同):适用于工期长、施工图不完整、施工过程中可能发生各种不可预见因素较多的工 程项目。
(2) 总价合同。
①固定总价合同:适用于规模小、技术难度小、 工期短(一般在一年之内)的工程项目。
②可调总价合同是指在固定总价合同的基础上,对在合同履行过程中因为法律、政策、市场等因素影响,对合同价款进行调整的合同;适用于工程规模大、技术难度大、图纸设计不完整、设计变更多,工期较长(一般在一年之上) 的工程项目。
(3) 成本加酬金合同。
合同价款包括成本和酬金两部分。
适用于 灾后重建、紧急抢修、新型项目或对施工内容、经济指 标不确定的工程项目。
同118220A工程总承包单位的费用变更控制程序有哪些(因工程变更引起的施工方案改变,并使措施费用发生变化的程序有哪些)?-311(17年)答:工程设计变更引起施工方案改变,并使措施项目发生变化的:承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。
拟实施的方案经发承包双方确认后执行。
如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。
同121221不可抗力导致的费用,发承包双方承担的原则?-312答:1)工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担; 2)停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费 用由发包人承担;3)工程所需清理、修复费用,由发包人承担。
4)承包人的施工机械设备损坏及停工损失,由承包人承担;5)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;222列式计算预付备料款的起扣点是多少万元?(精确到小数点后2位)计算确定材料预付款时应考虑哪些因素?材料储备天数由哪些因素决定?【口:饱隔家里吐】答:1.百分比法:工程预付款=(中标合同价-暂列金额)x预付款比例2.数学计算法:数学计算法是根据主要材料(含结构件等)占年度承包工程总价的比重、材料储备定额天数和年度施工天数等因素。
工程备料款数额= 合同造价x材料比重(%) X材料储备天数年度施工天数公式中:年度施工天数按365天日历天计算;材料储备天数由当地材料供应的保险天数、供应间隔天数、加工天数、整理天数、在途天数 等因素决定。
3.起扣点=(合同总价-暂列金额)一(预付备料款/主要材料所占比重)223提交的竣工结算支付申请应包括哪些内容?-316答:1).竣工结算总额;2).已支付的合同价款;3).应扣留的质量保证金;4).应支付的竣工付款金额。
224事件五中,工程款优先受偿权自竣工之日起共计多少个月?E单位诉讼是否成立?其可以行使的工程款优先受偿权是多少万元(能受偿的费用包括哪些费用)?对于拖欠款的应付利息处理的原则的规定,当合同中没有约定或约定不明的,应如何处理?-316(14年)答:1.工程竣工结算款的计算(1)发包人应在收到承包人提交竣工结算款支付申请后7d内予以核实,向承包人签发竣工结算支付证书。
(2)发包人签发竣工结算支付证书后的14d内,按照竣工结算支付证书列明的金额向承包人支付结算款。
(3)发包人未按照规定支付竣工结算款的,承包人可催告发包人支付,并有权获得延迟支付的利息。
(4)竣工结算支付证书签发后56d内仍未支付的,除法律另有规定外,承包人可与发包人协商将该工程折价,也可直接向人民法院申请将该工程依法拍卖,承包人就该工程折价或拍卖的价款优先受偿。
(5)建设工程承包人行使优先权的期限为六个月,自建设工程竣工之日或者建设工程合同约定的竣工之日起计算。
同58225竣工结算调整与确定的常用的调整方法有哪些?【口:指示戏子】根据实际价格法确定调整后的人材机费用(或直接费用)?-317/318答:1.1)工程造价指数调整法、2).实际价格法、3).调价系数法、4).调值公式法;2.人工费调整总额=Σ总用工数量x (信息价人工单价一合同人工单价),计入工程 直接费。
材料费调整总额=Σ可调材料数量x (信息价材料单价一合同材料单价),计入工 程直接费。
机械费调整总额=Σ可调机械台班x (信息价机械台班单价一合同机械台班单价), 计入工程直接费。
226在建设工程施工过程中,施工索赔的起因有哪些?(12年)施工索赔的干扰事件的性质有哪些?索赔的具体步骤。
-320答:1.施工索赔的起因:① 业主违约,② 合同错误,③合同变更,④工程环境变化,⑤不可抗力因素。
2.按照干扰事件的性质分类:①工期拖延索赔、②不可预见的外部障碍或条件索赔、③工程变更索赔、④工程终止索赔、 ⑤其他索赔。
