②全孔分段灌浆
如果灌浆孔比较深,为了保证灌浆质量,需要将 全孔分为若干段进行灌浆。
自上而下分段灌浆 自下而上分段灌浆 综合分段灌浆 小孔径钻孔、孔口封闭、无栓塞、自上而下分段灌
浆
a.自上而下分段灌浆
灌注孔口段:灌浆塞卡塞在孔口。 灌注孔口段以下各段时:需将灌浆塞下入孔内,
卡塞在该灌浆段顶部以上靠近顶部的位置。若卡 塞不住,只能将灌浆塞上移,而不能下放,以免 灌浆塞放在了该灌浆段顶部以下的位置处,发生 漏灌情况。 适宜在岩石破碎、孔壁不稳固、孔径不均匀、竖 向节理、裂隙发育、渗漏情况严重的情况下采用。
三.灌浆施工阶段进行的压水试验
帷幕灌浆施工中,首先在先导孔内需自上而下分 段做压水试验。除先导孔外,其他灌浆孔每一灌 浆段在灌浆前宜做简易压水试验。
先导孔:每一单元最先施工的灌浆孔,其作用是用于核对或 补充水文地质资料和帷幕设计是否合理,指导后续施工。
四.灌浆
1.灌浆施工次序划分的原则 2.灌浆孔的施工顺序 3.灌浆的施工方法 4.灌浆压力 5.浆液浓度和配合比 6.灌浆结束与封孔

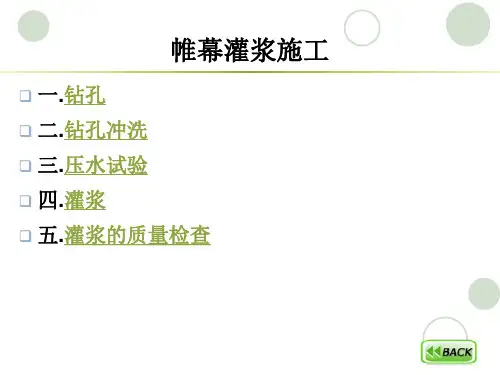

帷幕灌浆施工
一.钻孔 二.钻孔冲洗 三.压水试验 四.灌浆 五.灌浆的质量检查
一.钻 孔
钻孔质量和灌浆效果紧密相关,钻孔进度是控制 灌浆工程进度的重要因素,其质量必须符合灌浆 技术规范中的规定。
1.钻孔方法
帷幕灌浆孔比较深,一般多采用回转式钻机钻进。
2.钻孔方向
帷幕灌浆:一般在工程上仍以布设铅直孔为多。 帷幕灌浆孔一定要严格按照规定的钻孔方向钻进,
孔深
20
30
Leabharlann Baidu40
50
60
最大允许
偏差
0.25 0.50
0.80
1.15
1.50
二.钻孔冲洗
灌浆孔(段)在灌浆前应进行钻孔冲洗,孔内沉积 厚度不得超过20cm。帷幕灌浆孔(段)在灌浆前宜 采用压力水进行裂隙冲洗,直至回水清净时止。 冲洗压力可为灌浆压力的80%,该值若大于 lMPa时,采用lMPa。
③扬水冲洗
将管子下到孔底、上接风管,通入压缩空气,使 内的水和空气混合,由于混合水体的比重轻,将 孔内的水向上喷出孔外,孔内的碎屑随之喷出孔 外。
三.灌浆施工阶段进行的压水试验
目的:
测定围岩吸水性,核定围岩的渗透性。为灌浆 时选取泵量,泵压及浆液浓度或配方提供依据, 同时冲洗钻孔,检查止浆塞和灌浆管路情况, 并且通过灌浆前后压水试验的对比来检验灌浆 效果。
2.冲洗
(2)应用
帷幕灌浆的冲洗方法:一般均为单孔冲洗,只有在 个别情况下,少数灌浆孔为了某种特殊目的才进行 群孔冲洗。
①高压冲洗
整个过程在大的压力下进行,以便将裂隙中的充 填物向远处推移或压实,但要防止岩层抬动变形。
②高压脉动冲洗
首先用高压冲洗,压力为灌浆压力的80~100%, 连续冲洗5~10min后,将孔口压力迅速降到零, 形成反向脉冲流,将裂隙中的碎屑带出,回水呈 浑浊色。当回水变清后,升压用高压冲洗,如此 一升一降,反复冲洗,直至回水洁净后,延续 10~20min为止。
1.灌浆施工次序划分的原则
逐序缩小孔距,即钻孔逐渐加密
这样浆液逐渐挤密压实,可以促进灌浆帷幕的连续 性;
能够逐序升高灌浆压力,有利于浆浓的扩散和提高 浆液结石的密实性;
根据各次序孔的单位注入量和单位吸水量的分析, 可起到反映灌浆情况和灌浆质量的作用,为增、减 灌浆孔提供依据;
减少邻孔串浆现象,有利于施工。
b.自下而上分段灌浆
将钻孔一次钻到全孔深,而后在孔内下入灌浆塞, 自下而上逐段灌浆。
适合于在岩石坚硬完整,裂隙不很发育,渗透性 不大的岩石中进行灌浆。
c.综合分段灌浆法
这种灌浆方法是将自上而下与自下而上 两种方法结合起来的一种施工方法,适 合与在深的帷幕孔中进行灌浆时采用。
并应采取一切措施保证全孔方向正确。
2.钻孔方向
垂直或顶角小于5°的帷幕灌浆孔,其孔底的偏差值不 得大于规定。
孔深大于60m时,孔底最大允许偏差值应根据工程实际 情况并考虑帷幕的排数具体确定,一般不宜大于孔距。
顶角大于5°的斜孔,孔底最大允许偏差值可根据实际 情况按钻孔孔底最大允许偏差值规定适当放宽,方位角 偏差值不宜大于5°。
1.洗孔
洗孔的目的:将残存在孔底岩粉和粘附在孔壁上 的岩粉、铁砂碎屑等杂质冲出孔外,以免堵塞裂 隙的通道口而影响灌浆质量。钻孔钻到预定的段 深并取出岩芯后,将钻具下到孔底,用大流量水 进行冲洗,直至回水变清,孔内残存杂质沉淀厚 度不超过10~20cm时,结束洗孔。
2.冲洗
冲洗的目的:用压力水将岩石裂隙或空洞中所充 填的松软、风化的泥质充填物冲出孔外,或是将 充填物推移到需要灌浆处理的范围外,这样裂隙 被冲洗干净后,利于浆液流进裂隙并与裂隙接触 面胶结,起到防渗和固结作用。
先钻灌下游排,再钻灌上游排,最后钻灌中间排
3.灌浆的施工方法
(1)基岩灌浆方式:循环式和纯压式
帷幕灌浆应优先采用循环式;
(2)灌浆方法:
灌浆方法的选定主要根据地质条件,灌浆孔的深度, 灌浆的目的等而定,一般分为两大类:全孔一次灌 浆和全孔分段灌浆。
①全孔一次灌浆
全孔一次灌浆:把全孔作为一段来进行灌浆。一 般在孔深不超过6m的浅孔、地质条件良好、岩 石完整、渗漏较小的情况下,无其它特殊要求, 可考虑全孔一次灌浆、孔径也可以尽量减小。
使用压力水冲洗时,在钻孔内一定深度需要放置 灌浆塞。
2.冲洗
(1)方式
单孔冲洗 :仅能冲净钻孔本身和钻孔周围较小范围 内裂隙中的填充物,因此,此法适用于较完整的、 裂隙发育程度较轻、充填物情况不严重的岩层。
群孔冲洗 :把两个以上的孔组成一组进行冲洗,可 以把组内各钻孔之间岩石裂隙中的充填物清除出孔 外。
灌浆孔的施工顺序
大坝的岩石基础帷幕灌浆通常是由一排孔、二排 孔、三排孔所构成,多于三排孔的比较少。
①单排孔
施工次序常分为三个次序
例如:最终孔距为2m时,则第一次序孔孔距为8m, 第二次序孔的孔距缩小为4m,第三次序孔的孔距再 缩小为2m。
②两排孔
先钻灌下游排,后钻灌上游排
③三排或多排孔
