当前位置:文档之家› 测斜管

测斜管

测斜管
测斜管

原理:

测斜监测的原理示意在现场使用中,一般要对被测结构物逐段( 标准基本长度为500m m) 进行测量,这样就需要在被测结构物上埋设测斜管。测斜管内径上有两组互成90 °的导向槽,将测斜仪顺导槽放入测斜管内。当被测结构物产生倾斜变形时, 通过安装基尺传递给倾斜传感器,由于传感器内装有电解液和导电触点,所以液面相对触点的部位会改变, 从而导致输出电量的改变。倾斜仪随结构物的倾斜变形量与输出的电量呈线性关系,以此可算出被测结构物角度的变化量。即:当被测结构物发生倾斜变形时, 倾斜仪将同步感受变形, 其变形量Δs 与输出的读数ΔF 具有如下线性关系:Δs = L si n ( θ/ 3600) ( 1)θ= K ′ΔF = K ′( F - F0) ( 2) 式中:Δs 为被测结构物在基尺标距长度上相对于基准轴的倾斜变形量, 单位为m m; L 为倾斜仪安装基尺的标准基本长度, 单位为m m; θ为被测结构物相对于基准点的倾斜角变化量, 单位为秒; K ′为倾斜仪测量倾斜角度的最小读数, 单位为秒/ m v ; ΔF为倾斜仪实时测量值相对于基准值的电压变化量,单位为m v ; F 为倾斜仪的实时电压测量值, 单位为m v ; F0 为倾斜仪的基准电压测量值, 单位为m v 。根据结构物的倾斜变形量, 从而可换算出标准基本长度范围内的水平位移, 通过算术和得到测孔全长范围内的水平位移。即:Δs = ∑ni = 1Δs i( 3) 式中: s 为测孔全长范围内的水平位移, 单位为m m; n 为测孔全长范围内的测试点数。也可测量出以仪器安装基尺为标准基本长度的角位移变化量,同时它的测值可显示出以基准值为零点倾斜角变化的正负方向, 即可描述出测斜管随结构物变形的曲线。

构造:

P V C高精度测斜管是用于跟测斜仪探头结合,实施监测基坑围护结构不同深度处的水平位移。测斜管一般长度为2m/根或4m/根两种规格,使用时需要一根一根地连接到设计的长度。测斜管与测斜管接头采用凹凸槽连接,并用自攻螺丝固定。测斜管内有供测斜仪探头定向的90°间隔的导槽。

施工方法:

在基坑监测中测斜管有两种安装埋设方法,一是埋设在基坑基坑周围地层内,二是埋设在围护桩(墙)体的混凝土内。

以第二种安装方法为例说明安装与埋设的操作要点。

⑴测斜管的连接

拿起一根测斜管,在没有外接头的一端套上底盖,用3只M4×10自攻螺钉拧紧(这是每孔最下面的一节管子),下一节,再向外接头内插一节管,这时必须注意的是一定要插到管子端平面相接为止,再用3只M4×10自攻螺钉把它固定好,才算该接头连接完毕,按此方法一直连接到设计的长度。

⑵测斜管的绑扎

为了保护测斜管及监测方便,测斜管安装平面位置如图3-1所示。在纵向,测斜管沿钢筋笼中的1条主筋垂直向下布置,管的底端短于钢筋端面0.5m,防止孔底渣土对测斜管产生挤压。

对于一次起吊通长的钢筋笼,把连接到设计长度的测斜管顺放在钢筋内侧,每隔2m设置一个抱箍(可用扎丝绑扎),一次就可以安装到位,注意保持测斜管顺直,以保证测斜管的垂直度。如果钢筋笼分两节或几节起吊,测斜管也要与钢筋笼对应分节安装,然后进行对接。

为防止钢筋笼对接电焊高温损坏测斜管,用湿麻袋包裹测斜管。一般在此位置也是测斜管对接位置,需将此处上下范围的固定抱箍在钢筋笼对接完成后补装,对接时安装好接头管并做好防水。

⑶调正方向

测斜管安装到位后,需要调正方向,调正方向的要求是,管子内壁上有两对凹槽,首先需把孔口以上那节测斜管上的外接头拿掉(松开3只螺钉就可以拿掉了)才能看清管内凹槽,需要把管内的一对凹槽垂直于测量面就可以了(见图3-2),转动管子就可以实行。由于测斜管是绑扎在钢筋笼上的,调正安装方向时要考虑钢筋笼的安装方向,同时钢筋笼安放时要按预设的位置安装,才能保证测斜管的一对凹槽垂直于测量面。

⑷灌注混凝土时的保护措施

在下放钢筋笼过程中,向侧斜管内注入一定量的清水,测斜管随钢筋笼全部下到位置后,一定要把清水充满测斜管,这样(1)可以防止测斜管上浮;(2)可以减少管内外的压力差,防止泥浆或水泥浆通过漏点向管内渗漏,减少泥浆或水泥浆进入管内形成沉淀;(3)混凝土浇注完成后起吸热作用,防止变形。

⑸位置标示

在设置测斜管的位置处施工影响不到的地方设置标记,以便在破除桩头时知道那个桩内有测斜管,并采取针对性保护措施。

⑹破桩头及浇筑冠梁时的保护

破除桩头后,用接头管接长测斜孔,使孔口顶面高出冠梁顶20cm左右,并加设顶盖,在冠梁钢筋绑扎及混凝土浇筑过程中做好保护。

测斜管

基坑开挖

围护桩

图3-1 围护桩内测斜管绑扎的位置

基坑开挖线

测斜管

测斜管

图3-2 调正测斜管方向

注意事项

(1) 因测斜仪的探头在管内每隔0.5m测读一次,故对测斜管的接口位置要精确计算,避免接口设在探头滑轮停留处。

(2) 测斜管中有一对槽口应自上而下始终垂直于基坑边线,若因施工原

因致使槽口转向而不垂直于基坑边线,则须对两对槽口进行测试,然后在同一深度取矢量和。

(3) 测点间距应为0.5m,以使导轮位置能自始至终重合相连,而不宜取1.0m测点间距,导致测试结果偏离。

计算原理:

Δi=Lsinθi

式中:L 为探头轮距,一般为0.5m;θi为某一深度倾斜角。当测斜管埋设进入相对稳定土层或非变形土层时,则可认为管底是位移不动点

管口的水平位移值Sn即为各分段位移量的总和:

试用步骤

(1)观测前,首先用模拟测头检查测斜管导槽是否畅通,检查模拟测头或真探头上是否有螺丝松动。模拟探头反复导槽,可提高采集数据的精度。

(2)采集数据时将测试电缆的大接头与测头连接,并用扳手拧紧,防止进水烧坏仪器内部电子元件。将测试电缆的小接头插入测读仪上的“传感器”插头,顺时针旋转,直至定位销到位。

(3)将测头导轮插入测斜管的导槽内,缓缓下到孔底,并停留10~15分钟,使探头与测量环境一致,一般先测可能出现最大位移的方向(A0),即滑坡主位移方向。

(4)测读仪预热后,将测头由孔底开始自下而上沿导槽全长每隔1m测读一次,随时检查仪器上显示孔深与仪器电缆上的标记孔深是否一致,量测完毕后,将测头旋转180°插入同一对导槽,按以上方法再测一次(A180),两次量测的部位应该一致,在此条件下,各测点的正反两读数值接近,符号相反,如果在测量过程中有可疑数据时,应及时补测。

(5)测完一对导槽以后,将测头以A0为基准,顺时针旋转90°,再测另一对导槽的两个方向,得到B0、B180两方向测值。具体步骤同(4)。

(6)测斜管的初始观测值应该是连续、独立两次以上观测值的平均值,如果几次读数相差较大,则应重测。

(7)数据传输时,先连接好传输线,再开机启动专用软件进行传输,蜂鸣两声完成。值得注意的是:输出端口传输数据时,采集端口要空闲。

(8)数据分析可用厂家自带软件(测斜仪使用说明书上有详细介绍)或电子表格进行。注意:厂家数据分析的计算公式是以0.5米为版本编辑而成,所以在实际工作中若是以1米为间隔进行的测量,在数据分析时都应乘以2倍。

造价:

国内钻孔测斜仪的造价一般为14000元。

微信红包群https://www.doczj.com/doc/1b2466627.html,/09AgLc3u9Rbb

建筑工程量计算方法(含图及计算公式)

工程量计算方法 一、基础挖土 1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量 (1)挖土深度: ①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高; ②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。(2)沟槽长度:外墙按中心线长度、内墙按净长线计算 (3)放坡增量:沟槽长度×挖土深度×系数(附表二 P7) 2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量 (1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二 P7) 二、基础 1、各类混凝土基础的区分 (1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。

(2)带形基础 (3)独立基础

1、独立基础和条形基础 (1)独立基础:V=a’× b’×厚度+棱台体积 (2)条形基础:V=断面面积×沟槽长度 (1)砖基础断面计算 砖基础多为大放脚形式,大放脚有等高与不等高两种。等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。

基础断面计算如下:(见图10-19) 砖基断面面积=标准厚墙基面积+大放脚增加面积或 砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度) 混凝土工程量计算规则 一、现浇混凝土工程量计算规则 混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。不扣除构件内钢筋、预埋铁件及墙、板中㎡内的孔洞所占体积。

测斜仪现场操作步骤(精)

测斜仪现场操作步骤 一、测斜仪工作原理 深层水平位移就是测量围护桩墙和土体在不同深度上的点的水平位移,通常采用测斜仪测量, 将围护桩墙在不同深度上的点的水平位移按一定比例绘制出水平位移随深度变化的曲线, ,即围护桩墙深层绕曲线。测斜仪由测斜管、侧斜探头、数字式测读仪三部分组成, 测斜管在基坑开挖潜埋设于围护桩墙和土体内, 测斜管内有四条十字形对称分布的凹型导槽, 作为测斜仪滑轮上下滑行轨道, 测量时, 使测斜探头的导向滚轮卡在测斜管内壁的导槽中, 沿槽滚动将测斜探头放入测斜管,并由引出的导线将测斜管的倾斜角或其正弦值显示在测读仪上。测斜仪的原理是通过摆锤受重力作用来测量侧斜探头轴线与铅垂线之间倾角, 进而计算垂直位置各点的水平位移的。当土体产生位移时, 埋入土体中的测斜管随土体同步位移, 测斜管的位移量即为土体的位移量, 埋入土体中的测斜管随土体同步位移, 测斜管的位移量即为土体的位移量。放入测斜管内的活动探头测出的量是各个不同量测段上测斜管的倾角 P , 而该分段两端点 (探头下滑动轮作用点与上滑动轮作用点的水平偏差可测得的倾角用下式表示: δi=Li*sinφi 式中: δi-为第 i 次量测的水平偏差值(mm ; Li-为第 i 次量测段的长度,通常取为 0.5m 、 1.0m 等整数(mm ; φi-为第 i 次量测段的倾角值。 二、现场操作 1、将测斜探头从包装箱中取出,拧下防水盖,套上由厂家提供的 O 型圈(请务必保持 O 型圈的清洁、没有刻纹、裂痕、划痕 ,把电缆插座凹凸槽仔细对准后插入探

头的插头内,用扳手将压紧螺帽拧紧,但用力不宜过大。电缆另一端插头仔细对准后插入读数仪的插座内。 2、开机操作:开机前检查仪器是否与测斜探头相连,侧斜探头通过连接电缆和输出插头,应与测斜读数仪面板上标有“测斜探头”的四芯插座相连。 3、按面板上(∣键若干秒后,仪器视窗显示开机提示符,稍停片刻,即进入测值界面。 界面上显示:Num-为侧孔号,包括 A+读数及 A-读数; Dep-提示当前侧斜 - 表示当前处于正测过程, A+ - 表示当前处于反侧过程, A- 读数。 4 、主菜单设置:在读数仪工作时,按确认键“ ”进入主菜单。 利用或键进行翻页。

支护桩测斜管施工方案

测斜管施工方案 编制: 审核: 审批: XXXX 项目经理部 二O一O年一月

目录 一、编制说明 (1) 1.1 编制目的 (1) 1.2 编制依据 (1) 1.3 工程范围 (1) 二、工程概况 (1) 2.1 基坑概况 (1) 2.2 地质概况 (1) 三、测斜管设计 (2) 3.1 测斜管选择 (2) 3.2 测斜管平面布置 (3) 四、测斜管施工 (4) 4.1 测斜管安装 (4) 4.2 测斜管保护 (5) 五、安全措施 (5)

一、编制说明 1.1 编制目的 根据设计图纸的要求,为保证基坑施工安全,需对基坑倾斜度进行时时观测,经业主、监理、设计、施工方等多方决定,需对围护桩基加设测斜管。 1.2 编制依据 (1)轨道交通地下结构空间基坑围护结构图纸; (2)《建筑基坑工程监测技术规范》GB50497-2009; (3)《建筑变形测量规范》JGJ8-2007 (4)《岩土工程勘察报告》 1.3 工程范围 二、工程概况 2.1 基坑概况 轨道交通地下结构预留空间工程包括三部分,分别为南广场范围轨道交通工程、站房下BV轴范围轨道交通工程、站房北侧范围轨道交通工程。本基坑属于南广场轨道交通工程范围,与南广场地下停车库及公共换乘空间基坑工程作为一个整体考虑,整个基坑工程呈T字形,南北最宽处277m,东西方向最长450m,一级基坑采用放坡开挖,坑深6.2m,属于南广场地下停车库及公共换乘空间工程基坑范围,二、三级基坑采用围护桩+一道钢筋混凝土支撑或钢管支撑(局部有倒撑)的支护体系,坑深分别为15m、18.5m,属于本工程基坑范围。 2.2 地质概况 本工程属于深基坑工程,东、西、北均为市政工程,南临金海湖,表层地下水类型为第四系孔隙潜水,其中赋存于第四系上更新统冲积层及以下粉砂及粉土中的地下水具有承压性,为微承压水。地下水含水层主要为粉砂、细砂及粉土层,呈透镜体状分布于黏性土层之中,含水层厚度一般10~30m,渗透系数小于10m/d。 潜水赋存于人工填土层①层、第Ⅰ陆相层③层及第Ⅰ海相层④层中。该层水

管沟放坡系数

土石方工程工程量计算规则 一、计算土石方工程量前,应确定以下各项资料: 1、土壤及岩石类别的确定: 土石方工程土壤及岩石类别的划分,依工程勘测资料与《土壤及岩石分类表》对照后确定; 2、地下水位标高及排(降)水方法; 3、土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 4、岩石开凿、爆破方法、石碴清运方法及运距; 5、其她有关资料。 二、土石方工程量计算一般规则: 1、土方体积,均以挖掘前的天然密实体积为准计算。如遇有必须以天然密实体积折算时,可按下表所列数值换算。 土方体积折算表 2 三、平整场地及辗压工程量计算: 1、人工平整场地就是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm时,按场地土方平衡竖向布置图另行计算。 2、平整场地工程量,按设计图示尺寸以建筑物外墙外边线每边各加2m,以平方米计算。 3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。 四、挖掘沟槽、基坑土(石)方工程量,按下列规则计算: 1、沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的,为沟槽。 凡图示基坑底面积在20m2以内的为基坑。 凡图示沟槽底宽在3m以外,坑底:面积在20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。

2、计算挖沟槽、基坑、土方工程量需放坡时,放坡系数可按下表计算: 注:1、沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算。 2、计算放坡时,在交接处重复工程量不予扣除;原槽、坑作基础垫层时,放坡自垫层上表面开始计算。 3、挖沟槽、基坑土方需支档土板时,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20crn计算。档土板面积,按槽、坑垂直支撑面积计算,支档土板后,不再计算放坡。 4、基础施工所需工作面,按下表计算。 基础施工所需工作面宽度计算表、 5、挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算,内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。 6、挖管道沟槽按图示中心线长度计算,沟底宽度,设计有规定的,按规定尺寸计算;设计无规定的,按下表宽度计算。 管道地沟沟底宽度(含工作面)计算表单位:m、

测斜管

原理: 测斜监测的原理示意在现场使用中,一般要对被测结构物逐段( 标准基本长度为500m m) 进行测量,这样就需要在被测结构物上埋设测斜管。测斜管内径上有两组互成90 °的导向槽,将测斜仪顺导槽放入测斜管内。当被测结构物产生倾斜变形时, 通过安装基尺传递给倾斜传感器,由于传感器内装有电解液和导电触点,所以液面相对触点的部位会改变, 从而导致输出电量的改变。倾斜仪随结构物的倾斜变形量与输出的电量呈线性关系,以此可算出被测结构物角度的变化量。即:当被测结构物发生倾斜变形时, 倾斜仪将同步感受变形, 其变形量Δs 与输出的读数ΔF 具有如下线性关系:Δs = L si n ( θ/ 3600) ( 1)θ= K ′ΔF = K ′( F - F0) ( 2) 式中:Δs 为被测结构物在基尺标距长度上相对于基准轴的倾斜变形量, 单位为m m; L 为倾斜仪安装基尺的标准基本长度, 单位为m m; θ为被测结构物相对于基准点的倾斜角变化量, 单位为秒; K ′为倾斜仪测量倾斜角度的最小读数, 单位为秒/ m v ; ΔF为倾斜仪实时测量值相对于基准值的电压变化量,单位为m v ; F 为倾斜仪的实时电压测量值, 单位为m v ; F0 为倾斜仪的基准电压测量值, 单位为m v 。根据结构物的倾斜变形量, 从而可换算出标准基本长度范围内的水平位移, 通过算术和得到测孔全长范围内的水平位移。即:Δs = ∑ni = 1Δs i( 3) 式中: s 为测孔全长范围内的水平位移, 单位为m m; n 为测孔全长范围内的测试点数。也可测量出以仪器安装基尺为标准基本长度的角位移变化量,同时它的测值可显示出以基准值为零点倾斜角变化的正负方向, 即可描述出测斜管随结构物变形的曲线。 构造: P V C高精度测斜管是用于跟测斜仪探头结合,实施监测基坑围护结构不同深度处的水平位移。测斜管一般长度为2m/根或4m/根两种规格,使用时需要一根一根地连接到设计的长度。测斜管与测斜管接头采用凹凸槽连接,并用自攻螺丝固定。测斜管内有供测斜仪探头定向的90°间隔的导槽。 施工方法: 在基坑监测中测斜管有两种安装埋设方法,一是埋设在基坑基坑周围地层内,二是埋设在围护桩(墙)体的混凝土内。

Excel计算钻孔测斜成果

用Excel计算钻孔测斜成果 1 前言 在水利水电和其它工程地质勘察中,为了探明地层岩性、构造的分布情况和了解岩层的透水性,在钻孔钻进过程中,保证钻孔的铅直钻进是非常重要的。尤其对于帷幕灌浆孔,保证钻孔的铅直钻进更为重要,因为如果钻孔偏斜率超过了规程、规范允许值,则在灌浆之后,不能形成连续有效的帷幕,这就达不到防渗目的,失去了帷幕灌浆的意义。 在钻孔钻进过程中是通过测斜及时了解钻孔的偏斜情况,若钻孔偏斜超过了规程、规范或设计的要求,则应分析其偏斜的原因,采取相应的措施,即时纠正,以便使以后的钻孔在钻进过程中能保持铅直或依照规程、规范或设计要求的钻孔方向钻进。在帷幕灌浆中,保证钻孔的铅直或达到规程、规范和设计要求的允许值,是保证形成连续有效帷幕的前提。 为了达到上述要求,则必须按测斜计算公式算出其钻孔钻进过程中的钻孔偏斜值。随着计算机技术的不断发展和进步,尤其便携式计算机的出现,给我们带来了很大的方便。本人通过多个工程的实践,自己认为用Execl电子表格制作钻孔测斜成果图表,计算钻孔测斜结果非常方便和实用,现作如下介绍,以供同行共享,若有不足之处,请给予批评指教。

2 钻孔偏斜率的有关计算方法和公式 钻孔为铅直孔的连续分段测斜见图1,孔斜的计算方法如表1,计算钻孔的偏斜率和其它数据如以下公 式: 钻孔偏距: 钻孔立面投影长度: 钻孔偏斜的方位角: 钻孔的偏斜率: 钻孔的偏斜角: 表1 钻孔测斜计算方法表

3 用Excel制作钻孔测斜成果表 首先用Excel制作出如图2的表格,在表格中的段号、段位(顶、底)、段长、测点位置、观测值(偏斜角、方位角)各栏中,输入通过测斜仪测得的各项数据,而偏距(东西向、南北向)及垂直投影孔深、全孔测斜成果(偏距、偏斜率、偏斜角、方位角)各列中分别输入公式。如: 在H6中输入=D6*(SIN(PI()*F6/3600/180)*SIN(PI()*G6/180)); 在I6中输入=D6*(SIN(PI()*F6/3600/180)*COS(PI()*G6/180)); 在J6中输入 =D6*COS(PI()*F6/3600/180)+D7*COS(PI()*F7/3600/180)+D8*C OS(PI()*F8/3600/180)+D9*COS(PI()*F9/3600/180)+D10*COS(PI()* F10/3600/180)+D11*COS(PI()*F11/3600/180)+D12*COS(PI()*F12/3 600/180)+…+Dn*COS(PI()*Fn*3600/180) 在K6中输入 =SQRT(POWER(SUM(H6:Hn),2)+POWER(SUM(I6:In),2));

钻孔偏斜率的计算公式为

钻孔偏斜率的计算公式为: δ= 、即δ=tg θ (7.1) 式中 d ——实钻钻孔的水平投影长度,亦即孔底偏距,也可称偏差; L ——实钻钻孔的立面投影长度; L 1——实钻钻孔的长度。 2001年制定的水泥灌浆施工技术规范DL/T5148-2001对于钻孔偏斜率的规定中考虑了帷幕排数因素,见表7-1。 表7-1 帷幕灌浆孔孔底允许偏差 (单位:m ) 注:①深孔钻进,孔深20m 以内,孔向应尽量保证铅直,偏斜率小于1%。 、保证孔向的主要措施 欲保证钻孔方向,在钻孔工作中应做好以下几项工作: (1)孔口段的孔向要正确,这是保证全孔能按设计孔向钻进的关键,故孔口段或安设的孔口管必须符合设计孔向的要求,可通过测斜来验证。对孔斜精度要求高的钻孔,一般均采取装设孔口管的措施。 (2)钻机立轴方向要正确,机座要稳固,如因需要,钻机需往返移动时,应采取能正确对准原孔位和孔向的可靠措施。 (3)钻进时,使用长的钻具。钻铅直孔,必要时,还可使用钻铤。 (4)变孔径时,采用导向设施。 (5)在岩石比较完整、孔内很少掉块的情况下,可在每一根或每两根钻杜间加用“导向箍”。 (6)在钻进工艺操作上,要正确地控制压九适量地给水,钻具超过一定重量时,还需考虑减压措施。 七、钻孔工作中应注意的事项 (1)按照设计规定定好孔位,孔位的偏差一般不宜大于10cm 。当遇到难于依照设计要求布置孔位阶情况时,应及时与设计部门或有关部门联系,若允许变更孔位时,则应依照新的通知,重新布测孔位。在钻孔原始记录中一定要注明新钻孔的桩号和位置,以便分析查用。 (2)在钻孔工作进行中,要严格按照规定的孔向钻进,并采取一切措施保证钻孔方向正确。 ( 3)孔径力求均匀,不要忽大忽小, 以免灌浆或压水时灌浆塞堵塞不严,漏水返浆,造成施工困难。 (4)在各钻孔中,均要计算岩芯采取率。第Ⅱ、Ⅲ次序孔和检查孔中,要注意采取岩芯,并观察岩芯裂隙中有无水泥结石、其填充和胶结的情况如何,以便逐序反映灌浆质量和效果。 (5)检查孔的岩芯可暂于保留。保留时间长短,由设计单位确定,一般讲,时间不宜过长。灌浆孔的岩芯,在描述,即可进行处理,是否要有选择性的保留,应在灌浆技术要求文件中加以说明。 (6)凡未灌完的孔,在不工作时,一定要把孔口盖住,并保护好,以免掉入物件。 (7)应准确、详细、清楚地记好钻孔记录。 d L

Excel计算钻孔测斜成果

的偏斜率和其 它数据如以下公式: 钻孔偏距: d - ^sin a) 2 +(V /sin 钻孔立面投影长度: L = 用Excel 计算钻孔测斜成果 i 前言 在水利水电和其它工程地质勘察中,为了探明地层岩性、构造的分布情况和 了解岩层的透水性,在钻孔钻进过程中,保证钻孔的铅直钻进是非常重要的。尤 其对于帷幕灌浆孔,保证钻孔的铅直钻进更为重要,因为如果钻孔偏斜率超过了 规程、规范允许值,则在灌浆之后,不能形成连续有效的帷幕,这就达不到防渗 目的,失去了帷幕灌浆的意义。 在钻孔钻进过程中是通过测斜及时了解钻孔的偏斜情况, 若钻孔偏斜超过了 规程、规范或设计的要求,则应分析其偏斜的原因,采取相应的措施,即时纠正, 以便使以后的钻孔在钻进过程中能保持铅直或依照规程、 规范或设计要求的钻孔 方向钻进。在帷幕灌浆中,保证钻孔的铅直或达到规程、规范和设计要求的允许 值,是保证形成连续有效帷幕的前提。 为了达到上述要求,则必须按测斜计算公式算出其钻孔钻进过程中的钻孔偏 斜值。随着计算机技术的不断发展和进步,尤其便携式计算机的出现,给我们带 来了很大的方便。本人通过多个工程的实践,自己认为用Execl 电子表格制作钻 孔测斜成果图表,计算钻孔测斜结果非常方便和实用,现作如下介绍, 以供同行 共享,若有不足之处,请给予批评指教。 2钻孔偏斜率的有关计算方法和公式 钻孔为铅直孔的连续分段测斜见图 1,孔斜的计算方法如表1,计算钻孔 ?i 粘孔偏斛的木平股話与立百投影乐厳團 171,, 1.-^测稱段的粘孔长度I 勲、日;、们洛测斜段的钻孔的嗝斜角; 弗、务、X 窃观懈段的钻孔水平抵誓的方位期 J ■钻孑U7L 底悅距: 卜帖礼的立面抵影也度.

地连墙围护桩测斜管安装方案

目录 1.编制依据 (1) 2.编制背景 (1) 3.工程简介 (1) 4.测斜管安装平面布置 (3) 5.测斜管安装施工 (4) 5.1概述 (4) 5.2验收与保管 (5) 5.3安装与埋设 (5) 6.深层水平位移监测频率及预警值 (8) 7.质量控制措施 (9) 8.安全保证措施 (10) 9.文明施工及环境保护措施 (10) 1

1.编制依据 (1)新建客专高铁设计图图号梅汕施(隧)-33; (2)建筑地基基础工程施工质量验收规范GB 50202-2002; (3)建筑基坑工程监测技术规范GB50497-2009; (4)高速铁路隧道工程施工技术规程Q/CR9604-2015; (5)机场隧道工程监控量测专项施工方案。 2.编制背景 本工程为明挖隧道,监控量测工作是确保周边建(构)造物及施工安全的一项重点工作,监控量测工作中围护桩墙深层水平位移是监控量测必测项目,深层水平位移监控量测工作前提是提前安装好符合要求的测斜管,测斜管安装施工中常常出现堵管等常见问题,造成后续监测工作无法实施,为预防类似问题发生,特在监控量测专项施工方案基础上,依据相关图纸、规范、规程编制测斜管安装方案。 3.工程简介 隧道平面位置位于某市潮汕机场附近,隧道分进口、出口两段,进口段里程为DK110+820~DK112+662.269,长度1842.269m,出口段里程为DK113+248.268~DK114+250,长度1001.732m,隧道全长2844.001m。设计采用明挖顺作法施工,施工顺序依次为围挡支护结构、基底加固、防水降水、基坑开挖、支撑体系、主体结构、土体回填。围挡支护结构及防水根据地质结构及高差分别设计有双侧放坡开挖带锚、网喷支护,单侧放坡开挖带锚、网喷+单侧加固钻孔灌注桩带锚索支护,双侧Φ800@1000mm钻孔桩+Φ850@600mm三轴搅拌桩止水+横向支撑支护,地下连续墙+旋喷桩止水+横向支撑支护及 1

PPR水力计算表

建筑给水聚丙烯管道(PP—R)应用技术规程 前言 建筑给水聚丙烯管道(PP—R)是国际上九十年代发展起来的化学建材,它与钢管、铜管相比,具有卫生、质轻、耐压、耐腐蚀、阻力小、隔热保温、连接方便可靠、使用寿命长、废料可回收利用等特点,可广泛用于冷、热水供应系统和纯净水系统,有良好的推广应用前景和显著的社会效益、经济效 益。 本规程是参照国外有关资料和上海市建筑产品推荐性应用标准《建筑给水聚丙烯管道(PP—R)工程技术规程》DBJ/CT501—99基础上编制的。由于经验有限,难免有不足之处,有待在实践中不断完 善。在使用中如有意见和建议,请寄至:广东省南海市松岗镇沙水工业区,南海市彩虹塑胶实业有限公司,邮政编码528234,以便修订时采用。 本规程编写单位及起草人名单如下: 主编单位:广州市建设委员会广东省土木建筑学会广东省给排水技术专业委员会 参编单位:南海市彩虹塑胶实业有限公司广西省土木建筑学会 主要起草人:曲申酉、李大鹏、何枫,郭秀英 参加起草人:劳锦华、陈永昌、杜吉军、张海忠、刘勇、余敏 第一章总则 1.0.1 为了使建筑给水系统中采用聚丙烯管道的工程,在设计、施工及验收中做到技术先进、安全卫生、经济合理、保证质量,特制订本规程。 1.0.2 本规程适用于各种民用建筑和工业建筑中生活给水、生活热水和饮用洁净水的管道系统的设计、施工及验收。本规程规定的系统工作压力不大于0.6MPa,水温不大于70℃。 1.0.3 聚丙烯管道不得用作消防管道。聚丙烯管道用于输送化工流体介质时,应探讨其化学稳定性,应参考有关资料或做试验确定。

1.0.4 本规程采用的聚丙烯管材、管件的规格、尺寸及性能,均应符合南海市彩虹塑胶实业有限公司产品企业标准Q/CHl.1— 1999、Q/CHl.2—1999的要求,该企业标准中管材等同采用德国工业标准 DIN8077—1996及DIN8078—1996中第三类型管的要求。管件等同采用德国工业标准DINl6962E中第5、6、7、8部分的规定。 1.0.5给水聚丙烯管道工程的设计、施工及验收,除执行本规程外,还应符合国家有关标准、规范的规定。 第二章术语 2.0.1 热熔连接由相同热塑性塑料制作的管材与管件互相连接时,采用专用热熔机具将连接部位表面加热,连接接触面处的本体材料互相熔合,冷却后连接成为一个整体。热熔连接有对接式热熔连接、承插式热熔连接和电熔连接。 2.0.2 公称压力管材在介质温度为20℃,使用期限为50年,以MPa为单位的允许压力称为公称压力。 2.0.3 允许压力在某一介质温度下,对应一定的使用年限,管道系统可以承受的最大压力,称为允许压力。 2.0.4 工作压力为确保管道系统在使用期限内安全运行,各公称压力等级的管道,将其允许压力乘以安全系数后确定的压力,称为工作压力。 2.0.5 自然补偿利用管道敷设中自然存在的曲折或加设的曲折,吸收管道因温差产生的变形,称为自然补偿。 2.0.6 自由臂自然补偿时,利用折角管段的悬臂位移,吸收管道自固定点起至转弯处的伸缩变形,该对应的转弯管段称为自由臂。 2.0.7 电熔连接由相同的热塑性塑料管道连接时,插入特制的电熔管件,由电熔连接机具对电熔管件通电,依靠电熔管件内部预先埋设的电阻丝产生所需要的热量进行熔接,冷却后管道与电熔管件连接成为一个整体。 2.0.8 法兰连接件由金属法兰盘及PP—R过渡接头组成,过渡接头与管材用热熔连接套入法兰盘形成法兰连接件。法兰连接件是PP—R管道法兰连接的专用型式,构造示意图如下:

测斜管使用安装说明书

XS-70型PVC测斜管 用途特点: XS-70型PVC高精度测斜管可跟各种商业测斜仪探头结合,实施监测堤坝、边坡、基坑、基础、桩、围堰等的稳定性,测斜管与测斜管管摇头采用凹凸槽连接,并用自攻螺丝固定。测斜管内有供测斜仪探头定向的90°间隔铂导槽,以保证重量轻、坚固、耐环境腐蚀以及测斜管导槽无扭旋。 技术指标: 使用环境: 用户收货验收时应先检查管子的数量与清单是否相符,如有不符者应与我厂联系。管子应放在湿度小于85%的房间内保存,室内不含有腐蚀性气体,存放环境须干燥、通风,搬运时小心轻放。管子若暂时不使用时,最好拆开包装,每根错开接头处一层一层的平放铺开,防止弯曲变形。埋设与安装 测斜管的使用场合较多,由于施工方法和条件并不完全相同,所以埋设的方法也不完全一样,需要时可及时与我厂联系。 测斜管的使用场合较多,由于施工方法和条件并不完全相同,所以埋设的方法也不完全一样,需要时可及时与我厂联系。 钻孔:采用工程钻探机,一般采用¢108cm钻头钻孔,为了使管子顺利地安装到位一般都需比安装深度深一些,它的原则是每1O米多钻深0.5米,即1O米十0.5米=10.5米,20米+1米=21米,以此类推。 清孔:铺头钻到预定位置后.不要立即提钻,需把泵接到清水里向下灌清水,直至泥浆水变成清混水为止,再提钻后立即安装,如图一所示。 安装:安装的全过程可分为三步 管子的连接:我厂出厂的管子一般长度为2米/根,4米/根两种(若用户需要其它长度请在定货时说明),如图二,需要一根一根地连接到设计的长度。连接的方法是采用插入连接法,首先拿起一根测斜管,在没有外接头的一端套上底盖【另购),用三只M4×1O自攻螺钉拧紧,(这是每孔最下面的一节管子)就可向孔内下管子了,下一节,再向外接头内插一节管,这时必须注意的是定要插到管子端平面相接为止,再用三只M4×1 0自攻螺钉把它固定好,才算该接头连接完毕,按此方法一直连接到设计的的长度。 调正方向:管子安装到位后.需要调正万向后才能回填,调正方向的要求是,管子内壁上有两对凹槽,如图A—A剖面图所示,首先需把孔口以上那节测斜管上的外接头拿掉(松开三

测斜管安装交底

年月日 工程名称包头市轨道交通一号线 首开段世纪鹿园站 分部工程基坑围护结构 分项工程名称连续墙(测斜管埋设交底) 交底内容: 连续墙测斜管埋设交底: 1、连续墙测斜管埋设的幅段及埋设深度(见附表)。 2、连续墙测斜管埋设要求。 (1)、测管连接:将4m(或2 m)一节的测斜管用束节逐节连接在一起,接管时除外槽口对齐外,还要检查内槽口是否对齐。管与管连接时先在测斜管外侧涂上PVC胶水,然后将测斜管插入束节,在束节四个方向用自攻螺丝或铝铆钉紧固束节与测斜管。注意胶水不要涂得过多,以免挤入内槽口结硬后影响以后测试。自攻螺丝或铝铆钉位置要避开内槽口且不宜过长(管内的十字与钢筋笼垂直)。 (2)、接头防水:在每个束节接头两端用防水胶布包扎,防止水泥浆从接头中渗入测斜管内。 (3)、内槽检验:在测斜管接长过程中,不断将测斜管穿入制作好的地下连续墙钢筋笼内,待接管结束,测斜管就位放置后,必须检查测斜管一对内槽是否垂直于钢筋笼面,测斜管上下槽口是否扭转。只有在测斜管内槽位置满足要求后方可封住测斜管下口。 (4)、测管固定:把测斜管绑扎在钢筋笼上。由于泥浆的浮力作用,测斜管的绑扎定位必须牢固可靠,以免浇筑混凝土时发生上浮或侧向移动。 (5)、端口保护:在测斜管上、下端口,外套钢管或硬质PVC管,外套管长度应满足以后浮浆混凝土凿除后管子仍插入混凝土50cm。 交底单位:接收单位: 交底人:复核接收人:

年月日 工程名称包头市轨道交通一号线 首开段世纪鹿园站 分部工程基坑围护结构 分项工程名称连续墙(测斜管埋设交底) 交底内容: (6)、吊装下笼:绑扎在钢筋上的测斜管随钢筋一起放入地槽内,待钢筋笼就位后,在测斜管内注满清水,然后封上测斜管的上口。在钢筋笼起吊放入地槽过程中要有专人看护,以防测斜管意外受损。如遇钢筋入槽失败,应及时检查测斜管是否破损,必要时须重新安装。 (7)、冠梁施工:在地下连续墙凿除上部混凝土以及绑扎冠梁钢筋时,必须派专人看护好测斜管,以防被破坏。同时应根据冠梁高度重新调整测斜管管口位置。一般需要接长测斜管,此时除外槽对齐外,还要检查内槽是否对齐。 (8)、最后检验:在冠梁混凝土浇捣前,应对测斜管作一次检验,检验测斜管是否有滑槽和堵管现象,管长是否满足要求。如有堵管现象要做好记录,待冠梁混凝土浇好后及时进行疏通。如有滑槽现象,要判断是否在最后一次接管位置。如果是,要在冠梁混凝土浇捣前及时进行整改。 (9)、绑扎埋设:通过直接绑扎将测斜管固定在钢筋笼上,钢筋笼入槽后,水下浇筑混凝土。测斜管与钢筋笼绑扎埋设,绑扎间距不宜大于1.5米,测斜管与钢筋笼的固定必须十分稳定,以防浇筑混凝土时,测斜管与钢筋笼相脱落。同时必须注意测斜管的纵向扭转,很小的扭转角度就可能使测斜仪探头被导槽卡住。管底宜与钢筋笼底部持平或稍低于钢筋笼底部,顶部达到地面或导墙顶。顶部使用约1.2米长的铁皮或管套保护,避免凿混凝土时破坏。 交底单位:接收单位: 交底人:复核接收人:

热水管网的水力计算

8章建筑内部热水供应系统 8.4热水管网的水力计算 8.4 热水管网的水力计算 8.4热水管网的水力计算

热水管网的水力计算是在完成热水供应系统布置,绘出热水管网系统图及选定加热设备后进行的。 水力计算的目的是: 计算第一循环管网(热媒管网)的管径和相应的水头损失; 计算第二循环管网(配水管网和回水管网)的设计秒流量、循环流量、管径和水头损失; 确定循环方式,选用热水管网所需的各种设备及附件,如循环水泵、疏水器、膨胀设施等。

以热水为热媒时,热媒流量G按公式(8-8)计算。 热媒循环管路中的配、回水管道,其管径应根据热媒流量G、热水管道允许流速,通过查热水管道水力计算表确定,并据此计算 出管路的总水头损失H h 。热水管道的流速,宜按表8-45选用。 8.4.1 第一循环管网的水力计算 1.热媒为热水 热水管道的流速表8-12

当锅炉与水加热器或贮水器连接时,如图8-12所示, 热媒管网的热水自 然循环压力值H zr 按式 (8-35)计算: ) (8.921ρρ-?=h H zr 图8-12

热水管网的水力计算 8.4.1 第一循环管网的水力计算 式中H zr —热水自然循环压力,Pa ; Δh —锅炉中心与水加热器内盘管中心或贮水器中心垂直高度,m ;ρ1—锅炉出水的密度,kg/m 3; ρ2—水加热器或贮水器的出水密度,kg/m 3。 当H zr >H h 时,可形成自然循环,为保证运行可靠一般要求 (8-36): h H 当H zr 不满足上式的要求时,则应采用机械循环方式,依靠循环水泵强制循环。循环水泵的流量和扬程应比理论计算值略大一些,以确保可靠循环。 zr H ≥(1.1~1.15)h H

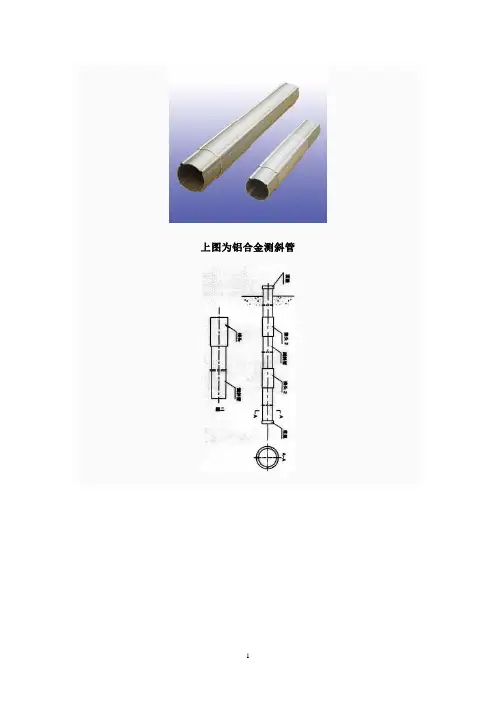

测斜管及综合孔管选择与埋设安装设计

测斜管及综合孔管选择与埋设安装设计(1)测斜管为直径75mm铝质合金管,为壁厚2mm,管内壁有两对互相正交的导槽(凹槽)。测斜管内壁应平整圆滑,导槽不得有裂纹结瘤。 (2)测斜管安装前要检查测斜管是否平直,两端是否平整,按埋设长度要求在现场将测斜管逐根进行标记预接。在安装测斜管的对接处导槽必须对准,并套上管接头,使用铝合金测斜管时在其周围对称的钻四个孔以便铆接,铆接测斜管接头应避开导槽,在管接头与测斜管接缝处用热缩管进行防水处理,测斜管底端加底盖并用热缩管密封,以防止注浆液渗入管内。装配好的测斜管导槽扭转角≤0.170/m。 (3)测斜管其中一组导槽与预计变形或滑移方向相近,测斜管埋设深度在稳定层以下5m。测斜管应保证下放到设计孔深,用承重吊绳、绞车、套管夹等装置,起吊对接好的测斜管,缓慢地放入测孔内,确认下放到孔底后,才能松开起吊装置。 (4)钻孔内有地下水时,要在测斜管内注清水,避免测斜管被水浮起而无法下放。 (5)检查记录下放到孔底的每一测斜管接头的深度和测斜管导槽的方向,并用罗盘或其他测量仪器校对准确。 (6)模拟探头放入测斜管并沿导槽检查确认导槽畅通无阻后,才能固定测斜管。为防止浆液或其他杂物掉入测斜管内,应在测斜管上端加盖封口。 (7)测斜管与钻孔之间空隙通过底部返浆法(边注边拔),用C25水泥砂浆灌注。为了堵塞测斜管与钻孔孔壁或套管间的空隙以及拨出套管后留下的空隙,应回填灌满M7.5水泥砂浆,使之形成整体。灌注完毕后,做好孔口保护装置及孔口平台(1.5×1.5m2)。孔口平台采用M7.5浆砌块石进行砌筑,浆砌块石石料应选择石质均匀,无裂缝,不易风化的块石,抗压强度不低于30Mpa。 (8)用灌浆法将测斜管牢固的固定在钻孔中,不能出现晃动和转动,并量测测斜管导槽方位、管口坐标及高程。 (9)测斜管埋设后,检查该孔测斜管埋设情况时,如果发现测斜管内壁有水泥砂浆渗入,则采取倒水冲洗测斜管内壁,并及时分析测斜管内渗入水泥砂浆的原因。对安装埋设过程中发生的问题要作详细记录。埋设后填写“伺服式、应

测斜导管的埋设要求

测斜导管的埋设要求 测斜仪是安装在测斜导管中进行测试的,测斜仪测试数据的正确性、重复性与测斜管的埋设有直接关系。由于伺服加速度计具有灵敏度高,性能稳定。测量数据完全取决于测头在空间的状态,只要测头相对地球重力场的状态发生变化,就有信号输出。导轮及测斜管的形变都会造成测头的状态发生变化。因此必须对测斜管的埋设提出一定的要求,现就测斜仪用户的一般反应提出如下要求。 1.测斜导管的选取 测斜导管是为了保证被测对象(如地基)的横向位移与测斜导管的横向位移一致,同时要考虑到一定的精度。这就要求根据被监测的精度要求,选取相应等级的测斜管。测斜导管除了材料不同外,应当对测斜导管的加工状态提出要求,测斜导管内的导槽应当平滑、方正、内径误差不大,同时接头过度应当平滑。2.监测点的选取 一般监测点的选取要根据建筑设计施工的要求进行。对于测斜仪来说,检测的方向应当是测斜仪敏感的方向,所有选取的监测点,既要使测试的方向对准监测的方向,所有选取的监测点,检测完成后,能全面反

映施工中对被监测对象,在施工中可能出现的危险位移进行正确的检测。 3.测斜导管的埋设 测斜导管的埋设应注意埋设的方向、深度及测斜导管外围填充的质量。 3.1钻孔大小 根据目前测斜仪和测斜导管的尺寸,钻孔尺寸一般为Ф108mm或Ф110mm. 3.2埋设方向 测斜导管内部具有4个导槽,对角上的两个导槽为一对,其中的一对应对准被监测对象可能的最大位移方向。3.3埋设深度 测斜管埋设深度应根据地质状况确定。一般来说,测斜管的埋设深度应使测斜管的底部超过淤泥层,固定在不动的岩石或黏土上,确保在检测中测斜管的根部不产生位移。测斜管的底部应当与钻井的深度一致,否则可能造成根部数据不固定或者将头掉人无测斜管的地方。对于基坑开挖的测斜导管,埋设必须为基坑的2倍以上。3.4测斜导管接头的处理 测斜导管安装时底部套上盖子,在每个接头处导槽应当对准,并用螺钉拧紧,然后在各个接头处用胶条或布将其包好,防止沙土进入导管内。测斜导管往钻孔中埋
