框架结构多层厂房施工组织设计
- 格式:doc
- 大小:635.80 KB
- 文档页数:102
组合钢结构工程施工组织设计方案
一、工程概况
本工程所在地位于某市新建工业区内,宗地用途为工业用地,总占地面积约5000平方米,是一栋多层钢结构工厂房。
工厂房建筑结构采用钢框架-钢桁架-薄钢板剪力墙结构,共四层,屋顶采用夹心彩板,外立面采用彩钢板墙体,并配有钢结构楼梯和钢结构平台等辅助设施。
二、施工时间和流程
1.工期:150天
2.开工前准备:
(1)进行项目策划和风险评估,提前准备施工方案、安全生产技术措施、劳动用品、施工机具、施工人员组织及培训、供应材料等事宜。
(2)施工前必须经过审批部门的验收,符合国家和当地施工规范和法律法规。
3.工程施工流程
(1)场地清理:清理工地,测量标高,基础开挖,便于钢构件的安装,以确保安装精度,减少安装费用。
(2)组装钢构件:根据设计图施工图要求,安装钢构件和调整钢构件的重心,便于吊装和减少施工难度。

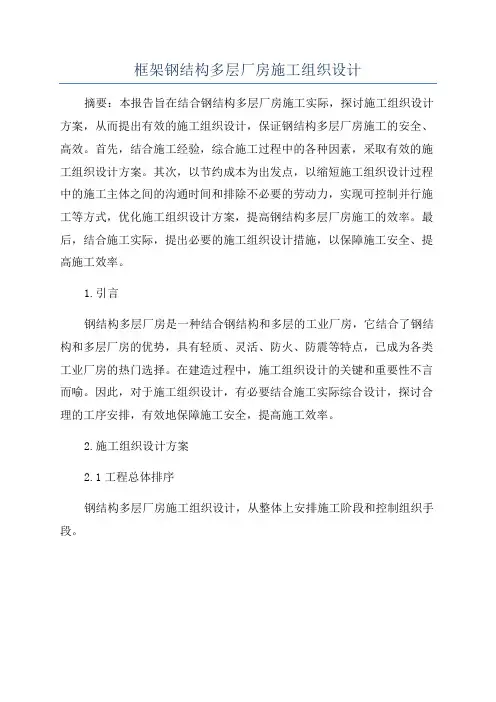

框架钢结构多层厂房施工组织设计
摘要:本报告旨在结合钢结构多层厂房施工实际,探讨施工组织设计方案,从而提出有效的施工组织设计,保证钢结构多层厂房施工的安全、高效。
首先,结合施工经验,综合施工过程中的各种因素,采取有效的施工组织设计方案。
其次,以节约成本为出发点,以缩短施工组织设计过程中的施工主体之间的沟通时间和排除不必要的劳动力,实现可控制并行施工等方式,优化施工组织设计方案,提高钢结构多层厂房施工的效率。
最后,结合施工实际,提出必要的施工组织设计措施,以保障施工安全、提高施工效率。
1.引言
钢结构多层厂房是一种结合钢结构和多层的工业厂房,它结合了钢结构和多层厂房的优势,具有轻质、灵活、防火、防震等特点,已成为各类工业厂房的热门选择。
在建造过程中,施工组织设计的关键和重要性不言而喻。
因此,对于施工组织设计,有必要结合施工实际综合设计,探讨合理的工序安排,有效地保障施工安全,提高施工效率。
2.施工组织设计方案
2.1工程总体排序
钢结构多层厂房施工组织设计,从整体上安排施工阶段和控制组织手段。
XXX厂房工程施工组织设计施工单位: XXX公司目录目录第一章前言第一节简要说明第二节编制依据第三节施工范围及质量要求第二章工程简况第一节工程概况第三章施工部署第一节施工重点与难点第二节总体施工部署第四章项目组织机构第一节组织机构的建立及框图第二节项目组织机构的启动与高效运作第三节项目组织机构高效运作的保障措施第四节管理人员职责第五章施工准备计划第一节技术准备第二节物资准备第三节劳动力准备第六章主要项目施工方案和工艺第一节施工测量第二节土方工程第三节基础和结构施工工艺流程第四节模板工程第五节钢筋工程第六节混凝土工程第七节脚手架工程第八节围护墙砌筑工程第九节屋面及楼地面防水工程第十节屋面及墙面保温工程第十一节门窗工程第十二节装饰装修工程第十三节安装工程第十四节高处作业的施工方案第七章质量管理体系与控制措施第一节质量管理体系第二节质量控制程序第三节质量控制的原则第四节质量保证措施第五节质量监督第八章施工总平面布置第一节施工现场平面布置原则第二节施工用水、用电第三节现场布置及施工总平面布置图第九章工期及进度计划第一节工期及进度第二节施工进度网络图第十章提前完工及工期保证措施第一节施工配套保证计划第二节提前完工及工期保证措施第十一章劳动力资源配备计划第一节劳动力计划表第二节劳动力保证措施第十二章施工机械资源配备计划第一节拟投入的主要施工机械设备表第二节机械保证措施第十三章安全、文明管理体系及措施第一节安全生产运行体系第二节现场安全技术措施第三节安全用电第四节安全消防第五节文明施工措施第十四章工程应急救援预案第一节重大人员伤亡事故应急预案第十五章环境保护管理体系与措施第十六章施工重点难点及技术措施第一节协调管理第二节雨季施工措施第三节冬季施工措施第十七章成品保护措施第一节成品保护管理措施第十八章降低成本措施第一节科学的用工体制第二节人工费控制措施第三节材料管理措施第十九章施工期内外关系协调第一节与地方政府的关系第二节与业主的关系第三节与监理的关系第二十章民工工资支付保证措施第二十一章工程交付、回访与维修第一节工程交付第二节服务及保修第二十二章辅助资料表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章前言第一节简要说明我公司参与了“XXX厂房工程”的投标工作,一旦有幸中标,我们将全力以赴,做好施工的前期准备和施工现场总体规划布置。
钢筋混凝土框架四层工业厂房施工组织设计目录第一章、工程概况第二章、工期及质量目标第三章、施工准备情况第四章、施工总体部署第五章、施工组织机构及管理网络第六章、主要分部、分项施工工艺和方法第七章、针对本工程特点采用的特殊措施第八章、季节性施工措施第九章、质量保证措施第十章、工期保证措施第十一章、安全生产和文明施工措施第十二章、降低成本、提高经济效益措施第十三章、主要施工机械和工具、主要周转材料、劳动力安排一览表第十四章、施工进度计划第十五章、施工总平面布置图第一章工程概况该工程是由xxxx有限公司建设的钢筋混凝土框架厂房。
厂房设计为四层,单幢建筑面积为944.3456平方米,总建筑面积3865平方米,建筑高度15.3米,全长122.36米。
基础采用柱下独立基础,现浇柱加钢支撑结构,现浇砼基础梁、柱、二道圈梁、砌体围护。
屋面防水等级为三级,防水耐久年限为10年,设防要求一般为一道,施工时应严格执行屋面技术规范GB50207-94。
根据工程结构形式,墙体除注明外均采用黏土多孔砖(20孔)砌筑,厚度除注明外均为240厚。
地面为60厚砼加浆压光。
并要求有良好的防雷接地措施,建筑耐久年限为二级,抗震防烈度为六度。
结构安全等级为二级,框架抗震等级为三级,土地类别三级,耐火等级为二级,火灾险类:戊类。
一、基础:基础为柱下独立基础,-0.06设有基础梁,柱基础38个,基础砼强度为C25,钢筋Ⅰ、Ⅱ级。
二、主体结构工程梁、柱、圈梁、雨蓬、天沟砼均为C25,厂库大门两侧构造柱砼为C25,柱承重,围护墙柱外砌接,加设φ6毛拉筋,M5混合砂浆组砌。
屋架梁为钢结构。
钢筋Ⅰ、Ⅱ、级。
三、门窗工程:门窗为彩色铝合金。
门100系列地弹簧门,窗为90系列。
四、装饰1、外墙:面砖贴面、8厚1:1水泥砂浆结合层、10厚1:3水泥砂浆打底。
2、内墙:12厚1:1:6水泥石灰砂浆打底、8厚1:0.5:3水泥石灰砂浆粉面、刷白色内墙涂料二度。
天津城市建设学院课程设计任务书2009 —2010 学年第二学期土木工程系港口专业07港口航道与海岸工程2 班课程设计名称:施工组织课程设计设计题目:钢筋混凝土框架结构主体工程( D图,五段流水,一支一浇,柱、主梁模板计算)完成期限:自2010 年 6 月7 日至2010 年 6 月18 日共 2.0 周1.设计原始资料1.1 工程概况某现浇钢筋混凝土框架结构多层工业厂房,宽度19m部分为五层,宽度17m部分为四层,主体结构及主要构件尺寸见附图。
工程地点位于天津市近郊。
土建工程由天津市某建筑公司某分公司承包。
主体结构施工期限为6个月,施工日期为5月1日至10月30日。
1.2 资源供应条件模板采用木模版(胶合板)或定型组合钢模板,钢模板所需连接件及模板支撑件均能满足配套使用要求。
钢筋在现场临时加工棚加工成型,在操作面进行绑扎。
混凝土主要采用商品混凝土,并在现场设置临时搅拌棚,作为临时补充及零星混凝土使用。
各种施工机具由公司机械站按施工计划供应。
1.3 现场条件现场已达到“三通一平”标准,且基础工程已完成。
现场施工范围详见附图。
2.设计内容2.1 编写工程概况和施工条件2.2 选择施工方案2.2.1 划分流水施工段2.2.2 计算各施工段的工程量2.2.3 确定施工顺序2.2.4 选择垂直运输机械2.2.5 选择施工方法:分别选择模板工程、钢筋工程、混凝土工程的施工方法。
其中模板工程应包括模板及其支撑系统的构造设计,绘制模板构造图,并进行设计计算。
2.3 编制施工进度计划2.4 设计施工现场平面布置图2.5 确定主要技术组织措施3.设计要求3.1 课程设计说明书3.1.1内容及基本格式要求不得少于5000字(包括附表及附图),具体内容详见设计指导书。
可以手写或打印,均采用A4纸。
书写要用黑或蓝黑墨水,书写工整。
打印时正文采用5号宋体,页边距均为25mm,行间距为18磅;文中标题采用宋体加粗,字号可适当加大。

一、工程概况本工程为“xx药业物流中心A仓库”工程。
结构形式为框架结构,使用年限为50年,上部结构安全等级为二级,建筑耐火等级为二级。
二、现场概况及施工条件1、本工程“三通一平”基本完善。
2、地下水对砼及其构件无腐蚀性影响。
3、场地类别为Ⅱ类建筑场地,场地土无液化现象。
4、场地稳定性好,无其它不良工程地质现象。
成本等方面负责接受上级主管部门的监督,检查,使生产顺利进行。
三、组织机构的施工协调管理(一)与设计院的工作协调1、如果中标,我们将立即与设计院联系,进一步了解设计意图及工程要求,根据设计意图提出我们具有针对性的施工实施方案。
2、参加图纸会审,协助建设单位向设计院提出建议,完善设计内容。
3、在施工中,及时会同建设单位、设计院按照总进度与整体效果要求,验收样板间,进行部位验收、中途质量验收、竣工验收等。
4、会同设计院、建设单位一起参加设备、装饰材料、卫生洁具等的选型、选材和定货,参加新材料的定样采购。
(二)与建设单位现场代表或监理工程师工作的协调1、在施工全过程中,严格按照经建设单位及监理工程师批准的“施工组织设计”进行工程的质量管理。
在自检和专检合格后,接受监理工程师的验收和检查,并按照监理工程师的要求予以整改。
2、所有进入现场使用的成品、半成品、设备、材料、器具等,均主动向甲方代表或监理工程师提交产品合格证或质保书,按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程留下隐患。
3、严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。
对可能出现的工作意见不一的情况,遵循“先执行监理工程师的指导,后予以协商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。
(三)协调方式1、按总进度计划制定的各阶段时间控制,组织协调工作会议,检查相应阶段实施的情况,制订、修正、调整实施要求。
2、由项目经理部负责主持施工协调会,每周一进行。
框架结构厂房施工组织设计方案框架结构厂房施工组织设计方案一、项目概述(1)工程背景和目标(2)项目范围和规模(3)项目施工任务和时间计划二、施工组织机构及管理体系(1)施工组织机构(2)施工管理体系(3)施工人员构成和职责分工(4)安全生产管理体系和措施三、施工方法和工艺(1)地基处理方法和工艺(2)框架结构施工方法和工艺(3)外墙、屋面、地面处理方法和工艺(4)机电设备安装方法和工艺四、施工进度计划(1)总体施工进度计划(2)各阶段施工进度计划(3)关键节点控制措施五、施工资源配置和供应计划(1)施工人力资源计划(2)施工物资和材料供应计划(3)专业施工机械设备配置计划(4)施工技术和质量人员配置计划六、质量管理措施和方案(1)施工质量目标和要求(2)施工质量控制措施和方法(3)施工质量检查和验收标准七、安全文明施工方案(1)安全文明施工目标和要求(2)安全生产责任制和人员教育培训(3)施工现场安全措施和警示标识(4)应急预案和事件处理措施八、环境保护方案(1)环境影响评价(2)环境保护措施和方法(3)施工废弃物处理和循环利用九、经济管理和成本控制方案(1)工程投资估算和预算编制(2)施工成本控制措施和方法(3)工程支付和结算管理十、风险管理和风险应对策略(1)施工风险评估和分类(2)施工风险应对措施和应急预案(3)施工责任险和保险事宜十一、项目组织协调与沟通方式(1)与业主的协调和合作方式(2)施工项目组织会议和工作报告(3)项目现场与总部的信息通讯方式十二、项目总结与评估(1)项目施工总结和经验教训(2)质量和安全成果评估(3)经济效益评估和财务报表审查以上是一份框架结构厂房施工组织设计方案的大致内容,根据实际情况和项目要求,可以对每个部分进行详细的补充和完善。
在编写施工组织设计方案时,需要充分考虑工程的特点和需求,确保施工过程安全高效、质量可控、环保可持续,同时要合理配置资源,优化成本控制,保证项目的经济效益和利益最大化。

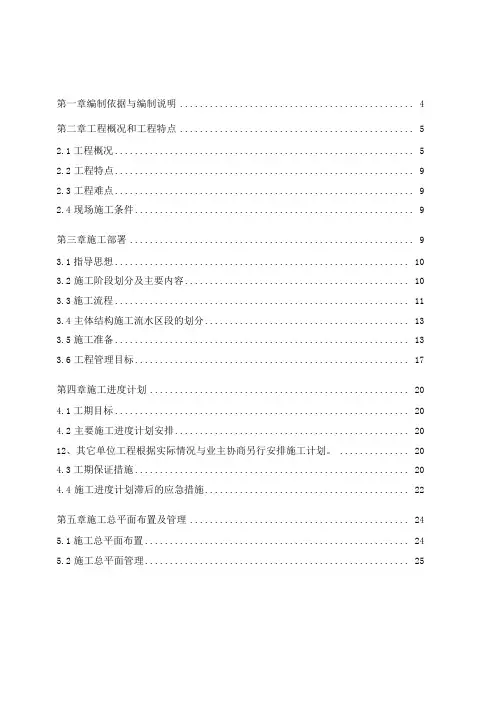

第一章编制依据与编制说明 (4)第二章工程概况和工程特点 (5)2.1工程概况 (5)2.2工程特点 (9)2.3工程难点 (9)2.4现场施工条件 (9)第三章施工部署 (9)3.1指导思想 (10)3.2施工阶段划分及主要内容 (10)3.3施工流程 (11)3.4主体结构施工流水区段的划分 (13)3.5施工准备 (13)3.6工程管理目标 (17)第四章施工进度计划 (20)4.1工期目标 (20)4.2主要施工进度计划安排 (20)12、其它单位工程根据实际情况与业主协商另行安排施工计划。
(20)4.3工期保证措施 (20)4.4施工进度计划滞后的应急措施 (22)第五章施工总平面布置及管理 (24)5.1施工总平面布置 (24)5.2施工总平面管理 (25)第六章主要分部(分项)工程施工方法 (29)6.1施工测量 (29)6.2预应力管桩工程 (32)6.4土方工程与基础施工方法 (36)6.5钢筋工程 (37)6.6模板工程 (43)6.7混凝土工程 (47)6.9砌体工程 (52)6.10装饰工程 (55)6.11外脚手架施工方案 (64)6.12厂区屋面工程第七章对各专业施工单位的配合管理 (94)7.1配合管理目标 (94)7.2配合管理原则 (94)7.3配合管理方法 (94)7.4配合管理内容 (95)第八章设备机械配置及材料进场安排 (99)8.1设备机械配置 (99)8.2材料计划 (100)第九章组织管理架构及人力资源配备 (101)9.1项目组织管理架构 (101)9.2劳动力计划与管理 (106)第十章工程质量管理与保证措施 (109)10.1工程质量管理体系 (109)10.2质量职责 (112)10.3质量及创优计划保证措施 (113)10.4工程回访及质量保修 (148)第十一章文明施工及安全保证措施 (149)11.1文明施工保证措施 (149)11.2环境保护措施 (156)11.4信息化管理措施 (167)第一章编制依据与编制说明1、编制依据1.1广州市****城市建筑设计院有限公司设计的**** (广州)实业有限公司厂区一期工程建筑、结构和安装各专业以及厂区给排水、道路、围墙、雨水、污水等施工图;1.2中华人民共和国国家、行业或地方颁布的有关现行施工规范、标准、规程、法规和图集;1.3现场实际情况;1.4本单位有关管理制度;1.5与业主签订的工程施工承包合同。
框架结构厂房施工组织设计,完整版.doc 范本一:框架结构厂房施工组织设计1.前言1.1 文档目的1.2 项目背景1.3 相关参考资料2.工程概况2.1 建设地点及环境条件2.2 建筑结构概述2.3 建筑规模及用途2.4 工期安排3.工程组织设计3.1 施工组织机构设置3.2 施工进度计划3.3 施工各阶段的主要和措施3.4 人员配备和管理3.5 材料、设备的调配和运输4.施工方法与技术措施4.1 基坑开挖与支护4.2 混凝土浇筑4.3 钢构件安装4.4 砌体与粉刷4.5 屋面及防水施工4.6 外墙饰面工程4.7 安装工程4.8 土建施工工艺措施5.安全技术措施5.1 施工安全组织措施5.2 安全警示标识5.3 施工现场安全管理5.4 设备、工具及人员的安全操作5.5 燃气、电力、通风等安全设施6.质量管理措施6.1 施工质量检验6.2 施工质量验收6.3 施工质量记录6.4 问题与纠正措施6.5 施工质量保证措施7.环境保护措施7.1 建设项目对环境的影响评价7.2 环境保护施工组织措施7.3 垃圾处理方案7.4 环境监测与报告8.经济管理措施8.1 成本控制与资金管理8.2 工程造价核算与控制8.3 合同签订与变更管理8.4 施工进度与费用支付9.附件9.2 施工进度计划9.3 施工组织机构图9.4 安全警示标识图10.法律名词及注释10.1 建筑法10.2 施工许可证10.3 工程质量监督10.4 环境保护法------------------------------------------------------------范本二:框架结构厂房施工组织设计(完整版)1. 引言1.1 文档目的1.2 项目背景1.3 相关参考资料2.1 建设地点与环境条件2.2 建筑结构概述2.3 工程规模与用途2.4 工期安排3. 施工组织设计3.1 施工组织机构设置3.2 施工进度计划3.3 施工各阶段主要和措施3.4 人员配备与管理3.5 材料、设备的调配与运输4. 细化施工方法与技术措施4.1 基坑开挖与支护4.2 混凝土浇筑4.3 钢构件安装4.4 砌体与粉刷4.5 屋面及防水施工4.6 外墙饰面工程4.7 安装工程4.8 土建施工工艺5. 安全技术措施5.1 施工安全组织措施5.2 安全警示标识5.3 施工现场安全管理5.4 设备、工具及人员的安全操作5.5 燃气、电力、通风等安全设施6. 质量管理措施6.1 施工质量检验6.2 施工质量验收6.3 施工质量记录6.4 问题与纠正措施6.5 施工质量保证措施7. 环境保护措施7.1 建设项目对环境的影响评价7.2 环境保护施工组织措施7.3 垃圾处理方案7.4 环境监测与报告8. 经济管理措施8.1 成本控制与资金管理8.2 工程造价核算与控制8.3 合同签订与变更管理8.4 施工进度与费用支付9. 附件9.1 工程图纸9.2 施工进度计划9.3 施工组织机构图9.4 安全警示标识图10. 法律名词及注释10.1 建筑法10.2 施工许可证10.3 工程质量监督10.4 环境保护法------------------------------------------------------------附件:1. 工程图纸2. 施工进度计划3. 施工组织机构图4. 安全警示标识图法律名词及注释:1. 建筑法:指国家关于建筑活动的法律法规的总称。

一、工程概况本工程为多层厂房,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
建筑层数为XX层,建筑高度为XX米。
结构形式为钢筋混凝土框架结构,屋面采用轻钢结构。
工程主要功能为生产车间、办公区和生活区。
二、施工组织设计1. 施工进度计划根据工程特点,制定详细的施工进度计划,确保工程按期完成。
施工进度计划如下:(1)基础工程:预计工期为2个月;(2)主体结构工程:预计工期为4个月;(3)装饰装修工程:预计工期为3个月;(4)设备安装工程:预计工期为2个月;(5)室外工程:预计工期为1个月。
2. 施工组织机构成立项目经理部,下设施工技术部、质量安全部、材料设备部、财务部等部门,明确各部门职责和人员配置。
三、施工方案1. 基础工程(1)基础开挖:采用人工开挖和机械开挖相结合的方式,确保基础开挖深度符合设计要求。
(2)基础垫层:采用C15素混凝土垫层,厚度为100mm。
(3)基础底板:采用C30钢筋混凝土,厚度为300mm。
(4)基础梁:采用C30钢筋混凝土,截面尺寸为200mm×600mm。
2. 主体结构工程(1)框架柱:采用C30钢筋混凝土,截面尺寸为600mm×600mm。
(2)框架梁:采用C30钢筋混凝土,截面尺寸为300mm×600mm。
(3)框架板:采用C30钢筋混凝土,厚度为120mm。
(4)墙体:采用加气混凝土砌块,厚度为200mm。
3. 装饰装修工程(1)地面:采用环氧树脂耐磨地坪,厚度为10mm。
(2)墙面:采用乳胶漆涂料,颜色根据设计要求确定。
(3)吊顶:采用矿棉板吊顶,厚度为25mm。
4. 设备安装工程(1)给排水系统:采用不锈钢管道,按设计要求进行安装。
(2)电气系统:采用铜质电线电缆,按设计要求进行安装。
(3)通风系统:采用离心风机和风管,按设计要求进行安装。
5. 室外工程(1)道路:采用沥青混凝土路面,厚度为150mm。
(2)绿化:按设计要求进行绿化布置。
第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。
厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。
工程总投资约为5000万元。
二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。
2. 确保工程质量和安全,实现优质、高效、安全、文明施工。
3. 合理安排施工进度,确保工程按期完成。
4. 优化资源配置,降低工程成本。
5. 注重环境保护,实现绿色施工。
三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。
2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。
3. 各部门职责明确,相互配合,形成高效的组织体系。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。
2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。
3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。
4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。
五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。
3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。
4. 安装工程:选用优质设备,确保设备运行稳定。
六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。
2. 建立健全质量安全管理体系,明确各岗位质量安全责任。
3. 定期进行质量安全检查,及时发现并解决问题。
4. 加强施工人员培训,提高安全意识。
七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。
2. 施工现场设置围挡,防止扬尘、噪音等污染。
3. 施工废水、废气、固体废弃物等污染物进行分类处理。
框架结构施工组织设计(完整)范本1:一、前言1.1 编制目的本文档旨在规范框架结构施工组织设计的编制过程,确定施工组织设计的内容和要求,确保施工过程顺利进行。
1.2 适合范围本文档适合于各类建造工程的框架结构施工组织设计。
二、施工组织设计概述2.1 设计依据2.1.1 相关法律法规:包括《建设工程法》、《建造法》等相关法律法规。
2.1.2 工程技术标准:根据国家有关框架结构工程的技术标准进行设计。
2.1.3 合同文件:根据合同文件中的施工要求进行设计。
2.2 设计2.2.1 编制施工组织设计方案:根据项目情况,编制适合的施工组织设计方案。
2.2.2 具体施工组织设计:对施工方案进行具体细化,编制施工组织设计图纸和文字说明。
三、施工组织设计详细内容3.1 工程概况3.1.1 工程名称:填写框架结构施工项目名称。
3.1.2 工程地点:填写框架结构施工项目所在地。
3.1.3 工程规模:填写框架结构施工项目的规模。
3.2 施工组织设计原则3.2.1 安全第一原则:确保施工过程中的安全。
3.2.2 经济合理原则:合理利用资源,降低施工成本。
3.2.3 质量可控原则:确保施工质量符合要求。
3.3 施工组织设计方案3.3.1 施工组织总体方案3.3.1.1 施工组织总体布置:包括施工区域划分、施工设备布置等。
3.3.1.2 施工组织总体进度计划:制定施工总体进度计划,明确工期要求。
3.3.1.3 劳动力与材料计划:确定施工所需的劳动力和材料数量。
3.3.2 分部份项工程施工组织设计3.3.2.1 分部份项工程施工组织布置:对各个分部份项工程进行施工组织布置。
3.3.2.2 分部份项工程施工进度计划:制定各个分部份项工程的施工进度计划。
四、附件本文档涉及的附件包括施工组织设计图纸、施工进度计划等。
五、法律名词及注释1. 建设工程法:是中华人民共和国于1998年制定通过的法律,用以规范和促进建设工程的合理、有序、安全、经济、社会效益最大化的建设。
金华多层厂房施工方案一.项目概况本项目为金华多层厂房施工项目,位于金华市区某工业区内。
项目占地面积约20000平方米,总建筑面积约50000平方米,其中包括四栋多层厂房、一栋综合楼及相关配套设施。
多层厂房层数为4层,建筑高度为20米,结构类型为钢筋混凝土框架结构。
综合楼层数为6层,建筑高度为24米,结构类型为钢筋混凝土框架-剪力墙结构。
二.编制依据1.《建筑工程施工质量验收统一标准》(GB50300-2013)2.《建筑地基基础设计规范》(GB50007-2011)3.《建筑结构荷载规范》(GB50009-2012)4.《混凝土结构设计规范》(GB50010-2010)5.《建筑抗震设计规范》(GB50011-2010)6.《建筑工程施工组织设计规范》(GB/T50502-2009)7.本项目施工图纸及施工说明书8.施工现场实际情况及施工经验三.施工组织设计1.施工进度计划根据项目特点和工程量,制定合理的施工进度计划,确保工程按期完成。
施工进度计划包括:土方工程、基础工程、主体结构工程、装饰装修工程、设备安装工程、室外工程等。
2.施工队伍配置根据工程量和施工进度,合理配置施工队伍,确保施工质量和进度。
施工队伍包括:土建班组、钢筋班组、混凝土班组、模板班组、装饰装修班组、设备安装班组等。
3.施工机械设备根据工程需要,合理配置施工机械设备,提高施工效率。
主要包括:挖掘机、装载机、塔吊、泵车、混凝土搅拌站、钢筋加工设备等。
4.施工质量管理(1)建立健全质量管理体系,落实质量责任制;(2)严格施工过程控制,确保工程质量;(3)加强原材料、半成品、成品的质量检验,杜绝不合格品进入施工现场;(4)定期开展质量培训和考核,提高施工人员质量意识。
5.施工安全管理(1)建立健全安全管理体系,落实安全生产责任制;(2)编制专项安全施工方案,确保施工安全;(3)加强施工现场安全巡查,及时发现并整改安全隐患;(4)定期开展安全培训和演练,提高施工人员安全意识。
目录第一篇、编制依据第二篇、工程概况第三篇、主要施工方法第四篇、劳动力安排计划第五篇、拟使用的主要及材料进场计划第六篇、拟使用主要施工机械及进场计划第七篇、确保工程质量的技术组织措施第八篇、确保安全生产文明施工的技术组织措施第九篇、确保工期的技术组织措施第十篇、确保工程节能的技术组织措施第十一篇、危险性较大的分部分项工程的专项施工方案第十二篇、防止或减少施工现场粉尘、废水、废物、噪声、振动等对环境的危害和污染的措施第十三篇、冬(雨)季施工措施第十四篇、施工总进度表和工期网络图第十五篇、施工总平面图第一篇、编制依据1、施工招标文件;2、工程施工图纸;3、工程工程量清单;4、建设单位提供的施工条件,如施工场地、水、电供应等;5、国家现行的基本建设法令、规范、规程。
6、我公司有关工程施工及质量、职业健康安全、环境保护体系规范。
第二篇、工程概况建筑面积:14252.2㎡,其中车间面积为一层5591.5㎡,二层5403.4㎡,辅房建筑面积3140㎡,出屋面楼梯面积为117.3㎡。
建筑层数:厂房两层,辅房四层建筑高度:厂房10.65m,辅房15.15m。
结构形式:钢筋混凝土框架结构耐火等级:二级抗震设防烈度:八度使用年限:50年墙体工程:外墙构造:240厚Mu10非粘土多孔砖,M7.5混合砂浆砌筑,外装饰为喷涂真漆;内墙构造:除注明外为240厚Mu10非粘土多孔砖,M7.5混合砂浆砌筑。
墙身防潮层:在室内地坪下60mm处,做20厚1:2水泥砂浆骨加5%防水剂的墙身防潮层。
屋面工程:本工程屋面防水等级为Ⅱ级,防水层合理使用年限为15年。
门窗工程外窗采用90系列铝合金推拉窗,外窗玻璃均6+12(A)+6中空玻璃,卫生间门窗玻璃均采用内面磨砂玻璃,内部观察窗采用90系列铝合金推拉窗,玻璃为6厚浮法白玻。
外墙工程车间外墙:浅灰色真石漆墙面(具体位置、分隔见立面图)具体做法(由外到内)1、罩面漆涂刷2、喷浅灰色仿石涂料(分隔缝详见立面详图)3、6厚1:2.5水泥砂浆找平4、12厚1:3水泥砂浆打底扫毛或划出纹道5、基层墙体辅房外墙:浅灰色真石漆墙面(具体位置、分隔见立面图)具体做法(由外到内)1、罩面漆涂刷2、喷浅灰色仿石涂料(分隔缝详见立面详图)3、抹面胶复合玻纤网格布4、30厚挤塑聚苯保温层(具体做法参见10J121外墙A1)5、胶粘剂6、3厚1:2.5水泥砂浆找平7、基层墙体车间楼地面工程一、车间内一层±0.000标高为水磨石地面,荷载为30KN/m2,做法如下:1、10厚1:2.5水泥彩色石子(中小八厘石子)地面,表面磨光打蜡2、20厚1:3水泥砂浆结合层,干后卧铜条分隔(铜条打眼穿22号镀锌低碳钢丝卧牢,每米4眼)3、水泥砂浆一道(内掺建筑胶)4、200厚C25混凝土垫层5、300厚碎石垫层,碎石应合理级配,粒径为10-40,铺设时应分层压实,灌注M2.5混合砂浆6、素土夯实,压实系数为0.95,地基承载力fak≧50kpa(虚铺厚度≦300逐层夯实)二、车间内二层6.000标高水磨石楼面做法如下:1、10厚1:2.5水泥彩色石子(中小八厘石子)地面,表面磨光打蜡2、20厚1:3水泥砂浆结合层,干后卧铜条分隔(铜条打眼穿22号镀锌低碳钢丝卧牢,每米4眼)3、水泥砂浆一道(内掺建筑胶)4、现浇钢筋混凝土楼板或预制楼板现浇叠合层第三篇、主要施工方法(一)、测量工程1、测量依据(1)国家现行规范:《工程测量规范》(GB50026—93);(2)业主方及其有关单位组织的施工现场有关测量控制点的交接和提供的相关资料。
目录第一章编制说明 (2)第二章工程概况 (3)第三章施工部署 (9)第四章主要工程项目的施工方法 (23)第五章保证工程质量措施 (76)第六章安全生产管理措施 (104)第七章文明施工措施 (123)第八章进度控制措施 (127)第九章其它保证措施 (131)某厂房工程施工组织设计第一章编制说明第一节编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1、xx工程有限公司颁发的“xx工业园x号厂房工程招标文件”。
2、xx设计研究院设计的xx工业园建筑、结构、给排水、电气施工图。
3、xx市建设局文件《xx市建设工程现场文明施工管理办法》。
4、地震出版社出版的《建筑安装工程施工组织设计集》。
5、现行国家有关规范、标准和规程。
6、xx省市有关文件及规定。
7、现场实际情况。
第二节适用范围本施工组织设计适用于以下范围:一、施工图纸内包括:xx设计研究院设计的“xx工业园x号厂房”静压预制管桩基础、土建、给排水、电气等全部项目(除铝合金门窗、电梯设备及安装、消防安装工程(含防火门)、防水工程、高低压变配电等)。
二、施工图纸外包括1、施工现场临时设施的布置。
2、施工现场及周围建筑物、道路及地下管道的保护,安全和环保等措施。
3、施工期间防洪、防台风措施。
4、工程完工后建筑物周围10米内的清理平整。
第二章工程概况第一节工程概况本工程位于xx市xx区中心城xx工业园内。
施工用水、用电接口由甲方提供,施工单位接至现场,施工场地已平整。
本工程用地面积5267.34平方米,建筑面积为23637.8平方米。
总投资约为2800万元。
本工程按7度设防抗震,抗震等级为3级。
本工程由xx工程有限公司投资兴建,xx设计研究院设计。
一、工程概况本工程为多层钢结构厂房,占地面积XX平方米,总建筑面积XX平方米。
建筑层数为XX层,建筑高度为XX米。
结构形式为框架-支撑结构体系,采用Q345B钢材。
施工工期为XX个月。
二、施工准备1. 施工组织设计成立项目组织机构,明确各部门职责,确保施工顺利进行。
2. 施工材料准备根据设计要求,准备钢材、焊接材料、连接件、涂装材料等施工材料。
3. 施工设备准备准备焊接设备、切割设备、起重设备、测量设备、涂装设备等施工设备。
4. 施工人员准备组织施工人员培训,提高施工技能和安全意识。
三、施工工艺1. 施工顺序(1)基础施工:包括土方开挖、地基处理、基础垫层、基础梁柱施工等。
(2)钢结构构件制作:包括钢材切割、焊接、涂装等。
(3)钢结构构件运输:采用吊装、运输车辆等将构件运至施工现场。
(4)钢结构构件安装:包括柱、梁、板等构件的安装。
(5)支撑系统施工:包括支撑梁、支撑柱等支撑系统的安装。
(6)屋面施工:包括屋面钢架、屋面板等屋面系统的安装。
(7)墙面施工:包括墙面钢架、墙面板等墙面系统的安装。
(8)室内装饰装修:包括室内地面、墙面、天花等装饰装修工程。
2. 施工方法(1)基础施工:采用明挖法进行土方开挖,地基处理采用换填、夯实等方法。
(2)钢结构构件制作:采用焊接、切割、涂装等工艺进行制作。
(3)钢结构构件运输:采用吊装、运输车辆等将构件运至施工现场。
(4)钢结构构件安装:采用吊装、焊接、螺栓连接等方法进行安装。
(5)支撑系统施工:采用焊接、螺栓连接等方法进行安装。
(6)屋面施工:采用焊接、螺栓连接等方法进行安装。
(7)墙面施工:采用焊接、螺栓连接等方法进行安装。
(8)室内装饰装修:采用涂料、石材、瓷砖等材料进行装修。
四、施工质量控制1. 施工前对施工人员进行技术交底,确保施工质量。
2. 施工过程中加强质量检查,发现问题及时整改。
3. 施工完成后进行质量验收,确保工程质量符合设计要求。
五、施工安全措施1. 施工现场设置安全警示标志,确保施工安全。
厂房改造工程施工组织设计一、工程概况本工程为某废弃厂房的改造项目,位于我国某城市郊区,占地面积约为20000平方米。
改造后的厂房将用于建设一座现代化的生产车间,主要用于生产高科技电子产品。
厂房主体结构为框架结构,共三层,层高分别为6米、8米和10米。
改造内容包括:结构加固、内外墙体装修、水电安装、通风空调系统、消防系统等。
二、施工目标1. 确保工程质量达到国家验收标准,满足生产需求。
2. 确保施工安全,减少安全事故的发生。
3. 确保施工进度按时完成,不影响整体项目进度。
4. 提高资源利用率,降低施工成本。
三、施工组织设计1. 施工部署(1)成立项目经理部,全面负责工程项目的施工管理工作。
(2)根据工程特点,合理组织施工队伍,确保各专业工种齐全。
(3)建立健全项目管理制度,确保施工顺利进行。
2. 施工进度计划根据工程量和施工周期,制定详细的施工进度计划,明确各阶段的完成时间。
同时,加强对施工进度的监控,确保工程按时完成。
3. 质量保障措施(1)严格按照国家验收标准进行施工,加强质量监控。
(2)加强原材料检验,确保原材料质量。
(3)加强施工过程控制,确保施工质量。
4. 安全管理措施(1)建立健全安全管理制度,加强安全教育。
(2)设置安全警示标志,防止安全事故发生。
(3)定期进行安全检查,发现问题及时整改。
5. 环保与节能措施(1)严格执行环保法规,减少施工过程中的污染排放。
(2)合理利用资源,降低能源消耗。
6. 施工准备工作(1)组织施工管理人员熟悉施工图纸,参加图纸会审。
(2)编制施工组织设计和施工方案。
(3)加强与相关部门的沟通,确保施工顺利进行。
四、施工方法及工艺1. 结构加固根据设计要求,对厂房主体结构进行加固,包括梁、柱、墙体等。
加固方法包括:加大截面、粘贴碳纤维布、焊接钢板等。
2. 内外墙体装修内外墙体装修主要包括:墙面抹灰、喷涂涂料、贴砖等。
施工过程中,注意墙面平整、牢固,颜色均匀。
3. 水电安装按照设计要求,进行水电管线的铺设和设备安装。
目录第一篇、编制依据第二篇、工程概况第三篇、主要施工方法第四篇、劳动力安排计划第五篇、拟使用的主要及材料进场计划第六篇、拟使用主要施工机械及进场计划第七篇、确保工程质量的技术组织措施第八篇、确保安全生产文明施工的技术组织措施第九篇、确保工期的技术组织措施第十篇、确保工程节能的技术组织措施第十一篇、危险性较大的分部分项工程的专项施工方案第十二篇、防止或减少施工现场粉尘、废水、废物、噪声、振动等对环境的危害和污染的措施第十三篇、冬(雨)季施工措施第十四篇、施工总进度表和工期网络图第十五篇、施工总平面图第一篇、编制依据1、施工招标文件;2、工程施工图纸;3、工程工程量清单;4、建设单位提供的施工条件,如施工场地、水、电供应等;5、国家现行的基本建设法令、规范、规程。
6、我公司有关工程施工及质量、职业健康安全、环境保护体系规范。
第二篇、工程概况建筑面积:14252.2㎡,其中车间面积为一层5591.5㎡,二层5403.4㎡,辅房建筑面积3140㎡,出屋面楼梯面积为117.3㎡。
建筑层数:厂房两层,辅房四层建筑高度:厂房10.65m,辅房15.15m。
结构形式:钢筋混凝土框架结构耐火等级:二级抗震设防烈度:八度使用年限:50年墙体工程:外墙构造:240厚Mu10非粘土多孔砖,M7.5混合砂浆砌筑,外装饰为喷涂真漆;内墙构造:除注明外为240厚Mu10非粘土多孔砖,M7.5混合砂浆砌筑。
墙身防潮层:在室内地坪下60mm处,做20厚1:2水泥砂浆骨加5%防水剂的墙身防潮层。
屋面工程:本工程屋面防水等级为Ⅱ级,防水层合理使用年限为15年。
门窗工程外窗采用90系列铝合金推拉窗,外窗玻璃均6+12(A)+6中空玻璃,卫生间门窗玻璃均采用内面磨砂玻璃,内部观察窗采用90系列铝合金推拉窗,玻璃为6厚浮法白玻。
外墙工程车间外墙:浅灰色真石漆墙面(具体位置、分隔见立面图)具体做法(由外到内)1、罩面漆涂刷2、喷浅灰色仿石涂料(分隔缝详见立面详图)3、6厚1:2.5水泥砂浆找平4、12厚1:3水泥砂浆打底扫毛或划出纹道5、基层墙体辅房外墙:浅灰色真石漆墙面(具体位置、分隔见立面图)具体做法(由外到内)1、罩面漆涂刷2、喷浅灰色仿石涂料(分隔缝详见立面详图)3、抹面胶复合玻纤网格布4、30厚挤塑聚苯保温层(具体做法参见10J121外墙A1)5、胶粘剂6、3厚1:2.5水泥砂浆找平7、基层墙体车间楼地面工程一、车间内一层±0.000标高为水磨石地面,荷载为30KN/m2,做法如下:1、10厚1:2.5水泥彩色石子(中小八厘石子)地面,表面磨光打蜡2、20厚1:3水泥砂浆结合层,干后卧铜条分隔(铜条打眼穿22号镀锌低碳钢丝卧牢,每米4眼)3、水泥砂浆一道(内掺建筑胶)4、200厚C25混凝土垫层5、300厚碎石垫层,碎石应合理级配,粒径为10-40,铺设时应分层压实,灌注M2.5混合砂浆6、素土夯实,压实系数为0.95,地基承载力fak≧50kpa(虚铺厚度≦300逐层夯实)二、车间内二层6.000标高水磨石楼面做法如下:1、10厚1:2.5水泥彩色石子(中小八厘石子)地面,表面磨光打蜡2、20厚1:3水泥砂浆结合层,干后卧铜条分隔(铜条打眼穿22号镀锌低碳钢丝卧牢,每米4眼)3、水泥砂浆一道(内掺建筑胶)4、现浇钢筋混凝土楼板或预制楼板现浇叠合层第三篇、主要施工方法(一)、测量工程1、测量依据(1)国家现行规范:《工程测量规范》(GB50026—93);(2)业主方及其有关单位组织的施工现场有关测量控制点的交接和提供的相关资料。
(3)施工蓝图。
2、施工测量的组织(1)测量人员的素质该工程的测量工作,关系到建筑物定位及功能间的布局要求,能否满足设计要求,能否满足国内外相关规范的要求。
我们将组织有理论和实践经验的测量人员来承担此项目的测量工作。
(2)施工测量的组织以项目经理部牵头组织专业测量人员组成专业测量组。
本工程的测量控制网由测量大队测设,经业主和监理工程师验收确认后,交项目部测量组使用,项目部测量组在使用前应予以检查及复测。
3、测量设备的配备与管理(1)测量设备、仪器准备:激光经纬仪 1台自动安平水准仪 1 台钢卷尺100m 2 把 5m 2把(2)测量设备管理1、所有测量仪器、钢尺需检定合格后方可使用。
2、严格按照GB50026-93《工程测量规范》要求执行。
方格网按Ⅱ级独立网要求测设。
3、所有测量仪器、钢尺等都由专业人员专人负责保管。
4、建立施工控制网(1)根据施工总平面图上拟建的建(构)筑物的坐标位置、基线、基点的相关数据,城市水准点或设计图纸上指定的相对标高参照点,用经纬仪、水准仪、钢尺进行网点的测设。
(2)测量按先整体后局部的工作程序进行。
(3)先在整个建筑场地内建立统一的控制网,作为各建(构)筑物的定位、放线的依据。
(4)根据施工控制网进行各建筑物定位测设。
(5)施工控制网点的测量,应进行闭合误差校该,误差值在1/5000内,可按比例修正,超出允许误差值时,应复测。
(6)使用经纬仪测设施工控制网点时,测量应不少于一个测回(往返测为一个测回)。
(7)建立施工平面控制网使用钢尺量度时,应将钢尺两端尽可能保持在同一水平高度后方可进行量尺。
(8)统一施工控制网点,水准点及建(构)筑物的主轴线等控制点标志设置牢固、稳定,不下沉、不变位,并用混凝土保护,重点的标志和环境保护需要,可加栏围护。
5、高程控制(1)根据总平面图上所示的国家水准点标志或勘测设计图纸上指定的水准点相对参照点,用水准仪准确地引测到施工场地附近便于监控的相应位置上,用于监控的水准点位置,应牢固稳定,不下沉,不变形。
(2)高程的引测应进行往返一个测回,其闭合误差值不得大于Ⅱ等的n 值(n 为引测站数),闭合误差值在允许值范围内,可按水平距离比例相应修正。
6、建(构)筑物轴线的定位及标定(1)根据总平面图或布置平面图所标示的方位、朝向定出基点,用经纬仪测量定位,用钢尺丈量平面及开间尺寸。
测量由主轴线交点处开始,测量(丈量)各轴线,最后将经纬仪移到对角点进行校核闭合无误,总体尺寸及开间尺寸复准准确,方可把轴线延伸到建筑物外的轴线桩、龙门架及邻近建(构)筑物上。
(2)分画轴线开间尺寸,应用总长度尺寸进行复准,尽量减少分画尺寸积累误差。
(3)延伸轴线标志的轴线桩、龙门架应设在距离开挖基坑上坡边1~1.5m 以外,轴线标志应标画出各纵轴线代号。
(4)延伸轴线标志标画的轴线桩、龙门架及建成(构)筑物应牢固、稳定、可靠和便于监控。
(二)、基础工程1、施工工艺流程平整场地→定位放线→土方开挖→验槽→浇筑垫层砼→基础支模、绑筋、浇砼→基础验收→土方回填2、土方开挖(1)、土方开挖采用反铲式挖掘机开挖和人工配合进行,计划独立开挖,不整体开挖,隔墙基础随条基一次性开挖。
(2)、土方开挖注意事项:①施工前根据施工图纸准确放出基坑开挖线。
②当机械开挖至基础设计底标高200mm时,采用人工捡底至设计底标高,严禁扰动基底土质。
人工开挖前应进行普遍钎探,开挖至设计标高后应对坑底进行保护,每开挖完一段基坑后,四周均设防护栏杆。
③基坑开挖前必须对临近建筑物、构筑物、给水、排水、煤气、电力、电话等底下管线进行调查了解,在施工过程中,要高度重视其地下设施的保护,发现问题及时报告建设单位,并经有关各方技术处理后才能进行下道工序。
④基坑开挖应对称均匀分层开挖,先中间后四周,不应沿基坑四周一次开挖到底,应防止挖掘机开挖面的坡度过陡、运输车辆、运输荷载引起土体位移、底面隆起等现象发生。
⑤为了确保开挖后的边坡不受雨水冲刷,减少雨水渗入土体,可在土坡表面铺设塑料薄膜加以保护,坡坎外设排水沟或筑挡水土堤,并在坑内设排水沟和集水井,用水泵抽出积水。
⑥本工程土方量教大,不计划大批量土方外运,以备土方回填使用。
⑦基础开挖至设计所选持力层后,立即通知各相关单位共同验槽,经检验合格后方可进行下一道工序施工。
3、垫层砼浇筑垫层砼为商品砼,砼浇筑前,把基坑底部清理干净,用小木桩在基底标识出垫层的浇筑高度。
本工程垫层也计划分区域、分段流水作业。
砼采用人工摊平、平板振动器振捣密实。
4、独立基础及基础拉梁施工(1)、独立基础模板安装前先复核基坑垫层标高及中心线位置,并将各主轴线投测到砼垫层上,分出各细部尺寸。
模板必须支撑牢固,防止变形,侧模斜撑的底部应加设垫木。
(2)、基础拉梁模板安装时,先按测量控制线安装地梁底模板,应支撑牢固,侧模板安装后在其内侧按标高弹出地梁面的控制线。
(3)、钢筋绑扎前先弹出钢筋位置线,以确保钢筋绑扎位置的准确性。
柱子插筋应准确预埋,并在独立基础上口200mm处焊接定位箍。
(4)、基础砼浇筑时按每一台阶高度内分层一次连续浇筑完成,摊铺均匀,振捣密实,每一台阶浇筑完后台阶部分表面随即原浆抹平。
(5)、基础侧模、梁边模应在砼浇筑后24小时拆除,拆模时不能用力过猛,拆下来的料具要及时运走。
(6)、砼浇筑完毕后及时浇水养护,养护时间不少于7昼夜。
5、土方回填回填土要分层夯填,人工、机械配合进行,压实系数应符合图纸设计要求。
(三)钢筋工程1、钢筋的制作(1)质量部门须对原材料质量严格把关。
工程所用钢筋的品种和质量,焊条的牌号、性能均必须符合设计要求和有关标准的规定。
(2)本工程受力钢筋连接采用机械连接,钢筋接头及部位严格按11G101规范要求处理,机械连接采用直螺纹套筒连接。
(3)钢筋的加工采用集中加工的方式。
各子项钢筋加工均交由钢筋加工车间来完成。
加工班须严格按工程技术人员提交的并由施工员签发的《钢筋下料表》来加工,如发现尺寸、数量与实际不符,应及时向项目部反映。
(4)钢筋加工前应用钢丝手工除锈,如发现钢筋有鳞片脱落并损害到钢筋的截面或除锈后有严重的蚀坑、斑点时应抛弃不用。
(5)钢筋制成品应平直,无局部曲折,表面不得有明显的擦痕。
(6)钢筋的切断采用切断机,切料前应统筹安排,一般先切长料,后切短料。
为防止切料的累计误差,须在工作台上标出尺寸线并设置断料挡板。
钢筋的切口不得有马蹄型和起弯现象。
切料尺寸力求准确,允许偏差不得大于10mm。
(7)钢筋的弯曲成型选用弯曲机。
对形状复杂的钢筋(如弯起钢筋),应根据下料表尺寸,用石笔从钢筋中部向两侧画线,并综合考虑弯曲、弯钩调整值。
第一根钢筋成型后应与设计尺寸校对一遍,完全符合后方能批量生产。
(8)钢筋制成品应分类码放整齐,并悬挂标牌,注明规格、构件名称。
2、钢筋的绑扎2.1柱钢筋绑扎(1)根据图纸要求,计算好每根柱子箍筋数量,先将箍筋套在基础伸出的搭接钢筋上,然后立柱子主筋。
(2)各层柱的纵向钢筋接头用直螺纹套筒连接。
钢筋接头的位置按钢筋总根数的50%错开。
(3)在立好的柱子竖向钢筋上,画出箍筋间距。
(4)将已套好的箍筋往上移动。
