文档之家
首页
教学研究
幼儿教育
高等教育
外语考试
建筑/土木
经管营销
自然科学
当前位置:
文档之家
›
[PPT]桥梁工程标准化施工工艺及质量控制(图文并茂)_ppt
[PPT]桥梁工程标准化施工工艺及质量控制(图文并茂)_ppt
格式:ppt
大小:18.16 MB
文档页数:76
下载文档原格式
下载原文件
/ 50
下载本文档
下载提示
文本预览
1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
标准化的定义:
“在经济、技术、科学及管理等社会实践中, 对重复性事物和概念通过制定、发布和实施标准, 达到统一,以获得最佳秩序和社会效益。”
铁路施工标准化内容:

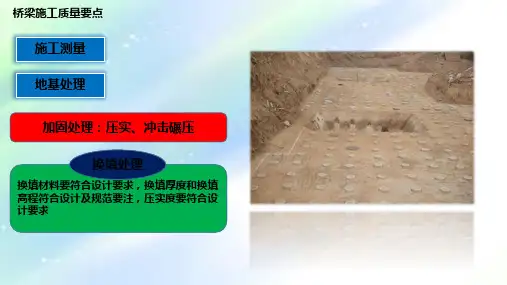

管理制度标准化:就是要求施工现场建立健全各项 生产规章制度,落实定期学习、检查、分析制度,确 保各项制度建设严密、完整、有序。 人员配备标准化:是实现现场管理标准化的根本。 现场管理标准化:就是要确保做到防护设施搭设标 准、人员行为规范、现场施工有序、环境卫生整洁, 工地总体规划布局主要有这些方面。 过程控制标准化:主要通过各种检查进行。施工单 位根据施工计划,制定切实可行的月度标准化工地检 查计划,拟定的检查计划分专业(路基工程、桥梁工 程、隧道工程、大临设施等),包括检查工点、检查 项目、检查人员,同时结合每月检查发现的突出问题 对次月度检查计划进行调整。
挖孔桩施工
1、适用范围:地下水丰富区域, 孔深大于25米,严禁挖孔 2、必须有可靠的照明通风保障措 施。 3、采用C20以上砼护壁,地质较差 的地层应做钢筋砼护壁。 4、桩孔内应备有逃生安全爬梯。 5、孔口四周挖排水沟,及时排除 地表水,搭好孔口雨棚,同时 孔口应用C20混凝土浇筑一个宽 度不小于60cm的环形护圈,护 圈高度应高于地表10cm以上。 7、孔口安全保障措施到位 8、地质记录分析,嵌岩桩孔底承 载力符合设计要求
桩基混凝土的浇筑
必须采用水下浇筑混凝土工艺,特殊情况在振捣有质量保 证情况下,经监理同意方可采用串筒浇筑 浇筑混凝土高度必须至少高出桩顶设计标高一米,保证桩 头混凝土的质量 成桩后必须采用小应变或超声波检测,声测管采用无缝钢 管,直径1.5米及以下,三根管;以上四根管 每座桥I类桩必须达到95%以上,超过的II类桩必须返工, III类桩必须返工 凿桩头必须保证桩顶不缺边不破损不露筋,否则,采取至 少2米以上钢筋混凝土打箍
9
10
各类土层
淤泥、砂类土、砾类土、松散卵石土
80~200
60~150
100
100
11
12
旋挖钻机
行星式钻 机
淤泥、细粒土、砂类土
各类土层
80~200
280~600
30~80
—
护壁
护壁
特别提醒
当桥两端处在软基预压(如加载+塑料排水板等处 理措施)段时,靠近预压的桩基不可先行施工,应 待预压沉降观测稳定后(宜采取反压措施)再行桩 基施工
明挖基础主要内容及要求
基坑开挖应参照规范所给定的坡率进行开挖,开挖时现场 要有专人指挥,边开挖边检查坡率和坑壁安全 明挖扩大基础砼浇注模板严禁使用土模或编织袋,推荐用 大块组合钢模 基坑四周应做好排水设施,距离开挖线边缘1m以外搭设高 度不小于1.2m的防护栏杆,栏杆上挂设明显的防坠落、防 触电等安全警戒标记。基坑内应设置供人员上下的爬梯及 专用安全通道设置。
高墩翻模施工要点 翻模前关注底节墩身砼施工缝的处理:每节墩顶砼面充分凿毛,露出新鲜的 砼,并冲洗干净,在上节砼浇前,在底节砼面浇一层1~2cm厚1:1的水泥净 浆 内外模水平接缝及竖向拼缝可做成平口或启口缝,安装时填3~5mm橡胶条止 浆,以防多次周转使用变形、翘曲。
薄壁高墩翻模结构系统图
1、合理选型,减少成孔时间 2、护筒到位,定好桩位,不小于2 米,底口低于设计桩顶标高 3、探孔器、测壁仪检查孔深、孔 径、沉淀厚度、孔壁垂直度 (不同方法) 4、采取措施防止泥浆污染 5、安全措施防止事故 6、地质记录分析,符合设计意图, 防止短桩(嵌岩桩、摩擦桩) 7、桩柱式台墩,先填后钻
钻机型号的选择
目 录
一、前言 二、施工准备 三、桥梁基础
四、下部构造 五、上部构造 六、附属工程 七、常见缺陷修复
一般规定:
应按照现场施工需要配齐人员、机械设备和测量、试验检测 仪器,建立相应的施工管理机构,制订现场管理的各项规章制 度,落实管理措施 应考虑施工过程对陆上和水上交通的影响,不得随意中断主 航道和陆上主要交通干线。在跨越等级公路、航道以及铁路时, 应先与交管、路政、海事、港监、航道、水务、铁路等有关部 门沟通,按规定办理相关手续 桥梁工程施工实行首件工程认可制 各个分项工程开工前,施工技术文件和施工方案已审批,施 工技术人员与工人已全部到位,并进行技术交底,明确质量、 安全、工期、环保等要求;钢筋、水泥、砂、碎石、泥浆等材 料均已到场并通过检验
钢筋笼加工与下放
1、单根钢筋的加工必须在加工 厂房完成,包括焊接 2、单节笼的成形必须在胎架上 完成或在厂房机械加工 3、胎架可设在桥梁现场,但必 须硬化 4、钢筋焊接必须采用5字头焊 条,符合焊接工艺质量 5、钢筋间距在胎架上形成,不 受人工操作影响
6、保护层厚度控制:滚动带孔圆 形块或钢筋U型耳 7、钢筋笼的连接建议采用辊扎直 螺纹连接 8、加工好的钢筋笼必须平整垫好
1
2
细粒土、砂类土、卵石粒径小于10cm,含量少于30%的卵 石土 细粒土、砂类土、卵石粒径小于2cm,含量少于20%的卵石 土、软岩 细粒土、砂类土、卵石粒径小于钻杆内径2/3,含量少于 20%的卵石土、软岩 淤泥、细粒土、砂类土、卵石粒径小于10cm,含量少于 20%的卵石土 细粒土、砂类土、卵石粒径小于钻杆内径2/3,含量少于 20%的卵石土、软岩 各类土层 淤泥、细粒土、砂类土、砾类土、卵石土
材料准备:
施工单位进场后应对施工中涉及的工程材料进行现场 调查,并应结合工程规模和施工现场安排确定仓储数量, 选择好的供应商和生产商,落实好材料管理的各个环节 用于桥梁工程的混凝土应使用散装干法旋窑水泥 应采用反击破设备生产的碎石 特殊结构模板工程,应由具备相应资质的设计单位进 行专门设计,施工方案需经相关部门审批;现浇桥梁模 板的支撑系统也应进行设计计算 混凝土的配合比,应根据混凝土的强度等级、选用的 砂石料、添加剂和水泥等级进行设计,多做几组进行比 较;除满足混凝土强度和弹性模量要求外,还要确保混 凝土浇筑顺利和混凝土外观质量;应选用表面光洁、颜 色均匀的混凝土的配合比作为施工配合比
作业条件准备:
桥梁施工现场,应统一规划、合理布局,并绘制桥梁 分段(孔)平面布置图 桥梁工程开工前,应完成“四通一平”,即做好临时 水、电、通信和施工便道(便桥)的修建工作,并做好 场地平整、硬化、排水等工作 水上施工的施工栈桥及水上平台应满足施工需要并要 进行专业的设计及专项评审 按照“混凝土集中拌和、构件集中预制、钢筋集中加 工”的原则,重点做好拌和站、预制场、钢筋加工场的 建设 应在施工现场的醒目位置布置统一制作的“五牌一 图”,各类标示牌、警示牌应齐全。 桥梁工程施工现场,宜采用封闭式管理
在翻模施工中,应在翻模的同时做好节段接缝处理。同时,严格控管安全 作业,作业面必须落实标准的防护系统。
高墩翻模施工图
标准的防护系统
高墩翻模施工过程中应进行垂直度控制测量,模板每提升一节,对模板 的位置检查一次,以控制桥墩的纵横向偏移和扭转。监理必须做到同步 监控 对高度超过40米的高墩,必须配备施工电梯。
80~200
30~60
护壁 悬浮钻渣 并护壁
3 4
5 6
80~300 80~250
80~200 80~200
30~100
泵吸<40 气举150 50~80 100 (泵吸<气举) 30~60 30~50
护壁
悬浮钻渣 并护壁 护壁
7 8
80~200 80~200
不需泥浆 护壁 短程浮渣 并护壁 短程浮渣 并护壁
柱式墩施工要点 1、模板分节高度不小于4M,一 次浇筑高度不小于8M 2、直径大于22cm主筋采用辊轧 直螺纹套筒连接 3、在内箍上定位主筋 4、串筒下落混凝土,人工分层 振捣,每层不大于1m 5、薄膜包裹保湿养生,冬季要 包裹保温,顶部覆盖洒水滴灌 6、钢筋绑扎和养生要搭支架上 下供检查和作业 7、外观达标:特别控制接缝
承台主要内容及要求
桩头凿除应采用人工凿除,严禁采用炸药或膨胀剂等 材料进行 处于潮汐区的钢套箱,应利用水位变化检查套箱底和 侧墙的封水情况,侧墙接缝宜采用焊接,套箱内设置 必要的拉杆或井字横撑,在施工期间,必须保持拉杆 或横撑处于工作状态,不得随意割除 砼应达到设计强度的70%后,方可进行套箱内抽水,抽 水时严格控制速度,以确保安全。大体积砼拆模除保 证强度满足外,其龄期不少于3天。
技术准备:
技术文件编制(按局和公司要求编制) 施工测量 技术交底和培训
Βιβλιοθήκη Baidu 机具准备:
所使用的电梯、起重机械等特种设备,使用前应具有 法定机构出具的检验检测合格证明,其安装调试、拆卸 应具有经审批的施工方案及安全技术措施,并应由具备 安装、拆卸资质和从业人员资格的队伍进行 所使用的机械设备,如钻机、起吊设备等,应在显著 位置悬挂操作规程牌,规程牌上应标明机械名称、型号 种类、操作方法、保养要求、安全注意事项及特殊要求 等 现场各类机械设备,应符合施工组织设计或方案的要 求,质量证明文件应齐全、状态良好。现场各类机械设 备停放位置,应合理规划、分区布置、摆放整齐。应保 证设备安全可靠,运转正常,严禁设备带病作业。施工 单位应定期对施工机械(具)设备进行检查维修和保养 清洗
桥梁施工标准化管理与质量控制
目 录
一、前言 二、施工准备 三、桥梁基础
四、下部构造 五、上部构造 六、附属工程 七、常见缺陷修复
标准的定义:
“标准是对重复性事物和概念所做的统一规定。 它以科学、技术和实践经验的综合成果为基础,经 有关方面协商一致,由主管机构批准,以特定形式 发布,作为共同遵守的准则和依据。”
编号 钻孔机具 长、短螺 旋 钻机 机动推钻 (钻斗机 ) 正循环回 转钻机 反循环回 转钻机 正循环潜 水钻机 反循环潜 水钻机 全护筒冲 抓和冲击 钻机 冲抓锥 冲击实心 锥 冲击管锥 适用范围 土层 地下水位以上的细粒土、砂砾土、极软岩 孔径(cm) 长螺旋钻30~80 短螺旋钻50 孔深(m) 26~70 泥浆作用 干作业 不需泥浆
施工塔吊垂直提升设备及施工电梯
高墩翻模施工
施工准备 加工、吊装钢筋 绑扎安装钢筋
安定位销等加固系统统
翻模组装 6m+3m 一个循环
安装内外作业平台
安装安全防护系统
灌注混凝土
养生
加工、吊装钢筋
绑扎安装钢筋
拆除底节6m模板及 工作平台
底节模板翻升至四节段
模板翻升循环施工直至墩 顶
桥台施工要点: 桥台模板一般采用大块钢模(尺寸大 于1.5m×1.0m)或大型竹胶板拼装, 严禁使用自制木模,模板刚度应满足 规范要求。竹胶板在使用过程中的穿 眼应采用电钻的方式进行,严禁使用 乙炔等方式进行烧割,模板的切割应 采用电锯的方式进行 对于桥台侧墙砼浇注时注意防撞护栏 钢筋的预埋位置准确,与将来预制梁 的防撞护栏预埋钢筋处于同一条线上; 桥台背墙顶面的伸缩缝钢筋预埋高度、 间距等应严格按照图纸执行;桥台顶 帽支座钢板的预埋,应保证位置准确, 钢板预埋采用与顶帽钢筋固定等方式 保持钢板顶面水平 台帽必须待台身填土完成后进行 一桩到顶桩基台,先填土后钻孔 台身周围50cm填土采用小型机具夯实, 填筑材料选择对台身沉降负摩擦力小 的砂性土合适
施工用电:
编制施工现场临时用电方案
环境保护:
编制具体的环境保护方案 各类废弃物要按规定处理 洒水降尘 临近居民区施工时的噪声控制 节约用地,少占用农田 加强环境监测和事故预防
目 录
一、前言 二、施工准备
三、桥梁基础
四、下部构造 五、上部构造 六、附属工程 七、常见缺陷修复
钻孔桩施工
大体积砼应设冷却系统等降低砼水化热措施。当承台厚度超 过1.5m必须设置冷却管,通过循环冷却水确保混凝土内外温 差不大于25℃。
大型承台设置水冷管
目 录
一、前言 二、施工准备
三、桥梁基础
四、下部构造 五、上部构造 六、附属工程 七、常见缺陷修复
墩柱和盖梁主要内容及要求
墩柱、盖梁模板应采用定型大块钢模,模板制作完成 后应进行试拼,注意检查模板的刚度、平整度、接缝 密合性及结构尺寸等 板式桥墩的模板推荐采用无拉杆模板,如采用拉杆固 定,拉杆直径不应小于14mm,外侧套PVC管。拉杆数量 及位置必须进行严格验算。施工中严禁随意变动与减 少,以策安全 应着重关注砼的养生工作,砼的养护时间不少于7天。
合集下载
相关主题
道路与桥梁工程ppt
室内设计施工图ppt
道路桥梁工程ppt
施工图标准化设计ppt
桥梁工程ppt
桥梁工程施工工艺ppt
文档推荐
《道路桥梁工程》PPT课件
页数:10
道路与桥梁工程概论
页数:62
道路与桥梁工程施工PPT(含大量配图、共87页)
页数:10
道路与桥梁工程施工PPT(含大量配图、共87页)
页数:87
第一讲A道路与桥梁工程概论.pptx
页数:70
道路桥梁工程技术答辩
页数:15
道路与桥梁PPT课件
页数:45
土木工程概论课件:道路与桥梁工程2
页数:22
桥梁工程PPT.
页数:39
道路与桥梁工程施工课件
页数:85
最新文档
饭店包间名字大全
word无法创建工作文件,请检查临时环境变量
自行车健身比赛开幕式讲话词
2018乡村医生个人工作总结
MySQL测试题 SQL
合勤NXC5200
铁路集中箱空箱调度优化建模案例(案例2)
微分几何教学大纲-复旦大学数学科学学院
人教版九年级数学上册导学案:24.1.1_圆【精品】
(整容后办护照用)医院整容证明
