市政工程交桩记录 范例
- 格式:xls
- 大小:16.50 KB
- 文档页数:1
市政工程碎石桩施工原始记录项目名称:XX市XX区市政工程碎石桩施工施工单位:XX施工公司记录日期:XXXX年X月X日一、施工准备1.工地安全交底本次施工参与人员齐集,施工现场负责人对本次施工的安全要求、危险源以及紧急情况应对措施进行了详细交底。
2.施工材料准备确认施工所需的碎石桩材料已全部到位,并进行了清点和检验,确认符合要求。
3.设备准备确认施工所需的设备已全部到位,并进行了清点和检验,确认能够正常工作。
二、施工过程1.现场布置根据施工图纸要求,确定好施工桩位,进行桩基的布置。
现场清理工作已完成,确保施工现场整洁。
2.碎石桩安装(1)确认桩位根据设计要求,确定桩位的准确位置,并进行记录。
(2)打桩使用振动锤对碎石桩进行打桩,确保桩的垂直度和稳固性。
在敲击的过程中,记录好每一次敲击的次数和桩头下沉的情况。
(3)碎石补充在打桩的过程中,发现桩基部分出现不够坚实的情况,按照设计要求,补充足够的碎石材料,保证桩的稳定性。
(4)桩长检测每隔一定的桩高,使用桩长测量仪对桩的长度进行测量,确保桩长符合设计要求。
3.施工质量检查每打完一根桩,施工负责人进行一次质量检查,并进行记录。
主要检查点有桩的垂直度、桩长、桩基的坚实性等。
4.施工时间记录对施工时间进行详细记录,包括每根桩的施工开始时间和结束时间。
三、施工总结1.施工成果概述本次施工按照设计要求完成,所有的碎石桩安装位置准确,垂直度良好,桩长符合设计要求,桩基坚实稳固。
2.施工过程中发现的问题及处理措施在施工过程中发现了部分桩基不够坚实的情况,及时补充了足够的碎石材料解决了这个问题。
3.工地安全情况分析本次施工过程中,未发生任何工地安全事故,施工人员遵守安全规章制度,工地秩序良好。
4.施工时间和工时统计本次施工总共耗时XX天,平均每天工时XX小时。
五、参与人员签字确认施工单位负责人签字:____________________监理单位负责人签字:____________________设计单位负责人签字:____________________总结:以上就是市政工程碎石桩施工的原始记录。

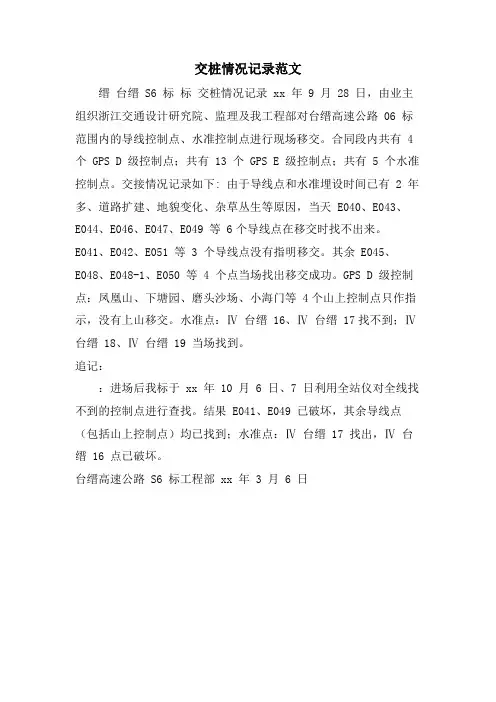

交桩情况记录范文
缙台缙 S6 标标交桩情况记录 xx 年 9 月 28 日,由业主组织浙江交通设计研究院、监理及我工程部对台缙高速公路 06 标范围内的导线控制点、水准控制点进行现场移交。
合同段内共有 4 个 GPS D 级控制点;共有 13 个 GPS E 级控制点;共有 5 个水准控制点。
交接情况记录如下: 由于导线点和水准埋设时间已有 2 年多、道路扩建、地貌变化、杂草丛生等原因,当天 E040、E043、
E044、E046、E047、E049 等 6个导线点在移交时找不出来。
E041、E042、E051 等 3 个导线点没有指明移交。
其余 E045、
E048、E048-1、E050 等 4 个点当场找出移交成功。
GPS D 级控制点:凤凰山、下塘园、磨头沙场、小海门等 4个山上控制点只作指示,没有上山移交。
水准点:Ⅳ 台缙 16、Ⅳ 台缙 17找不到;Ⅳ 台缙 18、Ⅳ 台缙 19 当场找到。
追记:
:进场后我标于 xx 年 10 月 6 日、7 日利用全站仪对全线找不到的控制点进行查找。
结果 E041、E049 已破坏,其余导线点(包括山上控制点)均已找到;水准点:Ⅳ 台缙 17 找出,Ⅳ 台缙 16 点已破坏。
台缙高速公路 S6 标工程部 xx 年 3 月 6 日。
