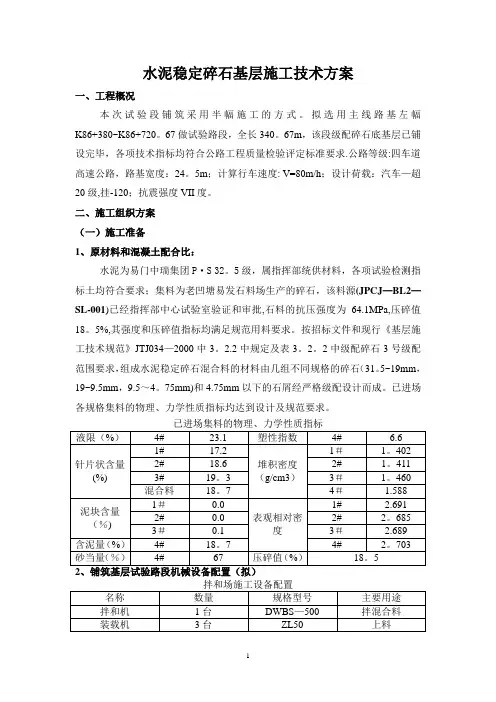

水稳基层试验段施工方案
- 格式:docx
- 大小:46.24 KB
- 文档页数:11
G242米脂过境公路改建工程LM-1合同段
水稳基层试验段施工方案
编制: 审核: 审批:
榆林市凤城路桥工程有限公司
G242米脂县城过境公路改建工程LM-1项目经理部
2017年7月29日
、编制依据
《242国道米脂县城过境公路改建工程施工图设计》施工图。
《公路工程质量检验评定标准》 JTG F80/1--2004
《公路路面基层施工技术细则》 JTG/T F20--2015
二、施工方法和试验目的 水泥稳定碎石采用集中拌和,摊铺机摊铺作业,通过试验段主要 确定如下内容
1、施工配合比验证:
(1) 调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水
的重量,测量其计量的准确性;
(2) 调整拌和时间,保证混合料的均匀性;
(3)
检查混合料含水率、集料级配、水泥剂量、
7d 无侧限抗压
强度。
2、确定松铺系数。
3、确定标准施工方法:
(1) 混合料配合比的控制;
(2) 混合料摊铺方法和适用机具,包括摊铺机的行进速度、摊
铺厚度的控制方式等等;
(3) 含水率控制方法;
(4) 压实机械的选择和组合,压实的顺序、速度和遍数;
4、确定每一作业段的合适长度。
5、严密组织拌和、运输、碾压等工序,缩短延迟时间。 1、 2、 《公路工程技术标准》JTG B01--2003
3、 4、 5、 «242国道米脂县城过境公路路面工程作业指导书》
三、试验路段位置
根据路面施工设计图纸结合现场情况,试验段选定榆高路(榆林沟至高渠)被交线,即主线K0+530.168被交线,被交线桩号
K0+000--K0+467.11,长度为467.11m,水稳基层宽度7.8m,总面积3764m,厚度20cn。
四、时间安排
2017年7月30日-2017年7月30日五、试验段开工前准备工作
1、配合比报告:
目前已完成水稳底基层所有原材料及配合比报告试验审批工作,
底基层水泥剂量4.5%,粉煤灰剂量7%最大标准干密度2.245g/cm,最佳含水量5.6%。
2、施工机械:
拌和站配备WBC60加强型水稳拌和楼1套进行拌料,5台装载机上料,配备16台自卸车进行混合料运输;
施工现场采用两台三一1200摊铺机呈梯队联合进行摊铺,采用2台13T STR130C型双钢轮双驱双振压路机初压、3台22T单钢轮振动压路机和1台单钢轮振动压路机复压、1台30T XP302型胶轮压路机终压,在施工完成后及时进行交通封闭,并覆盖洒水养生。
3、施工人员及工队:
试验段各部位人员分工见下表:
六、试验段施工流程及施工方案
1、施工工艺流程
2、施工方案
(1)下承层的检查和准备
在水稳基层施工前,对下承层进行外观检查及清扫。
在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为度。
(2)测量放样
试验段按每10米测放左中右3点测放中线、边线,钉红布钉子
做为测高程和模板放线的标志;试验段松铺系数 1.35,测左中右3 点路床高程,按压实厚度20cm松铺厚度27cm测量人员应定点分别测量路床高程,摊铺后的高程及每遍碾压后的高程,做好测量记录, 以进行最终评价。
(3)支模、挂钢铰线
施工队对所有人员按支模、挂钢铰线、指挥卸料、摊铺、碾压等工作内容进行分工,支模工人按边线测量标志放线支模,打三角撑支撑牢固;挂钢铰线工人,按高程测量人员提供的高度,并加6米铝杠高度挂钢铰线,中线高程控制,沿中线方向拉线,采用铝合金导梁及可调支架,支设行进式铝合金导梁控制中线高程。
(4)混合料的拌和
拌和站提前进行拌和楼调试、试拌工作,确定各档材料的进料比例、速度、及精度,确定结合料的进料比例和精度,使混合料的级配、含水率、水泥剂量等达到规定要求;
每天开拌前,检查集料的含水量,计算当天的施工配合比,外加水与天然含水率的总和宜比最佳含水率略高。
每天拌和站开拌后,拌和站试验人员及时检测水泥剂量、含水率、级配等指标,使出料达到设计配合比要求;拌和好的混合料最佳含水率应比最佳含水率咼0.5%,大风和咼温天气可比最佳含水率咼1%
拌和站派专人负责登记每车拌和时间、出场时间、回场时间等数据,做好记录。
每天拌和机停拌后,对拌锅内壁、搅拌桨叶及出料口进行清理。
(5)运输
运料车队在拌和前提前进场等候,做好辆日常维护工作,检查车辆完好情况,装料前清理干净车底车厢,并设专人检查;
运料车按序排队装料,不得拥挤,料车受料时前后移动,分3次受料,避免离析,料车受料后,用棉被覆盖,进入施工现场摊铺机前方等候,待前车即将卸完时,揭开棉被,准备卸料。
运料车到达摊铺机前10—30cm空档停车等候,由摊铺机前进顶
推向前行驶,并缓慢卸料,防止碰撞摊铺机;
(6)摊铺
摊铺前,检查摊铺机各部位运转情况;
两台摊铺机联合摊铺,前后错开呈梯队前进,前方摊铺机两侧伸出电脑探测器,边线沿钢丝顶面行进,中线沿导梁行进,后方摊铺机, 边线沿钢丝顶面行进,中间用滑靴沿前机铺好的水稳面行进;
固定摊铺机行走速度和振捣频率,行走速度暂定为2米/分钟,
振捣频率暂定为4档,不得随意变换速度和振捣频率;
运料车到达现场4-6车后,摊铺机开始摊铺,保证摊铺机匀速连续摊铺;摊铺机摊铺前,洒水湿润受料斗后,并再次洒湿路床;之后, 摊铺机开始受料摊铺,前进摊铺,摊铺过程中尽量减少扰料次料,拢料时一般收拢到2/3,以减少离析。摊铺机螺旋分料器匀速不间歇旋转送料,且全部埋入混合料中。
摊铺机前设专人指挥卸料,设专人控制两侧电脑探测器,摊铺机后设专人检查混合料离析消除、杂物清除等工作,并设专人控制摊铺高度、平整度等项目,采用6米长铝合金杠控制;
摊铺现场派专人登记运料车到达时间、摊铺时间、碾压时间。
⑺碾压
开压前检查各型压路机运转情况;双钢轮、胶轮压路机开工前检查水箱、水泵、洒水喷头及循环水路,确保正常运转,以防备高温环境表面干燥及时补洒水,同时配备1台高压水车做为备用,准备好水管等设施。
