信息系统集成及项目实施方案(典型案例)
- 格式:pdf
- 大小:875.42 KB
- 文档页数:15

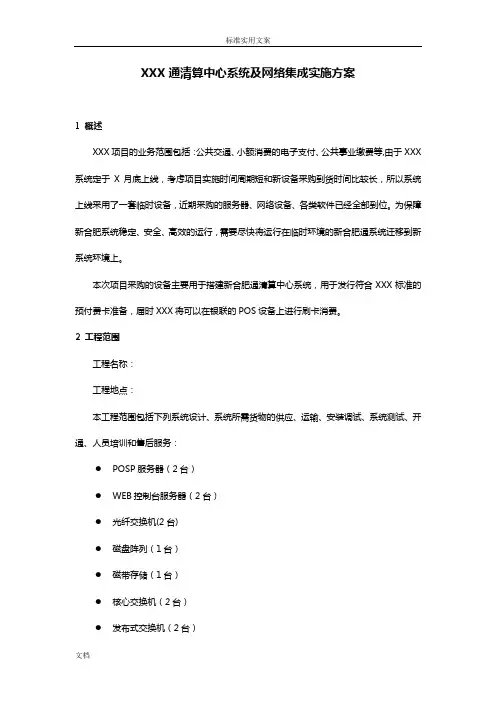

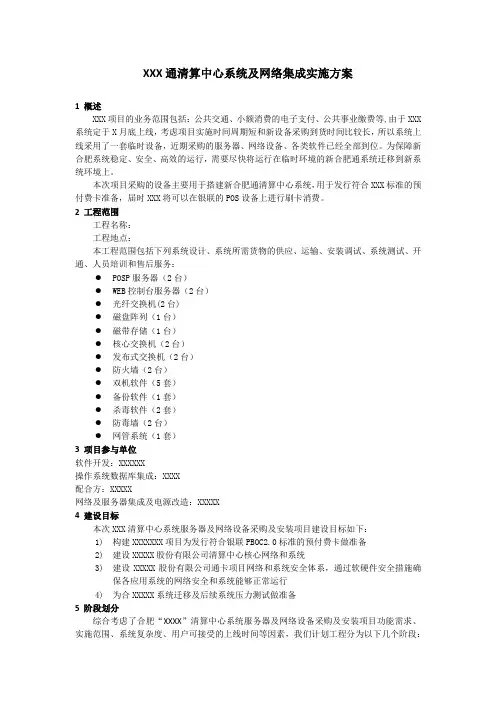

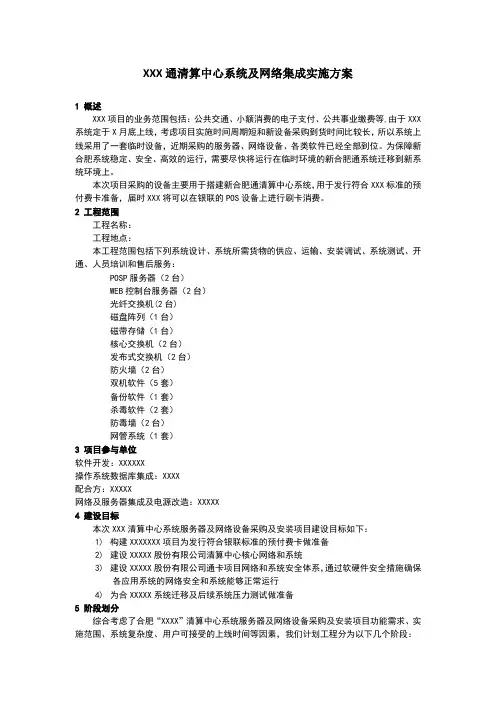

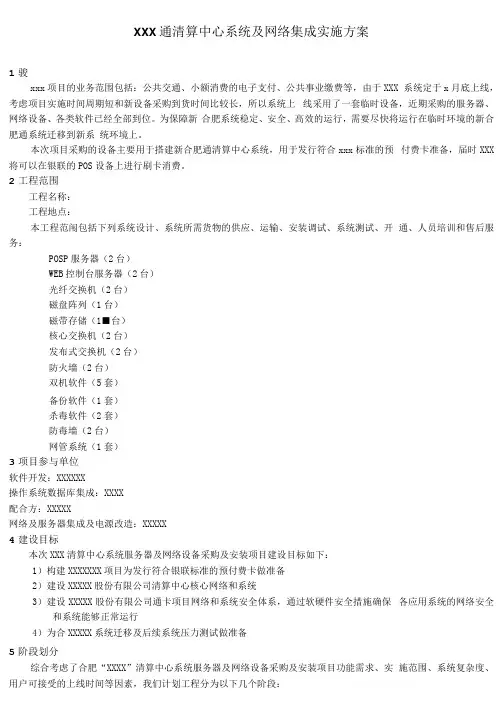

XXX通清算中心系统及网络集成实施方案
1 概述
XXX项目的业务范围包括:公共交通、小额消费的电子支付、公共事业缴费等,由于XXX 系统定于X月底上线,考虑项目实施时间周期短和新设备采购到货时间比较长,所以系统上线采用了一套临时设备,近期采购的服务器、网络设备、各类软件已经全部到位。为保障新合肥系统稳定、安全、高效的运行,需要尽快将运行在临时环境的新合肥通系统迁移到新系
统环境上。
本次项目采购的设备主要用于搭建新合肥通清算中心系统,用于发行符合XXX标准的预付费卡准备,届时XXX将可以在银联的POS设备上进行刷卡消费。
2 工程范围
工程名称:
工程地点:
本工程范围包括下列系统设计、系统所需货物的供应、运输、安装调试、系统测试、开
通、人员培训和售后服务:
POSP服务器(2台)
WEB控制台服务器(2台)
光纤交换机(2台)
磁盘阵列(1台)
磁带存储(1台)
核心交换机(2台)
发布式交换机(2台)
防火墙(2台)
双机软件(5套)
备份软件(1套)
杀毒软件(2套)
防毒墙(2台)
网管系统(1套)
3 项目参与单位
软件开发:XXXXXX
操作系统数据库集成:XXXX
配合方:XXXXX
网络及服务器集成及电源改造:XXXXX
4 建设目标
本次XXX清算中心系统服务器及网络设备采购及安装项目建设目标如下:
1)构建XXXXXXX项目为发行符合银联PBOC2.0标准的预付费卡做准备
2)建设XXXXX股份有限公司清算中心核心网络和系统
3)建设XXXXX股份有限公司通卡项目网络和系统安全体系,通过软硬件安全措施确
保各应用系统的网络安全和系统能够正常运行
4)为合XXXXX系统迁移及后续系统压力测试做准备
5 阶段划分
综合考虑了合肥“XXXX”清算中心系统服务器及网络设备采购及安装项目功能需求、
实施范围、系统复杂度、用户可接受的上线时间等因素,我们计划工程分为以下几个阶段:
