16二建机电实务一页纸(案例篇)讲解
- 格式:doc
- 大小:44.72 KB
- 文档页数:8

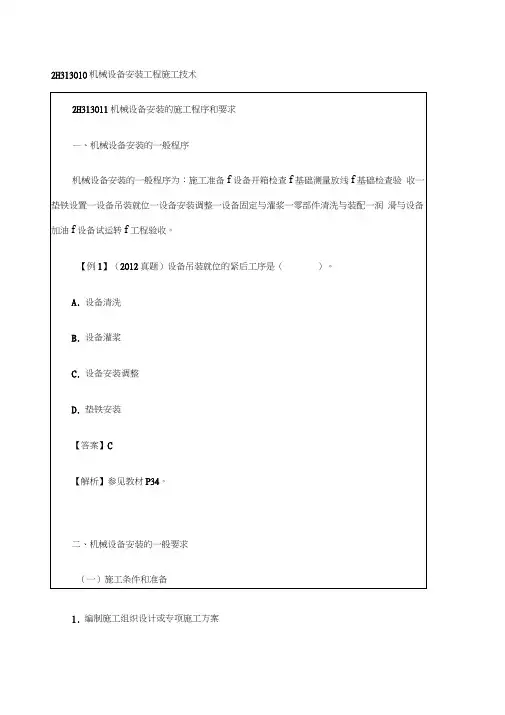

2H313010机械设备安装工程施工技术1.编制施工组织设计或专项施工方案(2)有利于保持而不被毁损; (3)刻划清晰容易辨识(五)垫铁设置1.运输吊装(1)试运转是设备安装工作中最后一道工序。
目的是综合检验各前道工序的施工质量,同时发现设计、制造等方面的缺陷,通过调整和处理,使设备符合生产要求。
(2)设备试运转应按安装后的调试、单体试运转、无负荷联动试运转和负荷联动试运转四个步骤进行:单体试运转是按规定时间对单台设备进行全面考核,包括单体无负荷试运转和负荷试运转。
单体试运转主要是考核机械部分。
设备单体试运转的顺序是:先手动,后电动;先点动,后连续;先低速,后中、高速。
无负荷联动试运转主要是检査整条生产线或联动机组中各设备相互配合及按工艺流程的动作程序是否正确,同时也检查连锁装置是否灵敏可靠,信号装置是否准确无误。
无负荷联动试运转应按设计规定的联动程序进行或模拟进行。
从某种意义上讲,无负荷联动试运转主要是考核电气的连锁。
负荷联动试运转是在投料的情况下,全面考核设备安装工程的质量,考核设备的性能和生产能力,检验设计是否符合和满足正常生产的要求。
(十二)工程验收(1)机械设备安装工程的验收程序一般按单体试运转、无负荷联动试运转和负荷联动试运转三个步骤进行。
(2)无须联动试运转的工程,在单体试运转合格后即可办理工程验收手续。
须经联动试运转的工程,则在负荷联动试运转合格后方可办理工程验收手续。
强度和密实度。
紧固力和垂直度。
仪器精度、基准精度。
加工精度和装配精度。
基础温度变形、设备温度变形和恶劣环境场所 技能水平和责任心。
1. 从人、机、料、法、环等方面着手,尤其强调人的因素,应选派具有相应技能水平 和责任心的人员,选择合理的施工工艺,配备必要的施工机械和满足精度等级的测量器具, 在适宜的环境下操作,提高安装精度。
3. 必要时为抵消过大的装配或安装累积误差,在适当位置利用补偿件进行调节或修配四、设备安装偏差方向的控制 3.设备灌浆设备灌浆对安装精度的影响主要是 4. 地脚螺栓地脚螺栓对安装精度的影响主要是 5. 测量误差测量误差对安装精度的影响主要是 6. 设备制造设备制造对安装精度的影响主要是 7. 环境因素环境因素对安装精度的影响主要是8. 操作误差操作误差对安装精度的影响主要是三、设备安装精度的控制方法【答案】A【解析】参见教材P43(3)电气设备在起吊和搬运中,受力点位置应符合产品技术文件的规定。

二级建造师机电实务案例分析一、案例描述市小区住宅楼机房,准备安装空调系统,由一名二级建造师机电负责监管施工。
在监理过程中,发现施工方存在多项违规操作,例如使用次品材料、安装不符合规范等问题。
下面对这些问题进行分析,并提出对策。
二、问题分析1.使用次品材料施工方在安装空调系统过程中使用了次品材料,可能会造成安全隐患和设备损坏。
次品材料的质量难以保证,可能存在施工后无法正常运行、漏电等问题。
2.安装不规范根据规范要求,空调系统的安装应符合相关标准和规定。
施工方可能存在安装不规范的问题,例如未按照正确的位置安装空调室外机,未进行准确的管线布置等。
这些问题可能导致设备无法正常运行,影响住户使用。
3.违规操作施工方可能存在违规操作的情况。
例如,未按照安全要求进行施工,未使用个人防护装备,未进行必要的测试和验收等。
这些违规操作会增加施工过程中的安全风险,并可能导致施工质量不达标。
三、对策建议1.严格筛选供应商在选择供应商时要注重信誉和资质,避免使用次品材料。
可以要求供应商提供相关质量证明材料,并对材料进行抽样测试,确保其符合标准要求。
2.增加监督频率加强对施工方的日常监督,提高检查频率,确保施工过程中质量和安全问题能够及时发现和整改。
可以增加监理人员的工作时间,或者派驻专人进行全程监管。
3.提供相关培训向施工方提供相关培训,强调施工规范和安全要求,确保他们对建造要求有正确的理解和执行能力。
可以邀请专业人员进行培训,通过案例分析和技术指导,提高施工方的施工水平。
4.强化合同约束在施工合同中明确规定使用的材料质量标准和安装要求,对施工方的违规操作进行惩罚性约束。
同时,要及时追踪施工进度和质量,确保施工方按照合同约定进行施工。
5.加强沟通和协调与施工方建立良好的沟通和协调机制,及时解决施工中的问题和矛盾,保证施工进程的顺利进行。
对发现的问题要及时提出整改要求,并跟踪整改情况。
四、总结通过以上对策的实施,可以有效解决机房空调系统施工中存在的问题。
二级建造师《机电工程管理与实务》教材讲义完整版2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑管道工程施工技术一、给水、排水、供热及采暖工程施工程序(重点) 建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热→系统清洗→竣工验收。
1、施工准备(可出案例题) 编制施工组织设计时应考虑的施工方法和配管原则:先难后易、先大件后小件的施工方法。
小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。
2、附件检验阀门安装前,应做强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
例如:给水、排水、供暖及采暖管道阀门强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍。
3、管道系统试验试验的类型主要分为压力试验、灌水试验和通球试验等。
(一)压力试验实施要点(二)灌水试验实施要点:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验。
(三)通球试验:室内排水立管及水平干管,安装结束后均应作通球试验,通球球径不小于排水管径的2/3,通球率达100%为合格。
二、高层建筑给水管道安装要求管径≤100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径100mm的镀锌钢管应采用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌。
三、高层建筑排水管道安装要求排水塑料管必须按设计要求及位置装设伸缩节。
如设计无要求时,伸缩节的间距不得大于4m。
三、高层建筑热水管道安装要求热水系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。
raodandan 2023年二建《机电工程管理与实务》讲义:H312023建筑管道工程施工技术2023年二建《机电工程管理与实务》讲义:2H312023 2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑电气工程施工技术一、建筑电气工程由三大部分构成:1.电气装置指的是变压器、高低压配电柜及控制设备等;2.布线系统指的是以380V/220V为主的电缆、电线及桥架、线槽和导管等;主要起输送电力的作用。

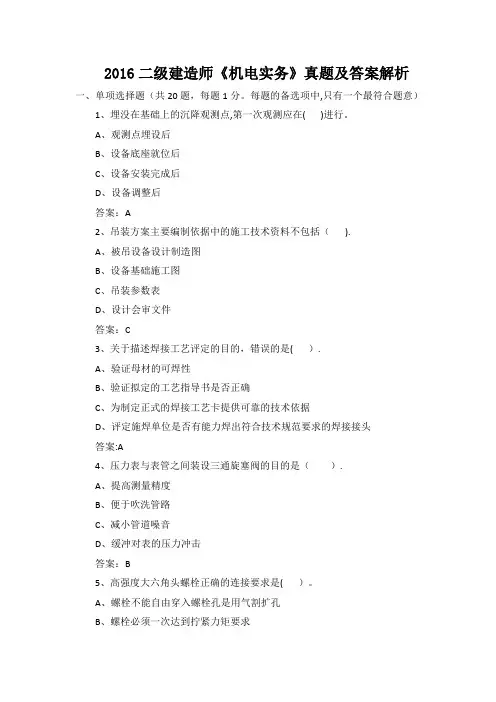

2016二级建造师《机电实务》真题及答案解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有一个最符合题意)1、埋没在基础上的沉降观测点,第一次观测应在( )进行。
A、观测点埋设后B、设备底座就位后C、设备安装完成后D、设备调整后答案:A2、吊装方案主要编制依据中的施工技术资料不包括().A、被吊设备设计制造图B、设备基础施工图C、吊装参数表D、设计会审文件答案:C3、关于描述焊接工艺评定的目的,错误的是( ).A、验证母材的可焊性B、验证拟定的工艺指导书是否正确C、为制定正式的焊接工艺卡提供可靠的技术依据D、评定施焊单位是否有能力焊出符合技术规范要求的焊接接头答案:A4、压力表与表管之间装设三通旋塞阀的目的是().A、提高测量精度B、便于吹洗管路C、减小管道噪音D、缓冲对表的压力冲击答案:B5、高强度大六角头螺栓正确的连接要求是( )。
A、螺栓不能自由穿入螺栓孔是用气割扩孔B、螺栓必须一次达到拧紧力矩要求C、施拧顺序由螺栓群外围向中心施拧D、螺栓连接副可采用转角法施拧答案:D6、下列管道中,不属于仪表管道的是().A、测量管道B、气动信号管道C、配线管道D、伴热管道答案:C7、回转式炉窑砌筑时,砌筑的起始点宜选择在( ).A、离传动最近的焊缝处B、检修门(孔)处C、工作温度的热端D、支撑位置答案:C8、建筑智能化系统验收时,有线电视系统应包括的验收文件是( )。
A、控制箱接线图B、防雷保护设备布置图C、机柜设备装配图D、用户分配电平图答案:D9。
下列总面积在1000~2000m²的建筑场所应申请消防验收的是()A。
医院的门诊楼B。
博物馆的展示厅C。
大学的食堂D。
中学的教学楼答案:D10。
关于曳引式电梯安装的验收要求,正确的是( )A。
对重缓冲器不能延伸到地面实心桩墩上B.随机文件包括缓冲器等型式试验证书的复印件C.相邻两层门地坎距离大于10m时,应有井道安全门D.井道地坑地面能承受满载轿厢静载2倍的重力答案:B11。
二级建造师机电工程实务辅导案例分析二级建造师机电工程实务辅导案例分析[案例1]某机械厂为扩大生产能力,新建压力加工车间。
通过招投标确定由机电安装总承包一级企业的A公司实施工程总承包。
车间的主要安装任务有2000kN液压机安装、起重量分别为15t和10t的桥式吊车安装、工业加热炉制作安装、液压机的液压系统(10MPa)安装、动力照明系统安装等。
液压机为典型的三梁(上横梁、活动横梁、下横梁)四柱结构形式,总重量约为180t,最重部件下横梁为45t,最长部件立柱为9.50m,直径ф820mm.问题:(1)根据工程对象,在布置临时设施时应特别考虑哪些问题?为什么?(2)液压机安装前,现场必须具备什么条件?(3)桥式吊车安装单位编制了吊装方案,在进行吊装方案交底时还应考虑哪些问题?(4)液压机安装过程中,质量控制的重点是什么?对于立柱和横梁上孑L的直径测量、横梁安装水平度等需要用哪些非常规的检测器具?[案例1]答:(1)应考虑在车问附近搭设较为封闭、并具备卸货能力的大型临时设施,以备液压机部件进场时卸车存放;耐火材料的存放等。
液压机部件重量大,又是机械精加工件,不宜在室外或露天存放。
存放时还应考虑防止立柱变形的措施。
工业炉砌筑用的耐火材料不能淋雨,应在室内存放。
(2)液压机安装前,现场必须具备的条件包括对设备基础的验收和基础的预压。
因为液压机基础的不均匀沉降,会对设备的使用带来严重后果,而且重型设备的基础预压对安装过程中保证检测数据的准确、可靠也是有帮助的。
(3)桥式吊车安装单位在进行吊装方案交底时还应考虑进行施工安全交底,特别是吊车轨道施工的安全技术措施。
(4)液压机安装过程中,质量控制的重点是安装前应对立柱的直线度和圆度、横梁上孔的直径、相对位置、横梁上孔与加工端面的垂直度等进行检测;施工过程中应对立柱安装的垂直度、横梁安装的水平度进行检测。
需要用大直径外径千分尺和内径千分尺、框式水平等非常规的检测器具。
二建机电实操案例讲解

二建机电实操案例讲解如下:
假设一个建筑项目需要安装一台蒸汽发生器,这需要进行机电实操。
下面是一个简单的步骤:
1. 确定蒸汽发生器的规格和数量,根据项目需求和设备供应商提供的信息,确定蒸汽发生器的大小、型号、数量等。
2. 确定蒸汽发生器的设备安装位置和方向,根据图纸和现场实际情况,确定设备的位置和安装方向。
3. 安装蒸汽发生器的电气元件和连接管道,确保电气元件的连接牢固,管道的连接符合规范要求。
4. 安装蒸汽发生器的锅炉和其他机械设备,确保机械设备的连接牢固,符合规范要求。
5. 安装调试设备,进行设备的调试和测试,确保设备的正常运行和符合安全标准。
6. 完成安装和调试工作,根据设备运行状况,进行维修和保养工
作,确保设备的长期正常运行。
以上是一个简单的二建机电实操案例讲解,具体实施过程需要根据实际情况进行调整和补充。

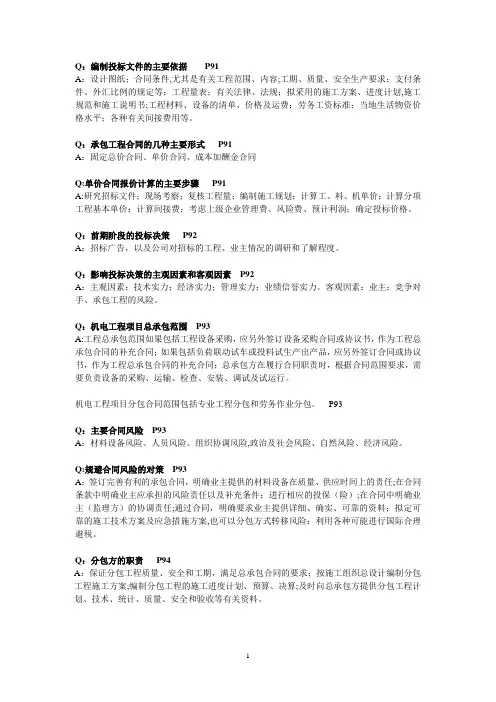

Q:编制投标文件的主要依据P91A:设计图纸;合同条件,尤其是有关工程范围、内容;工期、质量、安全生产要求;支付条件、外汇比例的规定等;工程量表;有关法律、法规;拟采用的施工方案、进度计划,施工规范和施工说明书;工程材料、设备的清单、价格及运费;劳务工资标准;当地生活物资价格水平;各种有关间接费用等。
Q:承包工程合同的几种主要形式P91A:固定总价合同、单价合同、成本加酬金合同Q:单价合同报价计算的主要步骤P91A:研究招标文件;现场考察;复核工程量;编制施工规划;计算工、料、机单价;计算分项工程基本单价;计算间接费;考虑上级企业管理费、风险费、预计利润;确定投标价格。
Q:前期阶段的投标决策P92A:招标广告,以及公司对招标的工程、业主情况的调研和了解程度。
Q:影响投标决策的主观因素和客观因素P92A:主观因素:技术实力;经济实力;管理实力;业绩信誉实力。
客观因素:业主;竞争对手、承包工程的风险。
Q:机电工程项目总承包范围P93A:工程总承包范围如果包括工程设备采购,应另外签订设备采购合同或协议书,作为工程总承包合同的补充合同;如果包括负荷联动试车或投料试生产出产品,应另外签订合同或协议书,作为工程总承包合同的补充合同;总承包方在履行合同职责时,根据合同范围要求,需要负责设备的采购、运输、检查、安装、调试及试运行。
机电工程项目分包合同范围包括专业工程分包和劳务作业分包。
P93Q:主要合同风险P93A:材料设备风险、人员风险、组织协调风险,政治及社会风险、自然风险、经济风险。
Q:规避合同风险的对策P93A:签订完善有利的承包合同,明确业主提供的材料设备在质量、供应时间上的责任;在合同条款中明确业主应承担的风险责任以及补充条件;进行相应的投保(险);在合同中明确业主(监理方)的协调责任;通过合同,明确要求业主提供详细、确实、可靠的资料;拟定可靠的施工技术方案及应急措施方案,也可以分包方式转移风险;利用各种可能进行国际合理避税。
二级建造师《机电工程管理与实务》案例汇编机电工程技术【案例1】在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧履带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
【问题】1.250t履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?【案例2】监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满、根部收缩、弧坑裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次检查,项目部进行整顿和培训,作业人员的技术水平达到要求,项目进展顺利并按时交工。
【问题】1.钢结构的一级焊缝中还可能存在哪些表面质量缺陷?【案例3】专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压缩机底座吊装固定后,进行压缩机部件的组装调整,重点是压缩机轴瓦、轴承等运动部件的间隙进行调整和压紧调整等,保证了压缩机安装质量。
【问题】1.依据解体设备安装一般程序,压缩机固定后在试运转前有哪些工序?压缩机的装配精度包括哪些方面?【案例4】安装公司项目部在汽轮发电机组设备安装过程检查中发现垫铁组布置位置存在问题,布置如图4。
【问题】1.图4中垫铁布置位置存在什么问题?应如何改正?【案例5】安装后期,在制冷机组油管冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。
按计划冲洗后,除一路直管外,其余油管路全部冲洗合格,针对一路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处加设隔离盲板,加大不合格支管的冲洗流量,采取措施后,冲洗合格。
【问题】1.制冷机机组滑动轴承间隙要测量哪几个项目?分别用什么方法测量?【案例6】在设备螺纹连接件装配时,施工班组遇到有预紧力规定要求的紧固螺纹的连接,经技术交底和反复实践,施工人员熟练掌握各种紧固方法的操作技能,圆满完成了所有螺纹连接的紧固工作。
【问题】1.有预紧力规定要求的螺纹连接常用的紧固方法有哪几种?【案例7】电杆及附件安装(见图2)、导线架设后,在线路试验前,某档距内的一条架空导线因事故造成断线,B公司用相同规则导线对断线进行了修复(有2个接头)复后检查,接头处机械强度只有原导线的80%,接触电阻为同长度导线电阻的1.5倍,被A公司要求返工,B公司对断线进行返工修复,施工临时用电工程验收合格。

二级建造师机电实务《案例》实例分析解题思路与技巧一、机电工程项目投标与合同管理背景:具有电力工程施工总承包一级资质的某施工单位,曾多次承揽过500KV输电线路工程施工,拥有大型的施工设备,有丰富经验的施工技术人员和项目经理,近几年的经营状况和财务状况良好,但目前施工任务不太饱满。
该单位从“中国招标网”上获悉“呼-辽直流500KV输电线路工程”施工的公开招标公告内容如下:1、项目法人:国家电网公司。
招标单位:国网建设有限公司。
建设地点:内蒙古。
计划工期:2006年7月底开工,2006年10月底竣工。
招标方式:无标底公开招标。
资金来源:国家电网公司自筹资金或银行贷款。
2、投标人必须同时具备的条件:(1 )响应招标、参加投标竟争的中华人民共和国境内的法人或其他组织。
(2)具有国家建设部颁发的“电力工程施工总承包一级”资质;(3)承担过500KV及以上输电工程(4)具有良好的财务状况、施工业绩和大型的施工设备;(5)有较丰富经验的项目负责人。
问题:1、该施工单位是否应参加此次投标?说明理由。
答:施工单位应该参加此次投标。
因为本案例该施工单位作为一家具有电力工程施工总承包一级资质的施工单位,并且曾多次承揽过500KV输电线路工程施工,有良好的业绩和丰富的经验,符合投标人条件。
2、招标单位对投标单位资格审查时一般审查哪些方面?该施工单位能否通过资格审查?答:该施工单位能够通过资格审查。
招标单位对投标单位资格审查时,一般审查以下方面:(1)法定代表人资格证书(2)授权代表的授权委托书(3)企业营业执照、企业资质等级证书(4)企业概况及履约能力说明资料(5)企业近三年的财务审计报告(6)主要工机具、机械设备一览表(7 )企业施工业绩及其证明材料。
3、该工程投标实行工程量清单报价,若允许调整,施工单位如何对策?答:要详细审核工程量清单内所列的各工程项目的工程量,对有较大误差的,通过招标单位同意后进行调整。
案例二:背景:某工程机械厂(甲方)扩建一动力车间,工作项目共有A、B、C、D、E、F、G、H等8项内容,通过招标,最终确定由某安装公司(乙方)中标,承建动力车间的改造。
二级建造师机电实务案例分析案例:大型商场空调系统设计问题背景信息:城市新建了一座大型的商场,商场的建筑面积约为10万平方米,为了满足商场的空调需求,需要设计一个适应商场规模的空调系统。
商场包括办公区、购物区、餐饮区等不同区域,每个区域的空调需求和特点不同,设计师需要根据实际情况进行设计。
分析过程:1.确定商场不同区域的空调需求首先,设计师需要了解商场不同区域的使用情况和空调需求差异。
办公区通常需要保持较低的温度和较高的空气质量,购物区和餐饮区则需要根据人流量和热负荷进行合理调节。
设计师可以与商场的经营管理方进行沟通,了解各个区域的具体需求和限制。
2.计算各个区域的热负荷根据商场各个区域的面积、采光情况、使用设备等因素,设计师可以通过计算得出每个区域的热负荷。
热负荷是指空调系统需要吸收和排出的热量,是设计空调系统的重要依据。
通过计算热负荷,设计师可以确定每个区域所需的冷负荷、供风量等参数。
3.选择适合的空调系统类型商场面积较大,设计师需要选择适合的空调系统类型。
常见的商用空调系统包括集中式空调系统和分体式空调系统。
集中式空调系统适用于大面积的建筑,可以通过管道将冷气输送到各个区域,但需要专门的机房和管道布置。
分体式空调系统更为灵活,每个区域可以独立控制,但安装和维护工作较为繁琐。
4.设计空调系统在选择了适当的空调系统类型后,设计师需要具体规划每个区域的空调设备位置、管道布置等。
为了达到良好的空调效果,设计师需要合理安排空气流动路径,保证不同区域的空气质量和温度控制。
5.考虑节能问题随着环保意识的提高,节能也成为设计师需要考虑的重要问题。
商场的空调系统大量耗电,设计师可以通过采用高效的空调设备、精确的温控系统和合理的管道设计来降低能耗。
案例总结:以上是一个针对大型商场空调系统设计的案例分析过程。
在实际设计中,设计师还需要考虑诸如空调设备的品牌选择、管道系统的维护和清洁等问题。
只有综合考虑各个因素并进行合理设计,才能保证商场的空调系统能够满足不同区域的需求以及节约能源。
一、机电工程项目投标与合同管理案例一:背景:具有电力工程施工总承包一级资质的某施工单位,曾多次承揽过500KV输电线路工程施工,拥有大型的施工设备,有丰富经验的施工技术人员和项目经理,近几年的经营状况和财务状况良好,但目前施工任务不太饱满。
该单位从“中国招标网”上获悉“呼-辽直流500KV输电线路工程”施工的公开招标公告内容如下:1、项目法人:国家电网公司。
招标单位:国网建设有限公司。
建设地点:内蒙古。
计划工期:2006年7月底开工,2006年10月底竣工。
招标方式:无标底公开招标。
资金来源:国家电网公司自筹资金或银行贷款。
2、投标人必须同时具备的条件:(1)响应招标、参加投标竟争的中华人民共和国境内的法人或其他组织。
(2)具有国家建设部颁发的“电力工程施工总承包一级”资质;(3)承担过500KV及以上输电工程(4)具有良好的财务状况、施工业绩和大型的施工设备;(5)有较丰富经验的项目负责人。
问题:1、该施工单位是否应参加此次投标?说明理由。
答:施工单位应该参加此次投标。
因为本案例该施工单位作为一家具有电力工程施工总承包一级资质的施工单位,并且曾多次承揽过500KV输电线路工程施工,有良好的业绩和丰富的经验,符合投标人条件。
2、招标单位对投标单位资格审查时一般审查哪些方面?该施工单位能否通过资格审查?答:该施工单位能够通过资格审查。
招标单位对投标单位资格审查时,一般审查以下方面:(1)法定代表人资格证书(2)授权代表的授权委托书(3)企业营业执照、企业资质等级证书(4)企业概况及履约能力说明资料(5)企业近三年的财务审计报告(6)主要工机具、机械设备一览表(7)企业施工业绩及其证明材料。
3、该工程投标实行工程量清单报价,若允许调整,施工单位如何对策?答:要详细审核工程量清单内所列的各工程项目的工程量,对有较大误差的,通过招标单位同意后进行调整。
案例二:背景:某工程机械厂(甲方)扩建一动力车间,工作项目共有A、B、C、D、E、F、G、H等8项内容,通过招标,最终确定由某安装公司(乙方)中标,承建动力车间的改造。
二级建造师《机电实务》内部讲义(精选)2H313060工业管道工程施工技术2H313061掌握管道工程施工程序按设计压力分级按输送温度分类管道与大型设备或动设备连接,无论是焊接还是法兰连接,都应采用无应力配管。
其固定焊口应远离机器阀门与管道以法兰或螺纹方式连接时,阀门应关闭;以焊接方式连接时,阀门不得关闭有静电接地要求的管道,各段管子间应导电2H313062掌握管道系统的试验和吹洗要求管道系统试验1.压力试验2.真空度试验3.泄漏性试验真空试验达到设计规定的真空度后,关闭系统,24h后系统增压率不应大于5%按主管一支管一疏排管的顺序吹洗;吹洗主管时,应关闭支管阀门吹扫前先行暖管、及时排水,检查管道热位移2H313070防腐蚀与绝热工程施工技术2H313071掌握防腐蚀工程施工技术人工、机械、喷射、化学方法喷射或抛射除锈,定为四级Sal、Sa2、Sa2M、Sa3刷涂是使用最早、最简单和最传统的手工涂装方法缺点是劳动强度大、工作效率低、涂布外观欠佳喷涂法优点是涂膜厚度均匀、外观平整、生产效率高2H313000工业机电工程施工技术对材料如有怀疑,可对其密度、机械强度、导热系数、含水率、可熔性及外观尺寸进行复检当保温层厚大于lOOmm时,应分两层或多层逐层施工,先内后外,同层错缝,异层压缝,拼缝宽度不大于5mm保冷制品层分层施工设备及管道保冷层外表面应敷设防潮层设备变径,过渡段采用平板;水平管道或卧式设备顶部,严禁有纵向接缝2H313080炉窑砌筑工程施工技术2H313081掌握炉窑砌筑工程施工程序炉窑的分类建材炉:玻璃炉窑、隧道窑、回转窑、辊道窑动态式炉窑砌筑必须在炉窑单机无负荷试运转验收合格后进行砌筑程序:起始点选择,从热端向冷端或从低端向高端依次砌筑静态式炉窑的施工程序2H313082了解炉窑砌筑工程施工技术要求拱和拱顶必须从两侧拱脚同时向中心对称砌筑,砌筑时,严禁将拱砖的大小头倒置浇注料一次搅拌量应以30min以内用完为限,当用平板振动器时,其厚度不应超过200mm承重模板,则应在浇注料强度达到70%以上时,方可拆模污染有:粉尘;有害、有毒物质;放射线;施工垃圾噪声由施工机械产生:磨砖机、切砖机、空压机、搅拌机噪声限值;昼间为70dB;夜间为55dB。
16二建必过班机电实务一页纸(案例篇)(前部分33题)1、流动式起重机的选用步骤?(1)根据被吊设备或构件的吊装重量(或计算重量)、就位高度、位置和已确定的吊车使用情况,初步吊车的占位位置。
(2)根据设备尺寸、设备吊装高度、吊索高度和吊车占位位置,查吊车作业范围曲线图,初定吊车臂杆长度。
(3)根据吊车工况和已定的吊车工作半径、臂长,查吊车的起重能力表,查出吊车在此配置下的额定起重量。
若额定起重量大于设备的吊装重量,选择合格,否则重选。
(4)计算吊臂与设备之间、吊钩与设备及吊臂之间的安全距离,若符合规范要求,选择合格,否则重选。
(5)按上述步骤进行优化,最终确定吊车臂长、工作半径等参数。
2、焊接工艺评定的目的?(1)评定施焊单位是否有能力焊出符合相关国家或行业标准、技术规范要求的焊接接头。
(2)验证施焊单位拟定的焊接工艺指导书书是否正确。
(3)为制定正式的焊接工艺指导书或焊接工艺卡提供可靠的技术支持。
3、焊接中检验内容里面焊接工艺?焊接中是否执行了焊接工艺要求,包括焊机方法、焊接材料、焊接规范电流、电压、线能量)、焊接顺序、焊接变形及温度控制。
4、影响设备安装精度的因素?(1)设备基础主要是强度和沉降(2)垫铁预埋主要是承载面积和接触情况(3)设备灌浆主要是强度和密实度(4)地脚螺栓主要是紧固力和垂直度(5)测量误差主要是仪器精度、基准精度(6)设备制造只要是加工精度和装配精度(7)环境因素主要是基础温度变形、设备温度变形和恶劣环境场所(8)操作误差主要是技术水平和责任心5、交接实验注意事项?(1)在高压试验设备和高电压引线周围,均应装设遮挡栏并悬挂警示牌(2)进行高压试验时,操作人员余高压回路应具有足够的安全距离。
电压等级6-10kv,不设防护栏时,最小安全距离为0.7m(3)高压试验结束后,应对直流试验设备及大电容的被测设备多次放点,放点时间至少1min(4)断路器的交流耐压试验,应在分、合闸状态下分别进行(5)成套设备进行耐压试验时,宜将链接在一起的各种设备分离开来单独进行(6)做直流耐压试验时,试验电压应按每级0.5倍额定电压分阶段升高,每阶段停留时间至少1min,并记录泄漏电流6、对从事工业管道工程施工单位的基本要求(1)施工单位应取得相应的施工资质,并在资质许可范围内从事相应的管道施工(2)压力管道施工前,施工单位应在工程所在地的质量技术监督部门办理书面告知,并接受监督检查单位的检查监督(3)施工单位应建立施工现场的量管理体系,并具备健全的质量管理制度和相应的施工技术标准(4)从事金属管道施工人员和施工质量检查、检验人员应具有相应的资格7、大型储罐的管道已泵或其他独有基础的设备连接,应在储罐液压(充水)试验合格后安装,或在储罐液压(充水)试验和基础初阶段沉降后,再进行储罐接口处法兰的连接8、消防工程验收的验收程序?(1)公安消防部门在接到建设单位消防验收申请时,应当查验建筑消防设施技术测试报告等消防验收申报材料,材料齐全后,应当在10日之内按照国家工程建设消防技术标准和管理规定,对该场所进行消防安全检查,未经消防安全检查或不符合消防安全要求的不得投入使用和营业,并在消防安全检查合格后7日内签发《建筑工程消防验收意见书》(2)验收顺序通常为验收受理、现场检查、现场验收、结论评定和工程移交等阶段9、设备进场验收要求?(1)随机文件必须包括土建布置图、产品出厂合格证、门锁装置、限速器、安全钳及缓冲器的型式试验证书复印件;随机文件还包括装箱单、安装使用维护说明书、动力电路和安全电路的电气原理图(2)设备零部件应与装箱单内容相符,设备外观不应存在明显的损坏10、特种设备的开工许可?(1)特种设备安全法规定:特种设备安装、改造、修理的施工单位应当在施工前将拟进行的设备安装、改造、修理情况书面报告直辖市或者设区的市级人民政府负责特种设备安全监督管理的部门(2)书面告知应提交的材料。
包括:《特种设备安装改造维修书》;施工单位及人员资格证件;施工组织与技术方案(包括项目相关责任人员任命、责任人到岗质控点位图);工程合同;安装改造维修监督检验约请书;机电类特种是被制造单位的资质11、教材2H320010-3的2、3、4、5小问2、c单位的投标文件是否有效,为什么?该次招标是否需要重新进行,为什么?答:c单位的投标无效。
根据规定,无单位公章、无单位法人印章或签字的报价文件无效这次招标需要重新进行。
由于b单位与e单位组成了联合体主体资质不符合要求,c单位的标书为废标,只剩2家单位,不符合《招投标法》的规定,需要重新进行3、对潜在投标人资格的审查和评定中,专业资格重点审查内容包括哪些?答:(1)施工经历,包括以往承担类似项目的业绩(2)人员状况,包括承担本项目所配备的管理人员和主要人员的名单和简历(3)施工方案,包括为履行合同任务而配备的机械、设备等情况(4)财务状况,包括申请人的资产负债表、现金流量表4、废标的条件有哪些?(1)逾期送达或未送达到指定地点的(2)为按招标文件密封的(3)无单位盖章并无法人代表签字或盖章的(4)未按规定格式填写,内容不全或关键字迹模糊、无法识别的(5)投标人递交两份或多份内容不同的投标文件,或在一份投标文件中对同一招标项目报(6)招标人名称或组织与资格预审是不一致的(7)未按招标文件要求提交投标保证金的(8)联合体投标未附联合体各方共同投标协议的5、本工程采用电子招投标,电子招投标系统根据功能的不同分为哪几个平台?答:分为交易平台、公共服务平台和行政监督平台12、教材2H320020-2的1、2、3、4问必须会1、安装单位能否向土建单位提出索赔?为什么?答:在设备安装工程中,设备安装单位不可以向土建单位提出索赔,因为他与土建单位没有经济合同关系,可向业主提出索赔2、监理工程师向土建单位发出设计变更图是否合理?该设计变更责任应有谁负?答:土建单位不能接受监理工程师发出的设计变更图,因为设计变更图必须由原设计单位提供,而监理方可以向设计方提出合理化建议。
由于基础尺寸余设计图不符,产生的工程变更责任者是业主,产生的费用和工期延误也有业主承担3、按索赔发生原因分析,安装单位可以提出哪些索赔?答:提出延期索赔、工程变更索赔、赶工索赔4、合同分析的重点应考虑哪些内容?答:(1)分包人的主要合同责任,工程范围,总包人的责任(2)合同价格,计价方式和价格补偿条件(3)工期要求和顺延条件,工程受干扰的法律后果,合同双方的违约责任(4)合同变更方式,工程验收方法,索赔程序和争执的解决等13、教材2H320030-3的1、2、3、4问1、针对本工程,a施工单位和b安装单位应编制何种施工组织设计答:a施工单位编制工程施工组织总设计。
b安装单位编制单位工程施工组织设计2、除所列的施工方案外,至少还应编制哪些主要施工方案?答:a单位:大型设备吊装施工方案,管道清洗和试验方案,无损检测方案,单机试运行方案,冬期施工方案B单位:网架吊装安装施工方案,汽液交换器吊装施工方案,高处作业施工方案3、施工方案一般包括哪些?答:工程概况及施工特点;施工程序及施工方法;进度计划;资源配置计划;职业健康、安全与环保技术措施;工程质量要求及管理措施4、分析说明b安装单位分包的工程中,哪些吊装方案属于危险性较大的专项工程施工方案?这些方案应该如何进行审核与批准?答:网架吊装施工方案,汽液交换器吊装施工方案属于危险性较大的专项工程施工方案,其中网架吊装施工方案是采取非常规起重设备、方法,且单件起吊重量在100kn及以上的起重吊装工程,属于超过一定估摸的危险性较大的专项工程汽液交换器吊装施工方案由b安装公司技术部门组织审核,单位技术负责人签字,经总承包单位技术负责签字,然后报监理单位,由项目总监理工程师审核签字。
网架吊装安装施工方案还应由总承包a施工单位组织召开专家论证会14、教材2H320040-3的1、2、3、4问1、建设单位与项目部门进行设备交接时只清点、检查有何不妥?答:还应按照装箱单核对实物,看是否有缺件、错件现象2、项目部将高压输油泵和滤油器放在钢材库由材料员代管的做法是否正确?说明理由答:不正确。
设备保管应设专门库房并有专人管理3、从法兰密封面划伤事件,分析项目部在工程设备管理上还有哪些环节失控?答:失控环节包括:开箱检验没有发现;存储保管不当;吊装运输过程损坏;没认真作检验记录4、针对案例事件说明,项目部对工程设备的管理应从哪些方面进行改进?答:改进的地方包括:(1)应建立工程管理控制程序或制度(2)配备专项管理人员,明确职责(3)完善信息反馈和记录见证手续,保证记录的真实、准确和完整15、教材2H320050-5的1、2、3、4问1、检查情况3中,哪些资料可归档为竣工档案?答:属于竣工档案的记录有预见记录、隐蔽工程检查记录、质量检验记录、设备试运行记录2、竣工档案组卷有何要求?答:竣工档案组卷应遵循工程文件的自然形成规律,保持卷内文件的有机联系,便于档案的保管和利用;一个建设工程由多个单位组成时,工程文件应按单位工程组卷;按不同的收集、整理单位及资料类别分别进行组卷;卷内资料排序应依卷内资料构成而定;案卷内不应有重分资料,不同载体的文件一般应分别组卷3、根据上面检查情况,试简述竣工档案存在哪些问题?答:(1)竣工档案必须为原件,而设计变更通知单中有2份是复印件(2)竣工档案应签字、盖章手续齐全,而预检记录中3份没有质检员签字(3)竣工档案是需永久和长期保存的资料,必须完整、准确和系统,而工程洽商记录缺失1个编号,也就是说工程洽商记录丢失一份。
隐蔽工程检查记录与实际采用的材料发生了变化,应该有设计变更或工程洽商记录4、如果设计变更是由于监理工程师指令错误引起的,设计变更所引起的费用应如何结算?答:本设计变更是由于监理部门责任造成损失的设计变更,费用应在监理费用中扣减16、教材2H320060-2的1、2、3、4问1、a公司项目部在编制施工进度计划时应关注设备供应的哪些要求?三相电力变压器、成套配电柜最迟到货时间是哪天?答:应关注设备的制造周期,设备的运输方法及运距,设备的到货时间。
最迟到货时间是4月11日2、三相电力变压器、成套配电柜安装工序主要有哪几项?答:三相电力变压器安装工序有:开箱检查、二次搬运、本体安装、附件安装、交接试验、送电前检查、运行验收。
成套配电柜安装工序有:开箱检查、二次搬运、安装固定、母线安装、二次线路连接、试验调整、送电、验收3、因事件1发生,是否影响电气工程的施工进度,插接式母线槽在施工中要注意哪些事项?答:事件1的发生,7月1日才送电完成,不会影响电气工程的施工进度,从施工进度计划看,电气系统送电调试7月11日开始进行。
注意事项是:安装前每节母线槽必须测试绝缘电阻,不得小于20兆欧,不合格不得安装;安装中必须随时做好放水渗漏措施,安装完毕后要认真检查,确保母线槽合格4、事件2中,为什么a公司施工人员的做法是不正确的,应如何改正?答:施工人员将额定电流为16A开关调换成额定电流为25A的开关是错误的。
