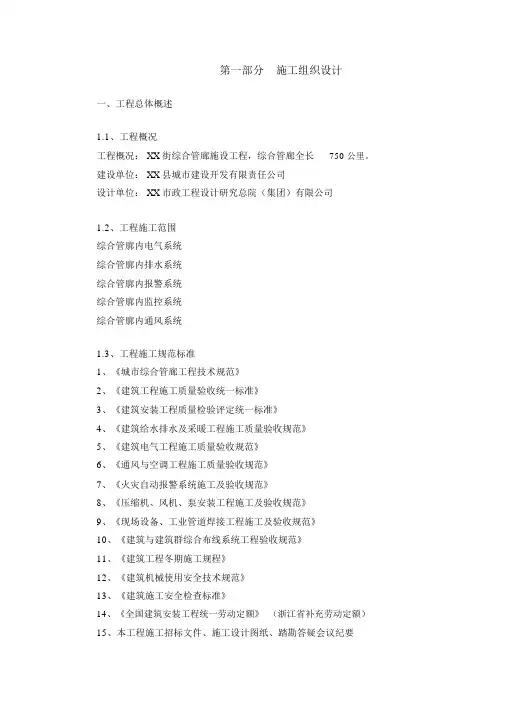

综合管廊施工组织设计

  • 格式:doc
  • 大小:740.00 KB
  • 文档页数:43

下载文档原格式

  / 43
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

乌鲁木齐市城北主干道(中亚大道-河滩路)

综合管廊二标段工程

2017年4月20日

目录

一、编制依据------------------------------------------ 1

二、工程概况------------------------------------------ 2

三、过安宁渠路口平面图-------------------------------- 3

四、重点、难点施工技术控制---------------------------- 4

五、工程进度计划-------------------------------------- 18

六、人员、材料、机械安排------------------------------ 21

七、质量保证措施-------------------------------------- 23

八、安全文明施工保证措施------------------------------ 25

九、雨季施工保证措施---------------------------------- 30

十、环保措施------------------------------------------ 31 十一、应急预案---------------------------------------- 33

乌市城北主干道(中亚大道-河滩路)综合管廊

二标段工程

一、编制依据

1、根据上海市政工程设计研究总院(集团)有限公司提供的《乌鲁木齐市城北主干道(中亚大道-河滩路)综合管廊工程二标段(安宁渠路口路-百圆路)(K1+380-K3+480)施工图设计》编制。

2、根据施工现场场地实际情况进行编制。

3、相关技术规范

《城市综合管廊工程技术规范》(GB50838-2015)

《钢筋焊接及验收规程》(JGJ18-2012)

《钢筋机械连接通用技术规程》(TGJ107-2003)

《地下防水工程质量验收规范》(GB50208-2011)

《建筑地基基础工程施工质量验收规范》(GB50202-2009)

《混凝土结构工程施工质量验收规范》(GB50204-2011)

《城镇道路工程施工与质量验收规范》(CJJ1-2008)

二、工程概况

1、设计使用年限为100年,安全等级为一级,抗震烈度为8度,抗震类别乙类,抗震等级为二级,按9度采取抗震措施。

2、城北主干道综合管廊全线为四舱断面。管廊位于城北主干道南侧部分主道、绿化带和辅道下,埋深3.0m。管廊内容纳高压电力、通讯、给水、中水、雨水、污水、燃气及热力管线。分别为燃气舱(2.1m*3.6m)、电力舱(2.6m*3.6m)、综合一舱热力、给水(5.8m*3.6m)、综合二舱通信、中水、雨水(2.5m*3.6m)(其中K1+380-K1+880综合二舱为

2.5m*

3.6m;K1+880-K3+480综合二舱为

4.5m*3.6m)。

3、主体结构砼为C40P6(S6)内掺阻锈剂,F300;基础垫层砼为C20聚合物水泥砼;内填素砼。钢筋:E43系列焊条焊接HPB300级钢筋和

Q235钢板;E55系列焊条HRB400级钢筋,受力钢筋接头优先采用焊接接头,非焊接的搭接接头应设置构件受力较小处。

4、底板下层、壁板、顶板外层砼保护层厚度为5cm,其它部位为3cm。

5、水平施工缝宜设置距底板面以上不小于500mm处,采用3mm厚30cm宽折边镀锌钢板。

6、综合管廊砼强度达到设计要求时,应尽快组织施工验收,待合格后尽快进行基坑回填。

三、过安宁渠路口施工平面图

安宁渠路口施工采取半封闭施工。先施工K1+380-K1+680段,施工前做好围挡防护措施。原安宁渠路口右幅路面加宽并硬化,保证右幅车辆通行,并做好封闭围挡。同时在施工过程中,做好交通指引工作。平面布置图如下:

四、管廊施工重点、难点施工技术控制

1、施工流程

基坑成形、施工前准备→测量放样→抗浮锚杆(如有)→浇筑垫层混凝土→综合管廊底面防水处理→底层钢筋、模板、止水钢板、带钢边止水带→底板钢筋砼浇筑→墙身钢筋、模板,顶板支架要、模板、钢筋→墙身及顶板钢筋砼浇筑→二层钢筋、模板,顶板支架要、模板、钢筋、砼浇筑(如有二层)→墙身墙身及顶板防水处理→基坑回填

2、施工前准备

A、由总工组织技术员熟悉图纸,了解设计意图,并进行技术交底,技术员对各施工班组进行技术交底,确保在施工过程中准确无误;

B、选择经验丰富的施工班组;

C、按设计要求采购各项主体结构所需的材料,包括砼、钢筋、带钢边止水带、止水钢板、各专用预埋导管;

D、准备好管廊主体施工所需的各项辅材,包括模板、木方、架管、扣件、止水对拉螺杆、焊条、轧丝、钢筋保护层垫快等;

E、准备好各项机械设备,包括模板加工、钢筋加工设备、水泵、焊机、砼震动棒、砼泵送车。

3、测量放样

在工程开工前根据建设方提供的基本控制点、基线和水准点等基本数据校测其基本控制点和基线的测量精度,复核其资料和数据的准确性,并将校测和复核的测量成果资料报送监理人审核,必要时在监理人的直接监督下进行复核测量。采用的测量仪器为DS3水准仪、J2全站仪等,均在进场前作精确校正。测量前,详细了解设计图纸、施工规范的要求,选择正确的测量方法,清除所有有碍测量放样工作的障碍物。并搜集施工区域现有的地形图和必要的地质资料和规划设计阶段所设的平面和高程控制网成果,然后进行测量,并设立控制桩。所有测量的记录及计算成果必须保证清楚,然后报监理工程师审核,审核认证后才能对施工区内的分部分项工程按施工程序进行放样。放样后,样线关键控制点必须设立重点控制桩,并加以醒目标志标定。同时将放样方案及有关参数报监理工程师审批,每项工序在开工前都必须进行复核。对综合管廊平面位置进行放样,放样位置为综合管廊基坑开挖线位置,直线段每20米一个桩,曲线段每10米一个桩,桩与桩之间撒白石灰,每个桩标明下挖深度。

4、基坑支护及开挖
