石台钢筋砼盖板涵施工方案一、工程概况本标段线内施工图设计共设置涵洞5道,均为石台钢筋砼盖板涵(石砌台身、预制安装钢筋砼盖板),孔径依据各处的汇水情况1m×1.5m~2m ×2m不等。
采用10号砂浆砌筑抹面,盖板砼强度为C25砼。
K55+220涵洞洞身长28m,孔径2.0m×2.0m,沟底纵坡0.9%,进出口均为八字墙形式,覆土厚度2米,盖板厚度24cm,地基承载力设计要求不低于220KPa。
该涵洞工程量如下:挖基495方;钢筋899Kg;砼14.64方;浆砌块、片石共计270.91方。
二、主要施工程序和施工方法(施工技术控制措施)1、基坑开挖,基坑清理根据放样定位确定开挖边线,由于开挖方量较大,采用挖机开挖,开挖坡比采用1:0.5,基底预留20~30cm土层待晴好天气检验基坑前人工突击清理到位,防止受雨水浸泡,保证基坑的承载力。
2、基础、涵身砌筑基坑经检验合格后并经监理签认后,方可进行涵洞块、片石砌筑。
施工台身时根据台身坡比作好坡比架,挂线施工保证台身的断面尺寸。
3、钢筋砼盖板集中在预制场地预制,因此能更好保证盖板质量,根据工期安排可提前预制好,待涵身砌筑好,运到现场采用吊车安装。
三、质量控制措施1、当基坑开挖到设计的标高后,进行承载力测试,结合基坑土质类型试验结果,准确判定基坑承载力。
基坑承载力达不到设计要求时,采取可靠的技术措施进行处理。
2、原材料、砂浆质量控制:砂浆配合比准确按试验室提供的施工,砌石的质量和规格满足要求,石料表面干净,严禁使用风化石3、砌石质量控制:采用坐浆挤浆分层错缝砌筑,作到砂浆饱满无空洞。
镶面石高度20~27cm,宽度为高度得1~1.5倍,长度为高度的1.5~3倍,面石按二顺一丁砌筑,严禁薄石镶面、薄石立砌,上下竖缝错开不得小于8cm,严禁出现通缝;外露面严禁使用自然面,应留有凿痕,凿痕方向一致,成60度角度,镶面石的砌缝勾成凸缝,横缝为2.5cm宽,竖缝为2cm宽,沉降缝两边的勾缝须对应吻合,不得错开;砌体的沉降缝每4~6米设置一道,保证从上到下由里到外成一线,严禁出现曲线、折线及咬口现象,缝宽2cm,缝口用扁钻修出2cm宽的棱角线,不勾缝,用沥青麻丝填塞。
桥梁系梁盖梁施工方案桥梁系梁和盖梁施工方案是建设桥梁的关键步骤,也是确保桥梁质量和安全的重要环节。
本文将详细介绍桥梁系梁和盖梁施工方案。
1.施工准备(1)根据施工图纸和设计要求,制定详细的桥梁系梁施工方案,并组织施工人员进行技术交底,确保施工人员理解并正确执行施工方案。
(2)组织采购和调配施工所需的材料、设备,并进行验收,确保质量和数量符合要求。
(3)制定现场施工组织设计,明确施工现场的布置、安全措施和施工流程,确保施工现场的安全和有序。
2.基础处理(1)根据桥梁系梁的要求,对桥墩进行处理,包括清理和修复桥墩的损坏部分,确保桥墩符合施工要求。
(2)根据施工图纸的要求,进行基础测量和布置,确保桥墩的位置和高度达到设计要求。
(3)根据桥墩的位置和高度,制定合理的浇筑方案,组织施工人员进行浇筑,确保桥墩的质量和强度。
3.梁体制作(1)根据设计要求和施工图纸,制定梁体制作方案,并组织施工人员进行梁体的制作。
(2)对梁体的原材料进行验收,包括钢筋、混凝土和模板等,确保材料的质量和规格符合要求。
(3)按照制作方案,进行钢筋的加工和焊接,确保梁体的钢筋骨架符合设计和安全要求。
(4)进行混凝土的配制和浇筑,确保梁体的质量和强度。
(5)对梁体进行养护,包括保持梁体湿润和覆盖防护层,确保梁体的质量和养护效果。
4.吊装安装(1)根据设计要求和施工图纸,制定梁体吊装方案,并组织施工人员进行吊装操作。
(2)对吊装设备进行检查和维护,确保设备的安全和可靠。
(3)按照梁体吊装方案,进行梁体的吊装和安装,确保梁体的准确位置和稳定性。
(4)对梁体进行固定和连接,包括拧紧螺栓和焊接连接,确保梁体的稳定和牢固。
1.施工准备(1)根据施工图纸和设计要求,制定详细的盖梁施工方案,并组织施工人员进行技术交底,确保施工人员理解并正确执行施工方案。
(2)组织采购和调配施工所需的材料、设备,并进行验收,确保质量和数量符合要求。
(3)制定现场施工组织设计,明确施工现场的布置、安全措施和施工流程,确保施工现场的安全和有序。
盖梁、系梁施工方案本高架区间段盖梁、系梁为钢筋混凝土,混凝土标号为C30。
1、施工工艺流程:施工工艺流程图↓→↓↓←↓↓→↓→↓↓1、盖梁、系梁支架布置:(1)盖梁、系梁支架全部采用排架支撑。
见附图:盖梁、系梁模板支撑施工方案示意图。
(2)排架搭设在浇捣成型且已经达到设计强度的承台上,排架立杆下端统长排10#槽钢,外侧挑脚手作为操作平台。
(3)排架结构为Φ48×3.5钢管组成落地支撑,纵距为50cm,横距为40cm。
单根立杆选用较长的钢管,以减少接长接头数量。
立杆的接头构造为上下一立杆用2只回转扣件扣紧,排架每1.8m高加水平连接管,排架外面四边全部按规定加剪刀撑,并在排架周拉通并与墩柱箍紧,空隙处用硬木榫紧,以确保支撑体系的稳定。
(4)排架上部加7.5×15cm木搁栅,间距同排架立杆,且安放于立杆边,确保盖梁、系梁受力于排架立杆。
支撑排架是盖梁、系梁关键工序,排架搭设结束后由专人对排架进行验收,验收合格后方可支模。
2、盖梁、系梁模板施工:(1)盖梁、系梁底模采用九夹板配制,板厚18mm;侧模采用定制的钢模板,面板厚度3mm,外侧纵横向用15#槽钢加强形成框架间距1.5米左右。
立模板时由专人用灰浆堵塞接缝处的不密贴的缝隙,以防止漏浆,为保证砼表面光洁,木模板内侧表面打腊磨光。
侧模板采用Ф16对拉螺栓,上下两排,横向间隔0.6m。
(2)盖梁、系梁侧模拆除在盖梁、系梁混凝土强度达到15Mpa左右,底模及支撑拆除在砼达到设计强度后进行。
3、盖梁、系梁钢筋制作及绑扎:(1)钢筋绑扎顺序:(2)钢筋制作及绑扎1)钢筋现场按设计图加工完成后,分类牌堆放,以免相互混淆。
钢筋在堆放过程中注意避免锈蚀和污染,使用前必须清除油渍和锈斑。
2)施工图要求将钢筋排列标记做好,以保证成型钢筋绑扎规则。
钢筋绑扎后对规格、数量、排距、尺寸、标高、绑扎方式、保护层厚度进行检查,确保符合规范要求。
为防止人员踩压,或浇筑压力使钢筋骨架变形,采取增加架立钢筋或型钢支架。
桩系梁、墩柱、盖梁施工要点桩系梁、墩柱、盖梁施工是建筑工程中的常见施工工序,下面将对其施工要点进行详细介绍:一、桩系梁施工要点:1. 施工前的准备:施工前需进行工程勘测,确定桩的位置、数量和类型,并进行桩基础设计,根据设计要求制定施工方案。
同时,还需准备好施工所需的材料、设备和人力,并进行安全交底和现场安全防护措施。
2. 桩的施工:桩的施工分为预制桩和现浇桩两种形式。
预制桩施工时,需先进行桩基的地表平整,然后安装预制桩。
现浇桩施工时,需先在桩孔内安装钢模板,然后浇筑混凝土。
3. 桩头处理:桩施工完成后,需要对桩头进行处理。
主要包括打磨桩头,使其平整光滑,然后进行验收。
4. 梁的浇筑:梁的浇筑是桩系梁施工的重点环节。
在浇筑梁之前,需先按照设计要求进行梁底模板的安装和调整,然后进行钢筋绑扎。
梁底板施工完成后,再进行梁侧板和梁顶板的模板安装和调整。
待模板安装完成后,进行混凝土的浇筑。
5. 梁的养护:梁浇筑完成后,需进行养护,以保证混凝土的强度和质量。
养护时间通常为7天左右,期间需进行水养护和防止梁体出现裂缝。
二、墩柱施工要点:1. 墩柱基础施工:墩柱的施工首先需要进行基础的施工。
基础施工包括基础开挖、模板安装、钢筋绑扎和混凝土浇筑等。
墩柱基础施工需要保证基础的稳定和强度。
2. 柱身的模板安装:墩柱的模板安装需要根据设计要求进行,确保墩柱的尺寸准确和垂直度好。
安装模板时要注意检查和调整模板的水平和垂直度。
3. 钢筋的绑扎:墩柱的钢筋绑扎需要按照设计要求进行,确保钢筋的位置准确和连接牢固。
钢筋的绑扎应注意钢筋之间的间距和连接点的合理设置。
4. 混凝土的浇筑:墩柱混凝土的浇筑应按照设计要求进行,且应注意浇筑顺序和浇筑速度,以保证混凝土的质量。
在浇筑过程中需要严格控制混凝土的水灰比和控制混凝土的温度。
5. 养护:墩柱浇筑完成后,需要进行养护,以保证混凝土达到设计强度。
养护期间需要注意及时补水和保持环境湿度,同时注意墩柱表面的保护,防止出现裂缝和损伤。
桩系梁、墩柱、盖梁施工要点范文桩系梁、墩柱、盖梁施工是土木工程中非常重要的一部分,它们直接关系到工程的质量和安全。
在进行这些施工过程中,需要注意一些关键要点。
本文将对桩系梁、墩柱、盖梁施工要点进行详细说明。
一、桩系梁施工要点1. 基础处理:在进行桩系梁施工之前,需要对地基进行处理。
首先要对地基进行勘探,确定地基的情况。
然后根据勘探结果,进行地基处理,如软土地基需要进行加固处理,才能保证桩系梁的稳定性。
2. 桩基施工:桩基的施工需要注意以下几点。
首先要选择合适的桩材料,如钢筋、混凝土等。
然后根据设计要求,进行桩基的布置和施工。
桩基的设计要求包括桩的直径、长度、布置间距等。
桩基施工过程中,要注意桩的垂直度和位置的控制,确保桩的稳定性和承载能力。
3. 梁的浇筑:桩基施工完成后,需要进行梁的浇筑。
在进行梁的浇筑之前,要对模板进行安装和调整,确保模板的平整和稳定性。
然后进行混凝土的浇筑,要注意浇筑的均匀性和充实度,确保梁的强度和稳定性。
在浇筑过程中,要及时进行振捣,提高混凝土的密实度。
4. 梁的预应力处理:在梁的施工过程中,可以采用预应力处理,提高梁的承载能力和稳定性。
预应力处理需要根据设计要求,进行钢索的预应力张拉。
在张拉过程中,要注意张拉力的控制和均匀分布,确保梁的预应力处理效果。
二、墩柱施工要点1. 墩柱的施工前准备:在进行墩柱施工之前,要进行墩柱的设计和准备工作。
墩柱的设计要求包括墩柱的尺寸、布置和材料等。
根据设计要求,准备好墩柱的模板和钢筋等材料,确保施工的顺利进行。
2. 柱身浇筑:在进行柱身浇筑之前,要对模板进行调整,并进行模板的安装和固定。
然后进行混凝土的浇筑,要注意浇筑的均匀性和充实度,确保柱身的强度和稳定性。
在浇筑过程中,要及时进行振捣,提高混凝土的密实度。
3. 梁的连接处理:墩柱施工完成后,需要进行梁的连接处理。
梁的连接处理可以采用焊接、螺栓连接等方式。
在进行梁的连接之前,要对梁的位置进行调整和控制,确保梁的稳定性和承载能力。
系梁、立柱、盖梁施工方案
导言
在建筑工程中,系梁、立柱、盖梁的施工是整个工程中非常重要的环节。
正确的施工方案不仅可以保证施工质量,还能够提高施工效率,降低安全风险。
本文将从系梁、立柱、盖梁三个方面,介绍施工的具体方案。
系梁施工方案
准备工作
•确定系梁的位置和尺寸。
•检查施工现场是否符合安全要求。
•准备所需的材料和设备。
施工步骤
1.安装模板支撑和调整好水平度。
2.钢筋加工和安装。
3.浇筑混凝土,注意振实和养护。
立柱施工方案
准备工作
•确定立柱的位置和尺寸。
•检查立柱基础是否符合要求。
•准备所需的模板、钢筋、混凝土等材料。
施工步骤
1.安装模板和支撑,并调整好垂直度。
2.安装立柱钢筋,并进行绑扎。
3.浇筑混凝土。
盖梁施工方案
准备工作
•确定盖梁的位置和尺寸。
•检查盖梁的支座是否符合要求。
•准备模板、钢筋、混凝土等材料。
施工步骤
1.安装盖梁的模板和支撑。
2.安装盖梁的钢筋,注意加固连接部位。
3.浇筑混凝土,注意控制浇筑质量和混凝土的坍落度。
结语
通过合理的施工方案和严格的操作程序,系梁、立柱、盖梁的施工能够顺利进行,保证工程质量和安全。
在实际施工中,施工人员应严格遵守操作规程,严格控制施工质量,并及时处理施工中出现的问题,确保施工进度和质量。

系梁专项施工方案一、前言系梁施工是桥梁建设中的关键环节,直接影响着桥梁的结构和承载能力。
本文详细介绍了系梁专项施工方案,旨在保障工程质量,确保施工安全。
二、施工准备在正式进行系梁施工前,需要进行充分的准备工作。
包括: 1. 制定详细的施工计划,并提前沟通协调各相关部门。
2. 完善施工方案,明确施工流程和每个环节的责任人员。
3. 确保施工现场和设备符合安全标准,做好安全防护措施。
三、施工工艺1.开展系梁施工前,需对桥梁结构进行严格检查,确保结构完好无缺。
2.确定系梁施工方案,包括梁体吊装、安装、调整等具体工艺流程。
3.梁体吊装时需使用专业起重设备,确保梁体的安全吊装和精准定位。
4.梁体安装过程中,需要严格按照设计要求进行梁体的定位和调整,确保施工精度。
5.系梁施工完成后,进行验收,确保梁体安装牢固、符合设计要求。
四、质量控制1.施工过程中,需定期进行质量检查,发现问题及时整改。
2.严格执行施工方案,确保每个环节的施工质量符合标准。
3.可适时请专业机构进行质量检测,确保系梁施工质量达到要求。
五、安全防护1.在系梁施工前,需对施工人员进行安全教育培训,确保操作规范。
2.严格遵守施工安全规范,做好安全防护工作,确保施工现场安全。
3.定期检查施工设备和安全防护设施,及时消除安全隐患。
六、总结系梁施工是桥梁工程中的重要环节,需要谨慎细致地进行施工方案设计和操作。
通过严格执行施工方案,加强质量控制和安全防护,可保障系梁施工的质量和安全,最终完成一座安全稳固的桥梁工程。

二、系梁、盖梁、墩柱施工方法1、系梁施工按纸要求及每根系梁位置处的地质情况,准确放线开挖基坑,挖基不得损伤基桩接头钢筋。
挖基土堆放距基坑边1米外,并大致摊平,以免影响模板钢筋、浇灌砼的施工模板的搭设必须准确,支撑必须结实,钢筋绑扎位置准确,并用砂浆块进展支垫。
砼浇筑前先将桩基顶部松弱的砼清理干净,并用高压水冲冼,充分潮湿,调整连接钢筋。
砼分层浇注,用插入式振捣器振捣,养生采用覆盖保湿养生。
2、墩柱施工所有墩柱施工采取一次立模一次浇注成形的方法,模板采用2块半圆钢模板,每节分别按2M、3M、4M和1.5M制做〔本标段桩长从6.5米~13.5米不等〕,砼通过安设的串筒分层浇筑,插入振实,当拄长大于8M时,在其中布设50CM 60CM的窗口,进展砼的浇筑、振捣,当砼浇筑到窗口下时,将窗口堵塞,周边缝用透明胶布粘贴平整严密。
模板安装前,底部砼外表的松弱层用高压水冲冼干净,并使其充分潮湿,模板下铺干硬性砂浆,以调整模板的垂直度,单墩的两个柱施工。
浇注前,对墩柱的中线、垂直、钢筋、支垫脱模剂的涂抹等进展认真复核检查,正确前方可进展砼的浇注。
砼的坍落度控制在1~3CM,捣固层厚度控制在20CM左右,振捣器应缓慢抽拔,不得有孔隙,配置2台备用振捣器,装备一定数量的苫布。
以防突然降雨。
砼浇筑至顶面标高低20CM。
砼养生:使用塑料薄膜保湿养生,养生7昼夜,夏季气温较高时施工,防止阳光直射骨料和拌和用水,也应防止钢模直承受阳光照射,在受阳光照射的一面用苫布遮挡。
3、盖梁施工墩身施工完成后,钢模暂不撤除,在墩柱砼养生的,将盖梁模板支架搭设场地进展整平压实,模板支架采用门式支架,支架下支垫10CM⨯15CM方木,视地基情况而定,必要时用加垫木,顺线终方向每50CM设置一道支撑,模板向每1.5米设一根φ48脚手杆吊机,进展钢模的吊装和砼的浇筑,浇筑前,对模板、钢筋的搭设和布置进展认真的检查,符合?标准?要求前方可进展砼的浇注,砼坍落度控制在3~5CM。
盖梁专项施工方案一、前言在建筑工程中, 盖梁作为连接楼柱墙体的重要部位,承担着承重和传力的功能。
因此,盖梁的施工方案至关重要。
本文将就盖梁的专项施工方案进行详细讨论。
二、施工准备1. 材料准备在施工之前,需要准备好各种所需材料,包括预制梁、钢筋、模板等。
确保材料质量符合要求,并做好编号和分类管理。
2. 设备准备准备好各种施工设备,如塔吊、起重机、梁模板等,确保设备状态良好,能够满足施工需要。
3. 人员安排合理安排施工人员,包括梁工、模板工、吊装工等,确保每个岗位人员都具备相应技能和资质。
三、施工流程1. 地基处理在进行盖梁施工前,需要对地基进行处理,确保地基承载能力符合要求,避免发生沉陷等问题。
2. 安装模板按照设计要求安装盖梁模板,确保模板平整、牢固,能够满足梁体的浇筑需要。
3. 安放钢筋根据设计要求,在模板内部安放钢筋,注意钢筋的数量和布置要与设计图纸一致,确保梁体的受力性能。
4. 浇筑混凝土在完成模板和钢筋安装后,进行混凝土的浇筑工作。
要注意浇筑的均匀性和充实性,避免发生开裂等问题。
5. 梁模板拆除待混凝土达到设计强度后,可以进行梁模板的拆除工作,注意拆模时的操作规范,避免对梁体造成损坏。
四、施工质量控制1. 质量检验在施工过程中,要定期进行质量检验,确保施工质量符合标准要求,如钢筋的质量、混凝土的强度等。
2. 现场管理加强现场管理,建立健全的施工日志和记录制度,及时处理施工中出现的问题,及时调整施工计划。
3. 安全控制严格遵守施工安全规范,定期进行安全教育培训,确保施工过程安全有序,避免发生安全事故。
五、总结盖梁作为建筑工程中重要的施工环节,施工方案的合理性和质量控制至关重要。
通过合理的施工准备、流程控制和质量检验,可以确保盖梁施工质量,保障工程的顺利进行。
希望本文对盖梁的施工方案提供了一定的参考和帮助,能够为建筑工程的施工提供一定指导。

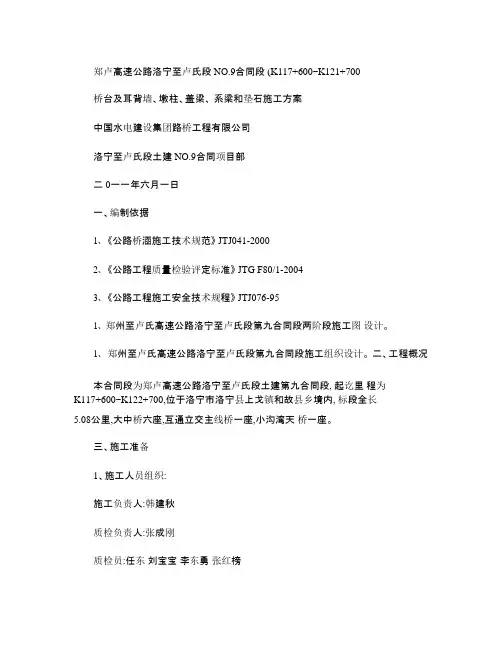

郑卢高速公路洛宁至卢氏段NO.9合同段(K117+600~K121+700桥台及耳背墙、墩柱、盖梁、系梁和垫石施工方案中国水电建设集团路桥工程有限公司洛宁至卢氏段土建NO.9合同项目部二0一一年六月一日一、编制依据1、《公路桥涵施工技术规范》JTJ041-20002、《公路工程质量检验评定标准》JTG F80/1-20043、《公路工程施工安全技术规程》JTJ076-951、郑州至卢氏高速公路洛宁至卢氏段第九合同段两阶段施工图设计。
1、郑州至卢氏高速公路洛宁至卢氏段第九合同段施工组织设计。
二、工程概况本合同段为郑卢高速公路洛宁至卢氏段土建第九合同段, 起讫里程为K117+600~K122+700,位于洛宁市洛宁县上戈镇和故县乡境内, 标段全长5.08公里,大中桥六座,互通立交主线桥一座,小沟湾天桥一座。
三、施工准备1、施工人员组织:施工负责人:韩建秋质检负责人:张成刚质检员:任东刘宝宝李东勇张红榜钢筋工长:6人钢筋工:30人模板工长:6人模板工:45人砼工长:6人砼工:50人2、施工机械设备配备20T 汽车吊机4台30T 汽车吊机2台弯曲机6台, 切断机6台电焊机6台调直机1台砼吊斗6个振捣棒30个立柱模板6套盖梁模板11套系梁模板6套肋板模板为拼接模板变压器2台发电机1台搅拌运输车8辆四、施工方法及措施1、施工工艺流程图(附表12、桩头施工:基桩经超声波检测合格后, 桩头采用人工凿除, 凿除桩头至桩顶设计标高以下1.6米(有系梁或凿除桩头至桩顶设计标高(无系梁,经监理检查认可后,方可进行下一道工序施工。
3、系梁施工桩系梁施工的一般程序:放坡开挖基坑→立柱侧面凿毛清洗→底模浇注→模板安装→钢筋绑扎→混凝土浇筑→养护拆模。
若桥墩桩基系梁在基坑开挖过程中有积水时, 采取降水措施, 安装围堰,并用潜水泵将基坑内水排出。
确保基坑内无积水。
桥墩立柱系梁施工的一般程序:浇筑立柱混凝土超过中系梁底面标高5㎝→中系梁下方墩柱上安装抱箍→相邻墩柱抱箍上安装工字钢支架→中系梁模板安装→钢筋绑扎→浇注混凝土→养护拆模板。
207国道荆门城区西外环建设工程桥梁墩柱、系梁、盖梁及桥台施工方案编制: _______________________审核:审批:中建三局第一建设工程有限责任公司IMFIHS-T CONSTRUCTION EMGMHVilbG LIMITED COMPANY OF C HIKA CO^BTAUCTIO^ TKIKD £M<MNEEW*IQ BtfMAO二◦一五年二月一、编制依据 (1)二、工程概况 (1)三、施工总体部署 (1)3.1总体施工方案 (1)3.2劳动力与机械配置 (2)3.2.1劳动力配备 (2)3.2.2机械配置 (2)3.3 主要周转材料需用计划 (2)四、施工工艺及方法 (3)4.1圆柱墩施工 (3)4.2桩系梁施工 (9)4.3盖梁施工 (10)4.4桥台施工及台背回填 (14)4.5 支座垫石、挡块施工及支座安装 (15)五、质量保证措施 (17)六、安全生产、环境保护 (19)七、文明施工 (22)八、盖梁支撑体系验算 (22)8.1工况一40M跨盖梁 (23)8.2工况H20M以内跨盖梁 (28),、编制依据1、207国道--251省道至荆宜高速段施工图设计;2、荆门市西外环(K0+000〜K11+626.584 )施工组织设计;3、《公路桥涵施工技术规范》JTJ041-2011 ;4、《公路工程质量检验评定标准》(JTGF80/1-2004 );5、《钢结构设计规范》(GB50017-2003);6、《公路工程质量检验评定标准》( JTGF80/1-2004 );7、《公路工程施工安全技术规程》( JTJ076-95 );& 《公路工程技术标准》( JTGB01-2003 );9、其它相关的施工及验收规范、规程;10、现场实际调查资料。
1、工程概况本工程范围内设计有杨柳路分离立交桥、深圳大道互通主线桥、总干渠大桥、关公大道分离立交桥、荆门西互通主线桥1座、荆门西互通匝道桥2座共7座桥,桥梁墩柱设计参数具体见下表:本工程桥墩均设计为圆形柱式墩,最高墩柱7.653m,部分墩桩基间设系梁,墩间均不设系梁,除杨柳路分离立交墩顶无盖梁,其他桥梁墩顶均设计有盖梁;本工程桥台有U型台和肋板式桥台两种结构形式,U型台基础为扩大基础,肋板桥台基础为承台+桩基础。
桩系梁、墩柱、盖梁施工要点桩系梁施工要点:1.钢筋制作安装要满足设计和规范要求。
2.模板安装时要严格控制标高和轴线偏位。
3.砼施工要勤测塌落度,控制好水灰比,分层连续浇筑,振捣要达到均匀密实。
4.砼浇筑完毕初凝后砼表面要覆盖土工布并洒水养护,7天内保持湿润状态。
5.热期施工要求工人配戴手套、护肩等以免接触钢管、钢筋等时烫伤身体。
施工场地要搭设遮荫棚。
温度高于32℃时不能浇筑砼。
雨天施工要注意施工人员、机械防滑。
墩柱施工要点:1.制作的钢筋笼要具有足够的刚度,径向圆顺,竖向平直;安装要竖直,四周用锚索拉稳固。
2.模板安装时要严格控制墩柱中心位置,加固模板用的地桩一定要牢固。
施工时应随时进行墩顶位移的观测、记录,以便随时采用相应措施校正。
拆模时要注意模板不要擦伤混凝土表面等。
3.砼施工要勤测塌落度,控制好水灰比,分层连续浇筑,振捣要快插慢拔振捣均匀密实。
为使灌注的砼不至产生离析现象,当滑落高度大于2m时,采用通过串筒的方式使砼滑落,4.砼浇筑完毕初凝后砼表面要覆盖土工布洒水养护,拆模后用塑料薄模包裹养护。
5.高空作业必须确保施工安全,施工要专人统一指挥。
人员上下必须用爬梯,搭设的施工平台必须牢固并围上护栏和安全网。
施工人员配戴好安全帽,系好安全带。
6.热期施工要求工人配戴手套、护肩等以免接触钢管、钢筋等时烫伤身体。
施工场地要搭设遮荫棚。
温度高于32℃时不能浇筑砼。
雨天施工要注意施工人员、机械防滑。
盖梁施工要点:1.担式包箍施工前必须进行荷载验算或预压,能满足要求方可施工。
2.钢筋弯起位置要准确,钢筋骨架的焊接应在坚固的平台上进行,骨架要有足够的刚度。
支座垫石预埋钢筋和预留孔要准确。
3.模板安装时要严格控制标高和轴线偏位。
4.砼施工要勤测塌落度,控制好水灰比,分层连续浇筑,振捣要快插慢拔振捣均匀密实。
砼收面要平整,高程准确。
5.砼浇筑完毕初凝后砼表面要覆盖土工布洒水养护,7天内保持湿润状态。
6.高空作业必须确保施工安全,施工要专人统一指挥。
桥梁系梁及盖梁施工方案桥梁是连接两个地点的重要交通设施,而梁是桥梁的主要构件之一、梁有很多种类,其中最常见的是梁桥和盖梁。
本文将为您介绍桥梁系梁和盖梁的施工方案。
桥梁系梁施工是指在桥梁上架设梁体的过程。
按照施工顺序和方法不同,桥梁系梁施工可以分为预制梁和现浇梁两种方法。
1、预制梁的施工方案预制梁是在工厂或场地中提前制成的梁体,在施工现场进行安装。
预制梁的施工方案主要包括以下几个步骤:(1)施工准备:包括梁体的模具制作、预埋件的安装、混凝土的调配等。
(2)吊装梁体:使用吊车将预制梁吊装至桥墩或桥台上,并进行定位和调整。
(3)连接梁体:采用连接件将相邻的预制梁连接在一起,使其形成完整的桥梁结构。
(4)浇筑混凝土:对连接好的梁体进行混凝土浇筑,以增强梁体的承载能力和稳定性。
2、现浇梁的施工方案现浇梁是指在桥梁现场进行梁体的制作和安装。
现浇梁的施工方案主要包括以下几个步骤:(1)建立模板:按照设计要求建立梁体的模板,包括底模板和侧模板。
(2)钢筋加工:对预定的钢筋进行加工,将其按照设计要求布置在模板中。
(3)浇筑混凝土:将预先调配好的混凝土按照一定方式倒入模板中,浇筑成梁体。
(4)养护和拆模:完成混凝土的浇筑后,进行适当的养护,待混凝土达到强度要求后,拆除模板。
(5)安装梁体:对已经完成的梁体进行吊装和安装,使其与相邻的梁体相连接。
盖梁施工是指在桥梁上方搭设临时支撑,再将梁体通过滑移或顶升等方式移动至支撑点的过程。
盖梁施工的方案主要包括以下几个步骤:(1)搭设临时支撑:在桥梁两侧搭设并固定好临时支撑,使其能够承受梁体的重量。
(2)施工准备:包括梁体的加固和装备,滑行道的搭设以及施工员的准备等。
(3)滑移梁体:利用液压滑道,将梁体从桥台或桥墩上滑行到支撑点位置,需要控制好滑移的速度和方向。
(4)调整和固定:在梁体滑至支撑点后,进行调整和固定,使其与相邻的梁体连接在一起。
(5)拆除临时支撑:当梁体调整和固定完毕后,拆除临时支撑设施,使桥梁可以正常使用。
系梁、立柱、盖梁施工方案一、系梁施工方案1、地系梁施工:(1)桩顶系梁施工流程:基坑放样→板桩维护→基坑开挖→基坑挖排水沟、集水井→垫层→凿桩→系梁放样→监理工程师复测→桩系梁钢筋安装→桩系梁模板安装→墩柱钢筋预埋→桩系梁顶标高复测→监理工程师验收→浇捣桩系梁砼→砼养护→拆模→回填土.(2)基坑开挖:采用挖掘机开挖,人工配合清底。
开挖时注意底标高控制,不允许超挖,在基坑四周开挖排水明沟,在基坑一角开挖集水井,抽水排放.(3)钢筋的制作:桩系梁钢筋宜在钢筋房加工好后,运到现场安装,钢筋直径、长度、数量等必须符合设计要求,钢筋机械连和接焊接长度及焊接要求按规范进行.承台、桩系梁上下层钢筋间距比较大,上下层钢筋网连接的钢筋应满足设计要求,并与上下层钢筋焊牢。
(4)立模:采用建筑钢模。
模内拉筋斜拉于桩头主筋根部或与对边模板对拉,以免砼浇筑时跑模,模外侧用φ48钢管和喇叭螺丝加以固定,对拉螺丝采用φ14mm。
立模前将四角周边垫平,以确保垂直度,模板校正按承台中心轴线进行。
在承台、桩系梁模板顶面用红笔作记号,作为桩系梁砼浇注高度的标志。
(5)墩柱预埋筋:墩柱预埋筋在桩系梁浇砼前设置,立柱预埋筋与承台钢筋分开绑扎。
预埋筋上下都必须固定,底部焊接,上部用钢管固定.墩柱主筋采用点焊固定在承台钢筋上,墩柱中如有避雷筋应按规范与桩主筋接好,并做好标记。
(6)桩系梁砼:混凝土浇注前复核模板位置、尺寸,检查连接是否牢固,根据情况及时调整、加固。
系梁与桩顶接缝按施工缝处理。
砼浇捣分层浇捣,砼振捣密实且保证各层砼结合牢固.顶面标高严格控制,浇捣完成后收水不少于三次。
养护采取湿润养护,盖湿草袋,养护时间大于7天或监理工程师指定的天数.(7)质量检验底系梁实测项目2、中系梁施工:中系梁施工流程:测量准备→搭设脚手支架→底模安装→钢筋骨架绑扎→安装侧模板→浇筑系梁砼→拆模及砼养护.(1)测量准备墩柱顶面砼凿毛与墩柱中心位置放样,墩柱顶标高测量. (2)搭设脚手架;(3)底模安装系梁模板的支撑采用满堂脚手架铺设系梁底模板,底模铺设完毕后,须在测量组的配合下调整底模轴线偏位及高程,直至符合规范与设计要求为止.(4)钢筋骨架绑扎所配钢筋的规格、品种、数量、形状等符合设计图纸要求,进场抽查试验及接头试验都应按施工规范进行。
承台、立柱、盖梁及墩台施工方案及安全措施一、立柱施工方案与方法1、施工准备地面以下桩基检测合格并测量放样后,凿除多余部分的桩头。
2、钢筋绑扎钢筋笼统一加工,人工现场焊接钢筋笼应按设计与桩基钢筋笼焊接成一体,材料型号、结构满足设计要求,钢筋的加工、绑扎及焊接方法和工艺按施工技术规范要求进行。
3、模板安装a、模板采用专业厂家加工生产半圆式大块钢模板,人工配合汽车吊进行模板安装。
就位前首先在现场将钢模进行清理,采用钢丝刷、电砂轮等将模板表面氧化层及接缝错台打磨掉并按要求涂抹脱模剂。
测量放样后,将组合好的整块模板用汽车吊配合人工进行安装。
安装过程中逐节检验模板的平面位置及垂直度,并及时调整。
b、模板安装就位时模板的竖向接缝按垂直于桥的轴线方向布置。
c、模板安装完毕,并用地锚加固后,用水泥砂浆将模板底部的缝隙堵严,防止漏浆。
设工作平台,支架与模板分离,模板安装完成后认真检查钢筋的保护层厚度。
4、混凝土浇筑a、砼运至工地后,用汽车吊装,吊斗入模,机械振捣。
当混凝土高度大于2米时安装串筒入模。
b、浇筑按水平方向分层进行,每层的浇筑厚度30cm左右为宜。
采用插入式振捣棒,振捣棒的移动间距不应超过振捣器作用半径的1、5倍,与模板保持5~10cm。
每处振捣完毕后边振捣边缓慢提起振捣器,即“快插慢拔”,插入深度不超过振捣器长度的1、25倍。
应避免振捣器碰撞模板及钢筋。
插入点要均匀排列。
c、混凝土必须振捣到砼表面停止下沉、不再冒气泡、表面呈现平坦、泛浆。
振捣过程应严防漏振或过振发生,以免混凝土结构表面产生蜂窝、麻面。
混凝土振捣密实后至终凝前,不得受到振动。
5、模板拆除砼强度达到设计强度70%以上时,即可拆除模板,模板由人工放松螺栓后,直接用吊车拆除,拆除时防止碰撞、刮伤砼。
6、砼养护砼外露面用薄膜覆盖,保持养生时间不少于14天,养护用水与拌合用水相同。
7、基坑回填墩柱混凝土养护到达设计强度后,用冲击夯分层夯实回填至原地面标高。
系梁、立柱、盖梁施工方案一、系梁施工方案1、地系梁施工:(1)桩顶系梁施工流程:基坑放样→板桩维护→基坑开挖→基坑挖排水沟、集水井→垫层→凿桩→系梁放样→监理工程师复测→桩系梁钢筋安装→桩系梁模板安装→墩柱钢筋预埋→桩系梁顶标高复测→监理工程师验收→浇捣桩系梁砼→砼养护→拆模→回填土。
(2)基坑开挖:采用挖掘机开挖,人工配合清底。
开挖时注意底标高控制,不允许超挖,在基坑四周开挖排水明沟,在基坑一角开挖集水井,抽水排放。
(3)钢筋的制作:桩系梁钢筋宜在钢筋房加工好后,运到现场安装,钢筋直径、长度、数量等必须符合设计要求,钢筋机械连和接焊接长度及焊接要求按规范进行。
承台、桩系梁上下层钢筋间距比较大,上下层钢筋网连接的钢筋应满足设计要求,并与上下层钢筋焊牢。
(4)立模:采用建筑钢模。
模内拉筋斜拉于桩头主筋根部或与对边模板对拉,以免砼浇筑时跑模,模外侧用φ48钢管和喇叭螺丝加以固定,对拉螺丝采用φ14mm。
立模前将四角周边垫平,以确保垂直度,模板校正按承台中心轴线进行。
在承台、桩系梁模板顶面用红笔作记号,作为桩系梁砼浇注高度的标志。
(5)墩柱预埋筋:墩柱预埋筋在桩系梁浇砼前设置,立柱预埋筋与承台钢筋分开绑扎。
预埋筋上下都必须固定,底部焊接,上部用钢管固定。
墩柱主筋采用点焊固定在承台钢筋上,墩柱中如有避雷筋应按规范与桩主筋接好,并做好标记。
(6)桩系梁砼:混凝土浇注前复核模板位置、尺寸,检查连接是否牢固,根据情况及时调整、加固。
系梁与桩顶接缝按施工缝处理。
砼浇捣分层浇捣,砼振捣密实且保证各层砼结合牢固。
顶面标高严格控制,浇捣完成后收水不少于三次。
养护采取湿润养护,盖湿草袋,养护时间大于7天或监理工程师指定的天数。
(7)质量检验底系梁实测项目2、中系梁施工:中系梁施工流程:测量准备→搭设脚手支架→底模安装→钢筋骨架绑扎→安装侧模板→浇筑系梁砼→拆模及砼养护。
(1)测量准备墩柱顶面砼凿毛与墩柱中心位置放样,墩柱顶标高测量。
(2)搭设脚手架;(3)底模安装系梁模板的支撑采用满堂脚手架铺设系梁底模板,底模铺设完毕后,须在测量组的配合下调整底模轴线偏位及高程,直至符合规范与设计要求为止。
(4)钢筋骨架绑扎所配钢筋的规格、品种、数量、形状等符合设计图纸要求,进场抽查试验及接头试验都应按施工规范进行。
钢筋绑扎牢固,间距均匀,符合设计图纸及规范要求。
钢筋骨架按照设计尺寸,施工技术规范要求进行拼装绑扎,并在钢筋与底模侧模之间设置垫块,垫块与钢筋扎紧,按梅花状错开放置。
(5)侧模支护及端模安装系梁侧模采用定型钢模组合而成,严格控制模板的拼装精度。
模板拼缝涂密实、涂平整(控制拼缝在1mm以内),检查满足规范要求后再投入使用。
侧模板由两种结构拼装而成,一种是用于桩柱的圆弧的部位,采用钢结构形式,另一种是用于系梁直线部位,采用竹木结构形式,钢模板与木模板的接口均用M16mm螺栓联接式一整体。
侧模板固定采用对拉螺杆和斜撑木进行加固。
在模板的上下端用16mm 的螺杆对拉模板外侧的竖向加强木(10×10cm)。
再增加四组松木对底模进行第二次加固,通过八组松木挑梁完全可以承受系梁施工过程中的所有重量。
侧模板拼装完成后,以系梁中轴线为基准,对模板作最后总体较正,加以斜撑支护增强模板的稳定性。
(6)混凝土浇筑混凝土由混凝土搅拌站生产与供应,砼搅拌运输车运输,吊车吊装入模。
混凝土入模后应及时振捣和连续浇捣,分批下料,采用水平分层浇筑的方法进行,水平分层厚度不大于30cm,浇筑顺序为先低(中部)后高(两端),采用插入式振捣器振捣。
振捣时间要适当,不能过振或漏振。
混凝土表面应及时收浆压平。
(7)混凝土养护及拆模混凝土初凝后,覆盖草垫或土工布,派专人浇水悉心及时养护以防止混凝土面出现收缩裂缝,养护时间为7天,待混凝土达到设计要求后,先拆除侧模板,后拆除底模板,拆除时注意保护砼不被破坏。
(8)质量检测中系梁实测项目3、钢筋加工及安装(1)钢筋、机械连接器、焊条等的品种、规格和技术性能应符合国家现行标准规定和设计要求。
(2)冷拉钢筋的机械性能必须符合规范要求,钢筋平直,表面不应有裂皮和油污。
(3)受力钢筋同一截面的接头数量、搭接长度、焊接和机械接头质量应符合施工技术规范要求。
(4)钢筋安装时,必须保证设计要求的钢筋根数。
(5)受力钢筋表面不得有裂纹即其它损伤。
钢筋安装实测项目3、混凝土浇筑及捣固混凝土浇筑应注意以下几方面:1)砼的配制要满足技术规范及设计图纸的要求外,还要满足施工的要求。
如泵送对坍落度的要求。
为改善砼的性能,根据具体情况掺加合适的砼外加剂。
如减水剂、缓凝剂、防冻剂等。
2)砼的拌和采用拌和站集中拌和,砼罐车通过便道运输到浇注位置。
采用流槽、漏斗或泵车浇注。
也可由砼地泵直接在岸上泵入。
3)砼浇注时要分层,分层厚度要根据振捣器的功率确定,要满足技术规范的要求。
捣固过程中的注意事项:混凝土浇筑时分层厚度不大于振动棒作用长度的1.25倍,振动器捣固砼的层厚,采用20~30cm为宜。
使用插入式振动棒振动时,移动间距不得超过振动棒作用半径的 1.5倍,与侧模保持50mm~100mm的距离;插入下层混凝土50mm~100mm,使上下层混凝土结合牢固,考虑到振动器的有效半径,其间距以不超过50cm为宜;混凝土振捣时遵循快插慢拔的原则,以混凝土表面不再有沉落且无气泡上冒为准,严防出现蜂窝麻面现象。
插入时宜稍快,提出时略慢并边提边振,以免在混凝土中留有空洞。
混凝土振捣时采用平行式或梅花式,但是不得漏振、欠振、过振;混凝土浇筑后,应立即进行振捣,振捣时间要合适,一般可控制在25s~40s为宜;振动器不能直接触到布置在模板内的钢筋上;现场有备用振动器,万一出现故障,可以迅速更换。
如出现以下情况之一时,表明混凝土已振捣完成:1>凝土表面停止沉落,或沉落不显著;2>振捣不在出现显著气泡,或振动器周围无气泡冒出;3>混凝土表面呈现平坦、浮浆;4> 混凝土已将模板边角部位填满充实。
二、立柱施工方案本合同段桥梁设计采用柱式墩,圆形墩柱直径有Φ1200、Φ1400、Φ1800、Φ2000四种规格,墩柱最大高度40米左右,属高墩柱施工,是本标段桥梁施工技术控制和安全控制的重点环节。
高度在10米左右的墩柱无柱间系梁,一次浇筑完成至盖梁底面;对于高墩柱间每13米左右设计有柱间连系梁,采取分次浇筑,第一道系梁下墩柱一次浇筑完成,往上每二道系梁之间一般情况下分二次浇筑,第一次浇筑至首节模板顶面下30cm位置,第二次浇筑系梁底面下30cm左右位置。
高墩施工拟采用定型模板,每墩二个墩柱同步浇筑,四周搭设双排钢管脚手架,墩柱施工人员采取和脚手架一起搭设的人行扶梯上下。
(1)测量控制高墩施工,墩身垂直度及高程控制是施工技术控制的关键环节。
墩柱中心用全站仪坐标法放样,测设墩柱中心点位置,同时在墩柱沿桥梁纵横轴线位置,每侧设叁个护桩,用5×5×35cm的木桩埋设,桩顶钉小铁钉确定中心位置,四周用砼进行包桩。
墩柱中心位置及垂直度控制:破除桩头后,用全站仪坐标法测设墩柱中心点,并用经效验过的钢尺复核墩间跨径是否准确无误,然后支立模板,底节模板垂直度用吊线控制;每浇注一节混凝土,用全站仪在墩顶测设墩柱中心点,检查柱顶中心位置偏差,支立上节模板时,相应进行纠偏,用吊线检查垂直度,并利用墩柱纵横轴线护桩用经纬仪竖丝进行检查,控制柱顶中心位置偏差在1cm 之内.墩柱施工标高控制:在墩柱地面系梁施工后,在系梁顶测设临时高程控制点,每浇筑一节柱身用钢尺将高程点上引,每到柱间系梁和盖梁位置用水准仪进行复核。
在墩柱施工期间,定期对平面及高程控制桩进行复核,在桩接柱地面系梁、盖梁、支座放样关键工序施工时,必须进行复核,保证准确无误后,方能进行放样施工。
(2)墩柱模板为保证墩柱砼外观,墩柱模板统一采用工厂定制的定型钢大模板,圆形模板采用两半圆块进行拼装,用螺栓连接,模板分节长度4~5米,面板钢板厚度不小于6mm,根据设计柱间系梁距离配成模数,柱模与柱间系梁连接处配成固定单元以便于模板定型安装,节间模板采取法兰连接。
每节墩柱模板底部,对称设两个20*30cm钢制活动牛腿,用螺栓与每节柱身混凝土浇灌时预埋的铁件连接,做为模板底支撑.加工好的模板在运输过程中,上下端用角钢撑条固定,避免在运输过程中变形,运至工地现场后,检查长度、直径、顺直度、端口法兰与模板的垂直度等,并在地面进行试拼装,检查模板缝是否拼装严密,合格后用于墩柱施工。
模板拼缝夹3mm厚橡胶条或贴泡沫止浆条,以防止漏浆影响美观。
钢模板内表面安装前用手持磨光机进行除锈处理,用干净棉纱均匀涂一薄层色拉油做隔离剂,以润湿模板表面没有明显油珠为准。
(3)施工用脚手架的搭设为便于墩柱钢筋及模板安装作业,在墩柱四周搭设双排钢管脚手架。
脚手架由具有上岗证的架子工进行搭设,搭设作业时带好安全帽并挂好安全带,严禁不带安全防护用具作业。
搭设时,先将地面平整并夯实,根据情况用10~15cm的素砼硬化处理,脚手架搭设的立杆间距和横杆步距根据搭设高度及施工荷载,按碗扣式脚手架安全技术规范经验算后确定,按要求做好剪刀撑和抛撑,四周用绿色安全密目网进行围护,作业面上满铺脚手板,注意不得有探头板,用铅丝将脚手板与脚手架钢管捆扎固定,作业面下方挂好白色安全防落网。
为保证搭设高度较高的脚手架的稳定性,每隔2米左右高度与已浇筑墩柱用卡具连接,并对卡具处墩柱四周垫木板或麻袋片等保护措施,避免损坏已完成墩柱砼表面。
施工用人行扶梯的搭设其坡度不大于1:1.5,不超过6米高度设一处休息平台,两侧设扶手,扶手高度1.2米,并用绿色安全网围护,上满铺木板并加订防滑条,下方挂白色防落网。
搭设好的脚手架经专职安全员验收合格后,挂牌投入使用。
为确保施工安全,末经验收合格的脚手架,其它施工人员不得上去进行墩柱钢筋、模板及砼施工。
(4)墩柱钢筋安装墩台钢筋加工在加工棚下料及弯制成形,人工运至现场绑扎安装。
钢筋往墩上运输用墩顶扒杆起吊或用缆索吊机起吊至墩顶安装,材料吊运时,由专职人员进行指挥,并由专职安全员负责警戒安全,起重回转半径下方不得有人员停留。
Φ25以上的主筋接头采用镦粗直螺纹机械连接接头,其它主钢筋优先采用对焊或搭接焊接头,相邻钢筋接头距离错开50倍钢筋直径,同一断面内钢筋接头数量不能超过钢筋根数的50%。
钢筋绑扎安装在搭设的脚手架上进行,每浇筑墩柱砼时,正确预埋上节墩柱钢筋位置。
(5)模板安装在已完工的承台上用全站仪测设墩柱中心点及纵横十字中心线,将安装模板部位用砂浆找平,底节模板先在地上拼装成圆模,用塔吊或扒杆起吊安装,利用承台上预埋钢筋头固定下部位置准确,上部用缆风索拉紧固定并调整垂直度,然再安装上节模板。
