人防地下室模板安装技术交底记录
- 格式:doc
- 大小:58.00 KB
- 文档页数:6

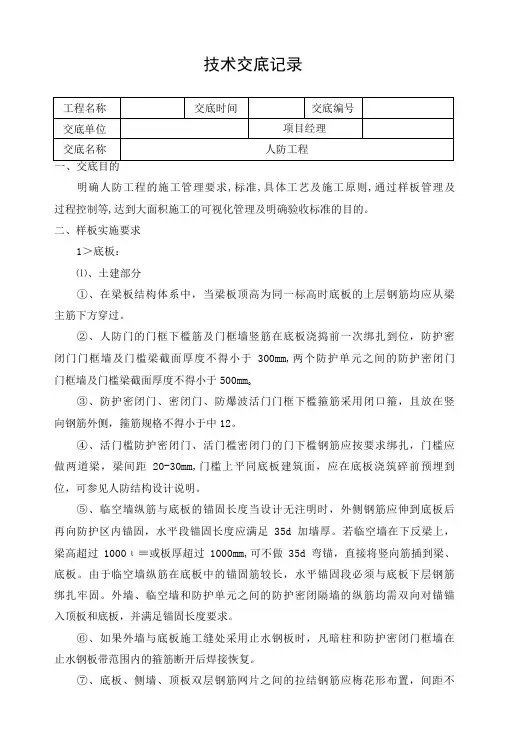

技术交底记录一、交底目的明确人防工程的施工管理要求,标准,具体工艺及施工原则,通过样板管理及过程控制等,达到大面积施工的可视化管理及明确验收标准的目的。
二、样板实施要求1>底板:⑴、土建部分①、在梁板结构体系中,当梁板顶高为同一标高时底板的上层钢筋均应从梁主筋下方穿过。
②、人防门的门框下槛筋及门框墙竖筋在底板浇捣前一次绑扎到位,防护密闭门门框墙及门槛梁截面厚度不得小于300mm,两个防护单元之间的防护密闭门门框墙及门槛梁截面厚度不得小于500mm o③、防护密闭门、密闭门、防爆波活门门框下槛箍筋采用闭口箍,且放在竖向钢筋外侧,箍筋规格不得小于中12。
④、活门槛防护密闭门、活门槛密闭门的门下槛钢筋应按要求绑扎,门槛应做两道梁,梁间距20-30mm,门槛上平同底板建筑面,应在底板浇筑碎前预埋到位,可参见人防结构设计说明。
⑤、临空墙纵筋与底板的锚固长度当设计无注明时,外侧钢筋应伸到底板后再向防护区内锚固,水平段锚固长度应满足35d加墙厚。
若临空墙在下反梁上,梁高超过1000ι≡或板厚超过1000mm,可不做35d弯锚,直接将竖向筋插到梁、底板。
由于临空墙纵筋在底板中的锚固筋较长,水平锚固段必须与底板下层钢筋绑扎牢固。
外墙、临空墙和防护单元之间的防护密闭隔墙的纵筋均需双向对锚锚入顶板和底板,并满足锚固长度要求。
⑥、如果外墙与底板施工缝处采用止水钢板时,凡暗柱和防护密闭门框墙在止水钢板带范围内的箍筋断开后焊接恢复。
⑦、底板、侧墙、顶板双层钢筋网片之间的拉结钢筋应梅花形布置,间距不得大于500mm,并拉在纵筋与横筋的结点处,两端弯钩为135。
,且应绑扎牢固, 其材料不允许冷拉,调直即可。
⑧、马凳筋不得设置在垫层上,应放在垫块上,否则就要在靠近其下端焊上止水翼环。
⑨、后浇带不能留在三防段(防核武器、防生化武器、防化学武器)。
施工缝必须留成企口缝,如果留平缝则必须加设止水钢板。
(2)、给排水部分①、滤毒室、活门室(扩散室)、防毒通道、密闭通道、脱衣间、洗消间、简易洗消间均要设置排水口,排水管道一般采用DN80-DN100热镀锌钢管,管口标高低于建筑标高5mπio②、人防清洁区内排水管不得直接排到防护区外集水井,应在清洁区内底板中预留阀门井,并装好阀门或者采用防爆地漏。
第1篇一、工程概况本项目为人防地下室工程,位于我国某市某区域,总建筑面积为20000平方米。
工程主要功能为战时人员掩蔽所,平时用作停车场。
人防地下室结构形式为框架结构,抗震设防烈度为7度,抗核爆等级为6级,抗化等级为丙级。
本工程地下室一层,层高4.5米,地下室净高3.6米。
工程包含地下室主体结构、人防防护设施、通风系统、给排水系统、电气系统等。
二、施工准备1. 材料准备(1)钢筋:选用HPB300、HRB400钢筋,按设计要求进行采购、检验。
(2)混凝土:选用C30、C35、C40混凝土,按设计要求进行采购、检验。
(3)模板:选用15厚覆模多层板,按设计要求进行采购、检验。
(4)防水材料:选用SBS改性沥青防水卷材,按设计要求进行采购、检验。
2. 机械设备(1)钢筋加工设备:钢筋切断机、钢筋弯曲机、钢筋滚圆机等。
(2)混凝土搅拌设备:混凝土搅拌站、混凝土运输车等。
(3)模板施工设备:模板支架、脚手架、卷扬机等。
(4)其他设备:切割机、焊接机、泵送机等。
3. 人员准备(1)施工队伍:组织一支具有丰富人防工程施工经验的施工队伍,包括项目经理、技术负责人、施工员、质检员等。
(2)特种作业人员:电工、焊工、起重工等特种作业人员必须持证上岗。
三、施工工艺及技术要求1. 钢筋工程(1)钢筋加工:严格按照设计要求进行钢筋加工,确保钢筋尺寸、形状符合要求。
(2)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度符合要求。
2. 混凝土工程(1)混凝土搅拌:按照设计要求进行混凝土搅拌,确保混凝土质量。
(2)混凝土浇筑:分层浇筑混凝土,严格控制浇筑速度,确保混凝土密实。
3. 防水工程(1)基层处理:确保基层平整、干净,阴阳角做成圆弧形或45度角。
(2)防水层施工:按照设计要求进行防水层施工,确保防水层搭接、卷材厚度符合要求。
4. 人防防护设施(1)防护密闭门:按照设计要求进行防护密闭门制作、安装,确保防护密闭性能。
技术交底记录2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
三、底板浇注1、基础及底板配筋详见民用建筑设计,侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。
(见人防设计施工图纸)2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。
(作法详见《07FJ02》)3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。
(作法详见《07FG04》)4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm 以上,若无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。
(作法详见《07FS02》)5、临战封堵门、悬活门、密闭门等门槛严格按照人防设计图进行制作安装,临战门预留沟槽应按照设计要求设置。
四、侧墙浇筑1、防护密闭门门框墙为悬臂板设计时,应注意水平受力筋的直径、间距、锚固方向及锚固长度;水平受力筋应配置在外侧;且门框墙受力筋宜封闭。
同时应注意门洞四角斜向钢筋的布置;上门框设水平梁时,其方向应朝向人防区内,且应锚入两边墙内。
(作法详见人防设计图及《07FG04》)2、临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
3、人防门的安装对门框墙的垂直度要求很高,施工单位应与人防门生产厂家密切配合,在支模时注意不得使用大模板, 门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,控制在允许偏差以内后再浇筑砼。
人防工程施工安全技术交底一、工程概况本项目为人防工程,位于XX市XX区,主要包括地下室、地下车库、人防避难所等部分。
工程采用明挖法施工,施工过程中涉及土方开挖、支护结构施工、钢筋绑扎、模板安装、混凝土浇筑、防水施工等多个工序。
为确保施工安全,提高工程质量,现将施工安全技术交底如下:二、安全技术交底内容1. 土方开挖及支护结构施工安全(1)开挖前应进行地质勘察,了解地质条件,制定合理的开挖方案和支护措施。
(2)开挖过程中,应按照设计要求进行边坡稳定和支护结构的施工,确保边坡安全。
(3)开挖过程中,遇到地下水、溶洞等特殊情况,应立即采取措施处理,防止发生坍塌事故。
(4)开挖后应及时进行排水、降水工作,保证施工环境的安全。
2. 钢筋绑扎施工安全(1)钢筋加工应在平整、坚实的场地上进行,加工设备应安全可靠。
(2)钢筋绑扎应按照设计要求和规范进行,确保结构安全。
(3)钢筋搬运、安装过程中,应注意防止钢筋弯曲、断裂,避免伤人。
(4)钢筋焊接应采用合适的焊接方法,严格遵守焊接工艺,确保焊接质量。
3. 模板安装施工安全(1)模板应按照设计要求和规范进行安装,保证模板的稳定性和安全性。
(2)模板安装过程中,应注意操作人员的安全,防止高处坠落。
(3)模板拆除应按照顺序进行,避免突然坍塌,造成人员伤害。
4. 混凝土浇筑施工安全(1)混凝土浇筑前应检查模板、钢筋等施工质量,确认无误后方可进行浇筑。
(2)浇筑过程中,应严格按照施工方案进行,注意混凝土的运输、布料、振捣等环节的安全。
(3)混凝土浇筑后,应及时进行养护,保证混凝土质量。
5. 防水施工安全(1)防水材料应符合设计要求和规范,确保防水效果。
(2)防水施工过程中,应注意操作人员的安全,防止高处坠落、触电等事故。
(3)防水层施工完成后,应进行验收,确保防水层质量。
三、安全措施及应急预案1. 施工过程中,应建立健全安全管理制度,明确各级管理人员和施工人员的安全职责。
2. 施工单位应定期对施工人员进行安全培训,提高安全意识和自我保护能力。

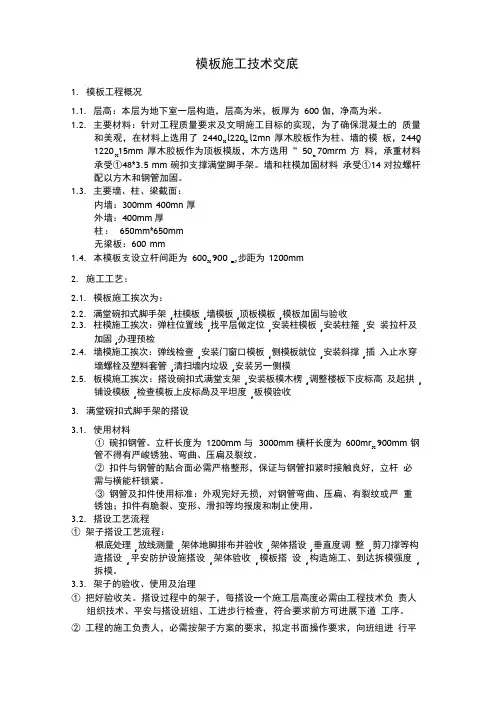

X x X X x 模板施工技术交底1. 模板工程概况1.1. 层高:本层为地下室一层构造,层高为米,板厚为 600 伽,净高为米。
1.2. 主要材料:针对工程质量要求及文明施工目标的实现,为了确保混凝土的 质量和美观,在材料上选用了 2440 l220 l2mn 厚木胶板作为柱、墙的模 板,2440 1220 15mm 厚木胶板作为顶板模版,木方选用“ 50 70mrm 方 料,承重材料承受①48*3.5 mm 碗扣支撑满堂脚手架。
墙和柱模加固材料 承受①14 对拉螺杆配以方木和钢管加固。
1.3. 主要墙、柱、梁截面:内墙:300mm 400mn 厚外墙:400mm 厚柱: 650mm*650mm 无梁板:600 mm1.4. 本模板支设立杆间距为 600 900 ,步距为 1200mm2. 施工工艺: 2.1. 模板施工挨次为:2.2. 满堂碗扣式脚手架 f 柱模板 f 墙模板 f 顶板模板 f 模板加固与验收2.3. 柱模施工挨次:弹柱位置线 f 找平层做定位 f 安装柱模板 f 安装柱箍 f 安 装拉杆及加固 f 办理预检2.4. 墙模施工挨次:弹线检查 f 安装门窗口模板 f 侧模板就位 f 安装斜撑 f 插 入止水穿墙螺栓及塑料套管 f 清扫墙内垃圾 f 安装另一侧模2.5. 板模施工挨次:搭设碗扣式满堂支架 f 安装板模木楞 f 调整楼板下皮标高 及起拱 f铺设模板 f 检查模板上皮标咼及平坦度 f 板模验收 3. 满堂碗扣式脚手架的搭设3.1. 使用材料① 碗扣钢管。
立杆长度为 1200mm 与 3000mm 横杆长度为 600mr X 900mm 钢管不得有严峻锈独、弯曲、压扁及裂纹。
② 扣件与钢管的贴合面必需严格整形,保证与钢管扣紧时接触良好,立杆 必需与横能杆锁紧。
③ 钢管及扣件使用标准:外观完好无损,对钢管弯曲、压扁、有裂纹或严 重 锈蚀;扣件有脆裂、变形、滑扣等均报废和制止使用。
人防施工技术交底内容一、人防工程施工中的技术要求及注意事项(一)墙体模板:人防地下室防护、密闭(隔)墙支模时,对拉杆件中间应焊上方形止水板,禁止使用带套管的螺栓。
(二)人防门安装:由于人防门扇对门框墙的垂直度要求很高,施工单位应与人防门生产厂家密切配合,且钢门框安装应和主体施工同时进行。
(三)、人防地下室双向配筋的侧墙、顶板应设置钢筋直径大于 6间距小于500的梅花型拉结筋。
(四)通风空调:1、战时通风管道穿越(染毒区)墙体必须预埋钢管并加止水翼环,该环与预埋管满焊,板材厚〉3㎜;2、预埋钢套管接出端出墙100㎜;3、染毒区风管穿人防墙体不能预留孔洞。
(五)、给、排水:1、穿人防墙、板的给水、排污、消防等管道在人防主体内侧均应设防爆波阀门或防护阀门。
(六)、电气:1、电缆桥架不应直接穿越人防围护结构;2、电源线穿人防墙体时应在墙体内预埋钢套管。
(七)、所有穿人防围护结构及防护隔墙的管道,均应进行防护密闭处理。
(八)、人防设备生产厂家,必须具备国家人防办批准的资质。
(九)、人防设施的安装,必须有人防生产资质的厂家施工。
(十)、使用外省、市的人防设备,必须到广东省人防办和市人防质监站进行备案。
(十一)、施工档案资料采用国家人防质监站批准的《人民防空工程质量检验评定(记录)表》。
十(十二)、质量监督检查部位祥见《人防工程质量监督申请受理书》。
(十三)、竣工验收档案资料祥见《人防工程竣工验收档案资料内容》。
(十四)、未尽事宜以《人民防空地下室设计规范》GB50038-2005、《人民防空工程施工及验收规范》GB50134-2004、《人民防空工程质量检验评定标准》RFJ01-2002为准。
二、其他部分(一)、人防地下室顶板、侧墙不应抹灰。
(二)、用于人防工程的防水材料,必须采用具有国家人防质监站颁发《人防工程防水材料准用证》的厂家产品。
三、该工程项目质量监督人员(一)、质监项目负责姓名电话手机(二)、质量监督员姓名电话手机注:本记录一式四份,质监站、建设、监理、施工单位各一份。
一、交底对象本次安全技术交底对象为参与地下室人防工程作业的所有人员,包括施工人员、管理人员、监理人员等。
二、交底时间[具体日期]三、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模](4)工程特点:[工程特点]2. 安全生产目标(1)确保施工期间不发生重大安全事故。
(2)确保施工过程中无重伤、轻伤事故。
(3)确保施工环境符合国家相关安全生产标准。
3. 安全生产注意事项(1)施工人员必须持证上岗,严格遵守操作规程。
(2)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。
(3)严禁酒后作业、吸烟、追逐打闹。
(4)施工现场应设置安全警示标志,明确危险区域。
4. 施工现场安全措施(1)施工现场应设置安全防护设施,如防护栏、警示牌、安全网等。
(2)施工机械、设备应定期检查、维护,确保安全运行。
(3)施工用电应符合国家相关标准,严禁私拉乱接。
(4)施工现场应设置消防设施,并定期检查、维护。
5. 人防工程特殊施工要求(1)人防工程地下室结构施工时,应确保结构稳定性,防止坍塌。
(2)人防工程地下室防水施工,应严格按照设计要求进行,确保防水效果。
(3)人防工程地下室施工过程中,应严格控制有害气体浓度,确保施工人员身体健康。
(4)人防工程地下室施工时,应确保施工环境符合国家相关环保标准。
6. 应急预案(1)施工现场发生安全事故时,应立即启动应急预案。
(2)事故发生后,应立即组织人员救治伤员,并报告相关部门。
(3)事故调查组应尽快查明事故原因,提出整改措施。
四、交底要求1. 施工单位应组织全体施工人员认真学习本次安全技术交底内容。
2. 施工单位应将安全技术交底内容纳入施工培训计划,确保每位施工人员掌握安全知识。
3. 施工单位应定期对施工现场进行检查,确保安全生产措施落实到位。
4. 施工单位应加强安全生产管理,提高施工人员的安全意识。
五、总结本次安全技术交底旨在提高地下室人防工程作业的安全水平,确保施工过程中人员安全和工程质量。
人防地下室技术交底咱今天就来好好唠唠这人防地下室的技术交底。
我还记得有一次,我去一个正在施工的人防地下室工地参观。
那场面,真是热闹又紧张。
工人们戴着安全帽,忙忙碌碌地穿梭着。
我走到一个角落里,看到一位老师傅正拿着图纸,给几个年轻的工人认真地讲解着什么。
咱先说说这人防地下室的结构设计。
这可不像咱平常盖房子那么简单,它得能扛得住各种冲击和压力。
比如说那墙体,得厚实坚固,就像一个超级大力士,稳稳地守护着里面的一切。
而且这钢筋的布置,那也是有讲究的,得像织网一样,密密麻麻但又有条不紊,确保每一寸都有足够的支撑力。
再说说防水这一块。
大家都知道,地下室最怕的就是漏水。
这人防地下室更是不能有半点马虎。
防水材料的选择那得精挑细选,施工的时候,得一层一层地刷,每个角落都不能放过。
我在那个工地就看到,有个工人师傅为了把一个小缝隙处理好,趴在地上,仔仔细细地弄了半天,那认真劲儿,真让人佩服。
通风系统也很重要。
你想啊,如果里面空气不流通,那得多难受。
所以这风道的设计和安装,都得严格按照标准来。
还有那各种通风设备,都得保证能正常运转,关键时刻可不能掉链子。
电气方面呢,照明、插座这些都得安排得妥妥当当。
而且线路的铺设要规范,不能乱拉乱接,不然出了问题可就麻烦了。
在施工过程中,安全更是重中之重。
安全帽要戴好,安全带要系牢,不能有一丝侥幸心理。
有一次我看到一个小年轻,安全帽戴得歪歪斜斜的,被班组长狠狠地批评了一顿,说这可不是闹着玩的,关乎生命呢!总之,这人防地下室的建设,每一个环节都不能马虎。
从设计到施工,都需要精心策划、严格执行。
只有这样,才能打造出一个坚固、安全、可靠的人防地下室,在关键时刻发挥它应有的作用。
希望大家都能把这些技术要点牢记在心,认真做好每一项工作,为咱们的人防事业贡献一份力量!。

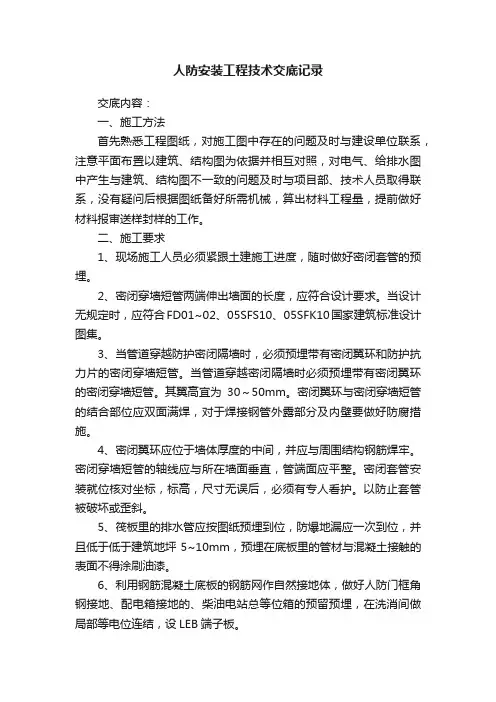

人防安装工程技术交底记录交底内容:一、施工方法首先熟悉工程图纸,对施工图中存在的问题及时与建设单位联系,注意平面布置以建筑、结构图为依据并相互对照,对电气、给排水图中产生与建筑、结构图不一致的问题及时与项目部、技术人员取得联系,没有疑问后根据图纸备好所需机械,算出材料工程量,提前做好材料报审送样封样的工作。
二、施工要求1、现场施工人员必须紧跟土建施工进度,随时做好密闭套管的预埋。
2、密闭穿墙短管两端伸出墙面的长度,应符合设计要求。
当设计无规定时,应符合FD01~02、05SFS10、05SFK10国家建筑标准设计图集。
3、当管道穿越防护密闭隔墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
当管道穿越密闭隔墙时必须预埋带有密闭翼环的密闭穿墙短管。
其翼高宜为30~50mm。
密闭翼环与密闭穿墙短管的结合部位应双面满焊,对于焊接钢管外露部分及内壁要做好防腐措施。
4、密闭翼环应位于墙体厚度的中间,并应与周围结构钢筋焊牢。
密闭穿墙短管的轴线应与所在墙面垂直,管端面应平整。
密闭套管安装就位核对坐标,标高,尺寸无误后,必须有专人看护。
以防止套管被破坏或歪斜。
5、筏板里的排水管应按图纸预埋到位,防爆地漏应一次到位,并且低于低于建筑地坪5~10mm,预埋在底板里的管材与混凝土接触的表面不得涂刷油漆。
6、利用钢筋混凝土底板的钢筋网作自然接地体,做好人防门框角钢接地、配电箱接地的、柴油电站总等位箱的预留预埋,在洗消间做局部等电位连结,设LEB端子板。
7、人防图纸上的呼叫按钮、信号灯、插座箱、配电箱严禁有漏埋。
7、电线暗配管穿越防护密闭隔墙或密闭隔墙时,应在墙两侧设置人防密闭过线盒(盒距墙≦300mm),盒内不得有接线头。
过线盒穿线后应密封并加盖板。
三、注意事项1、用电必须注意安全,有防护措施。
2、电工、焊工必须持证上岗,作业时随身携带证件或复印件,进入现场必须带安全帽,不能带病施工及穿拖鞋、酒后施工,并遵守现场的安全、文明施工管理制度。

人防地下室施工技术交底一、工程概述本工程为人防地下室,位于_____,总建筑面积为_____平方米。
人防地下室的设计旨在满足战时防空的需求,具备防护、掩蔽等功能。
二、施工准备1、技术准备熟悉施工图纸,组织图纸会审,明确设计意图和施工要点。
编制施工方案,确定施工工艺和施工流程。
对施工人员进行技术交底,确保其了解施工要求和质量标准。
2、材料准备按照设计要求,采购合格的建筑材料,如钢筋、混凝土、防水材料等。
材料进场时,进行严格的质量检验,确保材料符合要求。
3、现场准备清理施工现场,平整场地,确保施工道路畅通。
布置施工临时设施,如仓库、办公室、休息室等。
三、施工流程按照设计要求进行土方开挖,采取分层分段的方式,避免超挖。
开挖过程中,注意对周边建筑物和地下管线的保护。
土方开挖完成后,及时进行验槽,如发现地基不符合要求,应及时处理。
2、基础工程进行基础钢筋的绑扎,确保钢筋的规格、间距、数量符合设计要求。
安装基础模板,保证模板的平整度和垂直度。
浇筑基础混凝土,采用分层振捣的方法,确保混凝土的密实度。
3、墙体工程绑扎墙体钢筋,注意钢筋的连接方式和锚固长度。
安装墙体模板,采用对拉螺栓固定,防止模板变形。
浇筑墙体混凝土,控制浇筑速度和振捣时间,避免出现蜂窝麻面等质量问题。
4、顶板工程支设顶板模板,注意模板的支撑体系要牢固可靠。
绑扎顶板钢筋,做好钢筋的保护层控制。
浇筑顶板混凝土,浇筑完成后及时进行养护。
基层处理:将基层表面清理干净,平整坚实,无起砂、开裂等缺陷。
防水层施工:根据设计要求,选择合适的防水材料,如卷材防水或涂料防水。
施工时要严格按照操作规程进行,确保防水层的质量。
防水保护层施工:防水层施工完成后,及时进行防水保护层的施工,防止防水层被破坏。
四、施工要点1、钢筋工程钢筋的品种、规格、数量、位置必须符合设计要求。
钢筋的连接方式应符合规范要求,如焊接、机械连接等。
钢筋的锚固长度和弯钩长度要满足设计和规范要求。
2、模板工程模板及其支架应具有足够的强度、刚度和稳定性。
人防模板工程技术交底一、项目概述:本项目为人防模板工程,旨在建造坚固、安全的人防设施,以保障城市内居民在突发情况下的生命安全。
二、施工方案:1.设计要求:-设计深度:按照国家相关标准和规范进行设计,确保人防设施的坚固稳定。
-功能要求:根据实际需求,合理布局人防空间,满足应急疏散、避难的需求。
-材料选用:选择具有耐火、防爆等特性的材料,确保人防设施的安全性。
2.建造工艺:-模板搭设:根据设计方案,选用合适的模板搭设技术,确保模板的牢固性和稳定性。
-混凝土浇筑:按照施工工艺要求,对混凝土进行浇筑,确保质量和密实度。
-模板拆除:在混凝土达到设计强度后,进行模板的拆除工作,确保人防设施的完整性。
三、施工流程:1.准备工作:-搭建施工临时设施:包括搭建施工工棚、材料存放场所等。
-准备施工材料:包括混凝土原材料、钢筋等。
-检查模板:对模板进行检查,确保其完好无损。
2.模板搭设:-参照设计图纸,进行模板的搭设工作。
-严格按照标准要求调整模板,确保尺寸精度和水平度。
-进行模板固定,确保施工过程中的安全性。
3.混凝土浇筑:-按照施工计划,确定混凝土浇筑的顺序和时间。
-结合具体情况,采用适当的浇筑方法,确保混凝土的均匀性和密实度。
-根据设计要求,对混凝土进行抹平、压实等工作,确保表面的平整和牢固性。
4.模板拆除:-确认混凝土达到设计强度后,进行模板的拆除工作。
-拆除模板时,采用适当的工具和方法,确保不损坏混凝土结构。
-拆除模板后,进行审查和修补工作,确保人防设施的完整性和安全性。
5.清理工作:-清理施工现场,包括清除垃圾、杂物等。
-整理和归还施工材料,确保施工现场的整洁和材料的安全。
四、安全措施:1.工人安全:-施工人员必须经过安全培训,并严格按照相关规定佩戴个人防护装备。
-加强对施工现场的巡查和管理,确保施工过程中的安全。
-严禁违规操作,如吸烟、乱丢杂物等,确保施工现场的整洁和安全。
2.设备安全:-对施工设备进行检修和维护,确保其正常运行。
人防安装工程施工技术交底一、工程概况本项目为人防安装工程,主要包括人防地下室、人防通道、人防防护设施等部分。
工程位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
工程结构形式为钢筋混凝土框架结构,基础形式为独立基础。
人防安装工程主要包括人防门、人防通风系统、人防给排水系统、人防电气系统等。
二、施工准备1. 技术准备:施工前,施工单位应组织技术人员认真学习人防安装工程的施工图纸、设计文件、规范标准、施工工艺等,确保施工人员对人防安装工程的要求有清晰的认识。
2. 施工现场准备:施工前,应确保施工现场清洁、平整,无障碍物。
对人防地下室、人防通道等施工现场进行平整、硬化,确保施工场地满足施工要求。
3. 材料准备:施工前,应根据施工图纸和施工方案,提前准备所需材料,如人防门、通风设备、给排水管道、电气设备等。
4. 人员准备:施工前,应组织具备相应资质的施工人员进行人防安装工程的施工,确保施工人员熟悉人防安装工程的施工工艺和操作规程。
三、施工工艺及质量要求1. 人防门安装:人防门的安装应按照设计文件和施工图纸要求进行。
首先,对人防门的安装位置进行测量、定位,然后进行地脚螺栓的安装,最后将人防门安装到地脚螺栓上。
安装过程中,应注意人防门的水平和垂直度,确保人防门安装牢固、平稳。
2. 人防通风系统安装:人防通风系统的安装包括通风管道、通风设备等。
通风管道应按照设计文件和施工图纸进行制作和安装,确保通风管道的严密性。
通风设备应按照设计要求进行安装,如通风机、风阀等。
安装过程中,应注意通风系统的畅通性和稳定性。
3. 人防给排水系统安装:人防给排水系统的安装包括给水管道、排水管道、阀门等。
给水管道应按照设计文件和施工图纸进行安装,确保给水管道的严密性和水压试验合格。
排水管道应按照设计要求进行安装,确保排水管道的畅通性和排水能力。
安装过程中,应注意管道的水平和垂直度,避免管道交叉和磨损。
4. 人防电气系统安装:人防电气系统的安装包括电线电缆、开关插座、配电箱等。
人防工程安装施工技术交底记录1.交底时间:_______交底地点:_________交底人员:__________2.交底内容:2.1工程概述:人防工程的主要目的是提供避难、疏散和防空等功能,包括建筑结构、防火防爆措施、消防系统、通风系统和照明设备等。
2.2安装施工要求:2.2.1施工前需进行详细的勘察和测量,在确定施工方案后进行交底。
2.2.2施工必须严格按照相关规范和施工图纸进行,确保符合安全要求。
2.2.3所有材料和设备必须符合国家标准,并经过质量检测合格。
2.2.4施工员工必须持有相关的证件和资格,具备一定的经验和技术能力。
2.2.5施工现场必须保持整洁有序,设立安全警示标志,确保施工人员的安全。
2.3安装施工步骤:2.3.1首先进行基础施工,包括地面处理和地下设备的安装。
2.3.2然后进行主体结构施工,包括墙体、屋顶和地下室的建设。
2.3.3在主体结构完成后,进行防火防爆措施的安装,包括防火门、防爆窗和防火涂料等。
2.3.4接下来是消防系统和通风系统的安装,包括灭火器、喷淋系统和防排烟设备等。
2.3.5最后是照明设备的安装,包括应急照明、安全疏散指示灯和照明开关等。
2.4安全措施:2.4.1施工现场必须设置围挡和安全警示标志,防止人员闯入施工区域。
2.4.2施工人员必须佩戴安全帽和安全鞋,并注意个人防护。
2.4.3施工设备必须符合国家标准,定期检查维护,并由专人操作。
2.4.4施工中严禁酗酒、吸烟和乱丢垃圾等不文明行为。
2.4.5施工过程中应加强交流与协调,及时解决问题,确保施工质量和进度。
2.5环境保护要求:2.5.1施工过程中要注意环境保护,防止噪音、粉尘、废水和废气的污染。
2.5.2施工材料和设备的运输和处理要符合环境保护要求。
2.5.3施工结束后要进行清理和整理工作,保持施工场地的整洁和环境的卫生。
2.6质量控制要求:2.6.1施工过程中要严格按照施工图纸和规范要求进行施工,确保施工质量。
施工技术交底记录
方可进行;
4、后浇带未浇筑前,任何人不得拆除该跨模板及钢管架体;
5、模板拆除应遵循先支后拆、后支先拆,先拆不承重模板,后拆
承重模板,至上而下的原则;
六、安全文明要求:
1、工人进入现场须戴好安全帽,高空作业人员须戴好安全带;
2、饮酒后的工人不准进入施工现场,一经发现,将给与经济处罚;
3、安装与拆除3m以上的模板,应搭设脚手架,并设置防护栏杆,
防止上下在同一垂直面操作;
4、不得在脚手架上堆放大批模板和方料;
5、支模过程中,如需中间停歇,应将支撑、搭头、柱头板等钉牢;
拆除模板间歇时,应将已经活动的模板、支撑等运走或妥善堆
放,防止因踏空、扶空而坠落;
6、高空作业要搭设脚手架或操作平台,上、下使用梯子,严禁穿
硬底鞋和有跟鞋上班;
7、拆模时须一次性拆清,不得留下无支撑模板;拆下的模板要及
时清理,堆放整齐;
8、现场工人要听从专业工长和项目部管理人员的安排,不得和其
吵架;
交底单位中天集团接收单位。
