后浇带模板支撑方案

  • 格式:docx
  • 大小:82.57 KB
  • 文档页数:19

下载文档原格式

  / 19
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

后浇带模板支撑方案

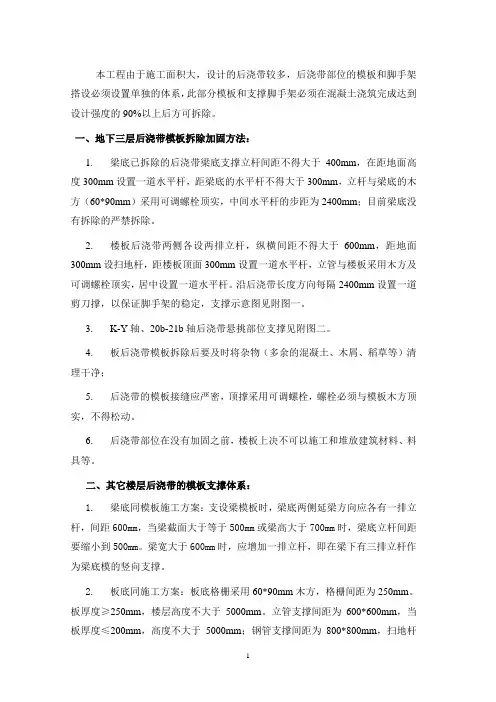

2.1后浇带的底板处理:

为考虑后浇带后期施工时的清理和积水的排除,在底板垫层上每20m设一500*500*500的集水井,在底板施工时保留,最后施工时和后浇带一并浇砼。底板后浇带支模,首先要拉线固定好钢板止水带,再支设止水带模板,为保证后浇带的稳固,不跑浆,可加设双层密目钢丝网再支模,底板底筋要垫好保护层,支模后用1:3水泥砂浆封堵密实,后浇带模板第一次支模,钢板止水带要求支一半露一半,即300宽止水带埋150,留150。且要求在底板的中间。

2.2墙板后浇带的处理:

墙板后浇带竖向应同底板后浇带在同一位置,横向在底板面向上300mm水平设置,外墙施工缝与后浇带连接处焊接质量要保证,两板搭接宽度3mm板按30m m计算,双面焊。当地下室外墙施工结束,做完防水后,在后浇带部位用标准砖,砌一240厚墙的砖井,砖井的内径尺寸为1400*500,以保护后浇带,同时利于后浇带立模。

2.3后浇带顶板的处理:

本工程的后浇带部位的现浇板模板支撑采取独立支撑,模板独立铺设,在后浇带砼浇筑完毕达到拆模条件后再拆除后浇带的模板。根据公司内部规定,后浇带部位采用两次支模,后浇带第一次竖向独立支撑支设,是在后浇带两侧支设单排、双排或三排竖向独立支撑,具体排数根据计算确定,后浇带第二次支模为后浇带本身浇筑时的支模。

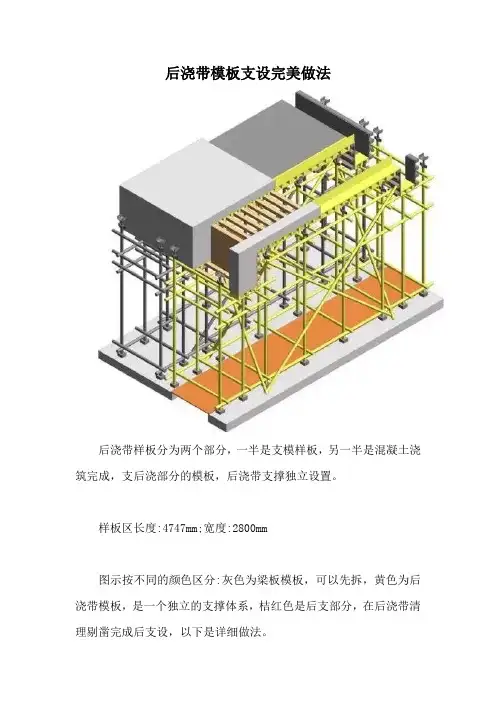

后浇带两侧的支模型式见下图:

2.3.1后浇带第一次竖向独立支撑:

2.3.1.1 6#车库北侧的后浇带两侧的跨度分别为3500和1200,梁的间距为8400,

将后浇带简化成两端简直的单向板进行受力分析,靠近后浇带的部位用独立钢管柱进行支撑。梁下设置必须设独立支撑,单对梁位置的独立支撑进行验算:2.3.1.1.1跨度为3500,取独立支撑的间距为1200

恒载计算:

梁的自重:G1=0.5*0.95*3.5/2*25=20.781KN

板的自重:G2=(1.2-0.5)*0.4*3.5/2*25=12.25 KN

活荷载计算:取1.0KN/M2

则Q=3.5/2*1.2*1=2.1 KN

N=1.2(G1+ G2)+1.4Q=1.2*(20.781+12.25)+1.4*2.1=42.58KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

恒载计算:

梁的自重:G1=0.5*0.95*1.2/2*25=7.125KN

板的自重:G2=(4.2-0.5)*0.4*1.2/2*25=22.2KN

活荷载计算:取1.0KN/M2

则Q=1.2/2*4.2*1=2.52 KN

N=1.2(G1+ G2)+1.4Q=1.2*(7.125+22.2)+1.4*2.52=38.718KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

跨度分别为2000和3700

2.3.1.2.1跨度为3700,独立支撑的间距,在5500跨内用两根支撑、6500跨内分别用三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为1800(5500跨)和1600(6500跨)

恒载计算:

梁的自重:G1=0.5*0.95*3.7/2*25=21.96KN

板的自重:G2=(1.7-0.5)*0.4*3.7/2*25=22.2 KN

活荷载计算:取1.0KN/M2

则Q=3.7/2*1.7*1=3.15 KN

N=1.2(G1+ G2)+1.4Q=1.2*(21.96+22.2)+1.4*3.15=57.042KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

别用三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为1800(5500跨)和1600(6500跨)

恒载计算:

梁的自重:G1=0.5*0.95*2/2*25=11.875KN

板的自重:G2=(1.7-0.5)*0.4*3.7/2*25=22.2 KN

活荷载计算:取1.0KN/M2

则Q=2/2*1.7*1=1.7KN

N=1.2(G1+ G2)+1.4Q=1.2*(11.875+22.2)+1.4*1.7=43.27KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

跨度分别为6720和880,由于6720的跨度较大,考虑到单排独立支撑时使板的受力挠度变形过大,初步考虑使用两排独立支撑。

2.1.

3.1跨度为6720的使用三排独立支撑,则跨度变为2240,中间两排在5500跨内用三根支撑、6500跨内分别用四根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为1300;后浇带边的独立支撑的间距为1800和1600。

2.1.

3.1.1梁位置的独立支撑的验算:(跨度中间的两排独力支撑验算)

恒载计算:

梁的自重:G1=0.5*0.95*2.24*25=26.6KN

板的自重:G2=(1.3-0.5)*0.4*2.24*25=17.92KN

活荷载计算:取1.0KN/M2

则Q=2.24*1.3*1=2.912KN

N=1.2(G1+ G2)+1.4Q=1.2*(26.6+17.92)+1.4*2.912=57.5KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

取序号8中的第一种,规格型号见下:

恒载计算:

梁的自重:G1=0.5*0.95*1.12*25=13.3KN

板的自重:G2=(1.7-0.5)*0.4*1.12*25=13.44KN

活荷载计算:取1.0KN/M2

则Q=1.7*1.12*1=1.904KN

N=1.2(G1+ G2)+1.4Q=1.2*(13.3+13.44)+1.4*1.909=34.76KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

跨度分别为2000和3700,柱的间距为8400和6500

2.3.1.4.1跨度为3700,独立支撑的间距,在5500跨内用两根支撑、6500跨内分别用三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为1800(5500跨)和1600(6500跨)

恒载计算:

梁的自重:G1=0.5*0.95*3.7/2*25=21.96KN

板的自重:G2=(1.7-0.5)*0.4*3.7/2*25=22.2 KN

活荷载计算:取1.0KN/M2

则Q=3.7/2*1.7*1=3.15 KN

N=1.2(G1+ G2)+1.4Q=1.2*(21.96+22.2)+1.4*3.15=57.042KN

根据公司《钢筋砼结构后浇带施工标准》附表1:

用三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为1800(5500跨)和1600(6500跨)

恒载计算:
