天然气合岔置换方案
- 格式:doc
- 大小:57.00 KB
- 文档页数:8
天然气置换方案1.天然气置换:1.1:置换范围赛什克调压柜至柯柯调压柜高压长输管线,柯柯调压柜至柯柯镇中压管线可利用氩气一起置换,置换方案详见如下。
1.2:置换初步方案赛什克至柯柯这条高压管线,先用氩气置换管道中的空气,再用天然气置换管道中的氩气,置换范围为:赛什克调压柜至柯柯调压柜。
赛什克管线项目部拟注氩气到0.2Mpa,稳定一定时间,经检查管道严密性无问题后,用天然气置换氩气,同时在柯柯末站放空管释放氩气。
柯柯调压柜至柯柯镇这条中压管线,先用氩气置换管道中的空气,再用天然气置换管道中的氩气,置换范围为:柯柯调压柜至柯柯镇。
柯柯管线项目部拟注氩气到0.2Mpa,稳定一定时间,经检查管道严密性无问题后,用天然气置换氩气,同时在柯柯镇放空管释放氩气。
向赛什克调压柜高压管网注入氩气时,宜控制氩气流速、流量并打开钢管端放空阀,在柯柯调压柜进站阀后,出气口管端放散管上安装量程为0.6mpa的压力表,确保注入氩气的压力不超过0.2mpa,在注入氩气的同时,赛什克调压柜高压管网进行氩气置换空气的置换工作。
置换合格后,关闭柯柯末站进气阀和放散管阀门,将氩气储存和管道内(储存压力不超过0.2mpa),待柯柯末站天然气置换氩气完成后,再进行柯柯末站至柯柯镇中压管网天然气置换氩气的工作。
2.编制依据:(1)赛什克支线至柯柯末站工艺流程图(2)城市中压管网竣工草图(3)末站工艺管道强度、严密性试压吹扫记录(4)《城镇燃气输配工程及验收规范》(CJJ33-2005)(5)《石油天燃气站内工艺管道及验收规范》(SY0402-2000)(6)《天然气管道试运投产规范》(SY/76233-2002)(7)《城镇燃气设计规范》(GB50028-2006)(8)其他文件3.人员安排:组长:徐有泽组员:张开宏、李英、查順夫、白宏波、蒋增荣、侯元佳、魏芬莲、韩小东、杨文兆、周飞飞、桑占泰、窦幸燕、年跃斌、苏进森、李伟学、陈胜章、严庆善、人员分布:赛什克调压柜2人(张开宏、魏芬莲),柯柯调压柜2人(蒋增荣、周飞飞)、放散点2人(侯元佳、严庆善),巡线小组5人(苏进森、李伟学、韩小东、杨文兆、窦幸燕),安全小组4人(陈胜章、白宏波、桑占泰、年跃斌),抢险小组4人(查順夫、李英)4:对小组人员要求:(1):每位小组成员在置换前认真学习置换方案,熟练操作各设备,能进行故障判断和简单的维护,熟练掌握所用仪器仪表的操作和维护。
天然气管道置换方案引言天然气作为一种清洁、高效的能源,在现代工业和生活中扮演着重要角色。
然而,老化、损坏的天然气管道不仅可能造成资源浪费和环境污染,还可能给使用者带来安全隐患。
因此,制定一个科学合理的天然气管道置换方案显得尤为重要。
本文将介绍一种天然气管道置换方案,以提高管道的安全性、效率和可靠性。
目标该天然气管道置换方案的主要目标如下: 1. 提高管道的安全性:确保管道结构坚固,能够承受外部环境的变化和冲击。
2. 提高管道的效率:优化管道的布局和材料选择,降低输送能耗和能源损失。
3. 提高管道的可靠性:采用先进的监测和维护措施,及时发现管道问题并进行修复。
管道置换步骤步骤一:评估现有管道首先,需要对现有管道进行全面的评估。
此评估应包括以下方面: - 管道结构和材料 - 管道运行状况和问题 - 管道周围环境和土壤条件步骤二:优化管道设计基于现有管道的评估结果,可以对管道进行优化设计。
优化设计应包括以下方面: - 选择更适合的材料:根据管道输送的气体性质、压力和温度,选择更适合的管道材料,如钢管、塑料管等。
- 优化管道布局:根据气体输送需求和管道结构,合理规划管道的走向和连接方式,减小管道的压力损失。
- 考虑环保因素:在管道设计中考虑环保因素,如减少破坏自然环境的影响、减少气体泄漏等。
步骤三:实施管道置换在确定了优化管道设计方案后,可以开始实施管道置换工作。
管道置换需要注意以下几点: - 分段施工:将管道置换工作划分为若干个段落,分批进行置换,以减少对用户的影响和风险。
- 定期检测:在置换过程中,定期对新建的管道进行检测,确保施工质量和管道安全。
- 学习借鉴先进经验:可以借鉴其他国家或地区的天然气管道置换方案,学习他们的经验和技术,不断提升我国的管道置换水平。
步骤四:监测和维护管道置换完成后,需要建立健全的管道监测和维护机制,以确保管道的长期安全和可靠运行。
监测和维护工作应包括以下几个方面: - 定期巡检和维修:定期对管道进行巡检,发现和修复潜在问题,以防止事故的发生。
天燃气管道置换方案天然气是一种清洁、高效的能源,广泛应用于生活和工业领域。
然而,天然气管道的老化和损坏问题也日益凸显。
为了确保天然气供应的可靠和安全性,天然气管道的置换成为一个重要的任务。
本文将围绕天然气管道置换方案展开,分析现有管道的问题、置换方案的选择与实施,并探讨置换后的管道管理和维修工作。
一、现有管道问题的分析目前,国内的天然气管道大多是由钢管或聚乙烯管组成。
随着使用年限的增加和外力、腐蚀等因素的作用,管道的老化和损坏问题逐渐显现。
主要问题包括:1. 腐蚀:由于管道长期暴露在环境中,容易受到湿气、土壤酸碱度和盐度等因素的腐蚀作用,导致管道壁厚减薄、管道破损等。
2. 连接处泄漏:管道连接处是腐蚀和泄漏的薄弱环节,常常由于施工不当、材料质量不过关等原因导致泄漏,严重危害供气安全。
3. 管道破损:长期运行下,管道容易出现破损现象,如管道裂纹、爆裂等,造成天然气泄漏、事故发生。
二、置换方案的选择针对现有管道问题,进行管道置换是不可避免的选择。
置换方案的选择需要综合考虑以下因素:1. 管道材料选择:新一代的管道材料应具有更高的抗腐蚀性能和耐用性,例如不锈钢管、高密度聚乙烯管等。
2. 施工过程:置换工程需要精确测量和分析现有管道状况,并进行逐段淘汰、逐段置换的方式进行,以确保供气的连续性。
3. 管道设计:新的管道应考虑流量要求、压力要求、布局合理等因素,最大限度地满足用户需求。
4. 管道监测与维护:置换后的管道应加强监测与维护工作,及时发现和处理潜在问题,提高管道的使用寿命。
三、置换方案的实施在确定置换方案后,需要制定详细的实施计划。
主要步骤包括:1. 管道勘察:对现有管道进行详细勘察,包括管道状况、管道材料、连接方式等信息的收集和分析。
2. 工程设计:根据勘察结果,制定详细的施工设计方案,包括新管道的布局、连接方式、施工工艺等。
3. 施工准备:准备相关设备和材料,组织人员培训和技术指导,做好施工前的准备工作。
2023年天然气管道置换方案____年天然气管道置换方案为了应对全球气候变化和能源可持续发展的挑战,各国都在加大对清洁能源的投资和使用力度。
天然气作为一种较为清洁的化石燃料,被认为是过渡期的能源选择。
然而,为了进一步减少温室气体排放和环境污染,____年的天然气管道置换方案应该采取以下措施:1. 推动可再生能源发展:在____年,可再生能源应成为天然气管道置换方案的重要组成部分。
各国应该积极推动太阳能、风能和水能等可再生能源的开发和利用,以替代部分天然气的使用。
同时,通过加大对可再生能源领域的投资,提高可再生能源的竞争力和可靠性,为天然气管道置换创造有利条件。
2. 加快天然气管道改造:____年的天然气管道置换方案应注重提高管道的效率和减少温室气体泄漏。
各国应制定严格的管道监测和维护标准,确保管道运行安全可靠,并采用先进的泄漏检测技术和修复方法,减少泄漏情况的发生。
此外,应加大对老旧天然气管道的改造力度,采用新型材料和技术,提高管道的运输效率和环境友好性。
3. 发展天然气替代品:为了减少对天然气的依赖,____年的天然气管道置换方案应推动天然气替代品的发展和使用。
例如,液化天然气(LNG)和合成气等替代品可以用于取代部分天然气的使用,减少温室气体排放。
同时,应鼓励研发和使用其他新型清洁能源,如氢能源和电能源,为天然气的置换提供更多选择和替代方案。
4. 加强国际合作与政策协调:天然气是跨国能源合作的重要组成部分,因此,加强国际合作和政策协调是____年天然气管道置换方案的关键。
各国应加强能源合作,分享经验和技术,共同推动清洁能源的发展和天然气的置换。
同时,应制定统一的管道建设和运营标准,加强国际管道的安全管理和监管,确保能源安全和环境可持续发展。
5. 加大宣传和教育力度:____年的天然气管道置换方案应该加大对公众的宣传和教育力度,提高公众对清洁能源和天然气置换的认识和理解。
通过宣传和教育,可以增强公众对环保意识的提高,促使更多人积极支持和参与到天然气管道置换方案中。
为煤气炉项目烘炉用临时天然气管道合岔安全可靠,顺利进行,特制订本专项置换施工方案,具体流程如下:一、工作程序如下图所示:二、施工技术要求1、按工艺要求,管道开口前应先用氮气置换出合叉管段天然气,合叉完毕应氮气二次置换出管段内空气,投运时再用天然气置换出系统内氮气。
2、置换过程中管道内气体流速不得大于5m/s,压力保持0.05MPa.3、置换过程中混合气体应排至放散点放空,并以放空口为中心周围20m以外设置隔离区。
4 、放空隔离区内不允许有明火和静电火花产生。
5、置换管段末端应配备气体含量检测设备。
氮气置换天然气时,置换管段末端放空口置换气中天然气浓度小于3%;氮气置换空气时,置换管段末端放空口置换气中氧气浓度小于2%,每间隔5min连续三次取样分析,均达到此指标为置换合格。
三、施工流程1、施工人员进入现场前,必须进行安全培训、技术和任务交底,并明确各自职责。
2、进入施工现场,查找危险源并采取相应安全措施,操作平台接地电阻测试,应小于4Ω;3 、防爆工器具、充氮设备、检测仪器、安全防护一应到位;4 、施工人员技术交底,明确分工;5图示说明:气流方向(1)A、B为合岔主管气源阀门,系DN250法兰球阀,气体流向如图示。
(2)C为主管道DN25放散阀门。
6、关闭A、B阀门,切断合叉管段气源7、以C点为中心,周围20m以外设置隔离带,区域内严禁其他作业,无关人员严禁入内。
8、拆除C点放散阀门丝堵,开启阀门,使之管内余气排空放散。
9、以C点作为冲氮点和放散点,冲氮、放散过程反复进行,直至置换气中天然气浓度小于3%,方为合格。
四、置换具体流程1、置换准备(1)进气管安装、置换机具和材料准备,压力表已经专业部门校核。
(2)设备机具现场就位,连接置换流程。
(3)准备工作技术要求安全可靠,承压部分要求硬连接。
2、置换步骤(1)充气前进行最后检查确认:a.接管装配得当b.氮气注入装置设备状态良好c.仪器仪表经专业部门校核备妥待用(2)氮气装置置换a.启动氮气装置,开始充气,并以C为中心周围20m以外设置隔离带,区域内严禁其他作业。
燃气置换工程方案一、工程概述燃气置换工程是在燃气管道系统中进行燃气置换,以确保管道内的燃气为清洁、安全的工程。
这项工程常常用于燃气管道系统中存在气味、甲醛、硫化物等异味时,通过燃气置换工程将有害气体置换为清洁的天然气,以保障管道内的燃气质量。
燃气置换工程是一项涉及工程技术、环境保护、安全管理等多方面的综合工程。
在进行燃气置换工程时,需要充分考虑管道系统的安全性、置换过程中的环境保护、工程设备的选择及运行维护等方面。
因此,燃气置换工程的方案设计十分重要,它将直接影响到工程的安全、效率和效果。
本文将针对燃气置换工程的方案设计进行详细阐述,包括燃气置换工程的概述、方案设计的基本原则和步骤、工程设备的选择及运行维护等内容,以供相关人员在进行燃气置换工程时参考。
二、方案设计的基本原则和步骤燃气置换工程的方案设计应符合工程的安全、环保和经济性的原则。
在设计燃气置换工程方案时,需依据管道系统的具体情况和置换的气体成分等因素进行综合考虑,从而确定合理的置换方案。
方案设计的基本步骤如下:1.明确置换目标:首先要明确燃气置换工程的目标,确定要置换的气体成分、置换后的燃气品质等内容,以确定置换的具体要求。
2.确定置换方案:根据置换目标和管道系统的具体情况,进行综合分析,确定合理、可行的置换方案。
3.选择置换设备:根据置换方案的要求,选择合适的置换设备,包括置换装置、控制系统、检测仪器等。
4.制定操作方案:制定具体的操作方案,包括设备的安装调试、操作流程、安全防护等内容。
5.进行试验验证:在进行实际燃气置换之前,需进行试验验证,确保置换方案的可行性和有效性。
6.进行燃气置换:按照操作方案进行置换操作,监控置换过程,确保置换的安全性和质量。
7.运行维护管理:在燃气置换工程完成后,进行运行维护管理,确保管道系统的安全稳定运行。
三、工程设备的选择及运行维护燃气置换工程所涉及的设备包括置换装置、控制系统、检测仪器等。
在选择这些设备时,需充分考虑其适用性、品质及服务保障,并进行合理的维护管理。
天然气公司置换方案(5篇)第一篇:天然气公司置换方案**天然气工程中压管道置换方案一、概况本方案编制依据设计图及置换路线示意图(见附图)置换管段为门站至北环路Φ273钢管4300米;工业路de200PE管684米及DN200钢管217米;花园路de160PE管1947米;文化路de110PE管2626米;大桥路de160PE管1165米;迎宾路dn200PE管540米;人民路de200PE管752米;北环路de200PE管1358米;主路置换为从门站出来沿北环路、工业路、花园路、人民路至北环路。
主路置换共设检测点二处,分别为1号主阀处; 10号主阀处。
全城置换,放散点5处分别在10号阀、A号阀、D号阀、E号阀、G号阀处,其中10号阀为主放散处。
二、置换方案总说明综合考虑压力情况、管线长度、成本投入等多方面因素后,决定使用先冲入1000米氮气隔离带,再用天然气置换氮气及空气的方法进行置换工作。
三、准备工作1、成立现场指挥部:设总指挥1人,副总指挥4人,总指挥负责整个置换工作现场指挥,下达指令,副总指挥分别负责气源组、检测放散组、管道检查组、消防、医务后勤组。
副总指挥负责向各组成员分配任务,明确职责,并及时向总指挥汇报情况(见附图)。
城区置换管网图,相关人员每人一份。
2、检查管线是否有完整、齐全的验收资料与验收手续,证明质量合格后方可置换,压力试验超过半年以上必需重新试验。
3、管道检查组需提前1天对所有阀门进行检查,确定阀门,放散管等必须符合设计和质量要求,阀门开关灵活。
各分支阀后已加设盲板(阀门位置及编号详见置换线路示意图),检查管道是否符合设计与质量要求,管道末端是否用堵板焊牢,气压试验连接管处是否焊住,分支管未装阀门处是否封死及已防腐合格等。
4、提前一天,在10号主阀末端接de110放散管,放散管与地面成45度角,并高出地面2米;其他支路置换时在A号阀、D号阀、第1页E号阀、G号阀处接放散管de63与地面成45度角并高出地面2米。
天然气管道置换方案,3000字一、引言随着能源需求的增长及环境保护意识的提高,替代传统能源的清洁能源成为当前的一个热门话题。
天然气作为一种清洁、高效的能源,具有广泛的应用前景。
然而,由于天然气管道存在一定的老化和泄漏风险,为了确保管道的安全和运行可靠,天然气管道的置换工作势在必行。
本文将从需求背景、置换方案和实施措施等方面进行探讨。
二、需求背景1.老化管道的安全风险天然气管道长期使用会导致管道的老化和损坏,可能存在泄漏的风险。
一旦发生泄漏事故,不仅会造成能源浪费,还会对环境和公众安全造成严重影响。
因此,置换老化管道成为必要举措。
2.提升天然气供应能力随着天然气需求的增长,原有管道的供应能力已无法满足市场需求。
通过置换老化管道,可以提升天然气供应能力,满足公众和工业用户对能源的需求。
3.推动能源清洁转型替代传统能源,推动能源清洁转型是当前的重要任务。
天然气作为一种清洁能源,具有较低的碳排放和高效的能源利用率。
通过置换老化管道,可以促进天然气的使用,减少对传统能源的依赖,推动能源清洁转型。
三、置换方案1.管道勘测与评估首先需要对老化管道进行全面的勘测和评估,了解其使用年限、老化程度和安全风险等情况。
通过这些评估数据,制定置换方案,确定置换计划和目标。
2.选择替代管材根据老化管道的特点和实际需求,选择适合的替代管材。
常见的替代管材包括钢管、塑料管和复合材料管等。
选择管材时需要考虑其耐压性、耐腐蚀性和成本等因素。
3.管道置换方案根据老化管道的情况和实际需求,制定具体的置换方案。
可以采取分段置换或整体置换的方式进行。
对于老化程度较深的管道,可以优先置换,确保关键部位的安全。
4.施工方案制定施工方案,明确置换工程的具体步骤和施工流程。
施工过程中需要根据现场情况进行管材连接和支撑,确保置换工程的质量和安全。
5.设备和技术保障选择适当的设备和技术,确保置换工程的顺利进行。
包括管道连接设备、焊接设备和检测设备等。
天然气管道置换方案天然气作为一种清洁能源,已经逐渐成为了现代化社会中不可或缺的能源之一。
而在天然气的运输和利用过程中,天然气管道的重要性日益凸显。
然而,对于老旧的天然气管道,其老化和损坏现象时常发生,已经对天然气的运输和利用产生了不良影响。
因此,针对天然气管道的置换方案也顺应而生。
一、天然气管道置换的必要性随着天然气在全球范围内的紧缺性逐渐凸显,作为天然气重要运输方式的管道也逐渐走向老化,损坏等问题时常出现。
在这种情况下,替换老旧的管道成为了重要的能源保障措施。
从整个能源供给角度来看,不能坚决地贯彻天然气管道置换方案,将会给现代社会的经济与环境造成严重的危害。
因为,老旧的天然气管道不仅会影响天然气的供应稳定性,而且还可能导致天然气泄漏、爆炸等重大事故的发生。
因此,天然气管道置换的必要性显而易见。
二、天然气管道置换的实施方法1. 定期检修和更换老旧天然气管道定期检修和更换老旧天然气管道是已经被广泛接受的一种天然气管道置换方案。
通过对天然气管道的检查,可以及时发现管道老化和损坏等问题,以便及时进行更换或修理。
2. 选择优质材料在进行天然气管道置换的过程中,尽可能选择质量优良的材料。
例如,采用新的合成材料、新型金属材料等,以提高管道的耐用性和安全性。
3. 推行新型管道技术在天然气管道置换的过程中,新型管道技术也被广泛应用。
例如,推进无缝管道、复合管道等新型技术,以提高天然气管道的质量和安全性。
三、天然气管道置换方案的安全保障天然气管道置换方案的安全保障是很重要的一点。
在执行管道置换方案的同时,必须采取相应的安全措施,以避免因为管道维修而影响天然气产量,以及在执行过程中发生人员伤亡事件。
具体而言,需要做好以下几个方面的安全工作:1. 加强现场安全管理对于天然气管道置换方案的执行,必须加强现场安全管理。
例如,在天然气管道维修前,应该清理管道周围的杂物和带电物品等,以保证现场的安全性。
在维修过程中,应配备专门的消防器材和紧急救援设备等,以防万一。

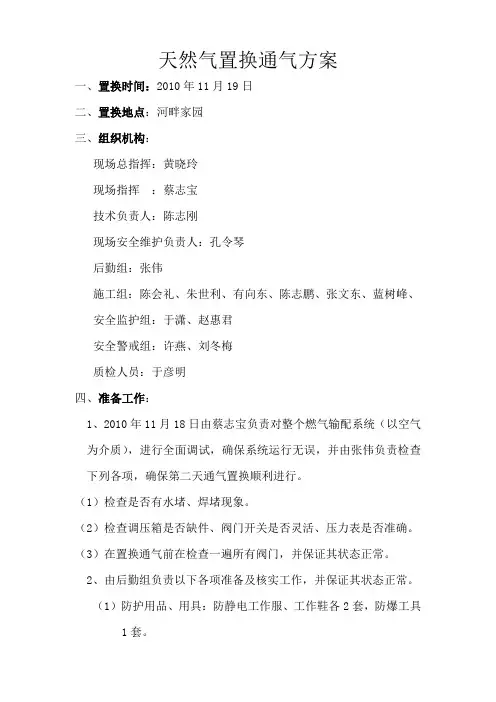

天然气置换通气方案一、置换时间:2010年11月19日二、置换地点:河畔家园三、组织机构:现场总指挥:黄晓玲现场指挥:蔡志宝技术负责人:陈志刚现场安全维护负责人:孔令琴后勤组:张伟施工组:陈会礼、朱世利、有向东、陈志鹏、张文东、蓝树峰、安全监护组:于潇、赵惠君安全警戒组:许燕、刘冬梅质检人员:于彦明四、准备工作:1、2010年11月18日由蔡志宝负责对整个燃气输配系统(以空气为介质),进行全面调试,确保系统运行无误,并由张伟负责检查下列各项,确保第二天通气置换顺利进行。
(1)检查是否有水堵、焊堵现象。
(2)检查调压箱是否缺件、阀门开关是否灵活、压力表是否准确。
(3)在置换通气前在检查一遍所有阀门,并保证其状态正常。
2、由后勤组负责以下各项准备及核实工作,并保证其状态正常。
(1)防护用品、用具:防静电工作服、工作鞋各2套,防爆工具1套。
(2)消防器材:2台手提式干粉灭火器。
(3)抢修车辆:吉E69233(4)检测工具:便携式可燃气体检测仪1台(5)通讯工具:黄晓玲:于彦明:蔡志宝:陈志刚:庄永刚:陈会礼:张文东:有向东:张伟:许艳:陈志鹏:刘晓东:3、现场置换人员必须穿防静电工作服、工作鞋或棉布工作服,使用防爆工具。
4、安全监护组负责现场作业人员的安全监护、保护,确保置换全过程的安全性。
5、警戒组负责现场安全警戒,确保防散点30米无明火、静电,严禁机动车辆通行,严禁闲杂人等靠近。
6、现场人员接听手机及其它无线电设备时远离放散点30米以外,防止产生静电。
五、置换过程:本次置换为低压置换由施工组陈会礼、朱世利、、陈志鹏、张文东、庄永刚分别在河畔家园1#、3#、2#、4#、5#楼末端单引转换等待指令放散;由陈志刚在小区调压箱等待开阀指令,接到现场指挥蔡志宝下达的开阀指令后,由陈志刚缓慢开启调压箱出口阀门。
阀门开启至四分之一时停止继续开启,让置换气体缓慢流入管道进行置换。
接到现场指挥蔡志宝下达的开阀指令后,由陈会礼、朱世利、陈志朋、张文东、庄永刚依次开始放散,其他人员负责警戒。
天然气置换施工方案一、综合说明本工程为沛县港华LNG站新增汽化器碰接工程。
1、施工安装及质量检验要求执行如下标准要求:符合燃气施工规范要求符合安全生产要求5、工程质量要求达到国家验收规范合格标准。
6、开竣工日期为2016年月日-2016 年月日,工期1天。
7、主要工程量低温阀DN50 1个不锈钢三通DN50 1个法兰球阀DN200 1个二、施工进度施工工期保证措施1、根据工期1天排好施工进度计划。
2、本工程施工进度施工工期由项目经理全权负责。
4、由材料供应或不可抗拒的原因引起的工期延误,由项目经理及时报告甲方协商解决。
三、主要施工机械设备(三)施工方案Ⅱ、管道及附属设备处理方案置换作业的方法及步骤1.常温管道碰通1.1常温管道碰接,由于原管道留有法兰,现场不需要动火作业,只需在停气后拆除原有法兰,安装新的DN200的法兰球阀即可。
1.2注意事项:A.停气时确认管道的前后阀门后关闭。
B.拆除法兰前确认管道内的气体压力已经为0C.拆除盲板后尽量不要让太多的空气混合进管道D.现场尽量留有少量的人员,只需满足施工需要即可。
E.现场施工工具需防爆类F.拉好警示带,围出工作区域G.更换阀门后需确认无漏点才可开通阀门。
2.低温管道置换碰通2.1.关闭碰接点前后阀门。
因为管道是低温管道,故选择于动火切割点最近的设备连接管作为N2进入点。
打开最近的放散管阀门,对残存在管道内的天然气进行放空,当压力降至3KPa 左右时,关闭放空阀。
使管内压力保持在3~5KPa (在此要特别强调,防止管道内产生零压或负压)。
2.2开启N2 钢瓶阀门,经减压阀减压后,进入置换管线。
2. 3 开启放散口处阀门,使N2 进入管道内,为了尽量减少置换时的稀释混合作用,以及尽可能少地搅动罐内的原有气体,一般应使置换管管径尽量增大以缩短置换时间,并控制N2 在管内的速度。
2. 4 开启放散管口的阀门开始置换作业,操作时应控制阀门的开度,使管道内压力始终保持在正压。
天然气管道置换方案随着我国经济的不断发展和城市化进程的不断加快,能源消耗的规模也在不断增长,天然气已经成为我国重要的能源来源之一。
而天然气管道在天然气运输、储存以及调配方面起着至关重要的作用。
然而,一些老旧的天然气管道已经运行了数十年,管道老化问题和安全隐患也开始显现。
因此,天然气管道现有的置换工作显得尤为迫切。
一、天然气管道置换原因1. 管道老化问题国内近年来的天然气管道老化问题日益突出,据统计,我国管道总里程占到世界总里程的22%以上,其中有相当一部分管道的设计使用年限已经超过30年,面临严重老化的威胁。
老旧管道防腐保温措施的失效,腐蚀、裂缝、破损等问题造成的资产损失不断攀升,甚至对人民群众的生命财产安全构成威胁。
2. 需求增长国内经济不断发展,能源需求不断攀升。
天然气在干净、高效、低碳、高效的诸多特点中,正成为新一代低碳清洁能源领域的主力军。
在国家政策的支持下,天然气消费需求不断增长,随之而来的是管道供气量的大幅增加,无法满足需求的现有管道必须加强置换改造工作。
3. 安全隐患天然气一旦泄漏,具有极强的爆炸性,甚至有可能引发火灾等严重事故,对公共安全高度关注。
而老旧管道质量下降或使用寿命达到的管道,存在泄漏、爆炸危险,在一些管道泄漏事故的影响下,天然气管道置换工作势在必行。
二、天然气管道置换方案在现阶段,对于老旧天然气管道的替换置换工作有以下方案可以选择:1. 彻底更换在选用天然气等管道材料的基础上,进行较大规模的管道更换。
优点:可以更彻底的解决老旧管道问题,不再有老旧管道风险。
缺点:造价高昂,所需时间长,工作量大。
2. 管道加固对年限较短、缺陷不太明显或处于中等运行状况的天然气管道,采用加固工艺来解决问题。
优点:可以保留原管道,一定程度上能够降低扩建投资,大幅度降低离线时间和和工程难度。
缺点:加固过程中天然气管道施工难度较高,对施工工艺要求较高,加固后管道的使用寿命可能会有所降低。
3. 管道新补新补方法是在天然气管道内补上一层修补性能良好的管材,通过补管来达到管道替换的效果。
城东片区与管道气连通天然气置换方案置换流程图市政燃气管网天然气置换方案一、方案概述本次置换通气的道路为玉湖地磅至名兰瓷厂(全线贯通),全长约15km,其中玉湖地磅—南环路末端采用门站管输气置换,创业路末端—名兰瓷厂采用城东LNG置换,在两段市政管连通的阀门处取样合格后全线贯通。
现安全运行部初定2020年5月4日-5日开始实施置换,首先置换城东片区,次日置换207国道—南环路全段。
两段市政管网全部置换合格后,创业路末端主阀暂时关闭,待城东站LNG全部使用完毕后再开阀接通门站管输气。
目的是在城东片区不停气的情况下,将门站管输气置换到名兰瓷厂门口,末端阀门暂时关闭,待上游管输气增量完成后对名兰瓷厂通气(包括园区内企业由LNG转换为管道气)。
本次置换通气管线长,管线复杂,阀门多,为使置换工作顺利进行,特制定本方案。
一、实施条件本方案实施的前提:(1)城东气化站站内存有足够的LNG,确保城东片区置换顺利完成。
(2)与广投及中石油联系,要求配合做好管道置换通气的补压工作,本次通气管线长,补压必须及时。
(3)管道主阀:玉湖地磅门口主阀和南环路末端主阀关闭,创业路末端主阀和名兰瓷厂门口登高主阀关闭,其余主阀全部开启;管道支阀:全部关闭。
(4)所有燃气管道经压力试验和吹扫试验合格、无泄漏;二、人员安排安运部相关人员、工程部相关人员、施工单位相关人员若干。
四、置换方案1、准备工作确认所有阀门的启闭状态,所有支阀全部关闭,注意本次置换通气分两个阶段:1、用城东站对城东片区进行置换(见图一中1#阀至11#阀);2、用门站管输气对207国道—南环路末端进行置换(见图二中1#阀至14#阀)。
所有燃气管道及调压柜后管道已保压合格并吹扫完毕;提前1天进行细致检查,例如各管道、阀门、仪表、设备等是否完好、牢接;置换前无关人员、机器、设备、材料等撤离调压柜和厂区用气点附近;置换前确认PE阀门的启闭状态;在放散点建立警戒区,非置换操作人员不得入内;操作人员应穿工作服、工作鞋,戴安全帽,并随身携带必要的工具;站内严禁烟火,不得携带手机、打火机等进站;现场配备对讲机与可燃气体浓度检测仪;重点位置配备相应数量灭火器;站外管网燃气排放、点火位置及相关人员已准备就绪;各项记录表格准备齐全;2、分段通气步骤1:城东片区置换通气(见图一中1#阀—11#阀)置换步骤:将管道内的保压空气全部排放,确认管道内空气已完全排空,然后通知人员缓慢开启4#阀门,从4#阀开始先向1#阀置换,阀门最多开启三分之一,在管道内天然气压力平稳前,禁止全开,此过程中城东气化站人员需注意出站压力和出站LNG温度,出站压力必须确保稳定在0.22Mpa以上,温度必须保持在20度以上,如低于应立刻通知阀门控制人员暂时关闭,待出站压力回升后再开启;之后再以同样的方式置换4#阀至11#阀的天然气,最终在11#阀处取样,确保天然气纯度。
天燃气管道置换方案天然气是一种清洁、高效、环保的能源,被广泛应用于居民生活和工业生产中。
然而,长期使用的天然气管道会出现老化、腐蚀、漏气等问题,这对人民群众的安全和环境保护构成了威胁。
因此,进行天然气管道置换是十分必要的。
天然气管道置换的方案需要考虑以下几个因素:安全、经济与环保。
首先,安全是天然气管道置换的首要考虑因素。
老化、腐蚀的管道存在着漏气的风险,一旦发生漏气事故很可能造成火灾、爆炸等严重后果。
因此,置换方案需要有科学合理的操作流程,保证天然气的正常供应,并采取必要的措施确保操作的安全性。
其次,经济性也是天然气管道置换方案考虑的重要因素。
天然气管道的置换涉及到大量的资金投入和人力物力的耗费,因此需要根据实际情况制定经济合理的方案,以达到既节约投资又能实现长期效益的目标。
最后,环保性也是天然气管道置换的重要内容。
天然气管道的老化、腐蚀会造成气体泄漏,不仅会对环境造成污染,还会对人体健康造成危害。
因此,在进行天然气管道置换时,需要采用环保的材料和技术,以减少对环境和人体的伤害。
基于以上考虑,我将为您提出一个较为完整的天然气管道置换方案。
首先,进行天然气管道老化检测。
通过对老化天然气管道进行检测,判断其老化程度以及安全性。
可以选择使用无损检测技术,例如超声波检测、红外线检测等,找出老化管道的具体位置和程度。
其次,制定置换计划。
根据老化管道检测结果,制定具体的置换计划。
将老化程度较轻的管道予以修复,而老化程度较重的管道需要进行置换。
置换计划可以根据老化管道归属于居民区还是工业区,分阶段进行实施。
然后,确定置换材料和技术。
选择高质量的防腐蚀、耐老化的材料替代老化管道。
目前常用的材料有塑料、玻璃钢等,可以根据管道的具体情况选取最适合的材料。
同时,采用先进的焊接技术和管道连接技术,确保管道的安全性和密封性。
接下来,进行管道置换施工。
施工时需要严格按照设计方案执行,确保管道的正确安装,并采取必要的安全措施,防止施工过程中的事故发生。
忻州市天然气置换方案一、概况我市自一九八八年开始规模发展人工煤气,至今已有中、低压管网200余公里、调压站150余座、居民用户近3万户、大型用户近300户,目前,由禹王焦化厂和云马焦化厂作为气源厂,冬季最大日供气量可达40万m³。
我市天然气输配供应体系自一九九五年立项实施以来,经过几年的高速发展,现在已拥有居民用户2万,公福及采暖用户93户,以省天然气长输管线忻州门站为气源,铺设次高压管线15公里,中压管线30公里、中低压管线60公里,管线已遍及我市大部分街区,各类型调压站100余座。
并且,还积极拓展了供热站输气、汽车用加气站、定襄天然气项目等重大业务领域。
在国家政策支持、我市政府大力扶持、在全公司团结一致努力奋进下正逐步走向更加辉煌的明天。
二、置换的必要性我国城市燃气“十五”发展规划明确提出,以提高居民生活质量、改善大气环境、节约能源为目的.在国家政策的支持下,积极发展城市燃气,配合西气东输工程,积极利用天然气.改善沿线城市大气环境质量,加快燃气管网的改造,提高燃气供应系统的安全性,大力开拓天然气市场。
我市政府也把天然气置换工程作为2010年的一项重点工作来抓,并且列入了政府工作任务当中。
从实际情况来看,我市人工煤气已运行了二十余年,存在着许多弊端:由于人工煤气中含有一氧化碳,经常发生用户及工作人员中毒事故;人工煤气中含有萘等杂质,管道堵塞现象与日俱增,一些用户经常出现气小、高峰期甚至断供现象;管网老化腐蚀程度严重,部分管段出现穿孔漏气,安全隐患较大。
目前,寻找一种更安全、更适合城市使用的替代气源就成为当今迫在眉睫的工作,天然气具有无毒、高效、清洁、环保等人工煤气无法比拟的优势。
因此,我们认为天然气逐步置换人工煤气成为城市主要气源是我市燃气事业发展的必然趋势。
同时,也把天然气置换工程作为我公司目前工作任务的重中之重。
三、置换的可行性天然气的置换就是将原来运行人工煤气的管网系统(如管线、阀门、调压器)和用气设施(如灶具)中不适合输送或者使用天然气介质的部分进行整改,并将整个系统中的人工煤气用天然气置换的过程。
2024年天燃气管道置换方案一、背景介绍天然气作为一种清洁、高效的能源,在我国的能源结构中占据重要地位。
为了确保供应的可靠性和安全性,天然气管道的设施和设备必须定期进行检修和更换。
本文将从以下几个方面提出2024年天然气管道置换方案。
二、技术设备的更新1. 检修设备的升级:引入先进的无损检测技术和设备,提高检修效率和准确性。
采用无人机、机器人等进行检测,减少人工巡检带来的安全隐患。
2. 管道材质的升级:选用高强度、抗腐蚀性能更好的材料进行管道置换,提高管道的使用寿命和安全性。
3. 压缩机等设备的升级:引进高效、低能耗的压缩机和其他设备,提高供气效率和节能减排。
三、管道置换计划1. 制定详细的置换计划:根据不同地区、不同管道的使用年限和实际情况,制定具体的置换计划,并逐步推进。
2. 优先处理老旧管道:将年限较长、磨损严重的管段作为优先置换对象,确保老旧管道的安全可靠供气。
3. 按阶段置换:分阶段进行管道置换,以保证城市供气安全的连续性,合理分配资金和人力资源,提高工作效率。
4. 引入新技术和设备:在置换过程中,积极采用先进的技术和设备,提高置换效果和质量。
四、安全保障措施1. 完善安全管理制度:加强管道设施的日常巡检和维修管理,完善应急预案,提高应对突发事故的能力。
2. 加强现场作业安全:严格按照工程施工规范和要求进行作业,加强安全培训,提高作业人员的安全意识。
3. 加强设备监测和维护:建立健全设备监测和维护机制,及时发现和修复设备存在的问题,确保设备的正常运行。
4. 加强安全宣传教育:通过各种渠道向公众宣传天然气使用和管道安全知识,提高广大民众的安全意识。
五、经济效益分析1. 提高供气效率:通过设备升级和管道置换,提高供气效率,减少能源浪费,提高能源利用率。
2. 降低维修成本:及时进行管道置换和设备升级,减少管道老化和损坏造成的维修成本。
3. 节约能源:引入高效设备,提高能源利用效率,减少能源消耗,为国家节约能源提供支持。
天然气管道置换方案天然气是一种清洁、高效、方便的能源,被广泛应用于家庭、工业和交通领域。
为了确保天然气供应的安全和稳定,天然气管道的置换成为必要的工作。
下面将提出一个天然气管道置换方案。
1.方案的背景和目标:天然气管道通常有一定的使用寿命,在使用一定时间后会出现老化、腐蚀及泄漏等问题。
为了确保天然气的安全使用,提高供气质量,以及降低事故风险,需要对老化的天然气管道进行置换。
本方案的目标是实现天然气管道的平滑过渡和持续供气,同时确保施工质量和安全。
2.方案的具体内容:(1)初步调研和规划:对需要置换的天然气管道进行初步调查和评估,包括管道的材质、直径和长度等参数。
根据调查结果制定置换计划和技术方案,包括施工方法、材料选用、时间计划和预算等。
(2)旧管道拆除:根据管道拆除的位置和情况,采用机械拆除和人工拆除相结合的方式进行。
在施工过程中要注意排水和清理工作,确保施工环境的安全。
(3)新管道铺设:根据置换计划,在旧管道拆除后,逐段进行新管道的铺设。
铺设过程中需要对新管道进行质量检查,包括材料、连接等。
在特殊环境中,如高海拔地区或深海区域,可能需要采用特殊施工方法和材料。
(4)连接和测试:新管道铺设完成后,需要进行连接和测试工作。
连接过程中要注意密封和连接紧固,确保连接处的气密性。
测试是为了确保新管道的安全性和可靠性,包括压力测试、泄漏测试等环节。
(5)投入使用和后续管理:经过连接和测试后,新管道可以投入使用。
但为了持续保持管道的安全运行,还需要进行后续的管理和维护工作,包括定期巡检、漏气监测、防灾准备等。
3.方案的优势和难点:(1)优势:本方案能够确保天然气管道的连续供气,减少用户的停气时间。
同时,通过对老化管道的置换,能够提高管道的安全性和可靠性,减少事故和泄漏的风险。
(2)难点:天然气管道置换涉及到施工环境的复杂性和工艺技术的要求。
在特殊环境中,如高海拔地区或深海区域,会增加施工的难度和成本。
同时,对管道材料、连接方式等要求较高,需要选择适合的材料和工艺。
老小区天然气置换施工方案1. 引言对于老小区而言,天然气供应的安全性和经济性都是重要的考虑因素。
随着时间的推移,老小区的天然气管道系统可能存在老化和破损的问题,这给居民使用天然气带来了一定的隐患。
为了保证居民的安全,并提升天然气供应的效率,进行天然气置换施工是必要的。
本文将探讨老小区天然气置换施工方案。
2. 现状分析在进行天然气置换施工前,需要对老小区的现状进行全面的分析。
主要包括以下几个方面:•天然气管道的状况:检查老小区内的天然气管道系统,查找老化、破损等问题,并评估其对居民安全和供气质量的影响。
•用气需求分析:了解老小区居民的用气需求,以确定新的天然气置换方案的设计参数。
•供气系统配置:对现有的天然气供应系统进行评估,包括管道布局、调压设备、计量设备等,以确定是否需要进行更新或改造。
3. 施工方案设计基于现状分析的结果,可以制定出适合老小区的天然气置换施工方案。
以下是一些重点考虑的方面:3.1 管道更新针对老化和破损的管道,需要进行更新。
具体施工步骤包括:1.检查管道系统,并记录老化和破损的程度。
2.制定管道更新的计划,确定更新的范围和时间节点。
3.施工过程中,确保按照安全规范进行作业,包括正确使用焊接设备和材料,严格遵守施工规范等。
3.2 调压设备更新对于老化和不可靠的调压设备,需要进行更新。
具体施工步骤包括:1.检查调压设备的工作状态和可靠性。
2.根据需求和安全要求,选择合适的调压设备型号,并制定更新计划。
3.进行调压设备的更换,确保施工过程中不影响居民的正常用气。
3.3 计量设备更新老小区的计量设备可能存在准确性不高的问题,需要进行更新。
具体施工步骤包括:1.检查计量设备的工作状态和准确性。
2.根据需求和法律法规要求,选择合适的计量设备,并制定更新计划。
3.进行计量设备的更换,并对新设备进行校准和测试,确保准确度符合要求。
4. 施工管理天然气置换施工需要进行有效的管理,以确保施工顺利进行并达到预期的效果。
为煤气炉项目烘炉用临时天然气管道合岔安全可靠,顺利进行,特制订本专项置换施工方案,具体流
程如下:
一、工作程序如下图所示:
二、施工技术要求
1、按工艺要求,管道开口前应先用氮气置换出合叉管段天然气,合叉完毕应氮气二次置换出管段内空气,投运时再用天然气置换出系统内氮气。
2、置换过程中管道内气体流速不得大于5m/s,压力保持0.05MPa.
3、置换过程中混合气体应排至放散点放空,并以放空口为中心周围20m以外设置隔离区。
4 、放空隔离区内不允许有明火和静电火花产生。
5、置换管段末端应配备气体含量检测设备。
氮气置换天然气时,置换管段末端放空口置换气中天然气浓度小于3%;氮气置换空气时,置换管段末端放空口置换气中氧气浓度小于2%,每间隔5min连续三次取样分析,均达到此指标为置换合格。
三、施工流程
1、施工人员进入现场前,必须进行安全培训、技术和任务交底,并明确各自职责。
2、进入施工现场,查找危险源并采取相应安全措施,操作平台接地电阻测试,应小于4Ω;
3 、防爆工器具、充氮设备、检测仪器、安全防护一应到位;
放散管
4 、施工人员技术交底,明确分工;
C
5 、合岔现场流程示意图如下:
拟合岔临时管B
A
气流方向
图示说明:
(1)A、B为合岔主管气源阀门,系DN250法兰球阀,气体流向如图示。
(2)C为主管道DN25放散阀门。
6、关闭A、B阀门,切断合叉管段气源
7、以C点为中心,周围20m以外设置隔离带,区域内严禁其他作业,无关人员严禁入内。
8、拆除C点放散阀门丝堵,开启阀门,使之管内余气排空放散。
9、以C点作为冲氮点和放散点,冲氮、放散过程反复进行,直至置换气中天然气浓度小于3%,方为合格。
四、置换具体流程
1、置换准备
(1)进气管安装、置换机具和材料准备,压力表已经专业部门校核。
(2)设备机具现场就位,连接置换流程。
(3)准备工作技术要求安全可靠,承压部分要求硬连接。
2、置换步骤
(1)充气前进行最后检查确认:
a.接管装配得当
b.氮气注入装置设备状态良好
c.仪器仪表经专业部门校核备妥待用
(2)氮气装置置换
a.启动氮气装置,开始充气,并以C为中心周围20m以外设置隔离带,区域内严禁其他作业。
置换应缓慢,置换过程中管道内气体流速不得大于5m/s,压力保持0.05MPa。
b.置换过程中不允许任何无关人员进入置换区,不得撞击和敲打管道,期间安排专人区域内巡逻,发现问题及时联系汇报。
c. 置换管段末端放空口置换气中氧气浓度小于2%,每间隔5min连续三次取样分析,均达到此指标为置换合格。
五、施工重点及安全隐患分析
1、作业区域出现火种引发事故
2、吊装过程产生碰撞火花引发事故
3、置换不彻底,生成混合性爆炸气体
4、阀门安装不到位,产生泄漏
六、防范措施及方法
1、成立现场指挥部,明确各自职责及分工。
2、施工前,必须按规定办理天然气管道施工手续,明确施工程序,落实安全措施,并应通知安环部、厂内消防队,施工全过程消防车及消防人员现场跟踪。
3、建立健全安全施工责任制,落实管生产必须管安全的责任目标,从项目负责人到作业人员应充分体现“安全第一,预防为主,综合治理”的方针。
4、设置专职安全员,施工班组设立安全监督岗,安全员负责对施工现场安全监督、巡查。
5、操作人员应熟悉本岗位操作流程、操作规程、安全规程和异常事故处理方法等。
6、在工作地点周围20m内应停止其他用火工作,并将易燃易爆物品移至安全场所,与作业无关人员严禁入内,现场应设置明显警告标牌,必要时要设围栏并设置应急疏散通道。
7、必须准备好消防器材,施工前应准备好防火用品,如砂子,粘土,灭火器等。
在黑暗处或夜间工作,应有足够的防爆照明,并准备好防爆手电等。
8、施工人员应正确穿戴防爆防护用品,严禁穿着化纤衣物以及钉子鞋。
作业人员全过程禁止携带金属类制品手机等通讯工具。
9、施工作业时,每项作业应根据具体情况设置专门的安全监护人,做到联系呼应确认。
10、作业时,应使用防爆器材,如防爆风机,防爆工具,防爆灯等。
11、施工现场应由受过专业培训的员工作业,严禁无经验人员进入现场。
12、启动氮气装置,所有施工人员都要提高警惕,尤其是末端人员要时刻注意管口情况并且要保持高度的警戒,不要使自己和其他人员受到伤害。
13、置换过程中,人员要在管道侧面,管道正上方严禁有人停留;置换和稳压过程中停止一切其他作业;开启阀门要缓慢,不要猛开猛关,并且不要正对阀门手轮,应站在手轮侧面。
14、气体置换全过程,需使用气体浓度检测仪随时检查,并反复使用两台以上仪器进行确认,直至达到气体浓度标准,方可确认置换完全。
15、施工完毕,应对作业面进行检测,检测应使用两台以上仪器进行,直至确保无泄漏情况才允许撤离现场,撤离现场时应再次检查施工现场是否有任何不利于安全的因素,一旦发现及时处理。
七、应急预案
1、泄漏事故
(1)当发现泄漏事故时,立即切断气源,检测现场燃气浓度,达到5%以下,方可开始作业。
(2)设立警戒线,备好灭火器材,注意监测现场燃气浓度。
根据现场情况采取措施,抢时间修理完毕。
(3)泄漏点修复后,应对现场及周围做全面检查,确认不安全因素完全消除后,经指挥部确认恢复供气,安技部门做好记录取证存档,并将事故处理情况报公司备案。
2、火灾与爆炸事故
(1)发生火灾与爆炸事故,危及燃气管道、设备的安全时,应会同消防部门共同抢救。
(2)燃气火灾发生时,应采取切断气源或降低压力等方法控制火势,并防止管内产生负压。
(3)火灾得到控制后,应迅速扑灭火焰,加强现场通风,防止二次爆炸。
(4)火灾与爆炸灾情缓解后,应及时对管道和设备进行全面检查,杜绝隐患。
(5)在事故发生时,对受到伤害人员的抢救措施:由抢救组成员立即将受伤人员抢救到远离事故现场的安全地带,必要时要立即做人工呼吸。
紧急拨打68111120急救电话,讲诉伤员情况与所处准确位置。
必要时可直接送往医院救治,送伤员车辆为专用车辆(特殊情况除外),车辆驾驶人员必须熟悉医院的准确位置和行车路线。
