施工进度工期保证措施1、组织管理保证措施①、成立精干的项目经理部,实行项目经理负责制,项目经理部内设置强有力的工程管理系统,实施对工程的全面管理;②、建立健全施工队长负责制,强化一线组织领导和指挥。
项目经理部建立岗位责任制,将项目管理目标分解到全体员工,制定详细、科学、合理的施工作业计划,保持均衡生产,全面实现计划目标;③、全局“一盘棋”,在人、财、物上确保本工程的施工需要,根据工程计划及时安排上场施工;④、加强工程调度,一切行动听指挥,步调一致,齐抓共管。
2、劳动管理措施:①、加强用工的计划性,根据工程量、工期、工作面等实际情况,上足人员,实行定额用工;②、加强劳动定额管理,确保定额水平的完成;③、科学组织、合理安排,保证各工序连续施工;④、领导跟班作业,及时发现并解决问题;⑤、节假日不休息,力争早日完工。
3、技术保证措施:①制定详细的分项施工组织设计,实施过程中不断优化,做到科学施工,反馈及时,适时调整和优化施工计划,确保工序按时或提前完成;②组织好流水作业,保证施工程序环环相扣;③发挥技术管理的保障作用,细审核、严交底、勤检查、抓落实,专业技术人员要深入一线跟班作业,及时做好技术交底,并做到发现问题及时解决;④建立以项目技术负责人为首的技术保障、技术决策体系,加强项目技术负责人技术岗位负责制,行使技术否决权,确保各种方案和措施技术可靠,工艺先进,工序合理,从而保证施工的顺利进行;在施工安排上,多投入机械,采取分段开挖的方式。
4、物资保障措施①选派有丰富工作经验和管理经验的人员负责物资采购工作。
②加强材料计划管理,按施工计划安排材料供应。
③根据施工特点,超前调查和预测市场供应情况,特别是季节性施工,要做好材料的适量储备。
④严把材料质量关,杜绝劣质材料进场。
5、设备保障措施选派技术素质高、事业心和责任心强的同志负责设备管理工作。
加强设备的维修与保养;确保完好率和出勤率,满足施工需要。
各种机械设备要有一定的备用量,同时加强现场设备的协调使用。

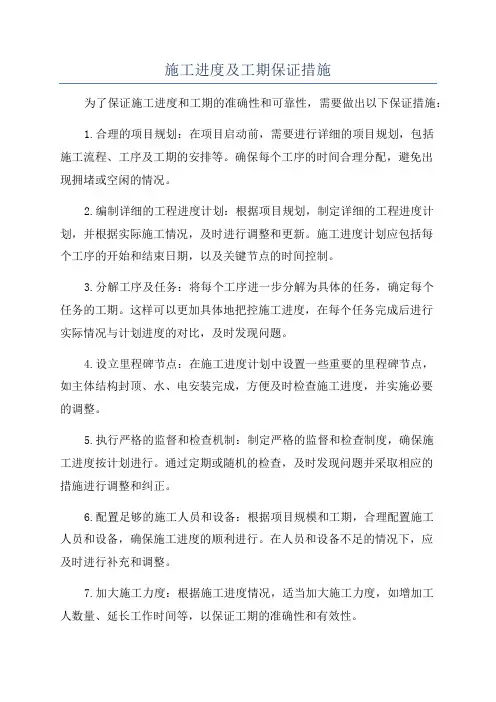

施工进度及工期保证措施为了保证施工进度和工期的准确性和可靠性,需要做出以下保证措施:1.合理的项目规划:在项目启动前,需要进行详细的项目规划,包括施工流程、工序及工期的安排等。
确保每个工序的时间合理分配,避免出现拥堵或空闲的情况。
2.编制详细的工程进度计划:根据项目规划,制定详细的工程进度计划,并根据实际施工情况,及时进行调整和更新。
施工进度计划应包括每个工序的开始和结束日期,以及关键节点的时间控制。
3.分解工序及任务:将每个工序进一步分解为具体的任务,确定每个任务的工期。
这样可以更加具体地把控施工进度,在每个任务完成后进行实际情况与计划进度的对比,及时发现问题。
4.设立里程碑节点:在施工进度计划中设置一些重要的里程碑节点,如主体结构封顶、水、电安装完成,方便及时检查施工进度,并实施必要的调整。
5.执行严格的监督和检查机制:制定严格的监督和检查制度,确保施工进度按计划进行。
通过定期或随机的检查,及时发现问题并采取相应的措施进行调整和纠正。
6.配置足够的施工人员和设备:根据项目规模和工期,合理配置施工人员和设备,确保施工进度的顺利进行。
在人员和设备不足的情况下,应及时进行补充和调整。
7.加大施工力度:根据施工进度情况,适当加大施工力度,如增加工人数量、延长工作时间等,以保证工期的准确性和有效性。
8.应急预案和风险管理:制定应急预案,应对可能发生的风险和突发事件。
及时调整施工进度和资源配置,确保工期的准确性和稳定性。
9.进行施工交底和培训:在施工前,对参与施工的人员进行交底和培训,确保他们对工程进度和工期的重要性有清晰的认识,并了解自己在整个进程中的角色和职责。
10.建立良好的沟通机制:与相关单位和部门建立良好的沟通机制,及时了解施工进展和问题,并及时协调解决。
在施工过程中,及时将问题与进度情况反馈给项目经理和相关责任人,以便及时调整和采取必要的措施。
通过以上保证措施的制定和执行,能够有效地控制施工进度和工期,确保工程按时按质完成,同时也可以最大程度地减少工期延误和发生变故的风险,提高项目成功的概率。
施工进度施工工期保障措施施工进度保障措施是指在建筑施工过程中,为了保证工期的顺利进行,采取的一系列措施和方法。
以下是一些常见的施工进度保障措施,供参考:1.制定详细的施工计划:在开工前,要制定详细的施工计划,明确每个施工阶段的工作内容、工期和责任人,确保施工工期的合理安排。
计划中应包含施工开始和结束时间、各工程分项工期和关键节点等信息。
2.合理安排施工进度:根据工程的特点和施工的实际情况,合理安排施工进度。
对于关键工序和关键节点,应特别关注,避免延误进度。
同时,要充分考虑施工中可能出现的风险和问题,提前做好应对措施。
3.加强施工组织管理:建立健全施工组织机构,明确各单位和责任人的职责,落实各项工作任务。
同时,加强对施工现场的管理,确保施工材料和施工机具的准备充分,并且能够按时到位。
在施工现场设立施工工区,避免不同工序之间的干扰。
4.加大施工力量:根据工程的规模和工期,合理确定施工人员的数量和配置。
在施工过程中,根据需要,合理调整施工人员的数量,确保施工进度的推进。
5.加强材料供应管理:严格控制施工材料的质量,保证合格材料的使用。
同时,要及时与供应商沟通,确保施工材料的及时供应,避免因材料不足而影响施工进度。
6.加强施工机械设备管理:确保施工机械设备的正常运转和有效使用。
要定期检查和维护施工机械设备,及时修理和更换老化设备,以确保施工进度的正常推进。
7.建立施工进度监控机制:建立施工进度监控和反馈机制,及时了解施工进展情况,发现问题及时处理。
可以利用信息化技术,采集施工过程中的数据,进行实时监控和分析,及时调整施工计划和措施。
8.压缩施工时间:在保证质量的前提下,采取各种措施,压缩施工时间。
例如,采用施工联合作业、多班倒、加班加点等方式,提高施工效率,加快施工进度。
9.加强与业主、相关方的沟通和协调:与业主、监理单位、设计单位等相关方保持密切的沟通和协调。
及时向业主汇报施工进展情况,并根据业主的要求,合理调整施工计划。
施工进度保证措施及工期保证措施1.制定详细的施工计划:在开始施工之前,制定一个详尽的施工计划,包括每个阶段的工作内容、工期安排、工作流程等。
并根据实际情况对计划进行动态调整。
2.合理分配资源:根据施工计划,合理分配人力、物力和资金等资源,确保各个环节能够按时进行。
3.设立里程碑和检查点:在施工过程中,设置里程碑和检查点,以便能够及时查看项目的进度情况,及时调整计划,确保按时完成工程。
4.加强团队沟通:与各个相关部门、承包商和供应商进行密切沟通,及时解决问题和协调工作,确保施工进度的顺利进行。
5.加强监督和控制:设立专门的监督人员或监理团队对施工进度进行监督和控制,及时发现问题并采取措施解决,确保施工进度的顺利进行。
工期保证措施:1.合理评估工期:在项目启动之前,对项目的难度、规模、资源情况等进行充分评估,以便制定合理的工期计划。
2.制定合理的工期计划:根据项目的实际情况,制定一个合理的工期计划,包括每个阶段的工期和完成时间,根据需求适当设置一定的工期缓冲。
3.提前储备资源:在项目开始之前,提前储备必要的资源,例如材料、设备等,以确保在工程进行时不会因为资源不足而导致工期延误。
4.加强项目管理:通过加强项目管理,包括合理的组织安排、工作流程优化、协调管理等,以提高工作效率,保证工程进度;同时对工程进度进行监控和控制,及时发现并解决问题。
5.风险管理:在工期计划中考虑各种可能的风险和延误因素,并针对不同的风险和延误因素制定相应的应对措施,以便在出现问题时能够及时解决并不影响整体工期。
总之,施工进度保证措施和工期保证措施要从制定详细的施工计划、合理分配资源、加强团队沟通、加强监督和控制等方面入手,以确保工程项目按时完成。
同时,也需做好风险管理,及时应对可能出现的问题和延误因素。
只有全面、细致地采取这些措施,才能够保证工程项目的顺利进行和按时完成。

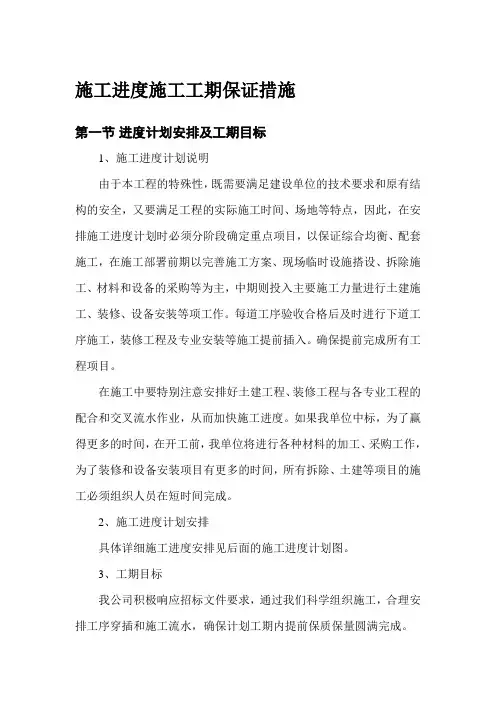

施工进度施工工期保证措施第一节进度计划安排及工期目标1、施工进度计划说明由于本工程的特殊性,既需要满足建设单位的技术要求和原有结构的安全,又要满足工程的实际施工时间、场地等特点,因此,在安排施工进度计划时必须分阶段确定重点项目,以保证综合均衡、配套施工,在施工部署前期以完善施工方案、现场临时设施搭设、拆除施工、材料和设备的采购等为主,中期则投入主要施工力量进行土建施工、装修、设备安装等项工作。
每道工序验收合格后及时进行下道工序施工,装修工程及专业安装等施工提前插入。
确保提前完成所有工程项目。
在施工中要特别注意安排好土建工程、装修工程与各专业工程的配合和交叉流水作业,从而加快施工进度。
如果我单位中标,为了赢得更多的时间,在开工前,我单位将进行各种材料的加工、采购工作,为了装修和设备安装项目有更多的时间,所有拆除、土建等项目的施工必须组织人员在短时间完成。
2、施工进度计划安排具体详细施工进度安排见后面的施工进度计划图。
3、工期目标我公司积极响应招标文件要求,通过我们科学组织施工,合理安排工序穿插和施工流水,确保计划工期内提前保质保量圆满完成。
根据甲方对工期的要求,我方当竭力配合甲方,及时调整施工方案,必要时穿插施工,合理调整物资、人员、机械、资金的因素,保证做到保质保量保进度。
4、施工进度计划说明根据计划,作业施工时按照拆除、土建、装修等进行流水作业,保证施工的连续性和平衡性,严格按进度计划控制,及时检查,发现偏差,及时纠正,以保证计划目标的实现。
各流水段间根据总体进度计划,结合工程的特性和分部分项工程的要求,合理安排小流水作业,配合主导施工作业。
5、进度计划的控制模式1)施工进度计划控制模式图进度计划控制模式图详见附件。
2)由总控计划编制相应施工计划。
根据总控计划制订月/旬计划,由月/旬计划制订周计划,再由周计划制订日计划,层层落实总控计划。
3)由各类计划保证总控计划实现。
形成以日计划保证周计划,周计划保证旬计划,旬计划保证月计划,月计划保证总控计划的计划保证体系。
施工进度计划和施工进度、施工工期的保证措施1、保证工期方案科学合理地安排施工工序和施工进度,并在实施过程中及时调整进度计划;加强组织管理及协调;保证技术、人、材、物、机供给;积极推广“四新”技术和建立竞争机制。
2、保证工期的技术组织措施1.发挥优势,全力保障施工生产发挥我公司实力雄厚、施工机械化程度高的优势,选配合理配套的施工机械,建立合理的机械保养、维修体系,保证施工机械的完好率;同时,建立强有力的后勤保障体系,保证各种物资、设备按时足额到位;搞好工作和生活环境建设,全方位保障施工生产。
2.加强网络计划管理对工程的重点、难点和控制工期的工序,应用网络技术,认真研究,抓住关键线路。
对施工重点优先安排,增加设备、人力、物力、财力的投入,确保分项分部工程按期完成。
使施工计划做到日保旬,旬保月,月保年的高效完成。
同时,在保证质量、安全的前提下,尽可能开展多工序同步施工、平行作业,控制作业循环时间,合理安排作业层次,减少雨季等不利因素对施工的影响,利用有利时机加快施工进度。
3.科学组织,加强协作随着施工情况的不断变化,及时分析控制工期的关键线路,合理调剂人力、物力、财力和机械配置,使施工进度紧跟计划。
加强调度统计工作,减少各道工序间的衔接时间,充分利用各个工作面,避免出现窝工现场。
协调好各业务科室的工作,加强协作配合,为现场施工提供有力的经济技术保障,避免出现门难进、脸难看、事难办、相互踢皮球的现象。
理顺上下关系,对施工现场的需求和需解决的问题及时反映、及时解决,避免影响施工进度。
解决好雨季施工问题,合理安排施工生产。
4.抓好资金管理,确保资金投入管理利用好工程资金,保证各项施工活动得以正常进行;确保资金投入,提供强有力的资金保障;确保建设资金专款专用。
5.搞好对外关系,确保施工生产顺利进行施工对外涉及面广,处理好方方面面的关系对工程建设的顺利进行至关重要。
因此,在施工中切实理顺与甲方、监理、地方的工作关系,对保证工期起着重要的作用。

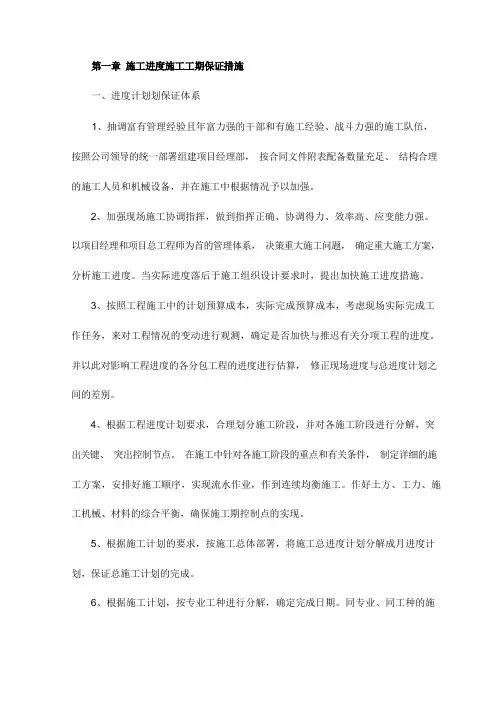

一、进度计划划保证体系1、抽调富有管理经验且年富力强的干部和有施工经验、战斗力强的施工队伍,按照公司领导的统一部署组建项目经理部,按合同文件附表配备数量充足、结构合理的施工人员和机械设备,并在施工中根据情况予以加强。
2、加强现场施工协调指挥,做到指挥正确、协调得力、效率高、应变能力强。
以项目经理和项目总工程师为首的管理体系,决策重大施工问题,确定重大施工方案,分析施工进度。
当实际进度落后于施工组织设计要求时,提出加快施工进度措施。
3、按照工程施工中的计划预算成本,实际完成预算成本,考虑现场实际完成工作任务,来对工程情况的变动进行观测,确定是否加快与推迟有关分项工程的进度。
并以此对影响工程进度的各分包工程的进度进行估算,修正现场进度与总进度计划之间的差别。
4、根据工程进度计划要求,合理划分施工阶段,并对各施工阶段进行分解,突出关键、突出控制节点。
在施工中针对各施工阶段的重点和有关条件,制定详细的施工方案,安排好施工顺序,实现流水作业,作到连续均衡施工。
作好土方、工力、施工机械、材料的综合平衡,确保施工期控制点的实现。
5、根据施工计划的要求,按施工总体部署,将施工总进度计划分解成月进度计划,保证总施工计划的完成。
6、根据施工计划,按专业工种进行分解,确定完成日期。
同专业、同工种的施工任务由项目经理部统一调度,不同专业或者不同工种之间的任务,由项目经理亲自组织协调,在下达施工任务时要强调两工种之间的相互衔接和配合,确定交接日期。
加强施工作业层管理,每道工序必须为下道工序按时,保质完。
强调计划的严肃性,确保各道工序按期完成,为实现总进度计划打下坚实基础。
7、加强日常施工管理,检查当天生产进度情况,及时解决施工中浮现的问题,搞好生产调配及协调工作,确保月计划的完成。
二、施工进度计划分级控制管理项目的全过程、全面计划进度管理,首先应使每一位参预者在既定方针、目标下,统一思想认识,明确各自职责,制定和贯彻程序化的规范性文件,认识到过程控制与最终目标的实现不是某一部门、某人的事,它直接关系到项目部各单位及每位员工的切身利益,以充分调动其积极性,广泛发动群众,开展以作业层参预、管理层操作、决策层领导的“三层合力”的综合进度管理。

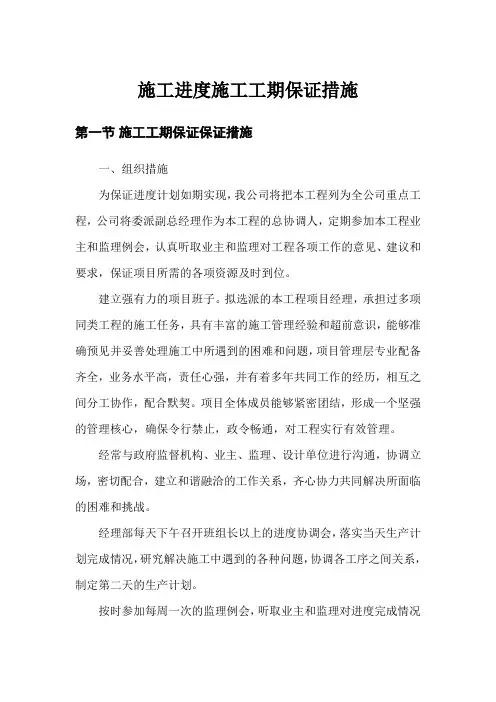

施工进度施工工期保证措施第一节施工工期保证保证措施一、组织措施为保证进度计划如期实现,我公司将把本工程列为全公司重点工程,公司将委派副总经理作为本工程的总协调人,定期参加本工程业主和监理例会,认真听取业主和监理对工程各项工作的意见、建议和要求,保证项目所需的各项资源及时到位。
建立强有力的项目班子。
拟选派的本工程项目经理,承担过多项同类工程的施工任务,具有丰富的施工管理经验和超前意识,能够准确预见并妥善处理施工中所遇到的困难和问题,项目管理层专业配备齐全,业务水平高,责任心强,并有着多年共同工作的经历,相互之间分工协作,配合默契。
项目全体成员能够紧密团结,形成一个坚强的管理核心,确保令行禁止,政令畅通,对工程实行有效管理。
经常与政府监督机构、业主、监理、设计单位进行沟通,协调立场,密切配合,建立和谐融洽的工作关系,齐心协力共同解决所面临的困难和挑战。
经理部每天下午召开班组长以上的进度协调会,落实当天生产计划完成情况,研究解决施工中遇到的各种问题,协调各工序之间关系,制定第二天的生产计划。
按时参加每周一次的监理例会,听取业主和监理对进度完成情况的意见,汇报本周生产情况,及时解决有关问题。
保证各工种劳力数量,关键工序实行24小时连续作业制。
合理划分施工区域和流水段,组织平面流水,立体交叉作业,使各种生产要素在作业面有序流动,充分利用时间、空间和现有资源优势,实现均衡生产。
二、管理措施加强关键线路上各工序进展情况的跟踪检查,材料、机械、资金、管理尽量向关键工序倾斜,不断挖掘关键工序的生产潜力,缩短关键工序在各流水段上的持续时间。
同时兼顾非关键工序,避免使非关键工序因进度严重滞后而转化为关键工序。
科学安排施工作业计划,运用网络技术分析各工序和各分部分项工程之间的组织逻辑关系。
以总进度为目标,安排好月、旬、日施工作业计划和主要工期控制点,安排进度计划时要适当考虑天气等意外因素的影响,留有一定的余地。
对作业计划实行动态管理,随时与总计划进行分析对比,如滞后应提前做好抢工准备,制定抢工计划,保证总工期满足业主要求。

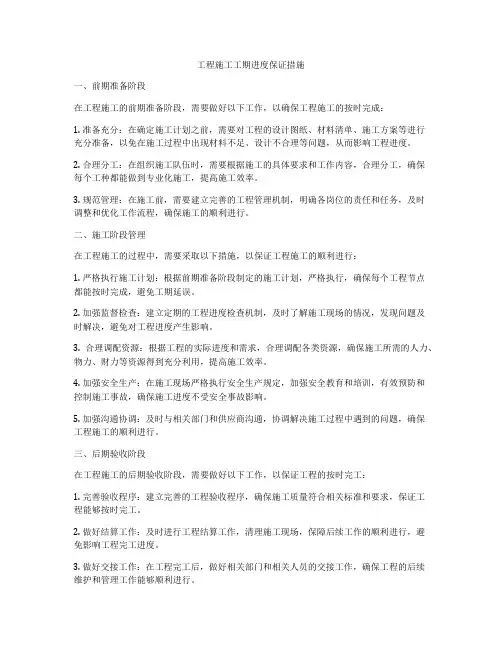

工程施工工期进度保证措施一、前期准备阶段在工程施工的前期准备阶段,需要做好以下工作,以确保工程施工的按时完成:1. 准备充分:在确定施工计划之前,需要对工程的设计图纸、材料清单、施工方案等进行充分准备,以免在施工过程中出现材料不足、设计不合理等问题,从而影响工程进度。
2. 合理分工:在组织施工队伍时,需要根据施工的具体要求和工作内容,合理分工,确保每个工种都能做到专业化施工,提高施工效率。
3. 规范管理:在施工前,需要建立完善的工程管理机制,明确各岗位的责任和任务,及时调整和优化工作流程,确保施工的顺利进行。
二、施工阶段管理在工程施工的过程中,需要采取以下措施,以保证工程施工的顺利进行:1. 严格执行施工计划:根据前期准备阶段制定的施工计划,严格执行,确保每个工程节点都能按时完成,避免工期延误。
2. 加强监督检查:建立定期的工程进度检查机制,及时了解施工现场的情况,发现问题及时解决,避免对工程进度产生影响。
3. 合理调配资源:根据工程的实际进度和需求,合理调配各类资源,确保施工所需的人力、物力、财力等资源得到充分利用,提高施工效率。
4. 加强安全生产:在施工现场严格执行安全生产规定,加强安全教育和培训,有效预防和控制施工事故,确保施工进度不受安全事故影响。
5. 加强沟通协调:及时与相关部门和供应商沟通,协调解决施工过程中遇到的问题,确保工程施工的顺利进行。
三、后期验收阶段在工程施工的后期验收阶段,需要做好以下工作,以保证工程的按时完工:1. 完善验收程序:建立完善的工程验收程序,确保施工质量符合相关标准和要求,保证工程能够按时完工。
2. 做好结算工作:及时进行工程结算工作,清理施工现场,保障后续工作的顺利进行,避免影响工程完工进度。
3. 做好交接工作:在工程完工后,做好相关部门和相关人员的交接工作,确保工程的后续维护和管理工作能够顺利进行。
通过以上工程施工工期进度保证措施的实施,可以有效保证工程施工的顺利进行及按时完工,提高工程施工效率和质量,为工程建设的顺利进行提供有力的保障。

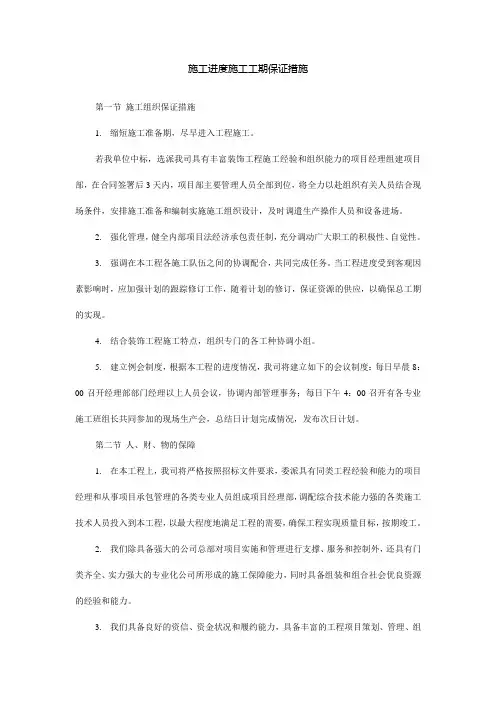

施工进度施工工期保证措施第一节施工组织保证措施1. 缩短施工准备期,尽早进入工程施工。
若我单位中标,选派我司具有丰富装饰工程施工经验和组织能力的项目经理组建项目部,在合同签署后3天内,项目部主要管理人员全部到位,将全力以赴组织有关人员结合现场条件,安排施工准备和编制实施施工组织设计,及时调遣生产操作人员和设备进场。
2. 强化管理,健全内部项目法经济承包责任制,充分调动广大职工的积极性、自觉性。
3. 强调在本工程各施工队伍之间的协调配合,共同完成任务。
当工程进度受到客观因素影响时,应加强计划的跟踪修订工作,随着计划的修订,保证资源的供应,以确保总工期的实现。
4. 结合装饰工程施工特点,组织专门的各工种协调小组。
5. 建立例会制度,根据本工程的进度情况,我司将建立如下的会议制度:每日早晨8:00召开经理部部门经理以上人员会议,协调内部管理事务;每日下午4:00召开有各专业施工班组长共同参加的现场生产会,总结日计划完成情况,发布次日计划。
第二节人、财、物的保障1. 在本工程上,我司将严格按照招标文件要求,委派具有同类工程经验和能力的项目经理和从事项目承包管理的各类专业人员组成项目经理部,调配综合技术能力强的各类施工技术人员投入到本工程,以最大程度地满足工程的需要,确保工程实现质量目标,按期竣工。
2. 我们除具备强大的公司总部对项目实施和管理进行支撑、服务和控制外,还具有门类齐全、实力强大的专业化公司所形成的施工保障能力,同时具备组装和组合社会优良资源的经验和能力。
3. 我们具备良好的资信、资金状况和履约能力,具备丰富的工程项目策划、管理、组织、协调、实施和控制的经验和水平,在该工程上不折不扣地实行专款专用,多年来,我们所形成的项目管理和运作模式广为业主和用户认可。
4. 我们本身拥有强大的施工机械设备资源,包括门类齐全、性能先进的各类施工机械设备、测量仪器设备、检验试验设备,能满足大型复杂工程的需要。
5. 按施工要求及时组织施工人员进场,施工高峰期间,公司劳动工资部积极做好劳动力协调和调配工作,保证劳动力满足施工进度需要。
第一章施工进度施工工期保证措施<一>施工进度计划<二>施工进度控制一、施工进度安排要点1 主体结构工程的协调各阶段施工进度计划主要表现了主楼与裙房之间、每一层之间、层与层之间施工中各流水段、施工层、施工工序的持续时间和流水搭接的详细关系,以明确每层完成时间的依据。
本工期计划力求做到合理可行,各工序搭接科学,时间安排紧凑并适度留有余地,如混凝土工序工作时间,除考虑必要的浇筑时间外,同时适当地考虑了堵车、混凝土凝固、拆模养护、放线以及季节性施工等综因合素,力求既表达清楚,又简捷明了,不过分复杂。
2交叉作业主体、装修、水电安装需进行交叉配合施工,各专业之间要相互支持、互创便利,达到质量与进度的和谐统一。
装修施工与水电安装互相交叉,在制定施工作业计划时,必须互相协调,重点考虑施工顺序,避免下道工序施工时将上道工序已施工的成品破坏或污染。
每个分项工程施工前,各专业必须进行成品保护交底,认真贯彻落实各项成品保护措施和制度。
3 设备安装工程进度计划中安装工程为穿插施工。
电气、给排水、通风、采暖、空调等的暗配管路、线槽等施工内容进入时间为基础底板结构施工时至主体结构施工完,所有暗配于结构内的管路,预留、预埋工作随主体施工进行配合。
二、施工进度计划控制1 施工计划安排十分重要,各专业工种多有穿插,安排合理则相互促进,反之则相互制约,要做到有序运作,使总目标与分目标明确,长目标与短目标结合,以控制计划为龙头,支持性计划为补充,为计划目标控制提供保证。
2 在总控制进度计划指导下,分别编制分部、分项和配合工作进度计划及其它专业进度计划,作为施工进度的控制依据。
以控制关键日期(里程碑)为目标,滚动计划为链条,建立动态的计划管理模式。
在总控制进度计划的指导下编制月、周、日等各级进度计划,一级保一级,保证总进度计划目标。
3 计划实施过程中进行动态管理,检查和发现计划中的偏差,并及时进行调整和纠正,避免影响月计划、阶段计划,进而影响总控计划。
施工进度施工工期保证措施第一节技术措施(1)首先必须组织工程技术人员和作业班长熟悉施工图纸,优化施工方案,为快速施工创造条件;制定各分部分项工程施工工艺及技术保障措施,提前做好一切施工技术准备工作,从而保证严格按审定的进度计划实施。
(2)落实施工方案,在发生问题时,及时与设计、甲方、监理沟通,根据现场实际,寻求妥善处理方法,遇事不拖,及时解决,加快施工进度。
(3)施工面积大的有利条件是作业面宽敞,在保证足够劳动力的前提下,进行作业分区管理,通过作业分区来缩小工程规模,每个区段中合理组织、流水作业,主体施工时,各个作业区同时组织钢筋、模板、砼三个作业组,齐头并进。
(4)建立准确可靠的现场质量监督网络,加强质检控制,保证施工质量,做好成品保护措施,减少不必要的返工、返修,以质量保工期,加快施工进度。
(5)施工班组人员多,所以每道工序施工前必须做好技术质量交底,制定详细而实施性强的保证各工序顺畅衔接,减少窝工,提高工效。
(6)针对交叉作业多的情况,施工中统筹安排,合理安排工序之间的流水与搭接。
(7)实行进度计划的有效动态管理控制并适时调整,使周、月、季计划更具有现实性。
以工程总体进度网络为纲,编制各施工阶段详细的实施计划,包括季度、月度、周计划,明确时间要求,据此向各作业队、班组下达任务。
在安排施工进度时,各分部分项工程工作安排将根据实际情况,分别予以提前5%~10%,以确保工期目标的实现。
并根据不同施工阶段及专业特点,把握施工周期中关键线路,决不允许关键线路上的工作事件被延误,对于非关键线路的工作,则可合理利用时差,在工作完成日期适当调整不影响计划工期的前提下,灵活安排施工机械和劳动力流水施工。
做到重点突出,兼顾全局,紧张有序,忙而不乱。
第二节经济措施(1)落实实现进度目标的保证资金,根据施工实际情况编制月进度报表,工程款做到专款专用,使之合理分配于人工费、材料费等各个方面,公司财务定期检查核实,从资金上保证工作能够顺利进行。
施工进度施工工期保证措施(一)作好进场前准备工作在投标阶段,我公司就着手一切开工的前期准备工作,包括项目管理机构及人员、劳务队伍的选择、机械设备的投入、施工安排、施工组织和技术方案的研究和优选等,如果招标人信任我公司一旦认可我公司中标,从宣布中标后,在招标人许可的情况下,我公司将会立即组织人员进入施工现场,并着手开始进行现场平面规划、临时仓库安排和临水、临电布置,施工现场清理,劳动力和机械设备的进场、各种施工证件的办理、施工进度的安排等。
从技术和现场方面的准备工作具体如下:1.1技术准备工作(1)认真作好初步设计方案的审查工作:积极与设计单位、发包方、监理单位结合,给施工扫除障碍。
(2)认真作好初步设计方案的审查工作:重点审查装修与机电安装是否有矛盾的地方,复核原有墙面的强度、平整、平面尺寸等。
(3)编制分部分项工程详细施工方案。
1.2物资准备工作根据施工方案和进度计划的要求,结合施工图预算和施工预算材料用量要求,进行物资准备工作,物资准备工作按以下工作程序进行:编制物资需用量计划→签订物资供应合同→组织物资按计划进场和保管。
1.3施工机具准备工作根据施工方案和进度计划的要求,编制施工机具需用量计划,并组织符合工程施工的需要和数量的机具进场。
1.4施工现场准备工作确定施工部位及施工内容,做好测量放线,将现场清理干净。
确定施工现场临时水、电位置。
(二)建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。
本项目的计划体系将以施工总进度网络图为宏观调控计划,施工总进度计划为总体实施计划,以月、旬、周计划为具体执行计划,并由此产生出设计进度计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。
2.1计划编制形式为科学合理地安排施工先后顺序以及充分说明施工计划安排情况,根据我公司多年施工承包实践总结出具有实际操作的多级计划管理体系,即:(1)一级总体控制计划表述改造、装饰、电气工程、给排水的各阶段目标,提供给发包方、设计和监理单位,采用计算机进行计划管理,实现对装饰、电气工程计划实施监控及动态管理,本次投标提供一级总控计划(初步)。
工程施工进度计划及工期保障措施一、施工进度计划的编制原则(1)充分做好施工准备工作。
保证“进场快、安装快、开工快”,确保工程尽快开工。
(2)投入配套机械设备,提高设备利用率、完好率和机械化作业程度,节约时间,确保工期。
(3)备足建筑材料。
采取超前思维,提早介入材料的采购、运输和储备,不因缺料而影响工期。
(4)精心编制实施性施工组织设计。
采用网络计划技术原理,及时调整各分项工程的进度计划和劳力、机械设备投入,注入足够资金,保证施工需要。
(5)严格按设计要求、施工规范组织施工,严格工序管理,保证各工序施工完全合格,坚决杜绝返工现象。
(6)技术组及时指导施工桩位的寻找、复测等工作,以免影响桩机就位,防止返工现象出现。
(7)技术人员随时抽查单机单桩成桩时间,研究单机单桩应缩短的工序时间。
(8)做好原始施工记录,保证资料的准确性,以便及时发现事故隐患或其他信息,提高施工速度。
(9)明确目标控制点。
充分利用网络技术,分析各工作的总时差和自由时差,确定并遵守循环作业的要求,安排各工点水平推进、立体交叉作业。
(10)施工中充分发挥“科技是第一生产力”作用。
对重、难点过程实施科技攻关,创出一流速度。
二、施工进度计划的优化措施(1)组织管理水平高,施工经验丰富、有敬业精神的项目管理人员组成强有力的项目部。
(2)强化施工调度与协调工作,超前布局谋势,密切监控落实,及时解决问题。
重点项目或工序采取垂直管理,横向强制协调的手段,减少中间环节,提高工作效率。
(3)施工人员全部选择熟练的工人,足量到位,重要岗位人员做到持证上岗。
(4)组织性能良好的钻机足量到位,关键设备开二备一,保证机具发挥最大的效率,并根据施工进度及时调整设备型号和数量。
(5)运行经济杠杆,落实经济责任制,奖优罚劣,奖快罚慢,在保证施工质量的前提下,加快施工速度。
(6)加强施工调度,优化工序安排,努力提高成桩的连续作业水平,满足施工要求。
(7)加强场内主要运输通道的维修,保证运输车畅通无阻,不能因为道路影响正常施工。
施工进度施工工期保证措施一、工期保证措施在工程施工中,我们将按照“快速度、高效益、质量优、有秩序”的原则进行均衡施工,按照工期和质量要求,合理安排,精心施工,在保证质量的前提下,采取如下措施:1、项目经理部进场后,根据实际情况重新编制实施性进度网络计划,并严格照此组织施工,以此为依据,编制月、旬、日作业计划,对控制工程制订译项作业计划。
2、每天召开工地碰头会,由项目经理负责,召集各职能部门和专业专业施工负责人检查当日完成情况,部署第二天工作安排。
3、以网络科学组织施工提高时空利用率,推进主体平行、交叉作业,最大限度地缩短工期,提高工效。
4、合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,以作安排。
5、积极采用各种新技术、新工艺,提高机械化程度,提高工效。
6、各种材料保证及时允分供应,各种周转材料储备允足,各种机械设需保养运转良好,保证施工存最优状态下进行。
7、加强同业主施工地代表及监理联系,对变更图纸疑问、社会因素等影响进度的问题提前考虑,积极协商解决。
8、狠抓重点控制工程和关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工保证工程衔接有序,接口顺畅。
9、加强结构施工安装工程施工的协调,从总体布置上合事安排,保证工期。
10、合理划分工段,注意减少不同单位间的交叉施工,给施工单位位统筹安排施工作业,优化资源利用,绀织胤模牛产,创造最佳的施工条件。
11、制定项目经理总对工期控制的主要措施,研究制定施工阶段工期控制的内容作措施。
二、主要材料使用计划1、:采取分批造计划购。
2、水泥:该工程使用的水泥计划分多次进场,由于仓库空间问题,最多一次购进50吨,进购时间以每批水泥仅剩5~10吨左右为准。
3、砂石料:在施工时,根据每道工序所需砂石料用量随时购进,不采用大量储存方式,按图示地方分类堆放。
4、砖的购进根据施工需要进行,购进时以每层所需数量为准,随需随购。
工程施工进度保证措施1.合理的工期计划:在开始施工前,需要对整个工程项目进行细致的计划和时间调度。
根据工作量和资源情况,制定合理的工期计划,确保施工进度的可行性。
2.阶段性目标设定:在工期计划中,设定合理的阶段性目标。
这有助于提高施工进度的监管和控制,同时也可提前发现和解决可能的问题,避免进度延误。
3.严格的施工管理:采取严格的施工管理措施,包括对进度、质量和安全进行监督和检查。
确保施工过程中各项工作按计划有序进行,并能及时调整和协调,以保持施工进度的正常进行。
4.合理调配资源:合理调配施工所需的各项资源,确保工人、材料和设备在需要时能够及时到位。
同时,也要做好资源的物流计划和管理,确保资源供应的及时性和充足性。
5.持续的沟通与协调:与各参与方保持持续的沟通与协调,包括施工方、监理方、设计方和业主方等。
通过及时的反馈和解决问题,避免因沟通不畅导致的进度延误。
6.风险预判与应急预案:在施工前进行有效的风险评估与预判,提前制定相应的应急预案。
这有助于及时应对可能发生的不可预见事件,减少对施工进度的影响。
7.合理的奖惩机制:建立合理的奖惩机制,激励施工方按时完成工程,并对进度延误进行相应的惩罚。
这将提高施工方对进度控制的重视程度,并增加对进度保证的可靠性。
8.技术支持与创新应用:结合现代科技手段,优化施工工艺,提高施工效率。
同时,也需要积极引入新技术和设备,以提升施工的效率和质量。
9.定期监督与评估:定期监督施工进度,并进行有效的评估。
对发现的问题及时进行整改,并记录和总结经验,以提高施工进度保证措施的有效性。
总之,工程施工进度的保证措施需要从多个方面进行综合考虑和实施。
通过合理的计划、协调、管理和施工技术的应用,可以提高施工进度的可靠性和有效性,确保项目按时完成。
施工进度施工工期保障措施第一节 施工进度保证措施总则第一小节 制定合理的计划控制流程 工程协调控制施工进度统计开工报告(指令)工程会议(月、周)巡视(月、定期)工程进度评估报告偏差分承包调整计划报告总承包赶工措施业主监理审批实现节点目标实现控制目标调整计划编报月度、周生产计划合同文件确定进度控制目标施工方案编报总进度综合计划业主审批施工计划图表重要节点形象进度表业主监理审批总承包编报单位工程施工计划施工、资源计划节点目标计划实施N N Y YN Y 业主总承包第二小节 实行多级计划控制(1)根据各阶段控制目标按专业工种进行目标分解, 按照总体进度目标, 分解进度目标, 建立进度控制检查制度, 落实进度控制、检查调整方式方法。
(2)定期举行进度协调会议, 对进度的各方面的因素进行分析和预测。
工程进度实行多极计划控制第二节 施工进度计划第一小节 编制施工进度计划的基本原则1.编排的施工进度计划必须保证合同规定的工期要求。
2.尽可能保证施工过程(特别是主要分部、分项工程)连续施工, 尽可能组织流水作业。
在整个工程施工期间, 施工现场的劳动人数在满足工程需要的情况下保持最小数目。
3、应使施工现场的机械、设备、工具、模具、周转材料在合理范围内尽可能最小, 并尽可能重复利用。
工程总计划年度施工计划 年度施工技术及财务计划 月、旬、周 施工作业计划 前期工作 实施计划 单位工程 施工进度计划 项目配套计划设计出图计划劳动力进场计划物料采购计划机械设备配置计划技术组织措施计划设备安装调试计划财务计划第二小节 4.保证工程质量和安全生产。
第三小节 5.尽可能减少因组织安排不善、停工待料所引起的时间损失。
第四小节施工工期保证措施·1施工项目进度目标的实现是一个随着项目的施工进展以及相关因素的变化不断进行调整的动态控制过程。
施工项目按计划实施, 但面对不断变化的客观实际, 施工活动的轨迹往往会产生偏差。
当发生实际进度与计划进度超前或落后时, 控制系统就要做出应有的反应: 分析偏差产生的原因, 采取相应的措施, 调整原来计划, 使施工活动在新的起点上按调整后的计划继续运行;当新的干扰影响施工进度时, 新一轮调整、纠偏又开始了。
施工进度计划及工期保证措施施工进度计划的编制,从全局出发注重整体效果,统筹安排各专业、各分部工程的施工程序和工期计划。
根据招标文件及我公司类似工程施工经验,采取科学的施工组织措施,确保在进场后60日历天内完成施工内容,保证竣工验收达到优良要求并交付使用。
我司采取如下工期保证措施:1、组织方面和管理方面:施工准备与生产组织同时进行,签订合同后立即组织队伍进场,二天内做好开工准备工作。
2、选派年富力强的主要负责人,全权负责现场各方面工作。
做到统一组织、统一计划、统一现场管理、统一物资供应和统一资金收付。
3、建立健全项目管理机构,明确各施工人员职责范围,配备充足、能适应现场施工要求的各类专业技术管理人员。
4、发挥公司的整体优势,做好队伍组织动员,组建高素质的专业施工队伍并按施工计划组织进场。
5、加强职工思想政治,作为搞好优质施工的一个重要保证,使施工人员充满责任感、荣誉感,发挥出最大积极性。
6、强化组织管理,现场成立高效、精干的项目经理部。
项目部同建设、单位紧密配合,集中统一领导各施工班组,对进度、质量负责,从组织上保证总进度实现。
7、加强领导:我公司将本工程作为重点目标管理,由项目经理全面负责,实行项目经理负责制,项目经理从人、材、机、物、组织管理上保证施工进度,及时解决施工疑难问题,保证施工中各环节、各专业、各工种之间的协调与平衡。
8、优化劳动组合,密切工种配合,同时根据工程需要合理调节施工人员,避免工种交叉混杂,延误工期。
9、项目经理部各部门实行紧密配合、责任到人,根据工程进度计划制定日、周、月旬材料、设备、人员所需进度计划,层层落实,随时检查,保证有足够数量的周转材料和机械设备。
10、施工技术人员及班组长均要吃透设计图纸,掌握好施工现场实际情况,制定出相应的措施。
密切与建设单位联系,及时进行隐蔽工程和材料验收,减少工序交接的技术停歇时间,加快施工速度。
施工进度计划和施工进度施工工期的保证措施
一、工期缩短保证措施
1、把握质量与进度的关系,前期准备工作要及时完成,安排合理,
避免质量影响进度;
2、充分利用节假日,加大施工力度,提前完成工作。
3、对要求进度快的部分,充分认真组织生产,积极推进,避免出现
怠工怠慢的现象。
4、建议将工期缩短信息及时传递到施工现场,让施工现场充分知晓,加强施工管理,降低管理成本
5、加强安全管理,确保施工安全,防止出现违章施工的情况。
二、如何建立施工进度计划
1、充分了解施工工程的总体要求与规定,保证每一项施工工程的质
量与进度。
2、根据施工工程的范围、定位、类型等,制定相应的进度计划。
3、按照施工计划的要求,结合施工现场的实际情况,设置各项施工
任务的完成时间。
4、强化施工进度的完成与实施,以便确保施工的准确性与高效性。
5、加强与设计单位、监理单位、施工单位的沟通,保证施工进度计
划的有效实施。
施工进度施工工期保证措施施工进度计划能否按时完成,存在很多制约因素和条件,作为总承包方我们对一些客观制约因素进行了预见性的客观分析,并在施工过程中提前落实解决。
根据我们编制的施工进度计划特地编制了关于图纸、设备、材料等的确定、定货、加工进场时间表,其中有些设备及材料半成品,都有一定的加工周期,保证这些时间要求,是确保施工进度计划按期完成的重要条件。
一、施工组织保证措施:1、为保证计划完成我们将选派曾担任类似工程的项目经理担任该工程的项目经理。
该同志有丰富的现场施工组织管理经验,同时选派经验丰富、精力充沛、能吃住在施工现场的人员任项目副经理、项目工程师。
2、为了充分利用施工空间和时间,我公司采用流水段均衡流水施工工艺,合理安排工序,在绝对保证质量、安全的前提下,充分利用施工空间,科学组织施工形成立体交叉作业。
如因专业分包延误影响总进度关键日期,则要求其编制追赶计划并实施,必要时24小时连续作业。
3、严格工序施工质量,确保一次验收合格,杜绝返工,以一次成优的良好施工质量,获取工期的缩短。
二、工序管理保证措施:为最大限度地挖掘关键线路的潜力,各工序的穿插要紧凑,工序施工时间尽量压缩。
严格按照总体工序流程图施工,以关键工序为主导工序,其它工序及时插入,尽量减少各工序间的相互干扰,避免影响施工的正常进行,造成工序时间的延长。
三、精选施工队伍,提高施工机械化水平:l、为确保工期完成,我们将选择多个专业结构施工队伍,增强其进度的竞争性和可比性,奖优罚劣,互相激励促进,选择的队伍素质高,具有一级施工资质和良好的合作基础,不会因节假日或季节因素而导致劳动力缺乏,劳动力保障有力及时。
2、为缩短工期,降低劳动强度,我们将最大限度地提高机械化施工水平。
在施工期间,随时对施工方案进行必要的优化,同时引进国内外先进的施工机械和施工工艺,以确保工程的施工质量和施工工期。
四、采用先进施工技术:积极推广应用新技术,以先进的科学技术为手段缩短工期。
第一章施工进度施工工期保证措施
第一节农忙、节假日施工保障措施
1、劳务分包合同:明确约定保障农忙、节假日连续施工条款,并从每月工程款中扣5%作为履约保证金,对考核达不到出勤率要求的每次扣除保证金20%,超过三次全部扣除。
2、材料供货合同:明确约定保障农忙、节假日材料正常供应条款,并从每笔材料款中扣10%作为履约保证金,对考核达不到供应率要求的每次扣除保证金30%,超过两次全部扣除。
3、在农忙、节假日前半个月,排定详细的施工进度计划,运用统筹安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;
4、提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实;
5、根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、分部分项验收等各项事宜,提前报送相关工作联系单。
6、严格按照国家劳动法对将在节假日中加班的项目部人员及工人提供相应报酬、补助发放,提高参建员工的工作积极性;
7、农忙季节来临前,做好工人的思想工作,承诺对农忙季节坚守岗
位的工人适当给予经济补偿。
第二节组织、制度和技术措施
第一小节组织措施
1、针对主要影响工期的工序进行动态管理,实行PDCA循环,找出影响工期的原因,决定对策,不断加快工程进度。
2、对本工程实施项目经理负责制,对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并选择成建制的,能打硬仗的,并有过大中型建筑业绩的施工队伍组成作业层,承担本施工任务。
3、根据业主的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间上、空间上充分利用而紧凑搭接,准备交叉作业,从而缩短工程的施工工期。
4、在实行项目管理的基础上,在工程施工中采用工序管理的模式,并根据我单位的管理手册和程序文件制订项目部的贯标具体内容,对项目实行全过程管理。
5、创造良好的工作环境,提高施工管理人员和现场操作人员的积极性,利用责、权、利相结合的班组目标责任承包制,使目标管理与工人的利益相结合。
6、在结构施工时,砌体及时跟上,尽可能组织交叉施工。
第二小节制度措施
1、建立生产例会制度,每个星期开一次工程例会,检查上一次例会以来的计划落实情况,布置下一次例会前的计划安排,对于拖延进度计划的工作内容进行分析,并及时采取有效的措施保证计划的完成。
2、举行与监理、建设单位、设计单位、质监等部门的联席办公会议,及时处理施工中的问题。
施工过程中,加强指挥与协调,定期召开工程分析会。
每天按时召开调度交班会,根据存在的问题及时调剂力量、设备和器材,保证施工顺利进行。
3、采用施工进度总计划与月、周计划相结合的各级网络计划进行施工进度计划的控制和管理,在施工生产中抓主导工序、找关键矛盾,组织流水交叉、安排合理的施工程序,做好劳动力组织调动和协调工作,通过施工网络节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保工期控制进度计划的实现。
4、下达到班组和分包单位的施工计划均以1天计,并有奖惩措施,对各项节点工期重点控制,凡发生不正常情况则须在人员、材料和机械设备等诸要素上及时调整。
5、在征得质监、监理部门同意并能确保工程质量的前提下,对主体结构实施分段验收,以提早展开内装饰施工。
6、在施工组织计划策划时,各施工程序建立严格的布控措施,建立快捷的衔接制度。
7、健全项目部的内部管理制度,明确管理人员和岗位职责,特别是工作程序和各工种、班组之间的工序衔接制度。
8、创造良好的施工环境。
一是主动与建设、设计、监理和其他相关单位建立良好关系,通力合作;二是在建设单位的指导下与有关单位建立良好的关系,在施工中密切配合保证施工高效率进行;三是与各行政主管部门建立融洽的关系,取得他们的支持和帮助,解决施工中遇到的相关问题,减少干扰,确保施工的顺利进行。
第三小节保证工期的技术保证措施
1、作好施工中的技术保证工作:在接到设计资料后,立即组织有关专业技术人员进行图纸会审,认真领会设计意图,积极与设计单位沟通,抓紧时间进行技术交底。
设立技术攻关组,对关键性技术问题进行攻关。
加强现场技术指导和测试工作,杜绝发生技术性失误;不断改进施工作业工艺,提高工效,加快施工进度。
对技术要求强的工种、工序开工前先进行培训,在施工中组织专业化队伍以加快进度,提高质量。
2、标准层结构楼板采用早拆支撑体系,加快模板的周转,减少模板和支撑的一次投入量,提高工效和节约成本。
3、在主体结构混凝土施工中采用多项外掺剂(早强剂、减水剂、缓凝剂等)技术,以控制施工过程中对混凝土的质量的要求,并在混凝土养护中采用外渗剂无水养护技术。
4、合理组织施工,加快施工流程,使各工种间的工序能交叉进行,保证工期的如期完成。
5、搞好计划管理,保持均衡生产,施工进度分阶段控制,计划部门根据全合同段工程量和总工期要求,结合施工组织设计,编制年度和季度计划,生产调度和各施工队根据季度计划制定每月施工计划,做到以旬保月、月保季、季保年和保总工期。
第三节人员、物资、资金的保障措施
1、在本工程上,我公司将严格按照招标文件要求,委派具有同类工程经验和能力的项目经理和从事项目承包管理的各类专业人员组成项目经理部,调配综合技术能力强的各类施工技术人员投入到本工程,以最大程度地满足工程的需要,确保工程实现质量目标,按期竣工。
2、我们除具备强大的公司总部对项目实施和管理进行支撑、服务和控制外,还具有门类齐全、实力强大的专业化公司所形成的施工保障能力,同时具备组合社会优良资源的经验和能力。
3、我们本身拥有强大的施工机械设备资源,包括门类齐全、性能先
进的各类施工机械设备、测量仪器设备、检验试验设备,能满足大型复杂工程的需要。
4、按施工要求及时组织施工人员进场,施工高峰期间,公司工程部积极做好劳动力协调和调配工作,保证劳动力满足施工进度需要。
5、合理使用工程款:保证项目的资金使用是保证工程顺利进行的先决条件。
为此公司在资金使用上坚决做到专款专用,不属于本工程使用的资金决不占用。
6、在抓计划的基础上做好调度工作,决不因计划不周导致物资积压,使资金无法发挥效益。
第四节进度计划编制、实施及检查
第一小节施工进度计划编制和实施
1、根据独立交工系统的先后顺序,明确划分建设工程项目的施工阶段;按照施工部署要求,合理确定各阶段各单项工程的开、竣工日期;
2、分解单项工程,列出每个单项工程的单位工程和每个单位工程的分部工程;
3、计算每个单项工程、单位工程和分部工程的工程量;
4、确定单项工程、单位工程和分部工程的持续时间;
5、编制初始施工总进度计划;为了使施工总进度计划清楚明了,可
分级编制,例如:按单项工程编制一级计划;按各单项工程中的单位工程和分部工程编制二级计划;按单位工程的分部工程和分项工程编制三级计划;大的分部工程可编制四级计划,具体到分项工程;
6、进行综合平衡后,绘制正式施工总进度计划图。
7、确定总进度目标。
实现策划工期或合同约定的竣工日期是施工总进度计划的目标。
8、形成建设工程项目的进度计划系统。
按分解的进度目标确定总进度计划的系统,它们是由粗到细的相互关联的计划体系。
9、作为编制单体工程进度计划编制的依据。
10、作为编制各种支持性计划的依据。
这些计划包括:人力资源计划,物资供应计划,施工机械设备计划,预制加工品计划,资金供应计划等。
11、跟踪计划的实施进行监督,当发现进度计划执行受到干扰时,采取适当的调整措施。
12、在计划图上进行实际进度记录,并跟踪记载每个施工过程的开始日期、完成日期,记录每日完成数量。
13、执行施工合同中对进度、开工及延期开工、暂停施工、工期延误、工程竣工的承诺。
14、跟踪形象进度对工程量、总产值、耗用的人工、材料和机械台班等的数量进行统计与分析,编制统计报表。
15、落实控制进度措施应具体到执行人、目标、任务、检查方法和考核办法。
16、分包人根据项目施工进度计划编制分包工程施工进度计划并组织实施。
项目经理部将分包工程施工进度计划纳入项目进度计划控制范畴,并协助分包人解决项目进度控制中的相关问题。
第二小节施工进度计划的检查与调整
1、施工进度计划检查采取定期检查的方式进行,检查内容如下:检查期内实际完成和累计完成工程量;实际参加施工的人力、机械数量及生产效率;窝工人数、窝工机械台班数及其原因分析;进度偏差情况
2、实施检查后,向工区提供月度施工进度报告,月度施工进度报告包括下列内容:进度执行情况的综合描述;实际施工进度图;工程变更、价格调整、索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析及解决措施;计划调整意见。
3、施工进度计划调整应包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应。
4、编制调整后的施工进度计划。
