(完整word版)建筑物沉降观测技术设计书
- 格式:doc
- 大小:234.10 KB
- 文档页数:13
沉降观测技术工程设计书1.1工程概况********二期项目位于***省****县*****内,南临****路、西至****线、北至***路、东至****线、西北面为地税局用地,地理位置优越,交通便利。
该工程分为2A、2B期。
2A期包含19~20栋、21~22栋、26~27栋、28~29栋、30~31栋共10栋高层住宅,1栋会所,室外工程及其他有关配套工程;2B期包含15~16栋、17~18栋、23~25栋、32栋共7栋高层住宅、地下车库、室外工程及其他有关配套工程。
****二期总建筑面积184337.38㎡。
该工程地下室为15~16#、17~18#、19~20#、21~22#、23~25#、26~27#、28~29#、32#栋塔楼的地下一层的联结体,面积28230㎡。
1.2编制依据1、《建筑变形测量规范》(JGJ8-2007)2、《建筑地基基础设计规范》(GB5007-2007)3、由***市****县城市规划局提供的二个高程控制点Ⅱ30237、Ⅰ900074、由**********设计研究院设计的*********项目施工图纸5、***********沉降点分布施工图、总说明图、相关的技术规程和技术约定等2沉降观测的设备配备及组织机构2.1仪器设备根据工程的需要,本项目需配备下列仪器设备。
拟投入本项目的仪器设备一览表序号设备名称设备编号规格型号单位数量1 2 3 4DINI电子水准仪铟瓦精密条码水准尺对讲机5m刚尺410090612403,12449T50.3mm/km2米2KM/5W1mm套把台把1222所用仪器、设备都有有效的鉴定证书,仪器日常使用过程中,定期对其进行检查、保养、并不好记录。
2.2人员配备测量工程师2人(****、****)、施测配合人员2人(****、****)、资料员1人(****);(具体人员配备已满足工程要求为准)加入人员表格3监测内容及监测方法、周期3.1监测内容本次安排的监测项目、监测内容、监测数量及相关的监测目的和监测方法如下表所列,沉降点位均布置在单体一层结构墙、柱+50cm以上。
晋城市城市供水管网提升工程供水站建筑物沉降观测方案山西太行矿业工程技术有限公司二O 一七年八月晋城市城市供水管网提升工程供水站建筑物沉降观测方案方案编写人:李鹏飞审核人:王青懿总工:江爱国单位负责人:冯小华一、工程基本情况 (1)(一)工程概况 (1)(二)目的与任务 (1)山西太行矿业工程技术有限公司二O 一七年八月二、编制依据 (2)三、沉降观测方案 (2)(一)沉降观测精度、时间、次数: (2)(二)基准点和观测点的布设 (4)(三) ....................................................................................................... 沉降观测设备仪器、技术要求及控制要点 (4)(四)点位的埋设和施测要点 (6)(五)施测方法 (7)四、沉降观测提交的成果资料 (8)五、质量控制措施 (8)六、观测点的保护 (8)建筑沉降变形观测方案技术设计书一、工程基本情况(一)工程概况晋城市城市供水管网提升工程位于晋城市北石店镇畅安路以东,陵沁路以南,场地南侧为城市规划道路,拟建场地总占地面积6930m2,建筑用地6300m2,道路用地630m2。
该工程拟建建筑物包括:调度中心、泵房、维修车间、消毒间、预留滤池、吸水井及清水池,均为1-2 层建筑,其中业务用房占地面积613.53 m2,建筑高度5.25 m;泵房占地面积283.81 m2,建筑高度6.15 m;维修车间占地面积152.51 m2,建筑高度4.35m;消毒间占地面积159.25 m2,建筑高度4.35m;吸水井占地面积120 m2,地下高度4.0m, 地上高度1.0m;预留滤池占地面积120 m2;清水池一占地面积259.93m2;清水池二占地面积259.79m2。
该工程设计单位为晋城市规划设计研究院,监理单位为德圣工程有限公司,施工单位为山西省工业设备安装集团公司,于2017年4月5日开工建设,主要建筑物含泵房地下一层、地上一层、维修车间、消毒间、业务用房一层。
:编号:密级沉降观测技术设计书沉降观测技术设计书目录一、任务概况及目的 (2)二、作业依据 (2)三、沉降观测方案 (2)(一)精度要求 (2)(二)基准点和工作点的布设 (2)(三)建筑物观测点的布设 (3)(四)沉降观测方法和技术要求 (3)(五)沉降观测作业要求 (6)(六)沉降观测成果的重测与取舍 (6)(七)沉降观测的成果整理 (6)(八)沉降观测周期 (7)四、上交资料 (7)五、观测点的保护 (8)六、安全文明施工 (8)七、附件 (9)1沉降观测技术设计书沉降观测技术设计书一、任务概况及目的商业综合体、写字楼项目位于**市**路以南,**街以西,**路以北,**市**中2,2 ,其中:地上总,总建筑面积学以东。
工程建筑占地面积:32370.0 m265155.74m2,2,。
结构形式为框架剪力墙结构,69429.24 m,建筑面积195726.5 m地下建筑面积地下二层(局部夹层),其中商业综合体、写字楼地上为二十八层,部分商场地上三层;商业综合体、写字楼建筑高度104.44m,裙房部分建筑高度为27.3m。
通过对商业综合体、写字楼建筑物施工期及营运期不同阶段的沉降观测,并对成果(沉降量、沉降差、沉降速度、局部倾斜及建筑物倾斜量)进行分析、比较,研究该建筑物在施工期和营运期的稳定性,以确保建筑物及其周围环境的安全。
二、作业依据1.《建筑变形测量规程》JGJ/T8-97;2.《工程测量规范》GB50026-93;3.《国家一、二等水准测量规范》GB/12897-2006;4.《建筑工程资料管理规程》5.本项目技术设计书;三、沉降观测方案(一)精度要求1.根据设计要求,本次沉降观测应采用二级变形观测。
2.精度要求:观测点测站高差中误差≤0.50mm。
(二)基准点和工作点的布设1.基准点须埋设在建筑物的压力传播范围以外,距离新建建筑物基坑边线不小于15米,位置稳定、易于长期保存的地方。
江西进贤经济开发区高新产业园污水处理厂(BOT)项目沉降观测监测专项方案批准人:____________职务/职称______________审核人:____________职务/职称______________编制人:____________职务/职称______________博天环境集团股份有限公司2017年月日目录第一章编制依据 (3)第二章工程概况 (4)一、参见单位 (4)二、工程简介 (4)三、工程地质条件 (7)四、水文地质条件 (8)五、施工条件及影响因素 (9)第三章施工部署 (10)一、组织机构 (10)二、人员安排 (10)三、器具准备 (11)第四章控制点的布置及施测 (12)一、监测项目 (12)二、沉降观测的原理 (12)三、沉降观测基准点 (12)四、沉降观测点的布设 (13)五、沉降观测 (15)六、沉降观测点的观测及计算 (17)第五章沉降观测的质量控制 (20)第六章成果资料的提交 (22)第七章测量管理制度 (23)一、测量管理制度 (23)二、仪器保养和使用制度 (23)第一章编制依据一、国家有关法律法规《中华人民共和国建筑法》《中华人民共和国安全生产法》《建筑工程安全生产管理条例》《建筑工程质量管理条例》《中华人民共和国环境保护法》《建筑工程消防监督审核管理规定》二、土建施工主要规程规范《工程测量规范》GB 50026-2007《建筑变形测量规范》JGJ 8—2016《国家一、二等水准测量规范》GB/T12897-2006三、其它依据1、依据本工程设计图纸2、依据本工程地勘报告3、本工程施工组织设计4、本工程现场勘查记录第二章工程概况一、参见单位1、项目名称:进贤县经济开发区高新园区新建日处理2万吨污水处理厂项目工程(BOT)项目一期工程2、工程地点:江西省南昌市进贤经济开发区高新产业园污水处理厂3、建设单位:进贤县博华水务有限公司4、施工单位:博天环境集团股份有限公司5、设计单位:江西省建筑设计研究总院6、监理单位:江西省恒信建设工程监理咨询有限公司6、勘察单位:江西省物化探地质工程勘察院7、质量要求:满足合同签订要求8、计划工期:计划开始时间2017年6月10日,计划完成时间2018年6月10日;总工期366天。

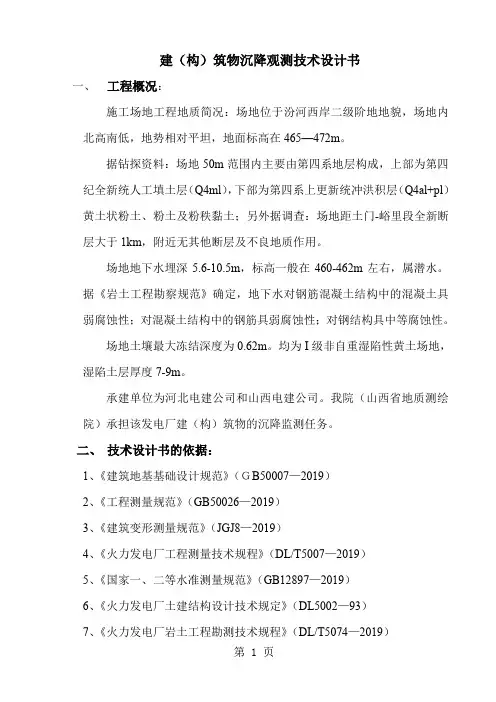

建(构)筑物沉降观测技术设计书一、工程概况:施工场地工程地质简况:场地位于汾河西岸二级阶地地貌,场地内北高南低,地势相对平坦,地面标高在465—472m。
据钻探资料:场地50m范围内主要由第四系地层构成,上部为第四纪全新统人工填土层(Q4ml),下部为第四系上更新统冲洪积层(Q4al+pl)黄土状粉土、粉土及粉秩黏土;另外据调查:场地距土门-峪里段全新断层大于1km,附近无其他断层及不良地质作用。
场地地下水埋深5.6-10.5m,标高一般在460-462m左右,属潜水。
据《岩土工程勘察规范》确定,地下水对钢筋混凝土结构中的混凝土具弱腐蚀性;对混凝土结构中的钢筋具弱腐蚀性;对钢结构具中等腐蚀性。
场地土壤最大冻结深度为0.62m。
均为I级非自重湿陷性黄土场地,湿陷土层厚度7-9m。
承建单位为河北电建公司和山西电建公司。
我院(山西省地质测绘院)承担该发电厂建(构)筑物的沉降监测任务。
二、技术设计书的依据:1、《建筑地基基础设计规范》(GB50007—2019)2、《工程测量规范》(GB50026—2019)3、《建筑变形测量规范》(JGJ8—2019)4、《火力发电厂工程测量技术规程》(DL/T5007—2019)5、《国家一、二等水准测量规范》(GB12897—2019)6、《火力发电厂土建结构设计技术规定》(DL5002—93)7、《火力发电厂岩土工程勘测技术规程》(DL/T5074—2019)8、《电力建设施工质量验收及评价规程第三部分:汽轮发电机组》DL/T 5210.3-20099、发电厂建筑设计相关图纸三、拟投入的设备和人力:Trimble DiNi 03型数字水准仪、因瓦合金条码尺一套。
笔记本电脑一台。
Cass7.1软件一套。
清华山维平差软件一套。
一个6-7人的作业组。
四、采用的高程系统:采用的高程系统与施工采用的高程系统一致。
以位置适宜,基础稳定的某一水准基点的高程值为起算值。
五、沉降基准网的布设与测量:1、该电厂的建(构)筑物较多且分散,沉降观测点较多,为便于联测,沉降基准网由3个基准点5个工作基点构成,基准点由我院埋设。
重庆江科建筑工程有限公司. 1房屋沉降观测技术方案一、工程概况地址:彭水县汉葭街道渔塘社区结构类型:钢筋混凝土框架剪力墙结构计划工期:工程总工期约450日历天。
施工面积:商业7868.82 m²,A栋22310.45m²、B栋10729.96m²。
总高度:A栋:93.200m、B栋:45.800m。
层数:A栋27层/吊2层、B栋13层/吊2层。
标准层高:3m1、地形地貌该项目区域原始地貌为原车站旧房地基,地形平坦,东面为抗滑桩毛石挡墙阶梯两台,西面为邻鱼塘街面,南面为居民住宅楼,北面为渔塘上红砖厂道路,2、地质构造拟建场地地址构造上位处郁山背斜西北翼,岩层呈单斜产出,岩层产状293度∠41度。
场内及邻近未发现有断层,底层连续,岩层产状稳定。
在场地及邻近基岩露头处砂岩中测得两组构造裂隙,其特征分述如下:①组产状48度∠80~85,微张~闭合状,延伸长1.5~2.5m,间距一般3~5m,局部充填泥质,结构面结合差;②组产状110度∠65~70,呈微张~闭合状,延伸长5~10m,间距一般1.5~2.5m,裂面平直,结构面结合差~一般。
结构面为硬性结构面;③层面产状293度∠41度间距0.3~0.6m,层面平直,结合差。
3、地层岩性据钻探揭露场地内底层为第四系全新统人工素填土、残破积含块石粉质粘土,下伏基岩为奥陶系下统大湾组页岩。
整个场地下伏层为下伏三叠系下统嘉陵江(T1J)组灰岩,灰白色、褐灰色,主要成份为碳酸盐类矿物,隐晶质结构,中厚层状构造,地表岩溶多以溶沟、溶槽为主,多沿构造线发育,规模大小不等,形态各异。
4、不良地质现象根据现场地质调查及钻探揭露,场内及邻近未发现滑坡、崩塌、泥石流等不良地质现象。
5、持力层及基础形式拟建场地内已经存在的人工填土和含块石粉质粘土在场地内分部较零星,且厚度变化大,不宜选作建筑物的基础持力层;强风化基岩厚度较小,不能选作基础持力层;中等风化基岩承载力高,是理想的基础持力层。

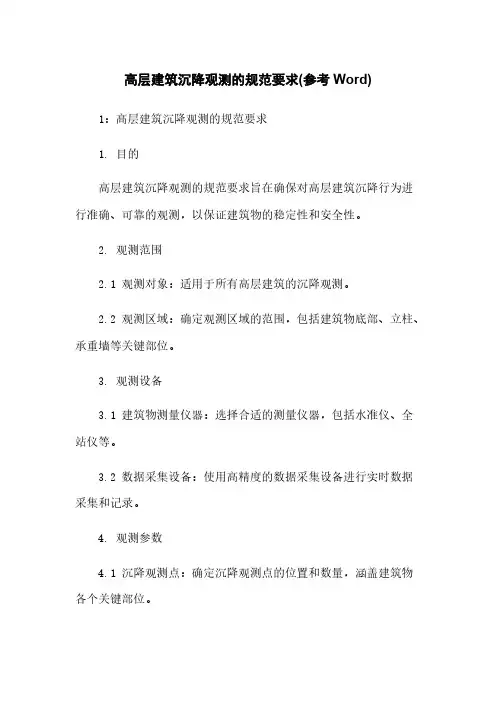

高层建筑沉降观测的规范要求(参考Word) 1:高层建筑沉降观测的规范要求1. 目的高层建筑沉降观测的规范要求旨在确保对高层建筑沉降行为进行准确、可靠的观测,以保证建筑物的稳定性和安全性。
2. 观测范围2.1 观测对象:适用于所有高层建筑的沉降观测。
2.2 观测区域:确定观测区域的范围,包括建筑物底部、立柱、承重墙等关键部位。
3. 观测设备3.1 建筑物测量仪器:选择合适的测量仪器,包括水准仪、全站仪等。
3.2 数据采集设备:使用高精度的数据采集设备进行实时数据采集和记录。
4. 观测参数4.1 沉降观测点:确定沉降观测点的位置和数量,涵盖建筑物各个关键部位。
4.2 沉降观测时间:确定观测时间的频率和持续时间,可以根据建筑物使用情况和工程需求进行调整。
4.3 沉降观测精度:确定观测精度的要求,包括垂直位移精度和时间精度等。
5. 观测过程5.1 建立观测控制网:根据建筑物的具体情况,建立观测控制网,确保测量点的准确定位和测量结果的可靠性。
5.2 观测数据采集:按照预定的观测时间和频率,使用数据采集设备进行实时数据采集和记录。
5.3 观测数据处理:对采集到的数据进行处理和分析,计算得到沉降观测结果。
6. 规范要求6.1 观测结果报告:根据观测数据和分析结果,编制完整的观测结果报告,包括沉降曲线、沉降速率等指标。
6.2 数据备份:对观测数据进行及时备份,确保数据的安全性和可追溯性。
6.3 观测记录的保存:保存观测过程中的相关记录,包括观测仪器校准记录、观测数据的原始记录等。
以上是高层建筑沉降观测的规范要求,所有参与观测工作的人员必须按照本文档的要求进行操作和记录,确保观测工作的准确性和可靠性。
本文档涉及附件:观测数据采集设备说明书、观测结果报告模板、观测记录表格等。
法律名词及注释:1. 建筑物:指人类用于居住、工作、娱乐或其他目的,并且由城市或农村设施所构成的房屋或建筑结构。
2. 观测精度:指观测数据的准确程度和可靠性,通常用单位距离内的误差来表示。

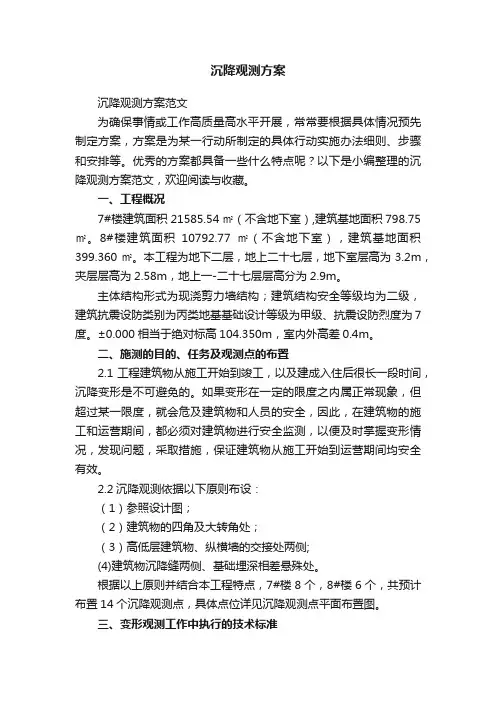

沉降观测方案沉降观测方案范文为确保事情或工作高质量高水平开展,常常要根据具体情况预先制定方案,方案是为某一行动所制定的具体行动实施办法细则、步骤和安排等。
优秀的方案都具备一些什么特点呢?以下是小编整理的沉降观测方案范文,欢迎阅读与收藏。
一、工程概况7#楼建筑面积21585.54㎡(不含地下室),建筑基地面积798.75㎡。
8#楼建筑面积10792.77㎡(不含地下室),建筑基地面积399.360㎡。
本工程为地下二层,地上二十七层,地下室层高为3.2m,夹层层高为2.58m,地上一-二十七层层高分为2.9m。
主体结构形式为现浇剪力墙结构;建筑结构安全等级均为二级,建筑抗震设防类别为丙类地基基础设计等级为甲级、抗震设防烈度为7度。
±0.000相当于绝对标高104.350m,室内外高差0.4m。
二、施测的目的、任务及观测点的布置2.1工程建筑物从施工开始到竣工,以及建成入住后很长一段时间,沉降变形是不可避免的。
如果变形在一定的限度之内属正常现象,但超过某一限度,就会危及建筑物和人员的安全,因此,在建筑物的施工和运营期间,都必须对建筑物进行安全监测,以便及时掌握变形情况,发现问题,采取措施,保证建筑物从施工开始到运营期间均安全有效。
2.2沉降观测依据以下原则布设:(1)参照设计图;(2)建筑物的四角及大转角处;(3)高低层建筑物、纵横墙的交接处两侧;(4)建筑物沉降缝两侧、基础埋深相差悬殊处。
根据以上原则并结合本工程特点,7#楼8个,8#楼6个,共预计布置14个沉降观测点,具体点位详见沉降观测点平面布置图。
三、变形观测工作中执行的技术标准《工程测量规范》(GB50026-20xx);《国家一、二等水准测量规范》(GB12987-20xx)《建筑地基基础设计规范》(GB50007-20xx)《测绘产品检查验收规定》(CH1002-95)《建筑变形测量规范》(JGJ8-20xx)四、测量的内容、方法和精度要求4.1水准基准点和工作基点的布设和测定基准点是沉降观测的基本控制,拟在场地外适当位置设置3个水准基准点,并准确测定其高程。
一、前言在建的xxx工程位于xxx路以南,xxx以东。
在建建筑物为x幢高层建筑,其中xF的n幢,aF的s幢,dF的f幢。
为保证建筑物的安全使用,根据国家规范和建筑设计要求,对高层建筑物或工程地质不很稳定的建筑物必须进行沉降观测,特编制沉降观测方案如下。
二、测量资质xxx测绘有限公司为乙级测绘资质。
三、技术力量本项目由多名长期从事沉降观测工作,有专业学历的人员组成沉降观测小组,具体负责沉降观测的实施。
该组曾承担xxx等沉降观测工程,积累了丰富的实践经验。
四、测量技术设计依据1.中华人民共和国国家标准《工程测量规范》(GB 50026-2007):变形测量;2、《国家一、二等水准测量规范》(GB 12897-2006);3、建筑变形测量规程(JGJ/T8-97)4、《建筑地基基础设计规范》GB50007-20025、本次作业的《技术设计书》。
五、水准基点(以下简称基准点或基点)的设置依据工程测量规范第9.1.3条要求,拟设3个基点,基点具体位置结合规范要求、场地使用要求、以后建设情况等因素现场选定。
基点在周边已沉降稳定的建筑上选取,并制作标记。
六、沉降观测点的设置沉降观测点是固定在拟观测建筑物上的测量标志,应设立在变形体上能反映变形特征的位置。
依据工程测量规范第9.5.5条,沉降观测点应布置于主要受力部位和差异沉降易产生的部位,具体布置如下:各楼的四角分别布置1个观测点,南北面墙体每15米左右布置一个观测点,共n个观测点,都安置于受力柱内。
为施测方便,墙上沉降观测点拟设在建筑物室外坪以上0.1米部位,点位的垂直上方3.2米以内应无障碍物。
该项目选用长15cm,直径1cm的膨胀螺丝为沉降观测点。
沉降观测点标志的购买由乙方负责,在已建墙体上凿孔、埋设沉降观测点标志。
严格把关,保证点位位置正确,埋设稳固。
七、外业观测工作(一)基点观测工作观测工作按Ⅱ等水准技术要求进行,作业采用天宝电子水准仪DiNi12及配套的条码铟钢尺,该仪器每公里往返水准观测精度达0.3mm ,最小显示0.05mm 。

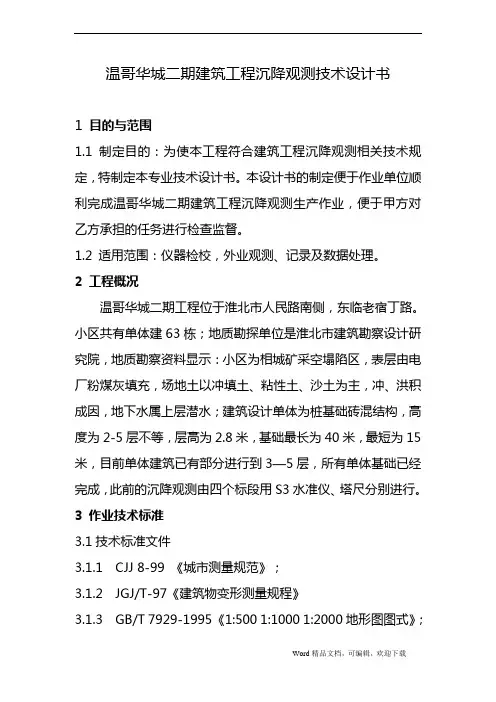

温哥华城二期建筑工程沉降观测技术设计书1 目的与范围1.1 制定目的:为使本工程符合建筑工程沉降观测相关技术规定,特制定本专业技术设计书。
本设计书的制定便于作业单位顺利完成温哥华城二期建筑工程沉降观测生产作业,便于甲方对乙方承担的任务进行检查监督。
1.2 适用范围:仪器检校,外业观测、记录及数据处理。
2 工程概况温哥华城二期工程位于淮北市人民路南侧,东临老宿丁路。
小区共有单体建63栋;地质勘探单位是淮北市建筑勘察设计研究院,地质勘察资料显示:小区为相城矿采空塌陷区,表层由电厂粉煤灰填充,场地土以冲填土、粘性土、沙土为主,冲、洪积成因,地下水属上层潜水;建筑设计单体为桩基础砖混结构,高度为2-5层不等,层高为2.8米,基础最长为40米,最短为15米,目前单体建筑已有部分进行到3—5层,所有单体基础已经完成,此前的沉降观测由四个标段用S3水准仪、塔尺分别进行。
3 作业技术标准3.1技术标准文件3.1.1 CJJ 8-99 《城市测量规范》;3.1.2 JGJ/T-97《建筑物变形测量规程》3.1.3 GB/T 7929-1995 《1:500 1:1000 1:2000地形图图式》;3.1.4 GBJ 137-90 《城市用地分类与规划建设用地标准》;3.1.9 CH 1002-95 《测绘产品验收规定》;3.1.10 CH 1003-95 《测绘产品评定标准》;3.1.12 本技术设计书;3.1.13 各规范间如有冲突,按本技术设计书执行。
4 测区原有资料情况本次作业,甲方提供以下原有测绘成果资料:➢测区总平面图➢测区水准基点、工作基点、观测点位置图➢地质勘探报告➢每栋楼房设计基础荷载➢各标段已有观测数据5 工程项目内容依据甲方提供的水准基点、工作基点、观测点,通过观测取得新的沉降观测数据。
6 沉降观测方案6.1仪器选型:只有观测的偶然误差远远小于沉降量时,观测才有意义,为此首先对沉降网水准基点、工作基点和观测沉降点进行误差预计:根据大量实际观测统计,我院使用的徕卡DNA03(即每公里往返测高差中数中误差为0.3毫米)水准仪的精度m ≤±0.17毫米站6.2水准点误差估算:从网形上看,8号点距等级水准点最远,其最终观测误差最大,假设m站=±0.2毫米为单位权中误差,则8号点的权为:p=1/8+1/9=17/72,m8=m站√1/p=±0.42毫米6.3变形观测点的高程最大中误差:已有水准点与变形观测点之间的相对位置(最大距离小于100m),因此,从水准点到变形观测点的观测最多架一次仪器,考虑m8为最弱点,其观测误差最大,那么,以此为水准点的变形观测点的观测误差就最大,其观测误差为:m点=±√m82+m站2 =±0.46毫米,楼体总高度约为6 ~14米,设计允许倾斜度α=3‰,据此,我们来确定沉降观测的允许精度:顶部容许偏移量为△容= αh= 3‰×6×103=18 毫米,根据规定,我们取容许偏移量的1/20作为容许误差,则f △容= 18/20=0.9毫米,若取容许误差为观测误差的3倍,即偏移观测中误差:m△= ±1/3×9=±0.3毫米,从小区的单体基础分析,最长的基础为40m,最短为15m。
建筑物沉降观测方案三篇篇一:建筑物沉降观测方案一、编制依据1、《工程测量规范》GB50026-20XX2、《建筑变形测量规范》JGJ/T8-20XX3、《建筑地基基础设计规范》GB50007-20XX4、《高层建筑混凝土结构技术规程》JGJ3-20XX5、本工程施工图6、《建筑工程施工质量验收统一标准》GB50300-20XX二、工程概况工程名称:万州区第一人民医院门诊住院综合楼工程地址:万州周家坝建设单位:XX第一人民医院设计单位:XX艺术设计院有限公司勘察单位:XX公司监理单位:XX公司施工单位:XX集团有限公司本工程位于万州区周家坝街道流水村2-3组(心连心广场对面),万州区第一人民医院门诊住院综合楼总建筑面积为27924.52㎡,总建筑高度78.1m,地上19F,地下1F,框剪结构。
三、观测目的、原则及观测点布置3.1.观测目的工程建筑物从施工开始到竣工,以及建成运营后很长一段时间,沉降变形是不可避免的。
如果变形在一定的限度之内属正常现象,但一旦超过某一限度,就会危及建筑物的安全。
因此,在建筑物的施工和运营期间,都必须对建筑物进行安全监测,以便及时掌握变形情况,发现问题,采取措施,保证建筑物从施工开始到运营期间均安全有效。
3.2.观测原则1.参照设计图纸;2.建筑物的四角极大转角处;3.高低层建筑物、纵横墙的交接处两侧;4.建筑物沉降缝两侧、基础埋深相差悬殊处。
3.3.观测点布置观测点的布置:观测点设在房屋周边各大角,长边增设观测点,观测点数不少于6点。
为了便于观测,沉降观测点布置于通视好的墙上,以减小搬动仪器的次数而造成的误差叠加。
沉降观测点置于相对标高+0.700处,以便观测方便。
观测点采用20钢筋制作,采用后植筋锚固方式埋入结构柱内,为了保证观测点牢固性,埋入深度不小于100,外露部分长度为60,上端焊圆形铁球以便观测,并涂上防腐漆,如右图所示。
根据观测原则要求,共布置4个沉降观测点,具体点位见沉降观测点平面布置图(附图)。
**************公司项目沉降观测设计书**************公司2011年月日一、概述应**************公司委托,**************公司拟对**************公司项目进行沉降观测工作。
该项目地处:二、基准点布设基准点应布设在远离基坑30米以上、无大型车辆在附近经过的地方,而且3个基准点应均匀布设在建筑物对角线位置附近,使每个基准点作沉降观测闭合环时所形成的环线距离尽量缩短为宜,并适于长期保存。
三、沉降基准点的观测沉降基准点布设完5日后,对3个基准点开始进行基准点联测。
测定每个基准点高程,三日后进行复测,观察基准点自身有无沉降,以确定沉降点稳定。
在进行建筑物沉降观测前3日,再进行一次基准点联测,以确定点间稳定高差。
四、建筑物沉降观测点的布设原则及观测要求(一)布设总则:变形观测点应设立在变形体上且能反应变形特征的位置上。
(建筑物沉降点位布设图附后)(二)每次沉降观测时应符合下列要求1、施测前先符合观测基准点,待其观测值稳定后方能使用其数值。
2、采用相同的观测路线和观测方法;3、使用同一仪器和设备;4、固定观测人员;5、在基本相同的环境和条件下工作。
(三)沉降观测的等级划分及精度要求(四)沉降监测网的主要技术要求(五)水准观测的主要技术要求五、建筑物沉降点的布设方案(一)规范要求1、在建筑物四角布点;2、预留缝、沉降缝或伸缩缝的两侧、新旧建筑物或高低建筑物以及纵横墙的交接处布点;3、人工地基和天然地基的接壤处、建筑物不同结构的分界处布点。
(二)沉降观测点均在±0以上0.5-1米范围内布设,在墙体内打入ф16mm圆头钢栓作为沉降观测点,沉降点布设须牢固,外露部分以能满足外墙装饰后能露出圆钉帽为准。
(三)观测次数1、沉降点布设二日后进行首次观测。
2、每封顶一层观测一次。
3、楼主体竣工后3个月内观测一次。
4、建筑物投入运营后6个月内观测一次。
六、提交结果1、每次观测结束的平差报告及单体建筑的沉降观测量分析报告2、观测点位置图3、位移速率、时间、位移量曲线图4、荷载、时间、位移量曲线图5、等位移量曲线图6、相邻影响曲线图7、变形分析报告七、拟投入人员设计情况(一)、沉降基准点布设。
**市**工程**综合楼沉降观测方案一.概况:工程名称:**市**工程**综合楼工程地点:**市六湖连通港南部建设单位:**市**公司设计单位:**工程集团本工程为为**市**一期**,位于**市六湖连通港南部,在龙阳大道与**接轨。
**包括地下库区、地上综合楼、门卫。
综合楼位于地下库区运转综合楼上方,包括厨房餐厅、乘务员公寓、各系统专业办公用房。
地上四层,建筑面积44090.54平米。
根据设计要求,必须进行建筑物的沉降观测,每施工完一层观测一次,封顶后15再天观测一次第一年不少于4次,第二年不少于2次,直至沉降稳定为止。
二 .观测点的布置:根据设计要求及具体情况进行沉降观测点布设。
在建筑物角部布6观测点,中部布4观测点,共10个观测点。
三.观测点的设置:1 .观测点布置在柱距库顶+0.5m范围处。
2 .水准点的布设:为了对水准点进行相互校核,防止其本身产生变化,水准点布置三点。
观测点型式及设置方法:采用植筋的方法埋置观测点和水准点。
四.观测方法:1 .固定人员观测和记录及整理成果;2 .固定专用水准仪及水准尺;3 .每一层碎浇灌完第二天,从第1观测点开始,顺时针进行逐一观测,仪器架设位置,视距不超过50m,必须前后视距离尽量相等,以便消除仪器误差。
4 .首次高程的测定:沉降观测点首次观测的高程值是以后各次观测用以进行比拟的根据,如初测精度不够或存在错误,不仅无法补测,而且会造成沉降观测中的矛盾现象,所以首次高程的测定,必须认真对待,采用两次观测比拟后决定。
5 .沉降观测中遵守的规定:1 .观测应在成像清晰、稳定时进行;2 .仪器距离前后视水准尺的距离要用皮尺丈量,或用视距法测量,前后视距应尽量相等;3 .前后视观测用同一面,同一根水准尺;4 .前视点观测完后应回视后视点,并应闭合到水准点上。
五、沉降观测1、建筑物沉降观测应测定建筑物地基的沉降量、沉降差及沉降速度。
2、沉降观测点的布置,应以能全面反映建筑物地基变形特征并结合地质情况及建筑结构特点确定。
***大学**校区教三楼建筑沉降变形观测方案技术设计书项目负责人:***报告编写人:***审核人:***目录一、任务概况及目的 (2)二、编制依据 (2)三、沉降观测方案 (2)(一)沉降观测的精度、时间、次数 (2)(二)基准点和工作点的布设 (2)(三)沉降观测设备仪器、技术要求及控制要点 (2)(四)位的埋设和施测要点 (2)(五)施测方法 (2)四、沉降提交的资料 (2)建筑沉降变形观测方案技术设计书一、工程概况:***大学***校区教三楼位于校道南侧,东临山丘,南临图书馆,西临教四楼,北面三栋广场,钢筋混凝土结构,地面高六层;场地地形较平坦,地基为粘性土地基。
由**建筑综合设计研究院设计,**第二建筑工程公司第三分公司施工,*****监理公司监理,工程竣工日期为二00七年六月。
二、编制依据1、《建筑变形测量规程》(JGJ/T8-2007)2、《工程测量规范》(GB 50026--2007)3、《国家一、二等水准测量规范》(GB12987-91)4、****大学***校区教三栋1:500平面图5、教三楼结构情况及周边环境实况三、沉降观测方案(一)沉降观测精度、时间、次数:(1)、观测精度本次采用二级观测精度。
沉降基准网观测采用一级水准测量,往返高差较差或高差闭合差应n 3.0±≤mm ,(n 为测站数),最大不超过n 5.0±≤mm ,沉降观测往返高差较差或高差闭合差应n 0.1±≤mm ,(n 为测站数),最大不超过n 5.1≤mm 。
观测点测站高差中误差:≤0.5mm ;观测的视线长度:≤50m ;前后视视距差:≤1.0m ;视距累积差≤3.0m;观测成果在限差内按观测距离或测站数分配闭合差计算高程。
观测时一定要爱护观测标志,尺子放在观测点上应用力轻,立尺一定要直,每次把尺子立在观测标志之前,都要把观测标志点和尺子擦干净,以防止观测标或尺底粘泥土而影响观测精度。
建筑物沉降观测设计书
一、监测网设计
分基准网和变形网两部分。
基准网点要求,设置在确认稳固不变,距离变形区较远的地方,基准点数不少于3个。
变形网中的变形点,设在变形体上,反映变形特征的观测点。
一般建筑物四周、大转角处、纵横墙交接处,点位设置高度以有利于放置标尺和保护为原则。
(附上观测网形、观测路线示意图,变形点设置示意图)
二、观测等级及要求
观测等级按《工程测量规范》二等水准测量要求。
仪器使用前对水准仪圆水准器、水准仪i角、标尺圆水准器进行检验,确保满足要求。
注:下丝为近地面的视距丝。
水准测量往返较差、附合或环线闭合差≤4L(mm),变形点的高程中误差≤1.0mm;相
邻点高差中误差≤0.5mm。
三、作业要求
1、严格按照水准测量规程或规范进行操作。
2、往返观测。
3、每测段往测与返测的测站数均应为偶数。
否则应加入标尺零点差改正。
4、由往测转向返测时,两标尺应互换位置,并应重新整置仪器。
5、在同一测站上观测时,不得两次调焦。
6、测站观测限差超限,应立即重测;当迁站后发现超限时,应从水准点开始重测。
7、做到“站站清、天天清”
四、观测周期
每完成一层施工观测一期,在监测过程中,如出现沉降异常加密观测周期。
五、上交成果
1、各期水准观测手簿
2、各期水准路线略图
3、各期水准网平差成果
4、各期沉降成果表
5、沉降观测点分布及沉降展开图
6、沉降速度、时间、沉降量曲线图
7、等沉降曲线图
8、沉降定期分析报告
六、经费估算
每期观测费用6000元。
晋城市城市供水管网提升工程供水站建筑物沉降观测方案山西太行矿业工程技术有限公司二O一七年八月晋城市城市供水管网提升工程供水站建筑物沉降观测方案方案编写人:李鹏飞审核人:王青懿总工:江爱国单位负责人:冯小华山西太行矿业工程技术有限公司二O一七年八月目录一、工程基本情况 (1)(一)工程概况 (1)(二)目的与任务 (1)二、编制依据 (2)三、沉降观测方案 (2)(一)沉降观测精度、时间、次数: (2)(二)基准点和观测点的布设 (4)(三) 沉降观测设备仪器、技术要求及控制要点 (4)(四)点位的埋设和施测要点 (6)(五)施测方法 (7)四、沉降观测提交的成果资料 (8)五、质量控制措施 (8)六、观测点的保护 (8)建筑沉降变形观测方案技术设计书一、工程基本情况(一)工程概况晋城市城市供水管网提升工程位于晋城市北石店镇畅安路以东,陵沁路以南,场地南侧为城市规划道路,拟建场地总占地面积6930m2,建筑用地6300m2,道路用地630m2。
该工程拟建建筑物包括:调度中心、泵房、维修车间、消毒间、预留滤池、吸水井及清水池,均为1-2层建筑,其中业务用房占地面积613.53 m2,建筑高度5.25 m;泵房占地面积283.81 m2,建筑高度6.15 m;维修车间占地面积152.51 m2,建筑高度4.35m;消毒间占地面积159.25 m2,建筑高度4.35m;吸水井占地面积120 m2,地下高度4.0m,地上高度1.0m;预留滤池占地面积120 m2;清水池一占地面积259.93m2;清水池二占地面积259.79m2。
该工程设计单位为晋城市规划设计研究院,监理单位为德圣工程有限公司,施工单位为山西省工业设备安装集团公司,于2017年4月5日开工建设,主要建筑物含泵房地下一层、地上一层、维修车间、消毒间、业务用房一层。
(二)目的与任务本次设计的目的及任务是选择安全可靠,经济合理的方案。
为了保证建(构)筑物的使用寿命和建(构)筑物的安全性,避免因沉降原因造成建筑物主体结构的破坏或产生影响结构使用功能的裂缝,造成巨大的经济损失。
通过对晋城市城市供水管网提升工程场地建筑物进行沉降观测,并对结果(沉降量、沉降差、沉降速度)进行分析、比较,研究该建筑物在营运期间的稳定性,以确保建筑物及周围环境的安全。
二、编制依据1、《建筑变形测量规程》(JGJ/T8-2007)2、《工程测量规范》(GB 50026--2007)3、《国家一、二等水准测量规范》(GB12987-91)4、晋城市城市供水管网提升工程建筑 1:500平面图5、《建筑变形测量规范》JGJ8—2016;三、沉降观测方案(一)沉降观测精度及观测频率(1)、观测精度本次采用二级观测精度。
沉降基准网观测采用一级水准测量,往返高差较差或高差闭合差应n 3.0±≤mm ,(n 为测站数),最大不超过n 5.0±≤mm ,沉降观测往返高差较差或高差闭合差应n 0.1±≤mm ,(n 为测站数),最大不超过n 5.1≤mm 。
观测点测站高差中误差:≤0.5mm ;观测的视线长度:≤50m ;前后视视距差:≤1.0m ;视距累积差≤3.0m;观测成果在限差内按观测距离或测站数分配闭合差计算高程。
观测时一定要爱护观测标志,尺子放在观测点上应用力轻,立尺一定要直,每次把尺子立在观测标志之前,都要把观测标志点和尺子擦干净,以防止观测标或尺底粘泥土而影响观测精度。
(2)沉降观测频率1、建筑物施工至+/-500时布设沉降观测点,沉降观测点稳定后进行第一次观测,作为主体建筑物沉降观测起始零位置。
2、建筑物主体施工过程中每月观测一次。
3、建筑物结构封顶观测一次;停、开工各观测1次,当发现观测结果异常时需增加观测次数。
4、建筑物结构封顶至竣工验收的观测次数,应视地基土类型和沉降速率大小而定。
除有特殊应增加观测次数外,正常情况下每3个月观测一次,直至稳定为止。
5、在观测过程中,若有基础附近地面荷载突然增减、基础四周大量积水、长时间连续降雨等情况,均应及时增加观测次数。
当建筑物突然发生大量沉降、不均匀沉降或严重裂缝时,应立即进行逐日或2~~3天一次的连续观测。
6、建筑物沉降是否进入稳定阶段,应由沉降量与时间关系曲线判定。
当最后100天的沉降速率小于0.01mm/d~0.04mm/d时,可认为已进入稳定阶段。
(二)基准点和观测点的布设1、基准点的设置:需在建筑物基底压力传播范围之外,预先合理埋设半永久性基准点,编号分别为J1、J2、J3三个沉降基准点,埋设深度应在冻土层以下。
2、观测点的设置:观测点由建筑施工方按照建筑物设计图纸的要求,并根据沉降观测的有关规定进行布设,布置沉降观测点依据以下原则布设:(1)参照设计图纸;(2)建筑物的各拐角极大转角处;(3)高低层建筑物、纵横墙的交接处两侧;(4)建筑物沉降缝两侧、基础埋深相差悬殊处。
根据以上原则并结合工程的特点,调度中心共布设了8个沉降观测点,泵房共布设6个沉降观测点,维修车间及清毒间各布设4个沉降观测点。
另外,需在建筑物附近较隐蔽且土层较稳定的地方设置不少于3 个永久性的基准点(J1,J2,J3……),每次观测前先校核基准点的稳定性,判断选择稳定点作为沉降观测的起算点,基准点的布设是根据现场踏勘的情况考虑基准点的稳定性和观测精度要求布设的,变形观测的基准点选在远离该建筑物30米外的坚固地方,本次采用独立高程系统。
(三)沉降观测设备仪器、技术要求及控制要点1、观测仪器:根据沉降观测精度要求高的特点,为能精确地反映出建构筑物在不断加荷载下的沉降情况,为此沉降观测应使用DSZ 3自动安平水准仪及配套水准尺或同等精度水准仪和设备。
2、首次观测时,应观测二次取其平均值,以提高初始值的可靠性。
3、精密水准仪应符合相应技术参数,尤其是i角的检验,校正,i角不大于4秒,在观测前要对仪器进行检定,保证精密水准仪和水准尺参数均能满足观测要求。
4、每次观测应尽量做到仪器、标尺、测站、线路、观测人员五固定。
5、为了提高观测精度,视线长度宜为20~30m,比一般精密水准测量所固定50m短,视线高度不宜地域0.3m。
6、观测的时间和气象条件水准观测应在标尺分划线成像清晰而稳定时进行。
下列情况下不应进行观测:A.日出后与日落前30分钟内;B.太阳中天前后各约1小时内;C.标尺分划线的影像跳动而难于照准时;D.气温突变时;E.风力过大而使标尺与仪器不能稳定时。
7、测站要求视线长度≤50米、前后视距差≤1.0米、前后视距累积差≤3.0米、视线高度(下丝读数)≥0.5米。
8、测站观测限差上下丝读数平均值与中丝读数的差≤3.0毫米、基辅分划读数差≤0.4毫米、基辅分划所测高差的差≤0.6毫米(说明:由于沉降观测的技术要求严格,本次测量各项要求均按二等水准规范执行)。
当观测监测点时,必须是偶数站,往返测量的测站数均须为偶数站。
9、观测人员要了解工程现场既有建筑物和设施现状,了解观测对象的结构特点,参与基准点和观测点的埋设工作。
这些有利于更好地确定观测顺序、观测数据、沉降趋势及异常情况的分析和处理。
10、为了保证观测数据的精度准确性,每次观测后应及时进行数据处理,发现异常,立即进行分析或核测,同时应及时向现场监理及业主代表汇报。
11、提供数据准确,分析合理的成果报告。
(四)点位的埋设和施测要点1、基准点应设在建筑物变形影响范围以外且便于长期保存的稳定位置,作为永久性基准点,并作醒目警示。
避开交通干道、地下管线、施工材料堆场、施工材料运输线路、水坑以及施工机械等,本次变形观测的基准点选在远离该建筑物30米外的坚固地方,经分析,该区域地基已属稳定。
2、在每次观测前均应检核基准点的稳定性,发现高程变异超过允许精度立即采取处理措施。
如观测期间测区发生土体移动、地面或建筑物明显沉降等外界强烈因素时,亦应及时进行检验,分析原因,采取处理措施。
3、按设计要求的沉降观测点位置,在建筑物底板及首层完成后进行埋设。
沉降观测点的布设应能全面反映建筑物及地基变形特征,点位宜选在建筑物外侧剪力墙或柱子外侧,便于进行观测处。
观测点的埋设参照(图1 沉降观测点布设大样图)4、在观测期间对观测点要严加保护,发现变形、损坏或其它因素影响,要立即采取处理措施。
5、观测时,仪器应避免安置在有空压机、搅拌机、卷扬机等震动影响的范围内,塔式起重机等施工机械附近也不宜设站。
图1 沉降观测点布设大样图6、每次观测应记载施工进度、增加荷载量、建筑物变形、地面沉降及其它有关异常情况。
7、施测过程中要经常检查水准仪和标尺,发现异常应及时校正。
8、每测段往测与返测站数均应为偶数,否则应加入标尺零点差改正。
(五)施测方法(1) 基准点联测:每次观测前均首先联测基准点,按照环形闭合网施测,计算闭合差,并按测站数计算各点改正数,以检验基准点的稳定性。
(2) 沉降观测:观测前首先选择确定合理的观测顺序,布设环形闭合网,尽量选用固定测站,逐点观测,计算环线闭合差并根据测站数进行平差,准确计算出各点的高程。
同一观测点相邻两次观测间的高程差,即为该点本次观测的沉降量。
四、沉降观测提交的成果资料1、沉降观测成果表;2、沉降观测点位布置图;3、沉降观测的沉降量曲线图;4、沉降观测分析报告。
五、质量控制措施该项目实行两级检查、一级验收制度,并应符合下列规定:1、质量检查验收要对项目实施情况进行全面的检查、并做出准确评价。
2、质量检查验收应依据下列规定进行:项目委托书或合同书及委托方与测量方达成的其他文件;技术设计书或施测方案;依据的技术标准和国家政策法规。
3、对于所有变形观测记录和计算、分析结果,应进行两级检查;4、对于需要提交委托方的变形测量阶段性成果和综合成果,应在两级检查的基础上进行验收。
提交的成果应为验收合格的成果;5、检查验收情况应形成记录,并进行归档。
六、观测点的保护(一)基准点的保护基准点是沉降观测工作中必不可少的测量标志,只有长期保存才能保证沉降观测数据的连续性和正确性,如遇到可能对基准点造成损坏或破坏的情况时,现场各方面就事先与观测单位联系,以便具体确定基准点的保护或调整方案。
(二)沉降观测点的保护沉降观测是一项长期而且复杂的测绘工作,沉降观测点在使用过程中的人为破坏往往会导致沉降观测工作的中断。
因此沉降观测点的妥善保护是沉降观测十分重要的问题,现场各方应给予充分的重视,积极配合观测单位,严格要求施工单位或相关各方,并对施工人员加强常识素质教育、安全教育,必要时制定有效的保护方法,建立严格的监督制,确保沉降观测点的长期和稳定保存。
山西太行矿业工程技术有限公司二0一七年八月。
