交通组织方案和交通组织保证措施
- 格式:doc
- 大小:100.00 KB
- 文档页数:14
交通导行组织方案及保证措施1、交通导行原则(1)安全原则:根据实际占用道路的类型、道路状况、施工区段划分等状况,在遵守国家标准的基础上,进行道路施工区交通路线的优化疏解与安全维护设施的合理设置,保证过往行人、车辆及施工人员的安全。
(2)便民原则:道路施工时确保利用滨文路出行的居民提供必要的行驶路线,避免绕行线路,尤其是对行人、骑自行车等弱势群体重点保护,贯穿其需求理念。
(3)分离原则:占用道路施工时,做好施工作业区与交通区、机动车与非机动车以及行人等的分离,维持施工区的良好秩序,保证施工人员与行人、骑自行车者或驾驶人员的安全。
(4)连续性、一致性原则:施工区路线的选择尽量与施工之前保持一定的连续性与一致性,施工前道路的一些特征标志在不违背交通安全的前提下最大可能地保留,避免加重驾驶人经过时获取信息量的负荷。
(5)施工交通组织本着公交优先、交通畅通优先的原则。
(6)满足社会交通流量,保证高峰期的需求,确保车辆行人安全顺利通过施工区域。
(7)有利于施工组织管理,且使施工对人民群众、社会经济生活的影响降到最低。
(8)应与现场平面布置图协调一致。
2、交通导行方案本工程四条路均为农村道路畅通工程改建工程,施工期间为保证附近居民出行及车辆交通,须对进行交通导行疏解。
对于本工程利用既有老路路段采取“半幅施工、分幅施工”的方案,不中断老路交通,要保证现状道路交通不致中断,若不能满足通行条件,应在施工段设置通行便道,同时利用周围路网,在高峰时段和施工关键节点分流部分交通,保证施工期间安全通行。
根据老路与新建道路的位置关系,交通组织方案可分为如下两种:(1)单侧拓宽交通组织方案第一步:老路正常通行。
在施工开始阶段,先施工拓宽新建部分,现状道路作为保通道路,沿线设置相关警示标志,限速40km/h,确保双向两车道的通行条件。
单侧拓宽第一步分流示意第二步:改建老路部分。
待新拓宽路幅主体工程实施完成,进行换幅施工,对现状老路进行改建,其保通分流同第一步。
交通组织方案及交通组织保证措施一、交通组织方案:1.合理规划道路布局:在城市规划和道路设计阶段就要合理规划城市道路、建立合理的道路布局。
道路的宽度、长度、数量以及交叉口的设计都要与城市的交通需求相匹配,避免交通拥堵,提高道路通行能力。
2.增加公共交通设施:加大对公共交通设施的投资,增加公交车辆数量,提高公交线路的覆盖面和频次。
同时,完善公交站点的设置,提供便利的接驳服务,鼓励市民使用公共交通工具出行,减少私家车的使用。
3.鼓励非机动车出行:为非机动车创造良好的出行环境,建设完善的非机动车道网络,增加停车位,提供便利的停车设施和服务。
4.引导合理出行时间:根据交通流量的高峰期和低谷期,通过交通管理手段引导市民错峰出行。
例如,限制一些道路的通行时间,或者采取交通红绿灯的控制措施,减少交通瓶颈的出现。
5.配置智能交通系统:利用智能交通系统的技术手段,对交通流量进行实时监测和精准控制。
根据交通状况调整交通信号灯的周期,提高道路的通行能力。
二、交通组织保证措施:1.提高交通管理水平:加强对交通管理部门的培训和考核,提高交通管理人员的素质和能力。
同时,建立健全交通管理的制度和规章制度,加强交通执法力度,保障交通秩序的正常运行。
2.整治交通乱象:加大对交通违法行为的整治力度,对违法停车、交通拥堵、占用非机动车道等违法行为进行严厉处罚。
同时,加强对驾驶员的培训和考核,提高驾驶员的交通法规意识。
3.完善交通设施建设:加大对交通设施建设的投入,提高交通设施的质量和数量。
同时,定期对交通设施进行检修和维护,确保交通设施的正常运行和使用。
4.加强交通信息化建设:通过建设交通信息化系统,提供实时的交通信息,为市民出行提供参考和决策依据。
同时,加强对交通信息的发布和宣传,提高市民对交通状况的了解和掌握。
5.落实责任制:明确各个相关部门和单位在交通组织中的责任和任务,建立健全责任追究机制,对责任不落实、工作不到位的单位和个人进行严肃问责,确保交通组织措施的有效实施。
交通导行组织方案及保证措施1、交通导行原则(1)安全原则:根据实际占用道路的类型、道路状况、施工区段划分等状况,在遵守国家标准的基础上,进行道路施工区交通路线的优化疏解与安全维护设施的合理设置,保证过往行人、车辆及施工人员的安全。
(2)便民原则:道路施工时确保利用滨文路出行的居民提供必要的行驶路线,避免绕行线路,尤其是对行人、骑自行车等弱势群体重点保护,贯穿其需求理念。
(3)分离原则:占用道路施工时,做好施工作业区与交通区、机动车与非机动车以及行人等的分离,维持施工区的良好秩序,保证施工人员与行人、骑自行车者或驾驶人员的安全。
(4)连续性、一致性原则:施工区路线的选择尽量与施工之前保持一定的连续性与一致性,施工前道路的一些特征标志在不违背交通安全的前提下最大可能地保留,避免加重驾驶人经过时获取信息量的负荷。
(5)施工交通组织本着公交优先、交通畅通优先的原则。
(6)满足社会交通流量,保证高峰期的需求,确保车辆行人安全顺利通过施工区域。
(7)有利于施工组织管理,且使施工对人民群众、社会经济生活的影响降到最低。
(8)应与现场平面布置图协调一致。
2、交通导行方案本工程四条路均为农村道路畅通工程改建工程,施工期间为保证附近居民出行及车辆交通,须对进行交通导行疏解。
对于本工程利用既有老路路段采取“半幅施工、分幅施工”的方案,不中断老路交通,要保证现状道路交通不致中断,若不能满足通行条件,应在施工段设置通行便道,同时利用周围路网,在高峰时段和施工关键节点分流部分交通,保证施工期间安全通行。
根据老路与新建道路的位置关系,交通组织方案可分为如下两种:(1)单侧拓宽交通组织方案第一步:老路正常通行。
在施工开始阶段,先施工拓宽新建部分,现状道路作为保通道路,沿线设置相关警示标志,限速40km/h,确保双向两车道的通行条件。
单侧拓宽第一步分流示意第二步:改建老路部分。
待新拓宽路幅主体工程实施完成,进行换幅施工,对现状老路进行改建,其保通分流同第一步。
交通组织方案及交通组织保证措施交通组织方案是指为了提高交通安全和交通效率,对道路交通进行规划和组织的措施和方法。
交通组织保证措施是指在实施交通组织方案时,为了确保方案的顺利实施和有效运作,采用的各种保证措施。
下面将结合实际情况,详细介绍交通组织方案及交通组织保证措施。
1.道路规划:对城市道路进行规划,确定主干道、次干道和支路等交通网络,合理布局道路的宽度、弯曲度、路面结构等设计,从而提高交通效率和减少交通拥堵。
2.交通信号灯设置:通过设置交通信号灯,合理安排车辆、行人和非机动车的通行顺序和时间,减少交叉口的交通冲突,提高交通安全和通行效率。
3.公交优先通道:为公交车辆设置专用车道或优先通行区域,使公交车辆能够快速准时地到达目的地,鼓励市民使用公共交通工具,并减少私家车辆的数量,缓解交通压力。
4.交通导向标志和交通导向线设置:通过设置交通导向标志和导向线,引导驾驶员按照指定的方向行驶,减少迷路和交通事故的发生,提高交通效率。
5.交通控制措施:采用交通警察、交通摄像头等措施,对重点路段和交叉口进行交通管制和交通监控,及时处理交通违法行为和交通事故,保障道路通畅和交通安全。
交通组织保证措施主要包括以下几个方面:1.人员培训:对交通组织人员进行培训,提高其专业水平和应急处理能力,确保其熟练掌握交通组织的原理和技巧。
2.宣传教育:通过宣传教育活动,提高市民的交通安全意识和遵守交通规则的意识,减少交通事故的发生。
3.定期检查和维护:对交通信号灯、交通导向标志、交通导向线等设施进行定期检查和维护,保证其正常运行和有效发挥作用。
4.环境改善:通过改善道路环境,例如增加绿化带、修建人行天桥等,提高交通出行的舒适度和安全性。
5.多部门合作:各相关部门需要密切合作,加强信息共享和数据交流,以便更加准确地掌握交通状况,及时调整交通组织方案。
在实际操作中,为了确保交通组织方案的顺利实施和有效运作,需要综合考虑交通流量、道路状况、人员需求等因素,采用科学的交通模型和技术手段进行分析和评估。
交通组织方案及交通组织保证措施行业资料交通运输交通组织方案及交通组织保证措施交通运输在现代社会中起着至关重要的作用,它关系着人们的日常出行、经济发展和社会秩序等诸多方面。
为了确保交通运输的顺畅和安全,需要制定科学合理的交通组织方案,并采取相应的交通组织保证措施。
本文将从交通组织方案和交通组织保证措施两个方面来进行论述。
一、交通组织方案交通组织方案是指在特定的区域、时间和场合下,根据人流、车流和货流等情况,通过合理规划和安排交通流线、交通节点和交通设施等来保证交通运输的有效性和高效性。
首先,交通组织方案应考虑到区域内各种不同交通方式的合理配置。
根据不同区域的特点和需求,合理规划车辆、自行车、行人等交通参与者的通行方式和路线,确保各交通方式之间的融合和协调。
其次,交通组织方案还需要考虑到交通流线的畅通。
通过研究道路网络和交通流量,合理划定交通流线,避免拥堵点和瓶颈,提高道路通行能力,缩短交通运输的时间成本。
第三,交通组织方案也要考虑到交通设施的设置与维护。
合理设置交通信号灯、标志标线、人行天桥等交通设施,提高交通运输的安全性和便捷性。
同时,定期维护和检修交通设施,确保其正常运行。
二、交通组织保证措施交通组织保证措施是指为了保证交通运输的顺利进行,预防事故和纠纷的发生,采取的一系列措施。
首先,加强对交通法规的宣传和教育。
通过宣传活动、媒体宣传等方式,普及交通法规和交通安全知识,提高社会公众的交通安全意识和法规遵守意识。
其次,加强交通执法力度。
加大对交通违法行为的查处力度,严厉打击超速、酒驾、闯红灯等违法行为,维护交通秩序和安全。
第三,引入智能交通系统。
利用现代技术手段,建立智能交通系统,通过电子收费、智能监控、车辆定位等方式,提高交通运输的效率和安全性。
最后,加强对交通设施的维护和管理。
密切关注交通设施的使用情况,定期检查和维修道路、桥梁、隧道等交通设施,确保其正常运行和安全性。
综上所述,交通组织方案及交通组织保证措施是确保交通运输的顺畅和安全的重要手段。

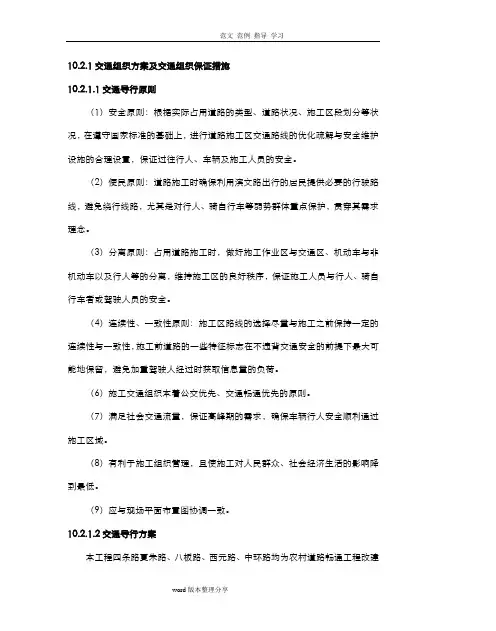

10.2.1交通组织方案及交通组织保证措施10.2.1.1交通导行原则(1)安全原则:根据实际占用道路的类型、道路状况、施工区段划分等状况,在遵守国家标准的基础上,进行道路施工区交通路线的优化疏解与安全维护设施的合理设置,保证过往行人、车辆及施工人员的安全。
(2)便民原则:道路施工时确保利用滨文路出行的居民提供必要的行驶路线,避免绕行线路,尤其是对行人、骑自行车等弱势群体重点保护,贯穿其需求理念。
(3)分离原则:占用道路施工时,做好施工作业区与交通区、机动车与非机动车以及行人等的分离,维持施工区的良好秩序,保证施工人员与行人、骑自行车者或驾驶人员的安全。
(4)连续性、一致性原则:施工区路线的选择尽量与施工之前保持一定的连续性与一致性,施工前道路的一些特征标志在不违背交通安全的前提下最大可能地保留,避免加重驾驶人经过时获取信息量的负荷。
(6)施工交通组织本着公交优先、交通畅通优先的原则。
(7)满足社会交通流量,保证高峰期的需求,确保车辆行人安全顺利通过施工区域。
(8)有利于施工组织管理,且使施工对人民群众、社会经济生活的影响降到最低。
(9)应与现场平面布置图协调一致。
10.2.1.2交通导行方案本工程四条路夏朱路、八板路、西元路、中环路均为农村道路畅通工程改建工程,施工期间为保证附近居民出行及车辆交通,须对进行交通导行疏解。
对于本工程利用既有老路路段采取“半幅施工、分幅施工”的方案,不中断老路交通,要保证现状道路交通不致中断,若不能满足通行条件,应在施工段设置通行便道,同时利用周围路网,在高峰时段和施工关键节点分流部分交通,保证施工期间安全通行。
根据老路与新建道路的位置关系,交通组织方案可分为如下两种:(1)单侧拓宽交通组织方案第一步:老路正常通行。
在施工开始阶段,先施工拓宽新建部分,现状道路作为保通道路,沿线设置相关警示标志,限速40km/h,确保双向两车道的通行条件。
单侧拓宽第一步分流示意第二步:改建老路部分。

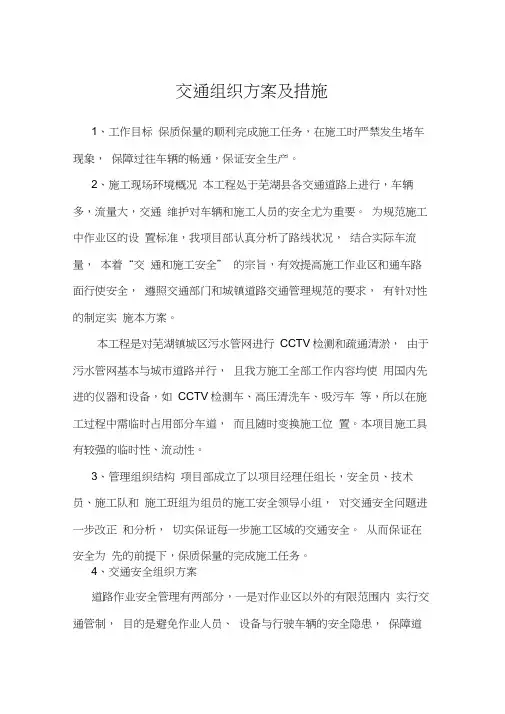

交通组织方案及措施1、工作目标保质保量的顺利完成施工任务,在施工时严禁发生堵车现象,保障过往车辆的畅通,保证安全生产。
2、施工现场环境概况本工程处于芜湖县各交通道路上进行,车辆多,流量大,交通维护对车辆和施工人员的安全尤为重要。
为规范施工中作业区的设置标准,我项目部认真分析了路线状况,结合实际车流量,本着“交通和施工安全” 的宗旨,有效提高施工作业区和通车路面行使安全,遵照交通部门和城镇道路交通管理规范的要求,有针对性的制定实施本方案。
本工程是对芜湖镇城区污水管网进行CCTV检测和疏通清淤,由于污水管网基本与城市道路并行,且我方施工全部工作内容均使用国内先进的仪器和设备,如CCTV检测车、高压清洗车、吸污车等,所以在施工过程中需临时占用部分车道,而且随时变换施工位置。
本项目施工具有较强的临时性、流动性。
3、管理组织结构项目部成立了以项目经理任组长,安全员、技术员、施工队和施工班组为组员的施工安全领导小组,对交通安全问题进一步改正和分析,切实保证每一步施工区域的交通安全。
从而保证在安全为先的前提下,保质保量的完成施工任务。
4、交通安全组织方案道路作业安全管理有两部分,一是对作业区以外的有限范围内实行交通管制,目的是避免作业人员、设备与行驶车辆的安全隐患,保障道路畅通;二是对作业区内都作业人员进行必要的安全管理,确保施工安全。
由于本工程路线较长,范围广,为尽量缩短施工运距,更好地进行施工和交通组织,保障道路畅通,确保施工安全,本工程以污水管网主管道检查井为施工地,组织施工队施工。
交通维护采用半幅道路施工(一条车道封闭施工,一条车道维持通车)的方法,每个施工队在各自施工段落的中间位置分段,每段长2000~3000 米,采用平行流水作业。
4.1 各种安全设施及其作用以及具体部署位置在施工期间占用主管道检查井所在车道或临近车道,留其余一个车道通车,确保左右幅双向车道通车,施工区域范围内采用路锥进行维护,从而形成一个封闭的施工区域,同时在来去车方向设置施工预告牌,从而更好的提醒车辆已进入工程施工区域。
10.2.1交通组织方案及交通组织保证措施10.2.1.1交通导行原则(1)安全原则:根据实际占用道路的类型、道路状况、施工区段划分等状况,在遵守国家标准的基础上,进行道路施工区交通路线的优化疏解与安全维护设施的合理设置,保证过往行人、车辆及施工人员的安全。
(2)便民原则:道路施工时确保利用滨文路出行的居民提供必要的行驶路线,避免绕行线路,尤其是对行人、骑自行车等弱势群体重点保护,贯穿其需求理念。
(3)分离原则:占用道路施工时,做好施工作业区与交通区、机动车与非机动车以及行人等的分离,维持施工区的良好秩序,保证施工人员与行人、骑自行车者或驾驶人员的安全。
(4)连续性、一致性原则:施工区路线的选择尽量与施工之前保持一定的连续性与一致性,施工前道路的一些特征标志在不违背交通安全的前提下最大可能地保留,避免加重驾驶人经过时获取信息量的负荷。
(6)施工交通组织本着公交优先、交通畅通优先的原则。
(7)满足社会交通流量,保证高峰期的需求,确保车辆行人安全顺利通过施工区域。
(8)有利于施工组织管理,且使施工对人民群众、社会经济生活的影响降到最低。
(9)应与现场平面布置图协调一致。
10.2.1.2交通导行方案本工程四条路夏朱路、八板路、西元路、中环路均为农村道路畅通工程改建工程,施工期间为保证附近居民出行及车辆交通,须对进行交通导行疏解。
对于本工程利用既有老路路段采取“半幅施工、分幅施工”的方案,不中断老路交通,要保证现状道路交通不致中断,若不能满足通行条件,应在施工段设置通行便道,同时利用周围路网,在高峰时段和施工关键节点分流部分交通,保证施工期间安全通行。
根据老路与新建道路的位置关系,交通组织方案可分为如下两种:(1)单侧拓宽交通组织方案第一步:老路正常通行。
在施工开始阶段,先施工拓宽新建部分,现状道路作为保通道路,沿线设置相关警示标志,限速40km/h,确保双向两车道的通行条件。
单侧拓宽第一步分流示意第二步:改建老路部分。
交通组织方案及措施三篇组织策略是整合所学新知识之间、新旧知识之间的内在联系,形成新的知识结构的策略。
下面是为大家整理的交通组织方案及措施,供大家参考。
交通组织方案及措施1合巢芜高速公路在安徽省公路网中的地位十分重要,现有交通量大,车速快,施工必须保证行车畅通,同时为了保证工程质量,必须制定严密、可行、安全、可靠的方案及措施,保证施工安全及现有交通的畅通。
在高速公路交通流量巨大的高速公路上进行这种边施工,边通车的维修工程,为了施工时保证行车顺畅,同时保证施工工程质量,针对现场考察情况,我司经过专门研究讨论,确定安全生产交通组织方案:施工现场需封闭的路段,提前将施工交通封闭方案报送业主、监理及当地交通主管部门审批,按照批准的方案实施,在施工过程中的调整应征得有关部门同意。
一、交通组织遵循原则1)不中断交通原则:要求在施工期间不中断交通,保证各方向在各个时段内通行。
2)少影响原则:要求对交通的影响程度减少到最低(包括影响强度最小;影响时间最短)。
3)严格按国家标准《道路交通标志标线》(GB-5768-1999)设置各种交通安全标志牌,关闭一条行车道或超车道除国家标准设置外,还应当增加灯排一个,并增加火线施工1600m、火线施工800m、限速60㎞/h、变道标志牌、解除限速60㎞/h 预告标志及关闭施工区的各种安全防护、警示、照明等。
严格遵守《安徽省高速公路管理条例》;严格遵守《高速公路维修养护作业安全规程》施工作业;广泛征求交警、路政等部门的意见,服从他们的安排、指挥,并遵守有关规章制度。
4)不能对现场附近道路运行区的车辆产生干扰,更不能在行车区放置障碍物,确保交通安全。
5)只开一个作业面,施工完一段开放一段。
二、交通标志设置1、在各施工段按规范设置标志牌,告知过往车辆火线施工,须关闭车道位置和时间等情况。
2、请XXX协助在距封闭起点最近的可变情报板显示前方施工,右道封闭(施工外侧时)或前方施工,左道封闭(施工内侧时)信息,除紧急情况特殊需要外不转换其他信息。
施工段内的交通组织方案及保障措施施工阶段的交通组织方案及保障措施是指在施工期间,为了保证施工工作的顺利进行,同时确保交通的安全和畅通,采取的一系列措施。
下面是施工段内的交通组织方案及保障措施的具体内容。
一、交通组织方案1.施工期间,根据道路情况和施工工艺,制定并实施合理的交通流通方案。
对施工区域内的交通流线进行规划,设置合理的交通标志和施工警示标志,引导车辆行驶。
2.根据施工区域的具体情况,设立施工警示牌和提示标语,提前告知过往车辆和行人注意施工现场,并设置提醒信号灯,避免交通事故的发生。
3.对于交通瓶颈区域,采取交通管制措施,通过交通警示员协助行车,疏导交通流量,提高道路通行能力。
二、保障措施1.为施工区域内的道路和交通设施进行全面检查,确保其完好无损,对损坏或存在安全隐患的设施进行修复或更换。
2.设立施工现场警示区,对施工区域进行围挡,并设置合适的预警灯光和提示标识,提醒过往车辆和行人注意施工区域的存在。
3.配备专职交通管理人员,负责交通组织和管理,引导车辆和行人安全通行。
4.增加交通警力,加强对施工区域的巡逻和监控,确保施工期间的交通秩序和安全。
5.对施工区域内的汇水路段进行事先处理,保证施工期间的排水顺畅,避免因排水不畅引发的交通事故。
6.加强协调与沟通,与相关部门、企事业单位和居民进行沟通,及时发布施工动态和交通改道信息,提前告知并引导道路用户。
三、应急措施1.设立应急疏散通道,确保施工区域内的人员和车辆在紧急情况下的安全疏散。
2.配备应急救援队伍,对施工期间的事故进行迅速处置,并做好现场保护与安全措施。
四、环保措施1.对施工现场进行噪音、扬尘、污水等污染的治理,采取遮挡罩、喷雾降尘等措施,保护周边环境不受影响。
2.设置垃圾容器和分类箱,及时清理施工现场产生的垃圾和废弃物,保持周边环境的整洁。
五、人员安全措施1.对施工人员进行岗前培训,提高其安全和执法意识,确保施工过程中的安全生产。
2.配备个体防护用品,如安全帽、反光背心、安全鞋等,并对人员进行安全技能培训,避免人员伤害事故的发生。
交通组织方案及对应的保证措施(一期)声屏障屏体工程(2标)交通组织方案及对应的保证措施1、交通组织方案及对应的保证措施1.1.交通组织编制依据(1)《道路交通标志和标线》(GB5768-2009)(2)《都市道路养护技术规程》(DGJ08-92-2000)(3)《都市道路养护修理作业安全技术规程》(SZ-51-2006)1.2. 本工程实施范畴本工程实施范畴见下表所示1.3. 本工程施工工期依照招标文件要求及本标书的施工进度打算安排,本工程施工时刻为2020.1.1至2020.3.28,施工周期为88天。
施工时刻段:夜间施工(22:00-05:00)1.4. 施工区域道路交通现状调查与分析吴中路-宜山路区段中环线主线断面为机动车双向8车道,在吴中路进出匝道处双向各增加1根车道,吴中路进出匝道分别为1根车道。
西侧辅道(上匝道-宜山路)为机动车北向南2车道,至虹许路/宜山路交叉口处渠化为4车道。
天山路-北虹路区段中环线主线断面为机动车双向8车道,内圈仙霞路下匝道为南向北1-2车道。
西侧辅道(仙霞路-外圈上匝道)为机动车北向南2车道及非机动车道;西侧辅道(外圈上匝道-虹古路)为机动车北向南2车道及非机动车道。
东侧辅道(虹古路-内圈下匝道)为机动车南向北1车道及非机动车道;东侧辅道(内圈下匝道-威宁路)为机动车南向北3车道及非机动车道;东侧辅道(威宁路-仙霞路)为机动车南向北2-3车道及非机动车道。
同时我们对该路段的交通流量进行了调查,流量数据见下表:依照流量数据分析,本区段流量有以下特点:➢白天12小时(7点-19点)流量占全天流量的四分之三,夜间交通压力相对较轻;因此从以上分析来看,本区段交通组织方案主线施工时夜间主线封闭一根车道和辅道封闭一根车道。
由于旅专小区、四方西郊花园的人行道较宽,因此该处实施围墙屏障时,屏体施工仅需临时占用人行道,且预留1.5m人行通道。
对主线车道和辅道及行人差不多没有阻碍。
交通组织方案及交通组织保证措施含应急方案交通组织方案是指在特定场景下,为了确保交通流畅、安全和高效,采取的一系列交通组织措施和规划。
交通组织方案通常包括以下几个方面:道路规划、信号控制、交通标志和标线设置、交通管制、出行服务和交通信息发布等。
首先,道路规划是交通组织方案的核心。
根据道路的容量、功能需求、地理环境等因素,设计合理的道路网和交叉口布局。
道路规划要考虑人车分流,分级设置不同道路类型,确保交通流畅和无阻塞。
在进行道路规划时,还要考虑到公交车道、自行车道和行人通道等,以便满足不同交通参与者的需求。
其次,信号控制是交通组织方案的另一个重要组成部分。
合理设置红绿灯和路口信号控制设备,根据交通流量和道路状况调整信号时序,实现交通流畅和安全。
信号控制还可以根据需求设置特殊信号灯,如左转信号灯、过街信号灯等,以提高交通系统的效率和安全性。
此外,交通标志和标线的设置也是交通组织方案的重要组成部分。
通过设置合理的交通标志和标线,能够引导驾驶员按规定行驶,提高交通的安全性。
交通标志和标线的设置还包括车道分割线、停车线、禁停标记等,以确保车辆有序行驶,减少事故发生的可能性。
为了保证交通组织方案的有效实施,交通管制措施是必不可少的。
通过设置交通警示标志和交通管制设备,对交通进行管理和监控。
交通管制可以通过限制或引导车辆的进入和离开一些区域,来实现交通系统的有效组织。
一旦发生交通事件或突发情况,需要有应急方案来保证交通的正常运行。
应急方案包括以下几个方面:一是设置绕行路线,引导交通流量绕过事故现场或堵塞区域。
二是调度交通资源,增加公交车、出租车等公共交通运输工具的数量,以应对交通流量的增加。
三是加强交通信息发布,向行驶中的车辆和行人发布即时的交通状况和路况信息,提前做好应急准备。
四是强化交通管理,增设临时交通警示标志和标线,提高人员和车辆的通行效率和安全性。
总结来说,交通组织方案及交通组织保证措施含应急方案是为了在交通拥堵、事故、突发事件等情况下,确保交通的流畅、安全和高效。
施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通.四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员.安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
交通组织方案及保证措施随着城市化进程的加快和人口增长的不断增加,城市交通问题日益凸显。
为了保证城市交通的畅通和有序,需要合理的交通组织方案和相应的保证措施。
本文将探讨如何制定交通组织方案并采取保证措施来改善城市交通。
首先,在制定交通组织方案时,应该充分考虑城市的交通状况和人口分布。
通过分析交通流量、人口密度和地理条件等因素,可以确定合理的道路规划和交通网络布局。
在道路规划方面,应该充分考虑道路宽度、方向分布和连接方式等因素,以确保车辆和行人的通行顺畅。
在交通网络布局方面,应该建立起合理的交通枢纽和快速通道,使得车辆能够高效地进出城市,缓解交通拥堵。
其次,在交通组织方案中,应该优先考虑公共交通工具的发展和使用。
公共交通工具可以大大减少个人使用私家车的需求,从而减少交通拥堵和环境污染。
因此,在城市规划中,应该增加公交车站和地铁站的数量,并增加公共交通的频次和覆盖范围。
同时,为了鼓励居民使用公共交通工具,可以给予一定的优惠和奖励,如减免公交车票价或提供免费的停车位等。
此外,应该建立便捷的自行车道系统,鼓励居民骑自行车出行,以减少短程交通需求。
再次,在交通组织方案中,应该加强对私家车的管理和限制。
私家车的增加是城市交通问题的主要原因之一,因此需要采取一系列措施来减少私家车使用。
首先,可以采取交通限行措施,根据车牌尾号或一些时间段,限制一部分车辆上路行驶。
其次,可以加大停车费用,鼓励私家车主使用停车场停放车辆,而不是随意停放在道路上。
此外,还可以推广共享汽车和拼车服务,以减少私家车的数量。
最后,在交通组织方案中,应该加强交通管理和执法力度。
交通管理部门应加强对交通违规行为的处罚和整治力度,加大交通预警和宣传力度,提高居民的交通安全意识和遵守交通规则的意识。
同时,应加强交通设施的维护和更新,确保道路、信号灯和交通标志的正常运行。
此外,还应加强对交通信息的收集和分析,及时掌握交通情况,及时调整交通组织方案。
综上所述,制定合理的交通组织方案和采取相应的保证措施是改善城市交通的关键。
彭水县S518线长坪至高谷段路面改造工程交通组织方案及保证措施编制:审核:审批:中建洪春国际建设有限公司二〇二〇年三月目录第一章.工程概述 ....................................................................................................... 错误!未定义书签。
第二章.编制依据 ....................................................................................................... 错误!未定义书签。
第三章.指导思想 .. (2)第四章.现状道路及交通状况 (2)第五章.交通组织遵循原则 .......................................................................................... 错误!未定义书签。
第六章.交通组织方案 (3)一. 施工顺序 (3)二. 施工计划进度 (4)三.交通组织施工的具体措施 (5)第七章.技术措施方案 (8)一.交通保证措施 (8)二.交通安全管理及措施 (9)三.保证施工安全畅通的措施 ............................................................................... 错误!未定义书签。
第八章.人员及其他配置 (12)第九章.交通标志设置 (12)第十章.安全文明施工 (13)第十一章.应急疏导预案 (13)第一章工程概述工程名称:彭水县S518线长坪至高谷段路面改造工程建设地点:彭水县境内建设单位:重庆福冠投资有限公司设计单位:重庆路达工程勘察设计咨询有限公司监理单位:重庆渝投工程监理有限公司项目背景:彭水县长坪至高谷公路,为省道S518位于彭水县境内的一段,路线起点位于长坪,起点桩号K91+342,与G211相接,接线处为沥青混凝土路面;终点位于高谷镇场口,终点桩号K115+162,与S518线彭水县境内既有公路相接,接线处为沥青混凝土路面,路线全长23.820km。
交通导行组织方案及保证措施1、交通导行原则(1)安全原则:根据实际占用道路的类型、道路状况、施工区段划分等状况,在遵守国家标准的基础上,进行道路施工区交通路线的优化疏解与安全维护设施的合理设置,保证过往行人、车辆及施工人员的安全。
(2)便民原则:道路施工时确保利用滨文路出行的居民提供必要的行驶路线,避免绕行线路,尤其是对行人、骑自行车等弱势群体重点保护,贯穿其需求理念。
(3)分离原则:占用道路施工时,做好施工作业区与交通区、机动车与非机动车以及行人等的分离,维持施工区的良好秩序,保证施工人员与行人、骑自行车者或驾驶人员的安全。
(4)连续性、一致性原则:施工区路线的选择尽量与施工之前保持一定的连续性与一致性,施工前道路的一些特征标志在不违背交通安全的前提下最大可能地保留,避免加重驾驶人经过时获取信息量的负荷。
(5)施工交通组织本着公交优先、交通畅通优先的原则。
(6)满足社会交通流量,保证高峰期的需求,确保车辆行人安全顺利通过施工区域。
(7)有利于施工组织管理,且使施工对人民群众、社会经济生活的影响降到最低。
(8)应与现场平面布置图协调一致。
2、交通导行方案本工程四条路均为农村道路畅通工程改建工程,施工期间为保证附近居民出行及车辆交通,须对进行交通导行疏解。
对于本工程利用既有老路路段采取“半幅施工、分幅施工”的方案,不中断老路交通,要保证现状道路交通不致中断,若不能满足通行条件,应在施工段设置通行便道,同时利用周围路网,在高峰时段和施工关键节点分流部分交通,保证施工期间安全通行。
根据老路与新建道路的位置关系,交通组织方案可分为如下两种:(1)单侧拓宽交通组织方案第一步:老路正常通行。
在施工开始阶段,先施工拓宽新建部分,现状道路作为保通道路,沿线设置相关警示标志,限速40km/h,确保双向两车道的通行条件。
第二步:改建老路部分。
待新拓宽路幅主体工程实施完成,进行换幅施工,对现状老路进行改建,其保通分流同第一步。
交通组织方案及措施三篇交通组织方案及措施1合巢芜高速公路在安徽省公路网中的地位十分重要,现有交通量大,车速快,施工必须保证行车畅通,同时为了保证工程质量,必须制定严密、可行、安全、可靠的方案及措施,保证施工安全及现有交通的畅通。
在高速公路交通流量巨大的高速公路上进行这种“边施工,边通车”的维修工程,为了施工时保证行车顺畅,同时保证施工工程质量,针对现场考察情况,我司经过专门研究讨论,确定安全生产交通组织方案:施工现场需封闭的路段,提前将施工交通封闭方案报送业主、监理及当地交通主管部门审批,按照批准的方案实施,在施工过程中的调整应征得有关部门同意。
一、交通组织遵循原则(1)不中断交通原则:要求在施工期间不中断交通,保证各方向在各个时段内通行。
(2)少影响原则:要求对交通的影响程度减少到最低(包括影响强度最小;影响时间最短)。
(3)严格按国家标准《道路交通标志标线》(GB-5768-1999)设置各种交通安全标志牌,封闭一条行车道或超车道除国家标准设置外,还应当增加灯排一个,并增加“前方施工1600m”、“前方施工800m”、“限速60㎞/h”、“变道标志牌”、“解除限速60㎞/h”预告标志及封闭施工区的各种安全防护、警示、照明等。
严格遵守《安徽省高速公路管理条例》;严格遵守《高速公路维修养护作业安全规程》施工作业;广泛征求交警、路政等部门的意见,服从他们的安排、指挥,并遵守有关规章制度。
(4)不能对现场附近道路运行区的车辆产生干扰,更不能在行车区放置障碍物,确保交通安全。
(5)只开一个作业面,施工完一段开放一段。
二、交通标志设置1、在各施工段按规范设置标志牌,告知过往车辆前方施工,须封闭车道位置和时间等情况。
2、请合巢芜高速公路路政办协助在距封闭起点最近的可变情报板显示“前方施工,右道封闭(施工外侧时)或前方施工,左道封闭(施工内侧时)”信息,除紧急情况特殊需要外不转换其他信息。
3、在施工区域前150m开始收道封闭,然后依次设置紧急停车带和施工机械停放在施工区域范围内。
5、交通组织方案和交通组织保证措施5.1工程概况本工程线路起于黄河路—西安路互通,采用全高架形式沿黄河路一路向东连续跨越西坝路、北京北路、鞠通路、淮海北路、银川路、承德北路,终点止于承德北路东侧,含西安路里程XAK1+525~XAK2+558.4。
5.2工程周边环境调查(一)现状道路情况(1)西安路现状现状西安路道路两侧以居住用地为主,道路沿线主要建筑物包括金泰公馆、商业住宅楼等。
西安路为现状双向四车道。
西安路现状图西安路与黄河路交叉口(2)黄河路现状1)黄河路(西安路-北京北路段)现状西安路—北京北路段道路两侧以居住用地为主,并分布有少量的商业用地。
道路沿线主要建筑物包括北京如意国际花园、五洲龙湾等。
西安路—北京北路段现状为双向四车道,断面宽度40m。
黄河路现状横断面图(西安路—北京北路段)2)黄河路(北京北路—银川路段)现状北京北路—银川路段道路两侧以居住用地为主,并分布有商业用地、教育用地和公园。
道路沿线主要建筑物包括富豪花园小区、淮安医院、淮阴卫生高等职业技术学校、黄河花园小区、荷花公园等。
北京北路—银川路段现状双向六车道水泥混凝土路面,断面宽度40m。
黄河路现状横断面图(北京北路—银川路段)3)黄河路(银川路—承德北路)现状银川路—承德北路段道路两侧以居住用地为主。
道路沿线主要建筑物包括阳光花园、营东商住楼、幸福城(在建)等。
银川路—承德北路段现状双向四车道水泥混凝土路面,断面宽度40m。
黄河路现状横断面图(银川路—承德北路段)(二)与本工程相交道路与本工程主要相交道路有17条,其中快速路1条、主干路3条,次干路3条,支路10条,平均间距349.553m,具体相交道路情况见下表:相交道路示意图道路交叉一览表北京北路现状图淮海北路现状图银川路现状图承德北路现状图(三)沿线既有道路主要交叉口分布情况西安路交叉口西坝路交叉口北京北路交叉口承德北路交叉口淮海北路交叉口银川路交叉口(三)、沿线商业建筑分布情况现状秋涛路两旁分布有较多的商业建筑、公共设施、住宅小区及其他的一些建筑物。
其中主要的建筑包括有北京如意国际花园、五洲龙湾、公园富豪花园小区、淮安医院、淮阴卫生高等职业技术学校、黄河花园小区、荷花公园等、阳光花园、营东商住楼、幸福城(在建)等。
富豪花园淮阴卫生高等职业技术学校淮安市第一人民医院黄河花园5.3交通导行方案设计原则及安排(一)交通导行原则(1)安全原则:根据实际占用道路的类型、道路状况、施工区段划分等状况,在遵守国家标准的基础上,进行道路施工区交通路线的优化疏解与安全维护设施的合理设置,保证过往行人、车辆及施工人员的安全。
(2)便民原则:道路施工时确保利用滨文路出行的居民提供必要的行驶路线,避免绕行线路,尤其是对行人、骑自行车等弱势群体重点保护,贯穿其需求理念。
(3)分离原则:占用道路施工时,做好施工作业区与交通区、机动车与非机动车以及行人等的分离,维持施工区的良好秩序,保证施工人员与行人、骑自行车者或驾驶人员的安全。
(4)连续性、一致性原则:施工区路线的选择尽量与施工之前保持一定的连续性与一致性,施工前道路的一些特征标志在不违背交通安全的前提下最大可能地保留,避免加重驾驶人经过时获取信息量的负荷。
(6)施工交通组织本着公交优先、交通畅通优先的原则。
(7)满足社会交通流量,保证高峰期的需求,确保车辆行人安全顺利通过施工区域。
(8)有利于施工组织管理,且使施工对人民群众、社会经济生活的影响降到最低。
(9)应与现场平面布置图协调一致。
(二)交通组织安排(1)本标段工程高架道路施工分为三个阶段:1)第一阶段施工:临时便道修建,临时便道建设分为拆除道路两侧的机非隔离带,并硬化,将非机动车道、机非隔离带和部分机动车道组成新的临时便道,并设置围护、进行交通改道、管线等施工。
2)第二阶段:围挡中间30m 标准桥梁宽度,实施高架主线部分及管线,同步实施跨故黄河桥。
第一步:施工中间桩基、承台、墩柱和管线;第二步:施工中间盖梁;第三步:架设钢箱梁,施工现浇箱梁;第四步:实施围护范围内道路工程的施工。
3)第三阶段:实施中间30m 标准桥梁宽度围护范围以外工程施工,包括高架主线加宽部分、匝道部分及管线施工。
第一步:设置临时围挡,涉及的分隔带拆除及硬化,配合管线迁改;第二步:30 米范围以外桩基、承台、墩柱和管线;第三步:浇筑30米范围外的现浇连续箱梁;第四步:施工匝道桥台后的引道道路、非机动车道、人行道等;第五步:实施30 米范围以外相关道路工程施工及交叉口范围的施工。
(2)诱导分流与管制分流结合,减少非沿线地块单位的车辆进入施工区;(3)分阶段施工,分期配合施工。
(4)施工期间保证黄河路两侧9m 宽机动车道(双向两车道),两边各保证4m 宽的非机动车及行人混行通道。
交通组织时适当考虑沿线支路行人、非机动车通行,保持现有支路畅通,提供支路叉口必要的照明和标志标牌,沿线公交车站的位置设置港湾式停靠站。
第二阶段即围道路中间30m 范围,交通在两侧通行,拆除并改造现状机非隔离带,保证双向四车道。
第三阶段开放中间30m 行车,中央分隔带占用8m,还剩22m,路段可满足双向四车道宽度。
(5)尽量安排施工材料车辆在道路通行车流量较少的晚上十点至凌晨五点间进出;同时在施工场地内安排材料预存场地,增加材料的存放量,减少进出材料的车次。
(6)外围交通引导:外围交通引导采取提前在新闻媒体上告知,为缓解黄河路施工期间黄河路交通通行压力,确保工程顺利进行,先实施外围交通疏导,黄河路相交的各主要道路西安路、北京北路、西坝路、淮海北路、承德北路、银川路设置交通疏导牌,引导社会车辆尽量不要走黄河路,建议从长江东路、健康东路、珠江路、淮河东路、北京东路、淮海西路等绕行。
(7)单位与小区交通:根据现状调查,现状黄河路沿线有一定数量的单位与小区出入,施工过程中施工围挡在沿线单位与小区出入口预留门洞,供居民出入,充分利用周边区域支路系统,尽量减少施工期间,沿线沿线单位与小区出入交通对黄河路的影响。
淮安第一人民医院现开放的是南门,其出口正对西安路,考虑其早晚高峰期交通拥堵,施工期间可与其磋商,要求其开放东门。
公共交通组织:本标段黄河路沿线主要涉及7处公交站点(分别为黄河西路站、富豪花园站、淮阴卫校站、前进街站、建设局站、银川路站、营东村站)。
为了拓宽公交站处道路通行空间,用标线隔离出港湾站。
为了保证行人安全到达公交站台,需要断开围挡或加盖板,在路段的公交站处增加人行通行条件。
行人和非机动车交通组织:要确保整个施工区域非机动车和行人的通行,施工期间,路段需机非混行,可以保证施工区域的慢行交通通行顺畅。
施工路段的施工车辆要尽量避免碎石洒落,保证通行道路的干净。
5.4施工准备(1)按施工计划要求安排作业队伍踏勘现场,做好技术交底工作。
(2)积极与交警、绿化部门及当地有关管理部门配合,协调好各项前期准备工作,做好各项报批手续。
(3)按交通组织方案设置交通导向牌、警示牌,画交通标线,按交通方案组织现场实际交通,标识标牌按国标要求配备。
(4)按要求做好施工围护后进行施工作业。
有关交通及安全注意事项均遵守交警部门要求执行。
(5)施工前安排专人进行交通及安全注意事项的培训,并且在施工期间负责临丁路口的交通疏导。
5.5交通组织方案根据现场实际条件、施工作业环境要求及施工期间保证现有黄河路、西安路行人、车辆正常通行和安全,特采取如下几方面措施:(一)、交通组织领导小组工程施工期间,成立项目部交通组织领导小组,由项目经理任组长,技术负责人任副组长,组员为项目经理部各部门负责人,积极与交警取得联系和帮助。
每个施工区段至少设置 2 名专职交通协管员,负责整个施工过程中各自工区内具体交通的疏导。
(二)、组织方案 (1)外围交通疏解外围交通引导采取提前在新闻媒体上告知,为缓解黄河路施工期间黄河路交通通行压力,确保工程顺利进行,先实施外围交通疏导,黄河路相交的各主要道路西安路、北京北路、西坝路、淮海北路、承德北路、银川路设置交通疏导牌,引导社会车辆尽量不要走黄河路,建议从长江东路、健康东路、珠江路、淮河东路、北京东路、淮海西路等绕行。
外围交通诱导标志牌(带路径) (不带路径)在施工范围内与黄河路相交的交通要道主要交叉路段口(北京北路、淮海北路、银川路、承德北路、西坝路等)设置告示牌、限速牌、导向牌、及其他交通(2临时便道建设分为拆除道路两侧的机非隔离带,机非隔离带和部分机动车道组成新的临时便道,并设置围护、进行交通改道、管线等施工。
封闭靠近机非隔离带的一条机动车道,用活动护栏隔出 1 个车道用于机非隔离带拆除用,主要实施的内容为机非隔离带中的绿化迁移、路灯迁移、挖除机非隔离带中的绿化土、回填塘渣、摊铺水泥稳定碎石基层、沥青砼面层,配套管线单位将机非隔离带中的路灯迁移。
机非隔离带恢复结构层采用4cm 厚AC-13C 细粒式沥青混凝土+6cm 厚AC-16C 中粒式沥青砼+玻纤格栅+20cm 厚C20 水泥稳定碎石+30cm 厚石灰土,原机动车道及非机动若发生大面积损坏,采用以下的路面结构形式进行加固返修:4cm 厚AC-13C 细粒式沥青混凝土+6cm 厚AC-16C 中粒式沥青砼+20cm 厚C20 砼+20cm 厚级配碎石。
(3)第二阶段交通组织黄河路(西安路—承德北路)正在施工,非沿线单位车辆请提前绕行1)主线高架及围挡范围内的地面辅道施工交通组织该阶段主要施工内容:围护黄河路、西安路中间段30m,实施黄河路、西安路高架主线标准宽度范围内的高架桥梁以及地面道路等工作内容。
桥梁主线范围内(除路口连续梁及匝道)施工围挡封闭施工,通行车辆由原非机动车道及绿化带临时通道通行;主线高架范围内交叉口较多,施工围挡分多个部分进行,施工围挡在在大型交通路口处断开并封闭(如西安路交叉口、西坝路交叉口、北京北路交叉口、鞠通路交叉口、淮海北路交叉口、银川路交叉口、承德北路交叉口)。
第二阶段交通疏解示意图2)跨故黄河桥交通疏解首先保持既有老桥现行交通,施工跨故黄河桥右幅地面桥,待右幅地面桥施工完成后,将既有老桥交通导改至新建右幅地面桥上,封闭老桥交通,对老桥进行除拆施工。
老桥拆除后施工左幅地面桥及中间主线高架下部结构。
新建左幅地面桥及主线高架下部结构施工完成后,将右幅地面桥半幅交通导改至左幅地面桥实现双向通行,施做施工围挡,封闭左右幅地面桥各半幅交通,封闭区域为主线高架平面投影与左右幅桥梁重合部分,待主线高架现浇梁施工完成后,拆除施工围挡,开放全部交通。
施工工地周围按照规范等相关要求设置硬质、密闭围挡。
整齐划一,顺直,并经抗风等计算。
施工围挡施工:围护采用(50mm 厚EPS 夹心彩钢板,钢板厚度0.326mm)双面夹泡沫的搭临时设施的彩钢材料,围护采用钢支撑(120*50*35*5,C 型钢和80*40*15*3,C 型钢,包含预埋铁件),围护高度≥2.5m,即 2.2m 双层夹心彩钢板+≥30cm 高的混凝土砌块护脚,所用材料均应有出厂合格证和质量保证书,围护顶部设置黄黑相间10cm 高的压顶条,并在外侧贴标准等级的反光警示条,转角各20m 采用下部60cm 彩钢板,上部120cm 铁丝网以确保视线通畅。
