房屋拆除工程专项施工方案
- 格式:doc
- 大小:58.99 KB
- 文档页数:24

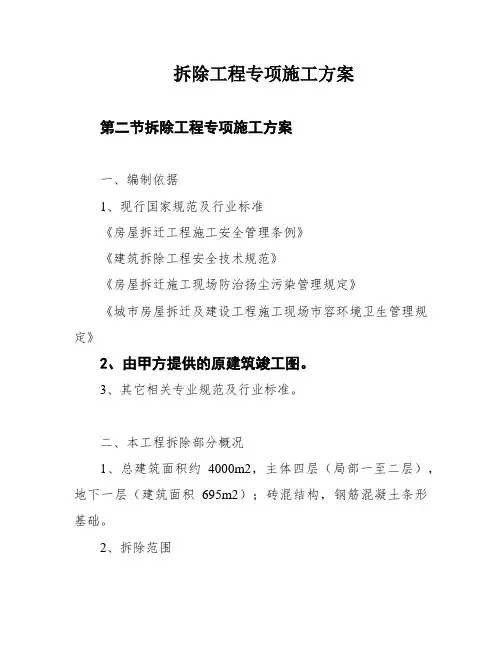

拆除工程专项施工方案第二节拆除工程专项施工方案一、编制依据1、现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》《建筑拆除工程安全技术规范》《房屋拆迁施工现场防治扬尘污染管理规定》《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》2、由甲方提供的原建筑竣工图。
3、其它相关专业规范及行业标准。
二、本工程拆除部分概况1、总建筑面积约4000m2,主体四层(局部一至二层),地下一层(建筑面积695m2);砖混结构,钢筋混凝土条形基础。
2、拆除范围2.1外墙原有饰面材料、竖向砖砌线条、彩灯、落雨管、防雷接地线、室外台阶饰面材料等拆除;2.2内墙原有饰面材料、楼梯扶手、吊顶、风口等拆除;2.3室内水泥沙浆楼地面面层拆除。
3、本工程质量、安全目标3.1、工程质量要求:符合拆除工程有关的施工验收规范3.2、安全目标:杜绝火灾及重大伤亡事故。
三、拆除工程施工准备1、技术准备工作1.1、施工技术人员要当真审阅建设单元提供的以下资料:拆除工程的有关资料;拆除工程触及地区的建筑及设施分布情形资料。
XXX了解拆除工程,进行实地勘探。
弄清建筑物的结构情形、建筑情形、水电及装备管道情形。
1.2、研究有关规范和安全技术文件。
1.3、明白周围环境、场地、道路、水电装备管道、XXX 情形等。
1.4、向进场施工人员进行安全技术教育。
2、现场准备2.1、施工前,要当真检查影响拆除工程安全施工的各种管线(水、电)的堵截工作是不是完毕,确认安全后方可施工。
2.2、疏通运输道路,接通施工中临时电源。
及时转运拆除的建筑垃圾、管道、线缆、门窗等材料。
3、机械设备材料的准备改造楼共四层,我方采用人工拆除为主、设备拆除为辅,人工转运拆除垃圾的方式进行运输。
3.1、机械材料设备的准备:拆除的机器工具、运输机械。
3.2、组织和劳动力准备:成立组织领导机构、组织劳动力。
4、拆除工程施工方法及要求1、施工顺序1.1、根据现场实际情况,总的拆除顺序为:装饰墙面及墙面附属设施、天花拆除→给排水管道拆除→强弱电电缆线拆除→门窗拆除→外墙窗台檐口拆除→其他拆除→墙顶面涂料铲除。
第1篇一、工程概况本工程位于XX市XX区,拆除对象为某老旧住宅小区内的老旧房屋,共计拆除房屋10栋,建筑面积约5000平方米。
拆除工程包括房屋主体结构、附属设施及室内装修的拆除。
为确保拆除工程顺利进行,特制定本施工方案。
二、施工组织机构1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XXX3. 施工班组长:XXX4. 施工人员:共20人,分为拆除班、清运班、安全班等。
三、施工进度安排1. 施工准备阶段:5天2. 拆除工程阶段:20天3. 清理现场阶段:5天4. 工程验收阶段:5天总计:35天四、施工工艺及方法1. 拆除工艺(1)人工拆除:采用人工配合机械的方式进行拆除,拆除过程中应遵循“先上后下、先外后内”的原则。
(2)机械拆除:采用挖掘机、破碎锤等机械设备进行拆除,确保拆除效率。
2. 拆除方法(1)拆除主体结构:首先切断水电管道,然后采用人工拆除和机械拆除相结合的方式,拆除墙体、梁、板等主体结构。
(2)拆除附属设施:拆除门窗、楼梯、电梯等附属设施,并做好防护措施。
(3)拆除室内装修:拆除室内墙面、地面、吊顶等装修材料,清理垃圾。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品,严格遵守操作规程。
2. 施工现场安全:设立警示标志,禁止无关人员进入施工现场;施工区域周边设置警戒线,确保施工安全。
3. 机械设备安全:机械设备操作人员必须持证上岗,严格遵守操作规程;定期对机械设备进行检修,确保设备安全。
4. 消防安全:施工现场配备消防器材,施工过程中加强消防安全管理,防止火灾事故发生。
六、环境保护措施1. 施工过程中产生的粉尘、噪音等污染,采取洒水降尘、设置隔音屏障等措施,减少对周边环境的影响。
2. 施工垃圾及时清理,做到日产日清,避免污染环境。
3. 拆除过程中,合理规划施工区域,减少对周边居民生活的影响。
七、质量保证措施1. 严格执行国家相关施工规范和质量标准,确保工程质量。
第1篇一、工程概况1. 项目名称:XX房屋拆除工程2. 项目地点:XX市XX区XX街道3. 拆除对象:老旧房屋、危房、违章建筑等4. 拆除面积:约5000平方米5. 拆除时间:2023年4月1日至2023年6月30日6. 施工单位:XX拆除工程有限公司7. 监理单位:XX建筑工程监理有限公司二、工程目标1. 按时完成拆除工程,确保拆除质量。
2. 保障拆除过程中人员安全,减少对周边环境的影响。
3. 合理利用拆除材料,降低工程成本。
三、施工准备1. 组织准备:- 成立项目领导小组,负责工程的全面管理。
- 成立技术小组,负责施工方案的编制和实施。
- 成立安全小组,负责施工现场的安全监督。
2. 人员准备:- 组织施工人员进行专业培训,提高施工技能和安全意识。
- 指定项目负责人,负责现场施工的全面管理。
3. 材料准备:- 准备足够的拆除工具和设备,如电锯、切割机、破碎机等。
- 准备安全防护用品,如安全帽、安全带、防护眼镜等。
4. 设备准备:- 检查设备性能,确保设备完好。
- 准备应急预案,应对突发情况。
四、施工工艺1. 拆除顺序:- 按照先上后下、先外后内的原则进行拆除。
- 首先拆除屋顶,然后拆除墙体,最后拆除基础。
2. 拆除方法:- 墙体拆除:采用液压破碎机进行破碎,然后人工清理。
- 屋顶拆除:采用切割机进行切割,然后人工清理。
- 基础拆除:采用挖掘机进行挖掘,然后人工清理。
3. 安全措施:- 设置警戒线,防止无关人员进入施工现场。
- 设置安全警示标志,提醒施工人员注意安全。
- 配备安全员,负责现场安全监督。
五、施工进度计划1. 第一阶段(2023年4月1日至2023年4月15日):完成拆除工程的准备工作,包括人员、材料、设备的准备。
2. 第二阶段(2023年4月16日至2023年5月15日):完成拆除工程的主体拆除工作。
3. 第三阶段(2023年5月16日至2023年5月31日):完成拆除工程的清理工作。
第1篇一、工程概况本项目位于XXX地区,占地面积约XXX平方米,建筑面积约XXX平方米。
本次拆迁工程主要包括建筑物拆除、基础设施拆除、绿化植被清理等工作。
为确保工程顺利进行,特制定本专项施工方案。
二、施工组织1. 施工单位:XXX有限公司2. 施工项目经理:XXX3. 施工班组:XXX班组4. 施工期限:XXX天三、施工准备1. 技术准备:施工前,组织技术人员进行现场勘查,了解工程特点、难点,制定详细的施工方案。
对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备:根据施工方案,提前采购所需材料,如拆除工具、防护用品、安全设施等。
3. 人员准备:组织施工人员,明确各岗位职责,确保施工人员具备相应的专业技能。
4. 设备准备:检查施工设备,确保设备性能良好,满足施工要求。
四、施工工艺1. 建筑物拆除:采用机械拆除为主,人工拆除为辅的方式进行。
在拆除过程中,注意以下几点:(1)拆除前,对建筑物进行整体评估,确定拆除顺序。
(2)拆除过程中,确保现场安全,防止坍塌、火灾等事故发生。
(3)拆除后,及时清理现场,确保施工环境整洁。
2. 基础设施拆除:拆除过程中,注意以下几点:(1)对地下管线进行排查,确保拆除过程中不损坏管线。
(2)拆除过程中,注意安全防护,防止人员受伤。
(3)拆除后,及时清理现场,确保施工环境整洁。
3. 绿化植被清理:采用人工清理方式,注意以下几点:(1)清理过程中,注意保护生态环境,减少对土壤的破坏。
(2)清理后,对场地进行平整,为后续施工做好准备。
五、施工安全措施1. 施工现场设立安全警示标志,明确安全警示区域。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员持证上岗,确保操作规范。
4. 施工现场设立专职安全员,负责现场安全监督。
5. 加强施工现场消防安全管理,配备消防设施。
六、施工进度安排1. 第1-3天:完成施工组织、技术交底、人员安排等工作。
2. 第4-10天:完成建筑物拆除、基础设施拆除、绿化植被清理等工作。
拆除工程施工方案(精选5篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作计划、工作总结、实施方案、应急预案、活动方案、规章制度、条据文书、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work plans, work summaries, implementation plans, emergency plans, activity plans, rules and regulations, document documents, teaching materials, essay compilations, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!拆除工程施工方案(精选5篇)拆除工程施工方案【篇1】一、施工准备1全面了解拆除工程的图纸和资料。
第1篇一、工程概况本项目位于XX市XX区,拆除对象为老旧楼房,共计5栋,总建筑面积约12000平方米。
拆除工程旨在改善该区域的城市环境,提高土地利用效率,并为新项目的建设奠定基础。
以下是具体的施工方案。
二、施工组织机构1. 项目经理部:负责整个项目的组织、协调和管理工作。
2. 施工技术组:负责施工方案的设计、技术指导和施工监督。
3. 施工安全组:负责施工现场的安全管理工作。
4. 材料设备组:负责材料的采购、运输和设备的调度。
5. 现场管理组:负责现场施工的日常管理和协调。
三、施工准备1. 现场勘察:对拆除现场进行详细勘察,了解地形地貌、周边环境、地下管线等信息。
2. 施工图纸:根据现场勘察结果,绘制详细的施工图纸,包括拆除区域、施工顺序、安全防护措施等。
3. 人员培训:对施工人员进行安全操作规程、施工工艺等方面的培训。
4. 材料设备:提前采购必要的施工材料,如拆除工具、安全防护用品等,并确保设备完好。
5. 施工许可:办理相关拆除施工许可证,确保施工合法合规。
四、施工工艺1. 拆除顺序:按照从上到下、从外到内的顺序进行拆除,确保施工安全。
2. 分段拆除:将拆除区域划分为若干段,分段进行拆除,避免因拆除面积过大而影响施工安全。
3. 机械拆除:采用液压破碎锤、挖掘机等机械设备进行拆除,提高施工效率。
4. 人工拆除:对机械难以拆除的部分,采用人工拆除方式,确保拆除质量。
5. 材料处理:拆除过程中产生的废料,及时清运至指定地点,并进行分类处理。
五、安全措施1. 现场围挡:设置围挡,隔离施工区域,防止无关人员进入。
2. 警示标志:在施工现场设置警示标志,提醒人员注意安全。
3. 安全防护:施工人员必须佩戴安全帽、安全带等防护用品。
4. 消防措施:配备消防器材,定期进行消防演练。
5. 应急预案:制定应急预案,应对突发事件。
六、环境保护1. 噪音控制:采取隔音措施,减少施工噪音对周边环境的影响。
2. 粉尘控制:采用湿法作业,减少粉尘污染。

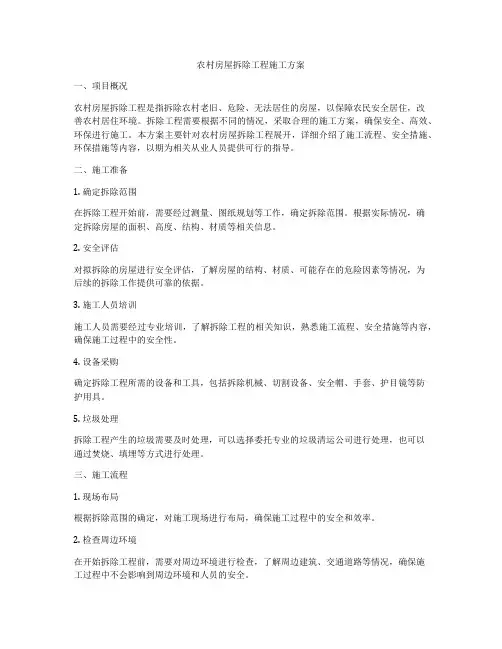

农村房屋拆除工程施工方案一、项目概况农村房屋拆除工程是指拆除农村老旧、危险、无法居住的房屋,以保障农民安全居住,改善农村居住环境。
拆除工程需要根据不同的情况,采取合理的施工方案,确保安全、高效、环保进行施工。
本方案主要针对农村房屋拆除工程展开,详细介绍了施工流程、安全措施、环保措施等内容,以期为相关从业人员提供可行的指导。
二、施工准备1. 确定拆除范围在拆除工程开始前,需要经过测量、图纸规划等工作,确定拆除范围。
根据实际情况,确定拆除房屋的面积、高度、结构、材质等相关信息。
2. 安全评估对拟拆除的房屋进行安全评估,了解房屋的结构、材质、可能存在的危险因素等情况,为后续的拆除工作提供可靠的依据。
3. 施工人员培训施工人员需要经过专业培训,了解拆除工程的相关知识,熟悉施工流程、安全措施等内容,确保施工过程中的安全性。
4. 设备采购确定拆除工程所需的设备和工具,包括拆除机械、切割设备、安全帽、手套、护目镜等防护用具。
5. 垃圾处理拆除工程产生的垃圾需要及时处理,可以选择委托专业的垃圾清运公司进行处理,也可以通过焚烧、填埋等方式进行处理。
三、施工流程1. 现场布局根据拆除范围的确定,对施工现场进行布局,确保施工过程中的安全和效率。
2. 检查周边环境在开始拆除工程前,需要对周边环境进行检查,了解周边建筑、交通道路等情况,确保施工过程中不会影响到周边环境和人员的安全。
3. 拆除顺序根据房屋的结构和材质,确定合理的拆除顺序,一般来说,先拆除屋顶,再拆除房屋的支撑结构,最后进行地基的清理。
4. 切割和分解采用切割设备对房屋的支撑结构进行切割,将房屋逐步分解,确保拆除过程中的安全和效率。
5. 清理工作拆除工程完成后,需要进行现场的清理工作,将拆除产生的垃圾进行清理、整理,恢复现场的整洁。
四、安全措施1. 安全防护施工人员需要佩戴各种安全防护用具,确保施工过程中的安全。
2. 现场监控在拆除工程进行中,需要设置现场监控设备,对施工现场进行监控,及时发现可能存在的安全隐患。
房屋拆除工程专项施工方案一、引言房屋拆除,听起来简单,但其实涉及面广。
这不仅关乎安全,还关系到周围环境。
每一步都得小心翼翼。
今天,我们来聊聊拆除工程的专项施工方案。
1.1 拆除前的准备拆除前,首先得做好周边环境的调查。
要确保周围居民的安全,避免造成不必要的影响。
要了解周围建筑的结构情况,搞清楚拆除对象的材料。
这就像是给自己打个底,心里有数,才能更好地去执行。
1.2 安全措施安全第一,谁都明白。
要制定一套详细的安全措施,确保施工人员的生命安全。
比如,佩戴好安全帽和护目镜。
这就像是出门前的准备,不能马虎。
还有,施工现场要设立明显的警示标志,提醒路过的人注意。
二、拆除过程中的注意事项拆除的过程是最关键的。
这时候,施工队的配合和默契非常重要。
像一场舞蹈,节奏要统一。
2.1 噪音控制拆除难免会产生噪音,这时要想办法控制。
可以选择在合适的时间段施工,避免打扰居民的正常生活。
比如,尽量在白天进行大规模的拆除工作,晚上就要收敛点。
要尊重周围人的生活,做到和谐共处。
2.2 施工垃圾的处理拆除后,产生的垃圾可不少。
这时候,得有一套完善的垃圾处理方案。
把废料分类,回收能回收的,减少对环境的负担。
像打扫房间,不能只顾着拆,也要清理干净。
保持现场整洁,有助于后续工作的进行。
2.3 防止二次损害拆除过程中,要避免对周边建筑造成二次损害。
得时刻关注周围的建筑物,确保它们的安全。
就像照顾孩子一样,得小心翼翼,生怕出点差错。
时刻保持警觉,才能确保万无一失。
三、拆除后的恢复拆除后,恢复工作同样重要。
这是对环境的负责。
3.1 现场清理拆除后,现场必须清理干净。
把所有的废料清运走,留下一个干净整洁的环境。
这样不仅美观,也让后续的施工更顺利。
就像一个新开始,干干净净才能迎接新的挑战。
3.2 生态恢复如果拆除的建筑影响了周围的生态,得考虑进行生态恢复。
可以植树、种草,重新恢复自然的和谐美。
让环境变得更加宜人。
这就像是对大自然的一种回馈,心里美滋滋的。

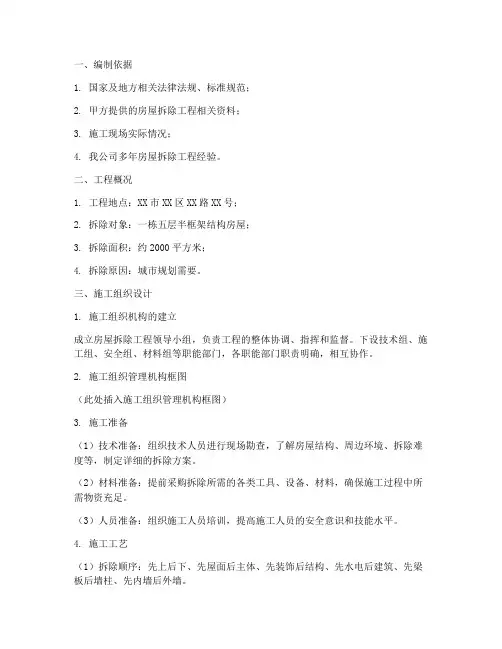

一、编制依据1. 国家相关法律法规及行业标准,如《房屋拆除工程施工安全管理条例》、《建筑拆除工程安全技术规范》等。
2. 甲方提供的房屋拆除工程招标文件及补充通知。
3. 项目现场实际情况及环境。
二、项目概况1. 拆除地点:XX市XX区XX路XX号。
2. 拆除对象:一栋五层住宅楼,结构形式为框架结构。
3. 拆除面积:约1500平方米。
三、施工组织设计1. 施工单位:XX建筑工程有限公司。
2. 施工项目经理:XXX。
3. 施工队伍:具备相关专业技能的施工人员。
4. 施工设备:挖掘机、吊车、切割机、运输车辆等。
四、施工方案1. 拆除顺序:先拆除楼顶、外墙、屋面,再拆除楼板、楼梯、墙体,最后拆除门窗、水电管道等。
2. 拆除方法:(1)楼顶:采用切割机切割楼板,吊车吊运至地面。
(2)外墙:使用切割机切割墙体,吊车吊运至地面。
(3)屋面:采用切割机切割屋面,吊车吊运至地面。
(4)楼板:采用切割机切割楼板,吊车吊运至地面。
(5)楼梯:使用切割机切割楼梯,吊车吊运至地面。
(6)门窗、水电管道:人工拆除。
3. 施工现场安全管理:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置警示标志,防止无关人员进入。
(3)施工设备操作人员必须持证上岗,确保设备安全运行。
(4)施工现场设置消防器材,确保消防设施完好。
五、施工进度安排1. 施工准备阶段:5天。
2. 拆除阶段:10天。
3. 清理现场阶段:5天。
4. 总工期:20天。
六、质量保证措施1. 施工人员必须按照施工方案进行操作,确保工程质量。
2. 施工过程中,对关键工序进行验收,确保施工质量。
3. 施工完毕后,对拆除现场进行清理,确保现场整洁。
七、安全保证措施1. 施工单位必须按照国家相关法律法规及行业标准进行施工。
2. 施工过程中,严格执行安全生产责任制,确保施工安全。
3. 施工现场设置安全警示标志,防止安全事故发生。
4. 施工人员必须接受安全教育培训,提高安全意识。

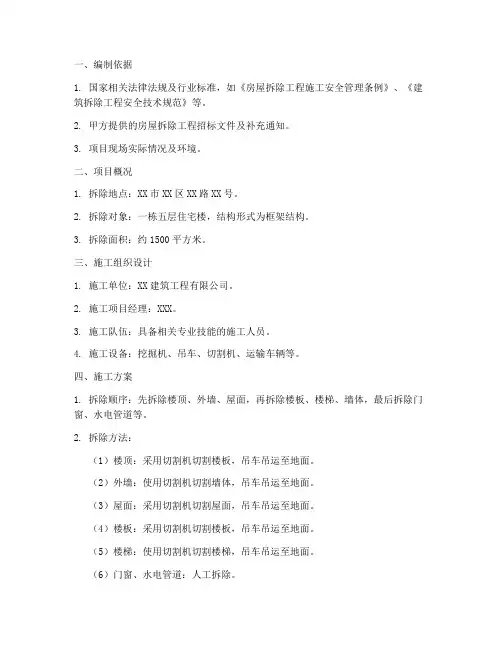

一、编制依据1. 国家及地方相关法律法规、标准规范;2. 甲方提供的房屋拆除工程相关资料;3. 施工现场实际情况;4. 我公司多年房屋拆除工程经验。
二、工程概况1. 工程地点:XX市XX区XX路XX号;2. 拆除对象:一栋五层半框架结构房屋;3. 拆除面积:约2000平方米;4. 拆除原因:城市规划需要。
三、施工组织设计1. 施工组织机构的建立成立房屋拆除工程领导小组,负责工程的整体协调、指挥和监督。
下设技术组、施工组、安全组、材料组等职能部门,各职能部门职责明确,相互协作。
2. 施工组织管理机构框图(此处插入施工组织管理机构框图)3. 施工准备(1)技术准备:组织技术人员进行现场勘查,了解房屋结构、周边环境、拆除难度等,制定详细的拆除方案。
(2)材料准备:提前采购拆除所需的各类工具、设备、材料,确保施工过程中所需物资充足。
(3)人员准备:组织施工人员培训,提高施工人员的安全意识和技能水平。
4. 施工工艺(1)拆除顺序:先上后下、先屋面后主体、先装饰后结构、先水电后建筑、先梁板后墙柱、先内墙后外墙。
(2)拆除方法:1)拆除屋面:先拆除瓦片、防水层,然后拆除檩条、支撑,最后拆除保温层、望板、吊顶。
2)拆除主体结构:先拆除门窗、梁、板,然后拆除墙体、柱。
3)拆除装饰结构:先拆除室内外装饰层,然后拆除楼梯、电梯等附属设施。
4)拆除附属设施:先拆除水电线路、管道等,然后拆除垃圾。
5. 安全措施(1)安全技术交底:施工前对全体施工人员进行安全技术交底,提高安全意识。
(2)施工现场安全管理:设置安全警示标志,实行封闭式围挡,确保施工现场安全。
(3)机械设备管理:定期检查机械设备,确保其安全运行。
(4)消防安全管理:配备消防设施,加强消防安全教育。
四、质量保证措施1. 严格执行国家及地方相关法律法规、标准规范;2. 加强施工过程控制,确保施工质量;3. 定期进行质量检查,发现问题及时整改。
五、工期保证措施1. 合理安排施工进度,确保按期完成拆除任务;2. 加强施工人员管理,提高施工效率;3. 加强与甲方沟通,确保工程顺利进行。
一、工程概况本项目为某城市老旧房屋拆除工程,位于市区某繁华地段。
拆除工程包括建筑物、构筑物及其附属设施。
工程总面积约为10000平方米,拆除工程量约为8000立方米。
二、施工方案1. 施工组织(1)成立项目领导小组,负责施工过程中的协调、指挥和监督。
(2)设立现场指挥部,负责现场施工的组织、协调和指挥。
(3)设立施工班组,负责具体施工任务的实施。
2. 施工进度(1)施工前期:进行施工图纸会审、施工方案编制、人员培训、材料设备准备等。
(2)施工中期:进行现场拆除、废弃物清理、场地平整等工作。
(3)施工后期:进行场地恢复、验收等工作。
3. 施工工艺(1)采用机械拆除为主,人工拆除为辅的方式进行。
(2)对于大型建筑物,采用液压破碎锤进行拆除。
(3)对于小型建筑物,采用风镐、切割机等工具进行拆除。
4. 施工安全(1)施工现场设立安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工现场设置安全通道,确保人员通行安全。
三、具体措施1. 施工准备(1)对施工现场进行勘察,了解地质、地形、周边环境等情况。
(2)编制施工方案,明确施工工艺、进度、安全等要求。
(3)对施工人员进行安全培训,提高安全意识。
2. 施工过程(1)拆除前,对建筑物进行安全检查,确保无安全隐患。
(2)拆除过程中,密切关注拆除区域周边环境,防止拆除物对周边设施造成损害。
(3)拆除过程中,严格控制拆除速度,避免因拆除过快导致地面沉降、裂缝等。
(4)拆除过程中,及时清理拆除物,确保现场整洁。
3. 废弃物处理(1)拆除产生的废弃物按照规定分类存放,并进行无害化处理。
(2)对废弃建筑材料进行回收利用,减少资源浪费。
4. 施工验收(1)拆除工程完成后,进行自检,确保工程符合要求。
(2)邀请相关部门进行验收,合格后方可进行场地恢复。
5. 场地恢复(1)对拆除后的场地进行平整,恢复原状。
(2)对周边环境进行整治,确保施工不影响周边居民生活。
房屋拆除施工计划(通用4篇)房屋拆除施工计划篇1一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。
参考规范及文件如下:1.现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;2.由甲方提供的拆除建(构)筑物的范围示意图;3.其它相关专业规范及行业标准。
4.路局局长安全1号令。
二、工程概况1.被拆除建筑物工程概况。
工程地点:上海站东大门西侧;建筑物结构形式:钢筋混凝土多层办公生产房;平面尺寸及建筑面积:房屋地面以上北面外墙往南 m部分拆除,南面部分房屋保留使用。
拆除总占地面积约为平米,拆除总建筑面积约平米;层数:包括一层框架结构、二层框架结构、一层混合结构及一层局部三层钢筋混凝土结构厂房。
2.被拆除建筑物周围环境。
本拆除工程位于上海站东大门旁,东侧为上海站东大门,北面为上海站基本站台,南面为上海站停车场,西面为上海站东行包房。
本拆除工程为部分拆除,保留的房屋经过改造后继续使用,北面基本站台的1号月台不封锁,继续保持上下客。
所以施工场地狭小,场地布置十分不利。
4.拆除工程的合同工期或其他要求。
本工程工期要求为25日历天,开工日期为20__年6月15日,竣工日期为20__年7月10日。
三、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。
各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、劳动力安排计划表工种级别按工程施工阶段投入劳动力情况拆除技工机械工架子工水电工及气割工20 8 4 2施工组织管理机构框图:主要职责如下:项目经理:负责工程全面指挥、协调和管理工作。
技术负责人:负责工程设计,并对技术组和爆破组的药包加工、网络连接、施爆操作等工作进行指挥和管理。
第1篇一、项目背景随着城市化进程的加快,老旧房屋改造、拆除重建等工程项目日益增多。
为确保拆房子施工过程中的安全、环保、高效,特制定本施工方案。
二、工程概况1. 工程名称:某老旧小区拆房子工程2. 工程地点:某市某区某街道3. 工程规模:拆除建筑面积约10000平方米,涉及20栋居民楼4. 工程内容:拆除老旧居民楼,清理建筑垃圾,恢复场地5. 施工单位:某建筑工程有限公司三、施工组织与管理1. 施工组织机构成立拆房子工程领导小组,负责工程的全面管理。
下设施工、安全、质量、环保、物资、财务等职能部门。
2. 施工人员根据工程需要,配备相应的施工人员,包括项目经理、技术负责人、安全员、质量员、施工员等。
3. 施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
四、施工准备1. 技术准备(1)查阅相关资料,了解拆除房屋的结构、用途、年限等信息。
(2)编制施工组织设计、施工方案、安全技术措施等。
(3)组织技术人员进行现场勘查,了解施工现场实际情况。
2. 材料准备(1)根据施工方案,准备拆除工具、设备、材料等。
(2)对材料进行检验,确保符合质量要求。
(3)对设备进行调试,确保设备正常运行。
3. 施工现场准备(1)清理施工现场,确保施工场地平整、畅通。
(2)搭建临时设施,如办公室、宿舍、仓库等。
(3)设置安全警示标志,确保施工安全。
五、施工工艺与流程1. 拆除工艺(1)采用机械和人工相结合的方式进行拆除。
(2)首先拆除房屋外立面,包括墙体、门窗等。
(3)然后拆除内部结构,如楼板、梁、柱等。
(4)最后清理现场,将建筑垃圾运至指定地点。
2. 施工流程(1)施工前准备:进行技术交底,组织施工人员学习施工方案、安全技术措施等。
(2)拆除施工:按照施工方案,进行房屋拆除。
(3)现场清理:将拆除后的建筑垃圾运至指定地点。
(4)恢复场地:对拆除后的场地进行平整、绿化等。
六、安全与环保措施1. 安全措施(1)施工现场设置安全警示标志,确保施工安全。
房屋拆除工程施工方案一、施工前准备1. 根据拆除范围和工程要求制定详细的施工方案,并获得相关部门的批准和许可;2. 进行现场勘察和测量,了解周边环境和地质情况,评估拆除风险;3. 安排专业人员进行安全培训,确保施工人员具备相关技能和知识;4. 准备必要的施工设备和工具,包括起重机械、拆除工具等;5. 制定施工计划和工期安排,确保施工进度和质量。
二、安全措施1. 按照相关法律法规和安全规范,设置施工警示标志和围挡,确保施工现场的安全;2. 对施工现场进行安全检查,清理杂物和障碍物,确保施工环境整洁;3. 对施工人员进行安全教育,强调施工的危险性和安全注意事项;4. 配备专人负责安全监督和现场管理,及时发现和解决安全问题。
三、拆除工程1. 根据施工方案,先进行临时支撑和加固工作,确保拆除过程中的安全稳定;2. 使用起重机械等设备,按照拆除顺序逐个拆除房屋的构件和墙体;3. 对于大型结构的拆除,采用定向爆破等专业技术,确保拆除的安全和效率;4. 控制拆除过程中的噪音、扬尘和振动等污染,采取必要的环保措施;5. 对拆除后的废弃物和碎片进行分类、清理和处理,确保施工现场的清洁和环保。
四、施工后清理1. 清理施工现场,将废弃物和碎片进行集中处理,确保施工现场的整洁和清理;2. 对施工过程中使用的设备和工具进行清洁和整理,确保其正常使用;3. 进行施工质量检查和验收,确保拆除工程的质量符合要求。
五、施工安全监督和评估1. 对拆除工程的施工过程进行安全监督和评估,发现问题及时整改和处理;2. 定期进行施工质量的检查和评估,确保拆除工程的质量和进度达到要求;3. 对施工过程中存在的安全隐患和问题进行总结和分析,提出改进措施。
以上是房屋拆除工程施工方案的主要内容。
在进行施工时,应严格按照方案和相关规范进行操作,确保施工的安全和质量。
同时,施工过程中要注意保护环境,减少污染和对周边的影响。
一、工程概况1. 项目名称:某地区危房拆除工程2. 建筑面积:1000平方米3. 结构形式:砖混结构4. 拆除原因:建筑老化、安全隐患严重5. 拆除范围:整个建筑主体结构、附属设施及室外附属设施二、施工准备1. 技术准备(1)施工技术人员认真审阅建设单位提供的有关资料,全面了解拆除工程情况。
(2)学习《房屋拆除工程施工安全管理条例》、《建筑拆除工程安全技术规范》等相关规范和安全技术文件。
(3)明确拆除工程周围环境、场地、道路、水电设备管道、危房情况等,并附简图。
(4)向进场施工人员进行安全技术教育。
2. 现场准备(1)清理拆除工程范围内的物资、设备,不能搬迁的须妥善加以防护。
(2)疏通运输道路,接通施工临时用水、电源。
(3)切断被拆建筑物的水、电、煤气管道等。
(4)检查周围建筑物,尤其是危旧房,必要时进行临时加固。
(5)向周围群众出示安民告示,在拆除危险区设置警戒标志。
三、施工方案1. 拆除顺序(1)先拆除附属设施,如:屋面、门窗、外墙面等。
(2)再拆除主体结构,如:墙体、梁、柱等。
(3)最后拆除基础。
2. 拆除方法(1)拆除附属设施:采用人工拆除、机械拆除和爆破拆除相结合的方式。
(2)拆除主体结构:采用人工拆除和机械拆除相结合的方式。
(3)拆除基础:采用爆破拆除的方式。
3. 安全措施(1)施工现场设立安全警示标志,设置警戒区域,防止无关人员进入。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)在拆除过程中,密切关注周边环境,防止因拆除作业引起安全事故。
(4)拆除过程中产生的废弃物要及时清理,防止环境污染。
四、施工进度1. 施工准备阶段:5天2. 拆除作业阶段:20天3. 清理阶段:5天4. 整体施工周期:30天五、质量要求1. 拆除作业严格按照相关规范和标准进行,确保拆除质量。
2. 拆除过程中,确保周边建筑物和设施不受损坏。
3. 拆除后的场地平整、清洁,符合施工要求。
六、环保要求1. 拆除过程中产生的废弃物要及时清理,按照规定进行处理。
房屋拆除安全措施专项施工方案(精选5篇)一、工程概况:本工程为分时分段夜间拆除,前期第一阶段拆除面临北京路一侧,长度约为110米,我公司将在严守施工原则的前提下,遵循发包方的要求,安全、顺利的拆除围墙。
二、拆除方案的主导构思:(1)为了确保在拆除施工中,人形道道路过往车辆及行人的安全,采取半封闭人行道拆除施工。
(2)鉴于墙体的高度及厚度,我们采用挖机结合部分人力拆除。
三、施工前准备:(1)对拆除人员进行安全技术交底,以防安全事故发生。
(2)成立现场拆除班组,根据现场情况,合理组织机械及人员等进行拆除作业。
遵守施工安全规章制度及作业安排。
四、施工组织实施:1、工艺流程:人形道封道→搭设防护措施及树立警示标志→拆除墙体覆面物件→拆除墙体及垃圾清运→验收。
2、主要施工方法需要人工拆除的部分要严守安全前提,拆除中应尽量划小拆除单元,严禁大面积,大重载的拆除,确保施工安全。
(1)进场前按规定搭建安全围护,根据情况预留人行通道,设立警示标志,保证非施工人员不得进入施工区。
(2)预防坠落物及飞溅物。
(3)防粉尘,在拆除墙体或装运时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。
(4)噪音,拆除工程噪音是在所难免,因此在拆除的过程须尽量将噪音降到最低。
(5)清洁,车辆出场时,必须有专人对车辆设备轮胎及进出场道路进行清洁。
五、安全组织措施:(1)拆除前参加施工的人员必须熟悉拆除区内的地上,地下各种障碍物、设施管线的具体位置,树立明显标志牌。
(2)对班组人员要加强教育,提高施工人员的安全意识,加大安全防护的投入,做到设施安全,安全检查及时,安全制度完善,杜绝事故的发生。
(3)进入施工现场必须戴好安全帽,非施工人员不得进入现场。
高空作业应穿防滑鞋,系安全带。
(4)机械操作人员要持证上岗,并配备专业安全员进行现场指挥,确保车辆和人员安全;(5)全体施工人员必须严格按照本措施组织施工、统一领导、绝不允许违章操作、违章指挥、违反安全劳动纪律、认真执行安全操作规程,精心组织、精心施工、圆满完成本次拆除任务。
一、工程概况1.1 项目名称:XX拆除工程1.2 项目地点:XX市XX区XX街道1.3 项目规模:拆除房屋面积共计XX平方米,涉及拆除房屋XX栋。
1.4 施工单位:XX建筑有限公司二、施工方案2.1 施工组织机构成立拆除工程指挥部,下设技术组、安全组、质量组、物资组、后勤组等,负责工程的全面管理工作。
2.2 施工工艺及流程2.2.1 拆除前准备(1)拆除工程前,对拆除房屋进行实地勘查,了解房屋结构、构造、基础等信息。
(2)编制拆除工程专项施工方案,明确施工工艺、流程、安全措施等。
(3)办理拆除工程相关手续,确保工程合法合规。
2.2.2 拆除施工(1)拆除前,对施工现场进行清理,确保无障碍物。
(2)采用人工拆除和机械拆除相结合的方式,先进行人工拆除,再进行机械拆除。
(3)拆除过程中,严格按照施工方案执行,确保拆除作业安全、有序。
2.2.3 清理现场拆除完成后,对现场进行清理,清理内容包括拆除后的建筑垃圾、杂物等。
2.3 施工质量控制(1)严格控制拆除质量,确保拆除后的房屋基础、地基等不受损坏。
(2)加强对拆除施工过程的监督检查,确保施工质量符合要求。
2.4 安全措施(1)制定安全施工方案,明确安全责任、安全措施。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)加强施工现场安全管理,确保施工人员生命财产安全。
三、施工进度计划3.1 施工工期:XX天3.2 施工进度安排:(1)第1-3天:拆除工程前期准备,办理相关手续。
(2)第4-15天:拆除施工,包括人工拆除和机械拆除。
(3)第16-20天:现场清理,拆除后的建筑垃圾、杂物等清运。
四、保障措施4.1 人员保障成立专门的拆除工程队伍,负责工程的施工、管理等工作。
4.2 物资保障根据施工需要,配备足够的施工机械设备、材料等。
4.3 质量保障加强对施工过程的监督检查,确保施工质量符合要求。
4.4 安全保障严格执行安全施工方案,确保施工安全。
本方案为XX拆除工程专项施工方案,具体实施过程中,可根据实际情况进行调整。
(一)施工方案与技术措施1、施工方案1.2.1 安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案,在安全措施落实到位、技术方案可靠,确保万无一失的前提下组织施工。
1.2.2 优质高效的原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9002质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。
施工中强化标准化管理,控制成本,控制工程造价。
1.2.3 方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对本工程的路基工程和排水工程施工等关键项目和关键工序进行多种施工方案的综合比选,择优选用最佳方案。
1.2.4 确保工期的原则根据甲方对本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足甲方的要求。
1.2.5 科学配置的原则根据本工程的工程量及各项管理目标的要求,在施工组织上实行科学配置,选派有施工经验的管理人员,安排专业化施工队伍上场,投入高效先进的施工设备,确保流动资金的周转使用,建设资金做到专款专用。
选用优质材料,确保人、财、物、设备的科学合理配置。
1.2.6 合理布局的原则根据本工程的任务量和管理目标的要求以及施工区间的特征,在临时设施的布置等施工准备上,本着避免干扰、就近布置、方便使用、优化设置的原则,合理布置,满足施工需要。
工程测量工程一、施工准备1、主要测量设备:全站仪、水准仪等。
2、辅助工具和材料工具及材料:水准尺、钢尺、盒尺、大锤、水泥钉、小钉、木桩、白灰、混凝土标桩、标志牌、红漆等。
3、全站仪、水准仪、钢尺等必须经有资质的计量检测部门检定合格并在有效期内。
二、作业条件1、给定的测量平面控制点不得少于三个,高程控制点不得少于两个。
2、具有施工设计图纸及与测量有关的设计变更。
房屋拆除工程专项施工方案一、工程概述本次房屋拆除工程位于_____(具体地址),拆除房屋的总面积约为_____平方米。
该房屋为_____结构(砖混、框架等),建造年代为_____,由于_____(拆除原因,如城市规划、房屋老化等),需要对其进行拆除。
二、施工准备1、技术准备熟悉被拆除房屋的竣工图纸,了解房屋的结构形式、建筑材料等相关信息。
进行现场勘查,确定拆除范围、周边环境及可能影响拆除的因素。
制定详细的拆除施工方案,并向施工人员进行技术交底。
2、现场准备清理拆除现场的障碍物,确保施工场地畅通。
设置施工围挡,划定危险区域,张贴警示标志,严禁无关人员进入。
接通施工所需的水电,并确保水电供应的稳定性。
3、物资准备准备好拆除所需的工具和设备,如起重机、破碎机、运输车辆等,并对其进行检查和维护,确保设备性能良好。
配备足够的安全防护用品,如安全帽、安全带、防护眼镜等。
4、人员准备组建专业的拆除施工队伍,施工人员应具备相关的施工经验和技能,并经过安全教育培训。
明确各施工人员的职责和分工,确保施工过程中的协调配合。
三、拆除顺序及方法1、拆除顺序遵循“先非承重结构、后承重结构”的原则,自上而下依次进行拆除。
先拆除房屋内部的附属设施,如门窗、管线等,然后拆除墙体、楼板、梁等主体结构。
2、拆除方法对于非承重的墙体,采用人工拆除的方法,使用大锤、撬棍等工具进行拆除。
对于承重的梁、柱等结构,采用机械拆除的方法,使用起重机、破碎机等设备进行拆除。
在拆除过程中,应注意保护周边的建筑物和设施,避免对其造成损坏。
四、安全保障措施1、建立健全安全管理制度,明确安全生产责任,加强对施工人员的安全教育培训。
2、在拆除现场设置专人负责安全监护,及时发现和消除安全隐患。
3、施工人员必须佩戴好安全防护用品,严格遵守安全操作规程。
4、对拆除过程中的高处作业、动火作业等特殊作业,应制定专项安全措施,并严格执行。
5、加强对拆除设备的管理和维护,确保设备的安全运行。
一、工程概况本项目位于XX市XX区,占地约XX亩,涉及拆迁房屋约XX栋,拆迁面积约XX万平方米。
拆迁工程包括拆除房屋、清理垃圾、土地平整等。
为确保拆迁工程顺利进行,制定本专项施工方案。
二、施工组织1. 施工单位:XX建设集团有限公司2. 施工队伍:由我公司组建的具有丰富拆迁经验的施工队伍3. 施工工期:XX个月4. 施工质量标准:符合国家相关标准和规范要求三、施工准备1. 技术准备:组织施工人员学习拆迁工程相关规范、标准,确保施工人员熟悉施工工艺和质量要求。
2. 材料准备:提前采购拆除工具、防护用品、垃圾清运车辆等,确保施工所需材料充足。
3. 人员准备:组织施工人员培训,提高施工队伍的整体素质。
4. 施工现场准备:清理施工现场,确保施工环境安全、整洁。
四、施工工艺及质量控制1. 拆除工艺(1)拆除前,对拆除房屋进行现场勘查,了解房屋结构、安全隐患等。
(2)根据房屋结构,采用合适的拆除方法,如人工拆除、机械拆除等。
(3)拆除过程中,注意保护周边设施,避免对周围环境造成影响。
2. 清理垃圾(1)采用专用车辆进行垃圾清运,确保垃圾及时清运。
(2)对垃圾进行分类处理,实现资源化利用。
3. 土地平整(1)根据设计要求,对拆除后的土地进行平整。
(2)确保土地平整度符合设计要求。
4. 质量控制(1)严格执行施工规范和质量标准,确保施工质量。
(2)加强施工过程中的监督检查,发现问题及时整改。
(3)对施工过程中产生的资料进行整理、归档,为后续工作提供依据。
五、安全管理1. 严格执行安全生产责任制,确保施工安全。
2. 加强施工现场安全管理,防止发生安全事故。
3. 施工人员必须佩戴安全帽、防护眼镜等防护用品。
4. 定期进行安全教育培训,提高施工人员的安全意识。
六、环境保护1. 严格控制施工过程中的噪音、粉尘等污染。
2. 施工现场设置围挡,减少对周边环境的影响。
3. 垃圾清运过程中,采取封闭式运输,避免二次污染。
4. 施工结束后,对施工现场进行清理,恢复原貌。
目录、施工平面布置规划....................................... 错误!未指定书签。
、施工资源需求计划....................................... 错误!未指定书签。
、施工工期管理策划....................................... 错误!未指定书签。
、工程重点和难点及安全保证措施............... 错误!未指定书签。
、专项施工技术方案:房屋拆除方案........... 错误!未指定书签。
、其他(拆除工程文明施工管理措施、绿色施工管理措施、安全预案).............................................................. 错误!未指定书签。
、“绿色施工”管理措施................................. 错误!未指定书签。
、应急预案...................................................... 错误!未指定书签。
房屋拆除工程专项施工方案、施工平面布置规划、施工总平面布置规划说明临时设施布置:根据本工程的施工及现场具体条件,布置的施工临时设施有:现场临时围墙及大门、现场办公区、周转材料堆放区、可回收建筑废弃物堆放区、再生骨料堆放区、再生产品堆放区、施工车辆停放区、移动式破碎站及筛分站场地等。
所有临建设施均布置在一期拆除范围以内的场地,施工现场不设工人生活区(详见《施工总平面布置布置图》)。
对外交通:()、区域,分别在临近沙河西河、新塘街,在现场西侧、北侧、东南角处,各设个大门(详见《施工总平面布置布置图》)。
()区域:在现场南侧设大门个,主要施工车辆从该门进出;在现场北侧设小门个,该门以人员进出为主(详见《施工总平面布置布置图》)。
场内交通:经现场踏勘,施工现场场地基本为混凝土硬化地面,施工临时道路将充分利用现有地面,不另设临时道路。
临时供水:本工程主要供水项目有:拆除期间喷雾降尘用水、场内防尘用水、再生产品生产用水等。
根据现场情况,在、区域设个取水点,在区域设个取水点,施工区域用水,将采用塑料管将水引至用水处(详见《施工总平面布置布置图》)。
临时供电:本工程主要供电项目有:办公区用电、建筑废弃物处理用电、夜间警示照明用电等。
特别是建筑废弃物处理用电符合较大,如在施工期间,位于现场西北角的沙河水电暂不拆除,现场临时用电将取自该电站。
如在施工期间,该电站已拆除,我司将在现场设台发电机组,以保证现场用电。
临时供电系统:设个一级控制箱、个二级控制箱,供电主电缆采用铜芯电缆(详见《施工总平面布置布置图》)。
.临时雨排水:经现场踏勘,拆除区域内雨排系统畅通,施工现场的雨排系统将充分利用原有雨排系统排除雨水,在接入市政管网处设沉沙井。
临时厕所及污水排放:根据现场情况,在、区域设个可移动式临时厕所,在区域设个可移动式临时厕所,生活污水将由委托专业公司及时抽、排(详见《施工总平面布置布置图》)。
消防设施每个施工段均设置足够数量的消防灭火器,在危险部位加设消防器材,并将消防器械放置在明显的地方。
. 施工总平面布置图详见附件:《施工总平面布置图》.临时用地表:详见附件:《临时用地表》施工总平面布置图临时用地表用途面积(平方米)位置需用时间现场办公室施工现场整个施工工期整个施工工期门卫施工现场整个施工工施工现周转材料堆整个施工工施工现临时厕整个施工工施工现车辆放施工机械整个施工工再生骨料堆施工现整个施工工施工现再生产品堆整个施工工有用废施工现整个施工工建筑废弃物处施工现、施工资源需求计划投入本招标工程的主要施工机械设备表.序型号国别制造额定功生产备注数量机械设备名称规格年份率()产地能力号有效作业高长臂炮机三一中国度炮斗中日液压破碎空压上风沈解泥头长解长载重汽沃尔中挖掘移动式建筑中圾破碎移动式建筑中圾筛分移动式制砖中喷雾中劳动力安排计划表单位:人按工程施工阶段投入劳动力情况种工.级别施工准备阶竣工清理第四个月第三个月第一个月第二个月阶段(天)段(天)保安项目部杂工项目部水架子电气焊拆打司机修建筑废弃处理生产主要周转材料需求计划(含劳动保护)序号名称型号规格数量备注脚手架用吨Φ钢管安全网尼龙脚手架用塑料彩条布尼龙水平兜网辆方手推车氧乙彩钢安全安全焊工手焊工面灭火安全标安全挡镀锌水塑料水×电缆二三级配电配电、施工工期管理策划工程进度目标:开工日期:(以业主或开工令通知时间为准)完工日期:总工期:历天施工区段的划分:根据业主及招标文件的要求,我司确定本工程工期目标为天。
本工程采取分区域、平行流水施工。
施工区域划分为个区段,其中:区域为施工区段、区域为施工区段、区域为施工区段。
施工进度计划:见附件《施工进度计划》确保工期的技术组织措施本工程工程量大,工作面大,工期要求紧。
为保证按计划完成工作量,我公司利用现场较大施工场地和公司整体资源配合,合理划分施工段,科学组织流水施工。
在保证质量的前提下,确保计划工期。
具体确保工期的措施如下:组织措施()建立施工进度控制的组织体系建立有效的组织体系是施工计划能否正确实施的前提保证。
由项目经理作为本工程项目指挥长,统一指挥各专业工种之间的施工、协调、调度工作。
并以各专业工种的负责人为骨干组建进度控制的组织系统,对每个流水段确定进度目标,建立目标体系,并确定进度控制工作制度,并及时对影响进度的因素分析、预测、反馈,以便提出改进措施和方案,建立一套贯彻、检查、调整的程序。
()组成精干高效的两级项目班子,确保指令畅通。
()作好施工配合及前期施工准备工作,拟定施工准备计划,专人逐项落实,确保后勤保障工作的高质、高效。
()在管理制度上合理安排施工进度计划,紧紧抓住关键工序不放,而且非关键工序调整劳动力生产的平衡。
()定期召开生产例会和质量例会定期召开生产碰头会、生产例会、质量分析会,及时预控或解决工程施工中出现的进度、质量等问题,为下步生产工作提前作好准备。
资源调配措施()采用先进施工机械设备,对进入工艺的机具进行检查或运转,确保机械性能完好。
()信誉良好、素质高的施工队伍是保证工程按期完成的基本条件之一,本单位拟选择具有一定资质、信誉好的劳务队伍进行本工程的施工,并由本单位负责管理和全面协调,确保工程按计划进行。
技术措施()做好并落实各项准备工作。
()采用均衡流水施工流水施工是一种科学的施工组织方法,它的基本思路是运用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现均衡流水施工。
本单位在以往的许多工程中均实施流水施工达到了工期短、质量高、投入少的综合效益。
()采用长计划与短计划相结合的多级网络计划进行施工进度计划的控制和管理,并利用计算机技术树网络计划实施动态管理,通过施工网络节点控制目标的实施来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保总工期控制进度计划的实现。
经济奖罚措施引进竞争机制,选用高素质的施工队伍,并采取经济奖罚手段,加大合同管理力度,确保工程的进度和质量要求。
我公司通过网络计划控制该工程进度,分阶段对各专业施工队伍进行考核,如达到阶段进度目标,给予相应经济奖励;若达不到阶段进度目标,按所承担工程量进行处罚。
连续三次达不到阶段进度目标,将勒令退场。
《施工进度计划》附件:、工程重点和难点及安全保证措施工程施工重点、难点分析本项目拆除建筑面积约㎡,拆除建筑物(含临时性建筑物)及其附属物、构筑物及其它地上附着物等。
拆除区域地块紧邻市政道路,拆除区域、、地块处于社区中心,周边人流密集、车流量较大且由于单体建筑物高度较高、拆除施工场地较小,大型机械可以施工,但回转幅度较小,拆除时容易产生大量的粉尘、噪音,对周边环境造成影响。
故在施工时须根据方案结合现场施工情况做好各项安全防护及文明施工措施,切实保护好周边行人、财产的安全,保护好工程周边的环境卫生是本工程重点。
本拆除工程采用机械拆除为主,人工配合为辅的拆除方法施工。
人工主要配合机械施工时钢材的清理工作及搬运工作,机械拆除整体结构,并破碎钢砼。
为降低下游资源回收企业的处理成本与难度,采取源头分类,以精细的建筑拆解方式替代粗放的建筑整体拆毁,建筑物分类拆除期间如何确保施工任务顺利进行,是本工程施工难点。
工程施工期间采取的应对措施针对此本工程上述特点和难点,结合我公司所做工程的实践经验,采取的解决办法具体概括为以下几个方面:选派素质高、经验丰富的管理人员组成项目部,设置专职安全员。
全面落实各项安全生产管理制度、质量检查制度、环境保护制度。
针对不同的拆除对象,制定周密的拆除方案和施工计划,确保工程安全、质量、文明施工要求。
项目部将以“安全第一”为首要原则,对拆除区域先搭设钢管架挂双层密目安全网进行安全围护,实行封闭式施工,严格控制拆除过程中碎块、噪声、扬尘等对周边的影响,并设置专人进行监护,防止无关人员误入拆除危险区域。
做到先防护后施工,确保拆除施工安全,保证周边居民不受影响。
合理布置施工现场,精心组织流水施工顺序、分层分区段施工。
为保证施工现场操作人员自身的安全,在现场施工时,应制定详细的拆除计划,分层分区段施工,避免上下交叉作业,避免各类违章操作事件的出现。
工程施工期间,在传统的施工工艺的基础上优化施工方法,采取“湿法”拆除作业,施工期间安排专人对施工现场、临时道路进行喷水降尘,降低扬尘对周边的影响,达到文明施工、绿色环保的要求。
.合理安排拆除作业时间,杜绝夜间施工作业,减少施工噪音对周边居民的干扰。
对建筑垃圾的选择性回收是再生利用的基础工作,充分考虑现场情况及条件,收集建筑废弃物,进行初步分类处理,可以直接再利用的资源,如钢筋、木材等直接回收。
接着对不可直接再利用的建筑废弃物通过移动预筛分生产线进行预筛分,将建筑废弃物分成废弃的砖瓦块、废弃混凝土块、细料(主要成分是抹灰及砌筑砂浆)、不可利用的余土和塑料等有机物。
将预筛分出废弃的砖瓦块、废弃混凝土块、细料的通过移动式建筑废弃物破碎站破碎筛分获得建筑废弃物资源化处理的初级可再利用主体产品——再生骨料,从而达到“建筑废弃物绿色处理”的目标。
施工安全保证措施全面贯彻“安全第一、预防为主、综合治理”的安全生产方针。
建立以项目经理为责任人的安全生产领导小组。
施工安全的目标是无人身伤亡事故发生;无机械事故发生;无火灾事故发生;安全管理小组项目经理必须对拆除工程的安全生产负全面领导责任。
项目经理部应设工程安全负责人,检查落实各项安全技术措施。
施工安全分为施工管理、安全教育、机械设备、现场维护及日常生活大部分,各部分设专人进行监督管理,负责将安全小组的决定落实并向各施工班组安全小组交底并监督。
