临时用电施工组织设计方案范本
- 格式:doc
- 大小:39.00 KB
- 文档页数:4
施工现场临时用电施工方案临时用电施工方案和施工组织设计一、项目概述施工现场临时用电施工方案,是为了确保施工现场的电力供应安全、可靠、经济、合理,根据我国相关法律法规和行业标准,结合工程特点及现场实际情况制定的。
本方案主要包括临时用电施工组织设计、临时用电设备选型、临时用电线路布局、临时用电安全管理等内容。
二、临时用电施工组织设计1.施工用电负荷估算根据工程规模、施工工艺、设备功率等因素,对施工现场的用电负荷进行估算。
确保电源容量能满足施工现场的用电需求,避免因电源容量不足导致的安全隐患。
2.临时用电系统设计(1)电源接入:根据现场实际情况,选择合适的电源接入方式,如高压供电、低压供电等。
(2)配电室设置:在施工现场设置配电室,确保电源稳定、可靠。
配电室应设置在远离易燃易爆物品、人员密集区域,并采取防火、防盗、防雷等措施。
(3)配电线路布局:根据施工现场的用电需求,合理布局配电线路,确保线路安全、可靠、经济、合理。
(4)配电箱设置:在施工现场设置配电箱,方便施工现场的用电管理。
配电箱应设置在便于操作、维护的位置,并采取防雨、防晒、防尘等措施。
3.临时用电设备选型根据施工现场的用电需求,选择合适的临时用电设备。
主要包括:(1)发电机:根据施工现场的用电负荷,选择合适的发电机,确保电源稳定、可靠。
(2)电缆:根据用电负荷、线路长度等因素,选择合适的电缆规格,确保线路安全、可靠。
(3)配电箱:根据用电需求,选择合适的配电箱,确保配电箱功能齐全、安全可靠。
4.临时用电线路布局(1)电缆敷设:根据现场实际情况,选择合适的电缆敷设方式,如直埋、架空、地埋等。
(2)线路走向:确保线路走向合理,避免交叉、重叠,减少安全隐患。
(3)线路接头:确保线路接头安全、可靠,采用专业的接头设备和技术。
5.临时用电安全管理(1)安全培训:对施工现场人员进行临时用电安全培训,提高安全意识。
(2)安全防护:施工现场应设置安全防护设施,如警示牌、防护网等。

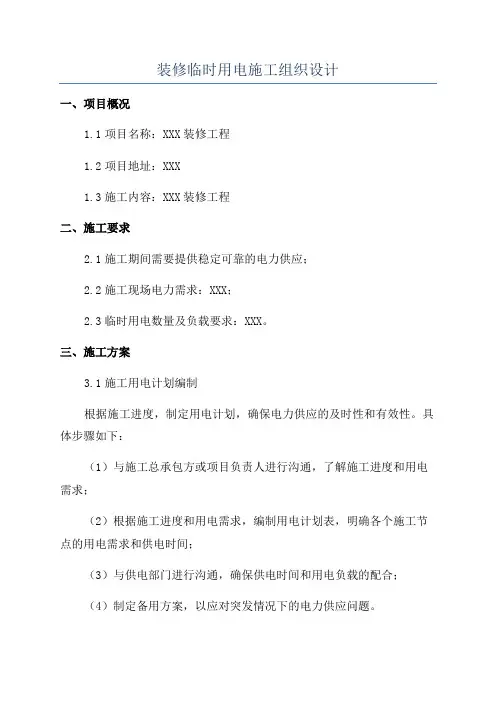

装修临时用电施工组织设计一、项目概况1.1项目名称:XXX装修工程1.2项目地址:XXX1.3施工内容:XXX装修工程二、施工要求2.1施工期间需要提供稳定可靠的电力供应;2.2施工现场电力需求:XXX;2.3临时用电数量及负载要求:XXX。
三、施工方案3.1施工用电计划编制根据施工进度,制定用电计划,确保电力供应的及时性和有效性。
具体步骤如下:(1)与施工总承包方或项目负责人进行沟通,了解施工进度和用电需求;(2)根据施工进度和用电需求,编制用电计划表,明确各个施工节点的用电需求和供电时间;(3)与供电部门进行沟通,确保供电时间和用电负载的配合;(4)制定备用方案,以应对突发情况下的电力供应问题。
3.2临时用电布置方案根据施工现场布置和用电需求,合理布置临时用电设备和线路,确保电力供应的稳定和安全。
具体步骤如下:(1)根据用电计划,确定临时用电设备的位置,尽量靠近用电点,便于供电和管理;(2)根据用电负载,合理安排临时用电线路,避免过载和线路过长引起的能量损耗;(3)临时用电设备和线路需符合相关电气安全规范和标准,如防护措施、接地等;(4)要设置专人负责临时用电设备和线路的日常检查和维护,确保设备正常运行。
3.3施工现场电力安全管理为确保施工现场电力供应的安全性和可靠性,要加强电力安全管理,落实各项安全措施。
具体步骤如下:(1)制定施工现场电力安全操作规程,明确电气设备使用和操作的要求;(2)加强对现场人员的电力安全培训,提高他们的电气安全意识和操作技能;(3)定期对电气设备进行检查和维护,确保设备的正常工作和安全运行;(4)监测和记录用电负载和设备运行情况,及时发现和处理异常情况,并做好日常电量统计。
四、安全措施4.1用电设备和线路必须符合相关安全规范和标准,如接地、过载保护等;4.2用电设备必须由专业人员进行安装和操作,并进行必要的培训;4.3定期检查用电设备和线路的安全状况,确保设备正常工作;4.4提供应急备用电源,以应对突发情况下的电力中断;4.5加强文明施工和现场安全管理,保证用电设备和线路的安全使用。
临时用电施工组织设计方案一、项目背景及目标这个项目位于城市中心,是一个商业综合体,需要临时用电来满足施工需求。
我们的目标是为施工提供安全、稳定、经济的电力供应。
二、施工用电需求分析1.施工现场概况:施工现场面积约为3万平方米,包括主体建筑、地下室、裙楼等。
2.用电设备清单:包括塔吊、电梯、混凝土搅拌机、电焊机等。
3.用电负荷预测:根据设备功率和运行时间,预测施工期间的用电负荷。
三、施工用电设计1.供电方式:采用高压供电,接入施工现场附近的10KV高压线路。
2.低压配电系统:根据施工现场用电需求,设计合理的低压配电系统,包括配电柜、电缆、配电箱等。
3.电缆敷设:根据现场地形和设备位置,选择合适的电缆敷设方式,确保电缆安全、可靠。
四、施工用电安全措施1.安全防护:施工现场设置安全防护网,避免电缆暴露在外。
2.电缆接头:采用专业的电缆接头,确保接头安全、可靠。
3.临时用电设备检查:定期对临时用电设备进行检查,发现问题及时处理。
4.应急预案:制定应急预案,确保在突发情况下,施工用电能够迅速恢复正常。
五、施工用电施工组织1.施工队伍:组织专业的施工队伍,进行临时用电施工。
2.施工进度安排:根据施工用电需求,合理安排施工进度,确保施工顺利进行。
3.质量控制:严格按照设计要求进行施工,确保施工质量。
4.现场协调:与施工现场其他单位密切配合,确保施工用电需求得到满足。
六、施工用电成本预算1.电缆及设备费用:根据施工用电需求,计算电缆及设备费用。
2.施工费用:包括施工队伍人工费、材料费、运输费等。
3.维护费用:包括定期检查、维修等费用。
七、施工用电验收及移交1.验收标准:按照国家相关标准进行验收。
2.验收程序:组织验收小组,对施工用电进行验收。
3.移交手续:验收合格后,将施工用电设施移交给施工单位。
八、施工用电后期维护1.定期检查:对施工用电设施进行定期检查,确保安全运行。
2.应急处理:发现问题时,立即进行应急处理,避免事故扩大。
xxx临时用电施工组织设计编制人:审核人:审批人:Xxxx年月日目录1工程概况 (1)1.1 工程名称、施工单位信息 (1)1.2 工程规模及施工范围 (1)1.3 现场施工用电概况 (1)2专业施工组织设计编写依据 (1)3施工总体目标和安全计划 (2)3.1 服务目标 (2)3.2 安全目标 (2)4施工组织和人力资源计划 (2)4.1 项目组织机构框架图 (2)4.2 项目部主要人员情况 (3)4.3 现场劳动力需用计划 (3)5临时用电施工组织方案 (4)5.1 方案编制原则 (4)5.2 施工电源设置原则 (4)5.3 A05-06、II-3-1地块施工和生活用电负荷情况 (4)5.4 用电设备的功率折算和供电设备选型 (5)5.5 A05-06地块配电设备的选型 (15)5.6 II-3-1用电设备的功率折算和供电设备选型 (15)5.7 II-3-1地块配电设备的选型 (25)5.8 当箱变容量不能满足设备负荷时的紧急措施 (25)6现场临电施工方案 (27)6.1 安全防护设施、防护部位及要求 (27)6.3 电缆的敷设运输及搬运 (27)6.4 电缆头制作 (30)6.5 防雷与接地装置 (32)7现场临电管理制度 (33)7.1 部门职责及权限 (33)7.2 各单位对现场配电箱管理区域的划分 (33)7.3 电源巡回检查制度 (34)7.4 各级配电箱的使用与维护 (34)7.5 施工配电箱运行管理制度 (35)7.6 电源试验及工器具检测制度 (36)7.7 停电检修工作制度 (36)7.8 停电检修操作规定 (37)7.9 停送电管理制度 (38)7.10 停送电操作的规定 (39)7.11 现场临电施工制度 (40)7.12 安全用电技术措施 (41)7.13 电气设备的设置要求 (42)7.14 电气设备的安装要求 (43)7.15 外电线路及电气设备防护 (43)7.16 电工及用电人员要求 (44)7.17 职工健康安全保护 (45)8防火与急救措施 (45)8.1 防火措施 (45)9职业健康安全管理目标和指标 (50)9.1 职业健康安全管理细则 (51)10 环境保护与绿色、低碳施工 (51)10.1 环境保护要求 (51)10.2 绿色低碳施工要求 (51)10.3 绿色施工实施措施 (51)11 重要环境因素清单 (53)12 附表 (54)12.1 附表1:《施工电源停电通知单》 (55)12.2 附表2:《施工电源送电通知单》 (56)12.3 附表3:《施工电源停/送电申请单》 (57)12.4 附表4:《施工配电箱钥匙管理卡》 (58)12.5 附表5:《施工用电定期检查表》 (59)1 工程概况1.1 工程名称、施工单位信息1.2 工程规模及施工范围本工程为xxxA05-06、II-3-1地块工程,II-3-1地块位于商丘市淮河路南侧,中州路西侧,富强路东侧;A05-06地块位于商丘市世纪路北侧,彩虹路南侧,中州路东侧。
临时用电施工方案一、编制目的1、规范施工临时用电工程、加强用电管理、实现安全用电。
2、为本工程临时施工用电的安装提供必要的作业指导。
二、编制依据1、建设部《建筑施工安全检查标准》(JGJ59-2011)2、《施工现场临时用电安全技术标准》(JGJ46-2005)3、施工安全标准的强制性条文(建设部、建标【2002】219号)三、施工临时用电概况1、本工程是蓟县安置区A地块八期9栋高层住宅楼,分为3#、4#、5#、6#、7#、10#、11#、14#、15#住宅楼。
2、现场采用TN-S系统(即三相五线制)380V/220V低压供电,设2个总配电箱,内设计量表、电压表、电流表。
3、根据施工现场用电设备布置情况,采用铜芯电力电缆埋地敷设,埋设位置及线路走向见临时配电系统图及施工用电现场平面图。
配电系统设置总配电箱、分配电箱、开关箱,实行三级配电,两级保护。
四、临时配电系统图及施工用电现场平面图1、配电系统图(总配电箱)2、分配电箱系统图总开关(不带漏电)分开关(不带漏电)3、开关箱系统图4、现场电力平面布置图五、电源计算1、主要设备表1-12、施工用电量计算2.1总负荷计算和总电流计算(1)各机组负荷计算A、起重机组1)设备容量:由于其属于反复短时工作制机械,所以先将暂载率Jc=40%统一换算到Jc=25%时塔式起重机组的设备容量:Pe1=2∑Pn×JC=2×(170KW+448KW)×4.0=781.45KW2)计算负荷Pjs1=Kx×Pe1=0.5×781.45KW=390.73KWQjs1=Pjs1×tj¢=390.73KW×1.02=398.54KvarB.钢筋加工机组Pe2=93KWPjs2=Kx×Pe2=0.8×93KW=74.4KWQjs2=Pjs2×tj¢=74.4KW×0.75=55.8KvarC.电焊机组1).设备容量:由于其属于反复短时工作制机械,所以先将暂载率Jc=50%统一换算到Jc=100%时电焊机的设备容量:Pe3= Jc×∑Pn×cos¢=5.0×85.8×0.4=24.37KW2).计算负荷Pjs3=Kx×Pe3=0.35×24.37KW=8.5KWQjs3=Pjs3×tj¢=8.5KW×2.29=19.5KvarD.混凝土加工机组Pe4=13.2KWPjs4=Kx ×Pe4=0.7×13.2KW=9.24KW Qjs4=Pjs4×tj ¢=9.24KW ×1.02=9.42Kvar E.木工加工机组 Pe5=18KWPjs5=Kx ×Pe5=0.7×18KW=12.6KWQjs5=Pjs5×tj ¢=12.6KW ×1.02=12.85Kvar F.电气照明 Pe6=33KWPjs6=Kx ×Pe6=0.8×33 KW=24.6KW Qjs6=Pjs6=24.6Kvar(2)总负荷计算(Kx 为有功 、无功同时系数取0.8)Pjs 总= Pjs1+Pjs2+Pjs3+Pjs4+Pjs5+Pjs 6 =520.07KW Qjs 总=Qjs1+Qjs2+Qjs3+Qjs4+Qjs5+Qjs6 =520.71Kvar 总的有功功率Pjs 总=Kx ×∑ Pjs 总=0.8×520.07=416.06KW 总的无功功率Qjs 总=Kx ×∑ Qjs 总=0.8×520.71=416.57Kvar 总的视在功率Sjs=22总总Qjs Pjs += 2257.41606.416+=589KVA (3)总的计算电流计算Ijs=Sjs/3Ve=589/3×0.38=895(A)2.2根据计算总的视在功率为589KVA总的计算电流为895A。

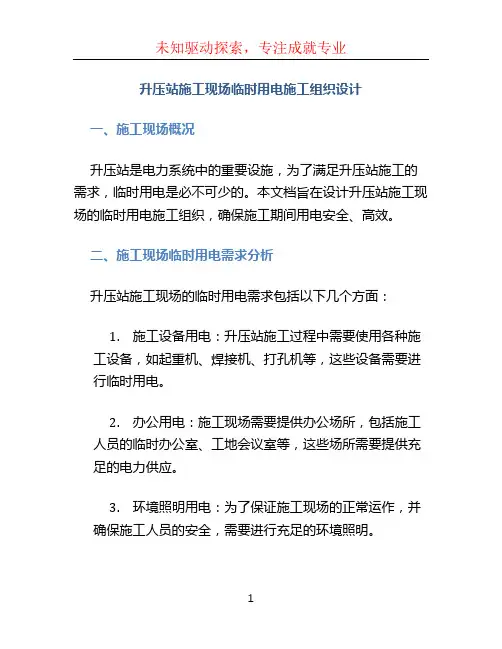

升压站施工现场临时用电施工组织设计一、施工现场概况升压站是电力系统中的重要设施,为了满足升压站施工的需求,临时用电是必不可少的。
本文档旨在设计升压站施工现场的临时用电施工组织,确保施工期间用电安全、高效。
二、施工现场临时用电需求分析升压站施工现场的临时用电需求包括以下几个方面:1.施工设备用电:升压站施工过程中需要使用各种施工设备,如起重机、焊接机、打孔机等,这些设备需要进行临时用电。
2.办公用电:施工现场需要提供办公场所,包括施工人员的临时办公室、工地会议室等,这些场所需要提供充足的电力供应。
3.环境照明用电:为了保证施工现场的正常运作,并确保施工人员的安全,需要进行充足的环境照明。
4.施工生活用电:施工人员在现场需要生活用电,包括饮水机、电视机、电扇等。
以上是升压站施工现场的临时用电需求的基本分析,接下来将根据这些需求进行施工组织设计。
三、施工组织设计方案根据施工现场临时用电的需求,设计如下施工组织方案:1.临时电源设置:为了满足施工现场的用电需求,需要设置临时电源。
临时电源的选址应离施工场所近,方便施工人员接入电源。
同时,临时电源的容量应根据施工设备的功率需求进行合理设计,确保提供足够的电力供应。
2.电缆线路敷设:根据施工现场的布置,设计合理的电缆线路敷设方案。
电缆线路应避开施工区域,以防止施工设备对线路的损害。
同时,室外电缆线路应设置保护措施,如管道或护套等,以防止线路受到外界的损害。
3.用电设备配置:根据施工现场的需求,配置合适的用电设备。
例如,为施工设备提供临时插座、延长线等,为办公场所提供合适的电源插座,为环境照明提供合适的灯具等。
4.临时用电管理:为了确保施工现场的用电安全,需要进行临时用电的管理。
包括安全用电培训、设备的定期检查和维护、用电记录的保存等。
同时,还应建立应急预案,以应对突发情况,如停电、设备故障等。
四、临时用电施工组织示意图以下是升压站施工现场临时用电施工组织示意图:示意图待添加五、施工现场临时用电施工组织验收标准为了确保施工现场的临时用电工作质量,制定以下施工组织验收标准:1.临时电源设置符合规范要求。

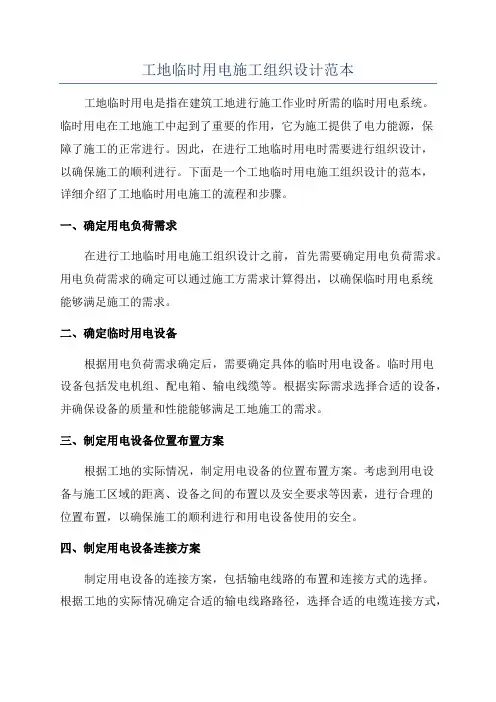

工地临时用电施工组织设计范本工地临时用电是指在建筑工地进行施工作业时所需的临时用电系统。
临时用电在工地施工中起到了重要的作用,它为施工提供了电力能源,保障了施工的正常进行。
因此,在进行工地临时用电时需要进行组织设计,以确保施工的顺利进行。
下面是一个工地临时用电施工组织设计的范本,详细介绍了工地临时用电施工的流程和步骤。
一、确定用电负荷需求在进行工地临时用电施工组织设计之前,首先需要确定用电负荷需求。
用电负荷需求的确定可以通过施工方需求计算得出,以确保临时用电系统能够满足施工的需求。
二、确定临时用电设备根据用电负荷需求确定后,需要确定具体的临时用电设备。
临时用电设备包括发电机组、配电箱、输电线缆等。
根据实际需求选择合适的设备,并确保设备的质量和性能能够满足工地施工的需求。
三、制定用电设备位置布置方案根据工地的实际情况,制定用电设备的位置布置方案。
考虑到用电设备与施工区域的距离、设备之间的布置以及安全要求等因素,进行合理的位置布置,以确保施工的顺利进行和用电设备使用的安全。
四、制定用电设备连接方案制定用电设备的连接方案,包括输电线路的布置和连接方式的选择。
根据工地的实际情况确定合适的输电线路路径,选择合适的电缆连接方式,确保输电线路的安全可靠,并考虑到输电线路的防护措施,以防止因输电线路故障引发事故。
五、制定用电设备运行维护方案制定用电设备的运行维护方案,包括设备的启动、停机、检修和维护等方面。
确保设备的正常运行和维护,确保施工过程中的电力供应可靠,以保证施工的连续进行。
六、制定应急预案七、组织人员培训对参与临时用电施工的相关人员进行培训,包括用电设备的操作和维护方法、安全操作规程等内容。
确保相关人员对临时用电施工的流程和操作规程有清晰的认识,以保证施工过程的安全和顺利进行。
八、安全措施在进行工地临时用电施工时,需要加强安全防护措施。
例如,设立临时用电设备区域的警示标识、密封设备的相关部位、设立安全隔离区域等,以确保临时用电施工过程中的安全。
临时用电方案一、编制依据1、根据*************设计图纸文件和现场实际情况。
2、《施工现场临时用电安全技术规程》JGJ46-2021。
3、《建筑机械使用安全技术规程》JGJ 33-2012;4、《建筑施工安全检查标准》JGJ59—2019;5、《建筑工程施工现场供用电安全规范》GB 50194-93。
二、编制目的为贯彻“安全第一、预防为主、综合治理”的安全生产方针,在边坡防护施工过程中保障人身、设备、设施安全,预防安全事故发生,确保本分部工程安全,并能优质、高效完成施工任务。
三、项目概况四、柴油发电机供电使用管理措施1、柴油发电机供电安全用电管理技术措施(1)发电机由项目部根据实际施工段租赁,发电机的安装调试由租赁单位的专业技术人员完成,同时给每台发电机配备两名专业的柴油发电机值班、操作、维护人员,并接受我部的管理。
柴油发电机操作、维护人员持证上岗,操作人员能熟练掌握所维护设备的原理、性能及操作规程。
(2)柴油发电机选择移动式柴油发电机,安装在施工现场合理位置。
预先制定供用电管理制度、值班制度、发电机操作规程、发电机故障应急预案等。
柴油发电机附近设置密闭防火泄油池,为柴油发电机供油的储油罐设置独立的存放区,做好防火措施,安排专人值守。
(3)移动式柴油发电机停放地点地面平坦,并高出周围地面0.25—0.3米。
柴油发电机拖车的前后轮卡主,固定好。
(4)移动式柴油发电机的拖车做好可靠的接地。
(5)移动式柴油发电机拖车上部设置防雨棚,防雨棚做到牢固、可靠。
(6)移动式柴油发电机周围4米内不得使用明火,不得存放易燃物品。
(7)柴油发电机的总容量满足最大负荷的需要和大容量电动机起动时的要求。
起动时母线电压不低于额定电压的80%。
(8)柴油发电机的出口侧装设短路保护、过负荷保护及低电压保护等装置。
(9)柴油发电机车附近设置可在带电场所使用的消防灭火器材,并安放在便于取用的地方。
(10)现场所用配电箱、电缆、橡套线、漏电保护器必须是合格产品。
施工现场临时用电施工组织设计某某建设有限公司某某某某中心项目编制:___________审核:___________批准:___________20XX年XX月施工用电组织设计一、工程概况:本工程为某某某某中心项目工程。
本工程由煤仓、仓房、拉紧间、钢结构栈桥、地道单位工程组成,均为工业建筑且为复工工程。
该工程临时用电设备主要有塔吊、施工电梯、滑模液压提升机、电焊机、钢筋加工机械、木工机械、水电机械、小型电动工具、照明用电等,总用电量为360KW,由甲方2处低压配电室提供电源。
二、供配电方式:1#线路由甲方东侧箱变低压配电室400分闸引一路电源(YJLV22-4χ150+1x70)至地销点南侧1#总配电柜。
再由1#总配电柜分配给地销点、配煤仓分配电柜;配煤仓分配电柜分配给配煤仓18米和22米仓各分配电柜。
2#线路由甲方西侧配电室低压配电柜250分闸各引一路电源(YJLV22-4×95+1×70)至煤泥仓及翻车机房各分配电柜。
总配电柜处设电度表,以计量施工用电量。
供电方式采用三相五线制TN-S系统,各配电箱处做重复接地,并与保护零线可靠联接,工作零线和保护零线要严格区分,不得混用。
所有机电设备的金属外壳必须重复接地并与保护零线做可靠联接。
根据现场情况总配电柜出线采用放射式和树干式相结合的配电方式。
对负荷比较大的塔吊、施工电梯、水泵采用单独回路配电,对负荷较远且较小的木工机械、钢筋机械及楼内装修电源可采用树干式配电方式。
三、施工现场配电线路:施工现场主要干线采用YC橡套电缆埋地或架空敷设,木工机械、钢筋加工机械电源采用橡套电缆埋地穿管敷设,办公室照明采用做PVC管穿线或塑料线槽配线。
移动式配电箱和开关箱的进、出线必须用橡皮绝缘电缆。
四、施工现场配电箱和开关箱:现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱地点应平坦并高出地面20cm,并且周围设置围栏及搭设防雨防砸棚;开关箱中心与地面的距离大于1.3m,小于1∙5m,并有防雨措施,悬挂安全标志。

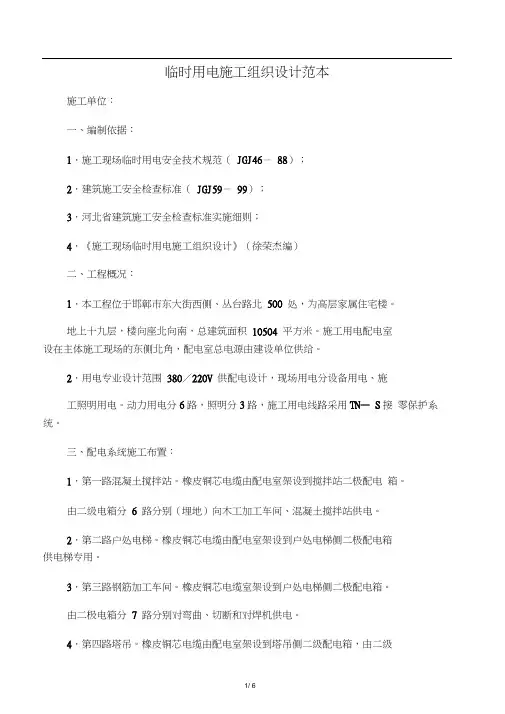

临时用电施工组织设计范本施工单位:一、编制依据:1.施工现场临时用电安全技术规范(JGJ46-88);2.建筑施工安全检查标准(JGJ59-99);3.河北省建筑施工安全检查标准实施细则;4.《施工现场临时用电施工组织设计》(徐荣杰编)二、工程概况:1.本工程位于邯鄣市东大街西侧、丛台路北500 处,为高层家属住宅楼。
地上十九层,楼向座北向南,总建筑面积10504 平方米。
施工用电配电室设在主体施工现场的东侧北角,配电室总电源由建设单位供给。
2.用电专业设计范围380/220V 供配电设计,现场用电分设备用电、施工照明用电。
动力用电分6路,照明分3路,施工用电线路采用TN— S接零保护系统。
三、配电系统施工布置:1.第一路混凝土搅拌站。
橡皮铜芯电缆由配电室架设到搅拌站二极配电箱。
由二级电箱分 6 路分别(埋地)向木工加工车间、混凝土搅拌站供电。
2.第二路户处电梯。
橡皮铜芯电缆由配电室架设到户处电梯侧二极配电箱供电梯专用。
3.第三路钢筋加工车间。
橡皮铜芯电缆室架设到户处电梯侧二极配电箱。
由二极电箱分7 路分别对弯曲、切断和对焊机供电。
4.第四路塔吊。
橡皮铜芯电缆由配电室架设到塔吊侧二级配电箱,由二级配电箱分 3 路分别向塔吊供电,两路备用开关。
5.第五路电焊加工车间。
橡皮铜芯电缆由配电室架设到电焊加工车间二极配电箱,由二极箱分两路路供电焊机三级开关箱。
3路备用。
6.第六路振捣电机。
橡皮铜芯电缆由五路备用开关架设至主体施工现场,分别引到xx 漏电开关箱供振捣电机用电。
施工所有设备用电采用三级用电二极保护。
三级开关箱:一机一闸一漏箱配电。
详见临电施工平面图。
四、负荷计算:每一路:混凝土搅拌站、木机加工车间用电设备总功率为91.3千瓦,选电缆截面为(3X59-2X25P 机千瓦五、配电室设备:总负荷:180千瓦1.配电室高度大于3m。
2.成排与电屏。
电屏之间应采用不小于6m2 铜芯导线相互连接与接地线连接。
目录第一章、工程建设概况 (1)第二章、现场电源状况 (1)第三章、暂时施工用电方案编制根据 (1)第四章、暂时用电管理小组人员、组织机构及职责 (1)第五章、现场勘察及暂时用电布置方案 (3)第六章、负荷计算 (7)第七章、施工现场用电备用回路电线选取 (11)第八章、线路敷设 (11)第九章、安全用电技术办法及电气防火办法 (12)第十章、防雷、接地保护系统 (15)第十一章、暂时施工用电安全管理制度 (17)第十二章、电器图附表目录 (18)第十三章、各种操作规程 (23)第十四章、施工用电安全应急预案 (26)宜宾金沙家园住宅社区项目(一期)工程暂时用电方案第一章、工程建设概况宜宾豆坝园金沙家园安顿房(一期)工程位于宜宾县安边镇豆坝村,总共由2栋高层、4栋多层建筑和1栋幼儿园构成,除幼儿园建筑无地下室外,别的建筑分布一层地下室,一期建筑面积71087.53平方米,其中地下室建筑面积15515.47平方米。
2#、3#为17层剪力墙构造,1#楼5、6单元、4#、7#、8#为6层框架构造,幼儿园为3层框架构造。
本工程基本形式由桩基、独立基本、条基及筏板基本构成。
第二章、现场电源状况现场架安装1台800KVA变压器,作为施工用电源。
施工用电重要设备电焊机、钢筋设备、施工电梯、塔吊、砼泵送设备及其她小型用电设备,施工区域配备一台300KW发电机作为备用电源。
第三章、暂时施工用电方案编制根据1、《建筑施工组织设计规范》(GB/T50502-)2、《施工现场暂时用电安全技术规范》JGJ46-3、《建筑施工安全检查原则》(JGJ59-)4、《建筑物防雷设计规范》(GB50057-)5、施工现场总平面勘验状况6、施工现场重要用电设备表附后第四章、暂时用电管理小组人员、组织机构及职责依照本项目特点,建立以项目经理牟建同志为领导暂时用电管理小组组织机构。
组织机构人员名称主要职责项目经理1、项目经理是公司法人授权代理,是质量、安全、环保、工期、成本第一负责人,对施工全过程负责。
第1篇一、工程概况1. 工程名称:XX项目临时用电工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX平方米,预计工期XX个月4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院二、临时用电工程原则1. 安全第一,预防为主。
2. 合理布局,经济实用。
3. 遵守国家相关标准和规范。
三、临时用电工程范围1. 施工现场临时照明、动力用电。
2. 施工现场临时用电设备,如电动工具、水泵、通风设备等。
3. 施工现场临时用电线路。
四、临时用电工程组织机构1. 项目经理:全面负责临时用电工程的组织实施。
2. 技术负责人:负责临时用电工程的技术指导、监督和验收。
3. 施工员:负责临时用电工程的现场施工和管理。
4. 安全员:负责临时用电工程的安全监督和检查。
五、临时用电工程安全措施1. 临时用电线路应采用绝缘良好的橡皮电缆,不得使用裸线。
2. 临时用电线路应按三相五线制布置,接地保护应可靠。
4. 施工现场应设置安全警示标志,提醒施工人员注意安全。
5. 施工人员应接受安全教育培训,掌握安全操作规程。
六、临时用电工程具体方案1. 电源接入- 临时用电工程应从施工现场附近的电源接入点接入,接入点应具备三相五线制供电条件。
- 接入点应设置配电箱,配电箱应安装漏电保护器、过载保护器等安全保护装置。
2. 配电箱布置- 配电箱应设置在明显位置,便于操作和维护。
- 配电箱内应设置总开关、分路开关、漏电保护器、过载保护器等。
- 配电箱应具备防雨、防尘、防腐蚀等功能。
3. 临时用电线路- 临时用电线路应采用绝缘橡皮电缆,不得使用裸线。
- 线路敷设应沿地面或墙面敷设,不得穿越施工区域。
- 线路敷设应使用专用电缆桥架或槽道,不得随意拉挂。
- 线路接头应采用专用接线盒,并做好绝缘处理。
4. 临时用电设备- 临时用电设备应采用符合国家标准的合格产品。
- 设备应定期检查和维护,确保设备安全可靠。
- 设备操作人员应经过培训,掌握设备操作规程。
施工临时用电施工组织设计方案施工临时用电方案一、编制依据1.《施工现场临时用电安全技术规范》(46—88)2.《建筑施工安全检查标准》(59—99)3.《建筑施工安全检查标准实施指南》4.本工程实际设备用电量5.甲方提供的供电情况及工地实际场地情况二、工程概况本工程为*******工程,地址位于XXX开发建设,由XXX设计,监理单位:XXX,施工单位:XXX。
该工程楼层为地上***层,地下**层。
地下负三层为车库、消防控制室、低高压配电室、消防水池、生活水池、泵房、发电房等组成,负一层为车库和商业用房,一层为商业用房,2-层为住宅。
建筑总高**m,该建筑物建筑等级为**级,防火等级为**级,抗震设防列度为**度,本工程总建筑面积为***m2.全框架剪力墙结构,基础为人工挖孔灌注桩基础。
地下负三层标高为***m。
桩孔直径为****米,桩深约为***米左右,共计桩***个。
桩基础持力层设计为****。
单轴天然抗强度为****Mpa。
三、现场勘察本工程施工场地已进行了场平施工,场地内无地下管线和高压线路,不需做任何防护设计。
小区场内设立了总配电室,设计总容量满足项目施工要求。
从现场勘察情况看,将从场内总配电室接入本项目部配电室。
本方案将设计总配电室到本项目部配电室及以后线路的走向、线径、电器开关等装置的选择。
四、用电初步设计1.施工用电设备情况为保证工程施工质量及工程进度,选用施工用电设备情况见下表。
序号机械名称型号位量(台)功率(kw)1 砼机械平板振动器 6 752 地泵 2 83 钢筋加工机械冷拉调直机 1 6弯曲机 1 2切断机 HB—60 2 24 JHC WJ40 GQ40 台台台 1 2 22.现场用电设计本工程现场用电由小区总配电室接入,在现场设立项目部总配电室,位置为二栋建筑物南边空地处,再由项目部配电箱引至各用电设备的开关箱。
焊机及手持电动工具等设备因工作地点不固定,因此设计为移动开关箱,在配电平面图中不反应其具体位置。
施工现场临时用电施工组织设计
一、工程概况:
************************************
二、施工电源及用电设备:
由公司院内配电室供给380/220V三相四线电源,引至现场西侧,设总闸箱一处。
全场主要用电设备见下表:
用电设备一览表
三、负荷计算:
汇总上表全场装机总容量为157KW,根据施工现场临时用电情况分析,全场需要系数定位:K X=0.47,功率因数COSφ=0.7。
全场用电总容量P ZD=157×0.47=73.8KW
考虑计算无功、无实际意义故省略。
四、线路的设置
4.1 导线选择
全场用电总电流I总=P总/U 线COSφ=73.8/0.46=160.4A
总闸箱电流采用VV-0.6/1-4×95+1×50塑力缆。
现场配电线路分三路放射式敷设,一号回路计算负荷Pj1=42KW、Ij1=90A,采用BV-3×35+2×16塑钢线。
2、3号回路需要负荷均不超过30KW,Ij不超过60A,采用BV-3×25+2×16塑铜线。
4.2 线路敷设
根据施工现场平面布置,总电源电缆由厂区配电室沿围栏明敷引至现场西侧总闸箱开关下口分三路,采用BV-500塑铜线穿管埋地敷设,分别引至1#、2#和3#及4#、5#分配箱(详见平面布置图)。
由分配箱至开关箱及开关箱至设备的电源线,可用穿管埋地或橡胶电缆架空敷设。
按照“JGJ-46-88”规范要求,视现场实际情况由现场主管电工决定。
现场照明采用高架灯,局部或潮湿场所场所照明采用36V安全电压。
此外为方便施工,尚需备用1~2台移动配电箱和相应的橡胶软缆,以备某些工程部位的临时用电。
五、配电装置
5.1为确保安全用电,本工程采用三级控制三级保护方式。
为加强事故的选择性,避免总闸箱频繁动作,总配电箱采用动作电流300mA的漏电开关,分配箱采用动作电源40~75mA、0.15S漏电开关。
开关箱采用动作电流15~30mA的漏电开关。
特殊潮湿的场所的开关箱应选用动作电流不大于15mA 的漏电开关。
(见配电系统图)
5.2 配电箱、开关箱均采用HDX系列户外铁制标准闸箱,固定安装,安装标高下底距地面不小于1.3m。
5.3开关箱严格遵守“一机一闸一漏保”的规定。
六、地装置和接零保护的设置
6.1 本工程低压配电线路采用三相五线制,TN-S接地系统,全场保护零线
与工作零线严格分开。
6.2 保护零线(PE线)与总闸箱,及2#、5#分配箱处各做重复接地,接地电阻不应大于4欧姆。
6.3 各用电设备不带电金属外壳均应与保护零线连接。
七、临时用电安全措施
7.1 组织措施
7.1.1 建立以工地项目长为责任人的用电管理组织,制定安全用电的管理和审批制度,制定安全用电技术措施,并建立档案。
7.1.2 建立健全安全技术交底制度,做好安全交底。
7.1.3 建立安全检查制度,定期和不定期检查安全执行情况,并做好记录。
7.1.4建立岗位责任制,用电安装和检查试验要专人负责,严禁非电工人
员私拉乱接,违者严肃处理。
7.2技术措施
7.2.1现场电工必须经考核合格持证上岗,具备触电解救知识,并无妨碍
从事电气工作的疾病。
7.2.2进入现场的电气设备和器材,必须符合安全要求,严禁带疾病使用,
必要时作性能试验。
7.2.3本工程现场采用三相五线制配电方式。
零线和PE线严格分开。
用电设备的金属外壳必须接PE线。
7.2.4低压配电系统实行“三级控制、两级保护”,配电箱均采用有安全
认证的标准产品,并采取防雨防潮措施。
7.2.5配电箱、开关箱均设漏电保护开关,动作电流必须符合规定,并定期
试验,设备控制箱距用电设备水平距离不宜大于3米。
7.2.6特殊场合使用安全电压。
八、电气防火
8.1组织措施
8.1.1建立易燃、易爆物和腐蚀介质的管理制度。
8.1.2建立电气防火教育制度和检查制度。
8.1.3组建防火队伍,健全防火岗位责任制。
8.2技术措施
8.2.1合理配置熔断器、自动开关和漏电保护器。
8.2.2电气设备周围不得堆放易燃易爆物。
8.2.3在电气集中的场所禁止烟火,并配备绝缘灭火器材。
8.2.4定期对电气与设施进行绝缘检查。
8.2.5合理设置防雷保护,具体规定见本公司制定下发的《现场用电安全规
定》。
九、现场电工岗位责任制
9.1 对现场低压配电系统安全负全责。
9.2 负责现场用电设备的安装、拆除和维护。
9.3 对现场用电负责分配、供给及使用交底。
9.4 对分包单位的用电负责指导和监督,对违反电器操作规程有权制止,必要时停止其用电。
9.5对违反用电管理规定和乱接电器的行为进行制止并及时向现场主管领导汇报。
9.6对现场所有电气设施,按时进行巡视、检查、维护和登记工作。
9.7负责宣传安全用电和触电解救知识。
