目录

6KV开关柜检修................................................. 错误!未定义书签。

1.06KV开关柜概述及技术规范 .................................... 错误!未定义书签。

2.0检修周期、项目:............................................. 错误!未定义书签。

3.0检修项目:................................................... 错误!未定义书签。

4.0检修前的准备工作:........................................... 错误!未定义书签。

5.0检修项目及质量要求:......................................... 错误!未定义书签。

6KV开关柜检修

1.0 6KV开关柜概述及技术规范

1.0.1 6KV开关柜概述

我厂的6KV开关柜全部是铠装移开式金属封闭开关柜(真空断路器为中置式手车)1.0.26KV开关柜检修技术规范

1.1 检修前准备工作

1.1.0 检修准备和条件:

1.1.1 制定安全技术措施,做好技术交底工作,使每一个参加检修工作的员都了解检修项

目和内容;

1.1.2 拟定好检修方案,确定检修项目,编排工期进度;

1.1.3 准备好检修场所和工器具;

1.1.4 准备好专用工作服和其他防护用品;

1.1.5 准备好相关资料、记录本、表格、检修报告等;

1.1.6 准备好所用材料、备品备件;

1.1.7 办理工作票,完成开工手续;

1.2 解体检修的条件:

断路器达到规定的分、合闸次数或累计分、合闸电流值,就要在运行中记录断路器分、合闸故障、分、合闸次数、分、合闸电流值,对频繁操作的断路器,要记录计数器的动作次数,以作为解体检修的依据,记录某气室发生内部故障异常现象;

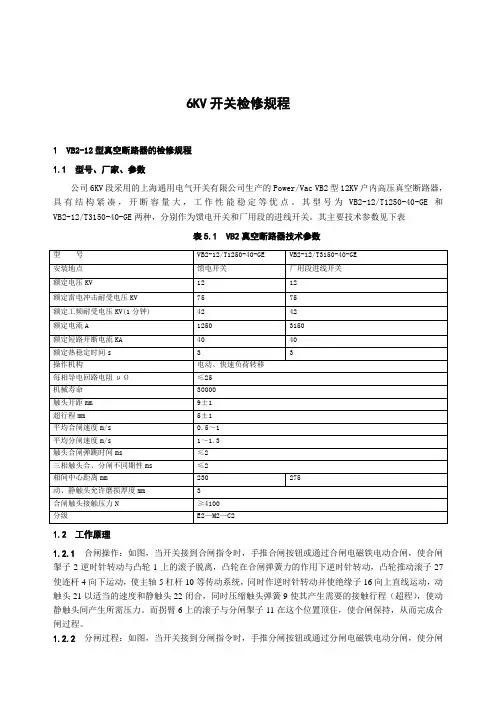

1.3真空断路器技术参数:

1.3.1 综合保护装置:

综合保护装置具有完善的保护功能、高可靠性和高抗干扰能力(在电动机启动或电流发生突变时,保护装置不得出现误动、拒动、装置黑屏及数据丢失等情况)、完整的就地操作和显示、完善的自检功能、网络时间同步功能、强大的通讯能力、保护和监控分开处理能力;

变压器回路应装设速断、过流、过负荷、接地、零序保护及非电量保护(如温度、瓦斯、油位保护等);

高压电动机回路应装设速断、过流、过负荷、单相接地、低电压等保护,环形铁芯式电流互感器应有接地故障监测功能,所有额定容量为2000KW及以上高压电动机应带有三相纵联差动保护继电器,以保护电动机绕组;

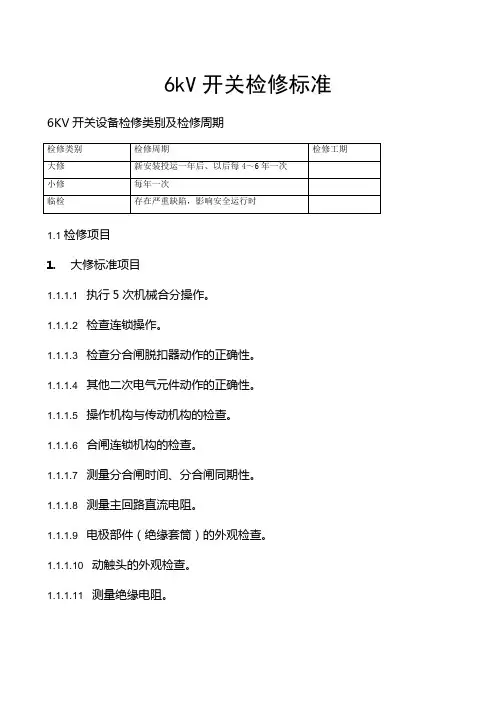

2.0检修周期及项目

2.0.1 检修周期:

2.0.1.1 大修周期:一般在投入运行后的1年内和以后每隔3年大修一次,运行过程中发现异常或在承受短路电流后应进行大修;

2.0.1.2 小修周期:一般每年2次;

3.0 检修项目

3.0.0 真空开关的大修项目:

3.0.1 真空灭弧室清扫检查;

3.0.2 检查各紧固件状况;

3.0.3 检查各操作传动机构的连接部件;

3.0.4 检修生锈、变形、损坏弹簧;

3.0.5 检查主回路的导电部位;

3.0.6 检查真空灭弧室真空度;

3.0.7 主回路触点开距、超程测试调整;

3.0.8 操作机构自由脱扣测试;

3.0.9 开关“五防”闭锁装置的检查测试;

3.0.10 开关机械特性测试;

3.0.11 大修的电气试验和运行;

3.0.2 .0 真空开关的小修项目:

3.0.2.1 处理存在隐患和缺陷;

3.0.2.2 检查主回路插件的接触情况;

3.0.2.3 开关操作机构、储能机构紧固加油;

3.0.2.4 检查开关分合闸及储能指示是否正确;

3.0.2.5 开关合闸接触器检查,触点打磨;

3.0.2.6 分合闸线圈电阻值、对地绝缘测试,转换开关切换检查;

4.0 检修前的准备工作

4.0.1 查阅相关档案,了解开关柜的运行情况:

4.0.1.1 运行中所发现的缺陷和异常(事故)记录,承受短路的次数和情况;

4.0.1.2 查阅检修记录,确定开关检修项目;

4.0.1.3 查阅上次大修总结报告和技术档案;

4.0.1.4 查阅相关试验记录,了解运行情况;

4.0.1.5 进行大修前的试验,确定附加检修项目;

4.0.2 编制大修工程技术措施、组织措施计划:

4.0.2.1 人员组织及分工;

4.0.2.2 施工项目及进度;

4.0.2.3 特殊项目的施工方案;

4.0.2.4 确保施工安全、质量的技术措施和现场防火措施;

4.0.2.5 主要施工工具、设备明细表,主要材料明细表;

4.0.2.6 绘制必要的施工图;

4.0.3 维修注意事项:

4.0.3.1 对运行中的真空断路器进行外观检查时,要防止不小心进入高压危险区域;

4.0.3.2 当真空断路器处于“分闸”状态,小车整体处于开关柜外时,才能检修操作;4.0.3.3 真空断路器采用电动储能、弹簧分合闸操作机构,在检修前要释放储能;

4.0.3.4 注意:勿使真空开关的绝缘壳体、法兰的熔接部分和排气管的压接部分碰触硬物

而损坏;

4.0.3.5 真空开关管外表面脏污时,应使用汽油等溶剂擦拭干净;

4.0.3.6 进行操作时,注意力要集中,不得疏忽大意,掉落物件损坏其他装置;

4.0.3.7 不许用湿手、脏手去触摸真空断路器;

4.0.3.8 切勿将断路器当脚踏平台使用,不许将其他物件放置在断路器上面;

4.0.3.9 拆卸真空断路器零部件的程度不得超过实际需要;

4.0.3.10 必须注意:松动过的螺栓螺帽之类零部件,恢复时要完全紧固,与之配套的弹簧

垫圈要换新,保证弹簧垫圈的弹性;

4.0.3.11 检修工作结束后,要认真的清点工器具和其他物件,仔细检查是否有物件遗留到

开关中;

5.0 检修项目及检修质量要求

5.0.1 真空开关的检修:

5.0.1.1 检查外观有无异常,特别是外表面有无脏污、裂纹、爬电现象,做相应处理;5.0.1.2 检测触头磨损量,用触头超行程数据的变化来判断,超出允许范围时需更换开关

管;

5.0.1.3 在真空断路器合闸状态下,用肉眼检查能否看见套着触头超行程弹簧的连杆上的

红色标记,如果看不见,则需更换开关管;

5.0.1.4 用肉眼检查真空开关管可动轴部分的目标线,若看不到目标线,则需更换开关管;

5.0.1.5 根据计数器的读数确定真空开关管分合闸次数,分合闸次数达到10000次时,需

进行耐压试验;分合闸次数达到20000次时,需更换开关管;

5.0.1.6 用耐压试验的方法来判断真空开关管的真空度:将真空开关管处于断开状态,在

开关管触头间加试验电压,具体方法:用一可调50Hz交流电源电压,以20KV/min

的升压速度,一直升到断路器的工频耐压值,如果在电压上升过程中,因放电使电

流表指针摆动,则立即降低电压到零,然后再缓慢升压,如此操作2-3次,如果真

空开关管能够承受工频耐压值10S以上时间,则认为正常;真空开关管不正常时,随着施加电压的升高,电流也增加,电流表指针偏转就会超刻度;

5.0.2 高压带电部分检修

5.0.2.1 外观检查主回路:导电部分有无变色,核实夹紧状态是否正常;可动联结部件接

触点油膏的附着情况是否变化,如果油膏变色或硬化,清除并更换新的油膏;固
