暖通工程施工组织设计方案
- 格式:doc
- 大小:145.00 KB
- 文档页数:15
该工程一至十六层为研究、实验、办公部份,通风空调采用风机盘管加新风系统,每层设2 台新风机组,B1 层为设备部份,内设空调机房,采用大风道系统南北各设轴流风机1 台2.1 劳动组织准备:本工程的总包方为北京××建设工程有限责任公司第××项目经理部,机电设备部份分包给北京××公司水电分公司,在总包方统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立施工管理体生活费,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。
针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导2.3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总包方统一规划,生产、办公、生活用房等暂时用房由总包方提供2.4 本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见下表1具体施工用机具见下表2机具名称龙门剪板机机具名称电动剪刀数量2 台数量2 把工种名称计划人数工种名称计划人娄通风工30 保温15电气焊 5 钳工 5空调水工20 普工15油漆工 5 安全员 1 临电 2 材料、机械 13.1.1 通风预埋、预留洞的工作尾随土建结构工程进行,主要工作为 坚井穿楼板洞和穿墙洞, 为便于拆除预留和预埋, 采用木盒预埋方式, 按风管规格尺寸四边各放大 100mm ,固定要稳固和方正,不影响合 模,拆模后应即将剔出木盒3.1.2 空调水系统需要在楼板或者墙体上用钢套管预埋留洞,待土建打 完砼达到一定强度时将钢套管松动。
并在砼能上人的时候把钢套管拔 出后及时清理干净, 然后刷上机油以备下次使用。
预埋要求详见下表 3注: B2 层人防洞的预留、预埋必须按人防有关要求执行3.1.3 本工程争创结构“长城杯”,因此预留、预埋部份需要有详细的 控制方法例如:墙体上要求结构上弹控制标高线,顶板上弹控制轴线,预 埋木盒、钢管基底要清理干净,用磨光机打磨,刷机油,保证不粘连 混凝土,钢管应在打混凝土 3-4 小时内拔出3.1.4 设备基础预埋:对于风机、水泵、水箱、机组等设备待到货后 核对好尺寸,方可作基础预埋,并按设计及施工规范要求施工 3.1.5 由于空调水管和通风管道在穿楼板或者穿墙体预留、预埋洞,需 要由土建专业预留洞、 暖通专业配合检验和报验, 共同做好此部位预空 调 水 管 规格D<32 32-50 70- 100 125- 150 200250洞口尺寸 Φ 100 Φ 150 Φ200 木盒木盒尺寸 100×100150×150200×200250×250300×300 400×400折方机 2 台 手动电钻 6 把 联合咬口机 2 台 电锤 6 把 立式咬口机 2 台 倒链(10T ) 2 个 单边咬口机 2 台 对讲机 5 组 电焊机 3 台 叶轮式风速仪 1 个 砂轮切割机 4 台 噪声测试仪 1 个 套丝机 2 台 冲击钻 2 把 台钻 2 台 电动打击泵 1 台留3.2 通风做法3.2.1 施工技术人员要认真审图,分清不同用途管径采用不同壁厚的镀锌钢板制作风管,用料规格应符合施工规范及设计要求 (GB50243-2002),板材厚度如下表 4 (其它材质类风管见规范)注:排烟风管按高压风管执行3.2.2 通风工程制作工艺流程:领料 下料剪切 咬口制作 风管折方成型法兰下料 打铆钉孔焊接 打螺栓孔 刷漆铆法兰翻边检验安装3.2.3 法兰制作本工程 630mm 以上的风管采用角钢法兰连接方式, 630mm 以下风管采用插条连接方式,插条四周要求打高份子密封胶。
暖通工程施工组织设计一、引言暖通工程施工组织设计是为了确保暖通工程施工的顺利进行,提高工程质量和效率,保证工程安全。
本文将详细介绍暖通工程施工组织设计的内容和要求。
二、施工组织设计概述1. 目的和背景暖通工程施工组织设计的目的是合理安排施工流程,明确施工任务和责任,确保施工质量和安全。
背景是根据项目需求和相关法规,制定施工组织设计方案。
2. 施工组织设计内容(1)施工组织设计方案包括施工组织架构、施工任务划分、施工工期计划、施工方法和工艺流程等内容。
(2)施工组织设计图纸根据工程图纸和设计要求,绘制施工组织设计图纸,标明施工区域、施工工序和施工顺序等信息。
(3)施工组织设计报告详细说明施工组织设计方案的内容和要求,包括施工流程、施工设备和材料的选择、施工人员配置、施工安全措施等。
三、施工组织设计要求1. 合理性要求施工组织设计方案必须合理,能够满足工程质量要求和工期要求,确保施工进度和质量。
2. 安全性要求施工组织设计方案必须符合相关安全规定,保证施工过程中的安全,包括施工人员的安全和施工现场的安全。
3. 经济性要求施工组织设计方案必须经济合理,能够节约施工成本,提高施工效率,确保工程的经济效益。
4. 可行性要求施工组织设计方案必须可行,能够根据实际情况进行调整和优化,确保施工顺利进行。
四、施工组织设计步骤1. 采集项目资料和要求采集项目的设计文件、施工合同和相关法规等资料,了解项目的要求和约束条件。
2. 制定施工组织设计方案根据项目资料和要求,制定施工组织设计方案,包括施工流程、施工任务划分、施工工期计划、施工方法和工艺流程等。
3. 编制施工组织设计图纸根据工程图纸和设计要求,编制施工组织设计图纸,标明施工区域、施工工序和施工顺序等信息。
4. 编写施工组织设计报告根据施工组织设计方案和图纸,编写施工组织设计报告,详细说明施工组织设计方案的内容和要求。
5. 审核和修改对编写的施工组织设计方案、图纸和报告进行审核,根据审核结果进行修改和完善。
暖通工程施工组织设计引言概述:暖通工程施工组织设计是指在暖通工程施工过程中,根据工程的特点和要求,制定出合理的施工组织方案,确保工程的顺利进行。
本文将从施工前的准备工作、施工过程中的关键要点、施工质量控制、安全管理和施工后的验收等五个方面,详细阐述暖通工程施工组织设计的内容。
一、施工前的准备工作1.1 施工方案设计:根据暖通工程的设计图纸和技术要求,制定出具体的施工方案。
包括施工工序的安排、施工工艺的选择、施工流程的制定等。
1.2 材料准备:根据施工方案确定所需的材料种类和数量,及时采购和储备。
确保施工过程中材料供应的及时性和质量的可靠性。
1.3 人员组织:根据工程的规模和施工周期,合理安排施工人员的数量和岗位。
同时,对施工人员进行培训和技术指导,提高他们的施工能力和安全意识。
二、施工过程中的关键要点2.1 施工流程控制:根据施工方案,合理安排施工工序和施工顺序,确保各个工序之间的衔接和协调。
同时,对施工过程进行监控和调整,及时解决施工中的问题和难题。
2.2 质量控制:严格按照暖通工程的设计要求和相关标准进行施工,确保施工质量的达标。
对施工过程中的关键节点进行质量把控,如管道连接、设备安装等。
2.3 施工安全:制定出详细的施工安全方案,确保施工过程中的安全。
加强对施工现场的安全管理,如安全防护设施的设置、施工人员的安全培训等。
三、施工质量控制3.1 工程验收标准:根据暖通工程的设计要求和相关标准,制定出详细的工程验收标准。
包括设备的性能指标、管道的漏水情况、系统的运行稳定性等。
3.2 质量检测方法:选择合适的质量检测方法,对施工过程中的关键环节进行检测和评估。
如利用压力测试仪对管道进行压力测试,利用红外线测温仪对设备进行温度检测等。
3.3 质量记录和整改:对施工过程中的质量问题进行记录和整改。
及时处理施工中浮现的质量缺陷,确保工程的质量达到要求。
四、安全管理4.1 安全教育和培训:对施工人员进行安全教育和培训,提高他们的安全意识和应急处理能力。
办公楼暖通工程施工组织设计方案
一、工程概述
本工程为一座五层办公楼暖通工程,建筑面积为2000平米,其
中地下一层和地上二至五层均需安装空调系统,实现供冷和供暖两
种功能。
二、工程方案
2.1 能源选择
考虑到环保和经济性,本工程选用地源热泵系统作为能源,该
系统通过地下管道与室外热交换器连接,可以实现冬季取热、夏季
取冷的功能。
在热交换器中,热泵通过循环工质的方式将地下水的
低温热量吸收并提升,从而产生供暖和供冷的效果。
2.2 空调方案
根据本工程建筑的特点和使用要求,选用风冷水冷联合系统作
为空调方案。
该系统能够满足建筑冷暖需求,并且具有节能、环保、安全等优点。
2.3 施工流程
2.3.1 布置施工现场
根据施工规划和安排,将现场按照机房、空气处理机组房、管
道布置房、水泵房等分区设置,确保施工区域明确、管道布置合理、设备布局清晰。
2.3.2 断电消防安全处理。
暖通工程施工组织设计引言概述:暖通工程施工组织设计是指在暖通工程施工过程中,根据工程特点和施工要求,合理安排施工人员、设备和材料,制定施工计划和施工方案,确保施工进度和质量,保障工程顺利进行。
一个合理的施工组织设计能够提高施工效率,降低施工成本,确保工程质量,保障施工安全。
一、施工人员安排1.1 确定施工人员数量和岗位分工:根据工程规模和施工周期,确定所需施工人员的数量,并明确各个岗位的职责和任务分工,确保施工人员能够高效配合完成工作。
1.2 建立施工人员培训机制:对施工人员进行培训,提高其专业技能和安全意识,确保施工过程安全顺利进行。
1.3 设立施工人员考核机制:建立施工人员绩效考核制度,激励施工人员提高工作效率和质量,保障工程施工质量。
二、设备和材料准备2.1 确定所需设备和材料清单:根据施工计划和方案,确定所需的施工设备和材料清单,确保施工过程中设备和材料供应充足。
2.2 定期检查设备运行状态:对施工设备进行定期检查和维护,确保设备运行正常,减少设备故障对施工进度的影响。
2.3 严格管理施工材料:对施工材料进行严格管理,避免材料浪费和损坏,确保施工质量和进度。
三、施工计划制定3.1 制定施工进度计划:根据工程施工周期和工序要求,制定详细的施工进度计划,明确每一个施工阶段的时间节点和工作内容。
3.2 制定施工安全计划:制定施工安全计划,明确施工现场安全管理措施和应急预案,确保施工过程安全顺利进行。
3.3 制定施工质量控制计划:制定施工质量控制计划,明确施工质量检验标准和程序,确保工程质量符合要求。
四、施工方案制定4.1 制定施工工序方案:根据施工进度计划,制定详细的施工工序方案,明确每一个工序的施工方法和要求,确保施工顺利进行。
4.2 制定施工现场布置方案:根据工程特点和施工要求,制定施工现场布置方案,合理布置施工设备和材料,确保施工安全高效进行。
4.3 制定施工质量控制方案:制定施工质量控制方案,明确施工质量检验方法和频次,加强对施工质量的监督和管理。
第1篇一、项目概述项目名称:XX住宅小区暖通工程项目地点:XX市XX区项目规模:总建筑面积约XX万平方米项目性质:住宅项目背景:随着我国经济的快速发展,人们对居住环境的要求越来越高,暖通工程作为住宅小区的重要组成部分,其施工质量直接影响到居民的生活品质。
本方案旨在为XX住宅小区暖通工程提供一套科学、合理的施工方案,确保工程顺利进行,满足设计要求和使用功能。
二、施工组织与管理1. 施工组织架构为确保工程顺利进行,成立以下施工组织架构:(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制和实施。
(3)质量安全管理部:负责施工过程中的质量控制和安全监督。
(4)物资供应部:负责工程材料的采购、验收和供应。
(5)施工队:负责具体施工任务的实施。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
三、施工准备1. 施工图纸和技术资料(1)审查施工图纸,确保图纸的完整性和准确性。
(2)收集整理相关技术资料,如设计说明书、施工规范、质量标准等。
2. 施工人员(1)组织施工人员参加技术交底,确保人员熟悉工程内容和施工要求。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
3. 施工材料(1)采购符合设计要求和质量标准的暖通设备、管道、阀门等材料。
(2)对进场材料进行验收,确保材料质量合格。
4. 施工设备(1)准备施工所需的机械设备,如焊机、切割机、泵等。
(2)对设备进行检查和维护,确保设备正常运行。
四、施工工艺及质量控制1. 施工工艺(1)管道安装:采用明装或暗装方式,确保管道布局合理、美观。
(2)阀门安装:按照设计要求,选用合适的阀门,确保阀门启闭灵活、密封性能良好。
(3)风机安装:确保风机安装牢固、水平,与管道连接紧密。
(4)散热器安装:按照设计要求,选择合适的散热器,确保散热器安装牢固、美观。
2. 质量控制(1)严格控制施工材料质量,确保材料合格。
暖通工程施工组织设计一、项目概况本项目为一处大型综合性建筑工程,包含了住宅楼、商业楼和公共设施。
建筑总面积约为10万平方米,地上地下共有25层。
暖通工程是其中的重要组成部分,涉及到供暖、通风、空调等多个方面。
二、项目施工特点1. 建筑结构复杂,需要考虑不同区域的供暖通风系统布局。
2. 工程规模大,需要采用多套设备进行运行管理。
3. 施工周期长,需要考虑不同季节的供暖通风需求。
4. 工地环境复杂,需要考虑建筑物周围的影响。
5. 交通条件一般,需要合理安排人员和物资的运输。
三、施工组织设计1. 规划设计首先,需要进行暖通工程的规划设计。
根据建筑的结构和功能,确定供暖、通风、空调等系统的布局。
同时,要考虑到节能、环保等要求,尽量减少资源浪费,提高设备利用率。
2. 施工准备在施工前,要进行充分的准备工作。
包括采购设备材料、招募人员、调查工地环境等。
同时,要根据施工计划,确定施工的时间节点和相关措施。
3. 施工方案制定详细的施工方案,包括分工、任务分配、施工工序等。
确保各项工作有序进行,提高施工效率。
4. 人员管理组织专业的暖通工程施工队伍,包括项目经理、工程师、技术人员、施工工人等。
要对人员进行培训,提高他们的专业技能。
5. 安全措施在施工过程中,要严格遵守相关安全规定,保证员工的生命财产安全。
加强现场巡查,及时处理安全隐患。
6. 质量监督建立质量监督体系,对施工过程进行监督和检查。
确保施工质量符合相关标准要求。
7. 合作配合与其他相关专业部门进行合作配合,解决施工中的协调问题。
确保工程顺利进行。
8. 环保措施在施工过程中,要注重环境保护。
减少噪音、挥发物排放等对周围环境的影响。
四、现场管理1. 现场布置合理布置施工现场,确保设备材料的存放和使用方便。
标示出安全区域和危险区域,做好安全防护工作。
2. 施工进度及时跟进施工进度,控制施工质量。
对重要节点进行跟踪监管,确保工程按时完成。
3. 人员管理加强对施工队伍的管理,确保员工遵守规章制度。

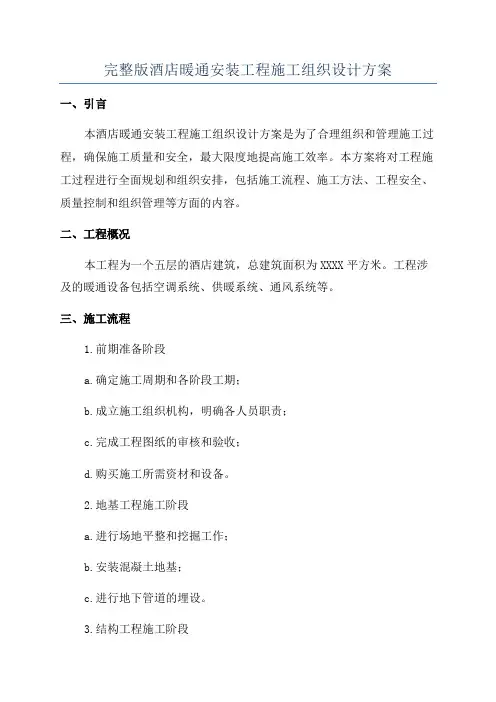

完整版酒店暖通安装工程施工组织设计方案一、引言本酒店暖通安装工程施工组织设计方案是为了合理组织和管理施工过程,确保施工质量和安全,最大限度地提高施工效率。
本方案将对工程施工过程进行全面规划和组织安排,包括施工流程、施工方法、工程安全、质量控制和组织管理等方面的内容。
二、工程概况本工程为一个五层的酒店建筑,总建筑面积为XXXX平方米。
工程涉及的暖通设备包括空调系统、供暖系统、通风系统等。
三、施工流程1.前期准备阶段a.确定施工周期和各阶段工期;b.成立施工组织机构,明确各人员职责;c.完成工程图纸的审核和验收;d.购买施工所需资材和设备。
2.地基工程施工阶段a.进行场地平整和挖掘工作;b.安装混凝土地基;c.进行地下管道的埋设。
3.结构工程施工阶段a.安装钢结构;b.安装楼梯和电梯;c.架设屋面板和外墙面板。
4.暖通设备安装阶段a.安装空调系统;b.安装供暖系统;c.安装通风系统;d.完成管道布线和安装。
5.室内装饰工程阶段a.进行室内隔墙施工;b.进行室内墙面和地板的装饰;c.安装室内吊顶和照明设备;d.安装室内门窗和家具。
6.系统调试和验收阶段a.进行暖通设备的系统调试;b.进行系统验收和检测。
四、施工方法1.组织管理a.成立专门的工程管理组织,明确工作职责;b.定期召开工程施工进展会议,汇报工作进展情况;c.周密安排工作计划,保证施工进度;d.安排专人负责材料采购和设备安装。
2.安全措施a.建立健全的安全制度和安全责任制;b.提供必要的劳动保护措施,并提供安全培训;c.设置安全警示标志和防护措施。
3.质量控制a.严格按照设计图纸和规范进行施工;b.安排专人进行质量巡查和验收;c.重要节点进行第三方质量检测。
4.施工设备a.采用先进的施工设备和工具,提高施工效率;b.定期进行设备维护和保养。
五、组织管理为了确保施工顺利进行,需要成立施工组织机构,明确各人员职责和工作流程。
施工组织机构包括总监、项目经理、技术负责人、安全负责人、质量负责人等。
暖通工程施工组织设计1目录第一章专项施工技术方案 (5)第1节管线综合布置 (5)第2节空调洁净系统施工技术方案 (7)第3节洁净室装修施工技术方案 (19)第4节工艺管道工程施工技术方案 (27)第5节电气施工技术方案 (36)第6节设备材料运输技术方案 (45)第7节洁净空调系统调试及检测方案 (49)第8节电气系统调试方法及技术措施 (58)第二章某电厂化学综合楼通风空调施工方案 (64)第1节工程概况及工程量 (64)第2节编制依据 (67)第3节作业前必须具备的条件和应作的准备 (68)第4节作业程序、方法和内容 (70)第5节作业过程中对控制点的设置和质量标准 (74)第6节作业的环境条件和安全要求 (77)第7节附录 (78)第三章南京某体育场暖通施工方案 (81)第1节工程概况 (81)1、空调系统 (81)2、机械通风系统 (81)3、防排烟系统 (81)4、系统用料 (82)第2节施工程序及技术要求 (82)1、施工主要程序 (82)2、主要施工方法及技术要求 (82)3、施工主要难点及解决办法 (94)24、技术复核项目及方法 (95)5、工程防护内容及方法 (95)第3节主要资源需用计划 (95)1、劳动力配备计划 (95)2、施工机械设备配备计划 (96)3、监视和测量装置配备计划 (96)第4节进度计划及工期保证措施 (96)1、进度计划见附表 (96)2、工期保证措施 (96)第5节质量.安全的要求及环境影响 (97)1、安全要求 (97)2、质量要求 (98)3、环境要求 (99)第6节所用的规范及标准目录 (99)第7节交工资料目录 (99)第8节检验批的划分 (100)第四章热水锅炉安装施工方案 (101)第1节 DHL29-1.57/130/80-AⅢ高温热水锅炉安装施工方案 (101)1、工程概况 (101)2、施工依据 (102)3、锅炉安装主要施工方法及技术标准 (102)第五章山西某博物馆通风空调调试方案 (111)第1节通风空调系统调试内容概述 (111)第2节技术质量保证措施 (111)第3节调试步骤及技术措施 (112)第4节安全措施 (116)第5节成品保护 (117)第6节附录 (117)第六章邢台某商厦通风空调施工方案 (118)3第1节编制依据 (118)第2节工程概况 (120)第3节施工准备 (120)第4节资源配置 (121)第5节施工项目 (123)第6节施工进度计划 (123)第7节主要项目施工方法及技术措施 (123)1、风管及部件制作 (123)2、风道及部件的安装 (124)3、设备安装 (126)4、风机盘管安装 (128)5、通风机安装 (129)6、空调水管道安装 (130)第8节工期保证措施 (131)第9节工程质量要求 (131)第10节安全文明施工要求 (131)第11节施工资料目标设计 (132)4专项施工技术方案第一节管线综合布置由于设计院进行专业设计时,管线布置方面往往只考虑各系统接口,对现场实际由于缺乏相关资料而造成布置方面可能产生的交叉及冲突,而施工单位由于具有现场第一手资料,对现场情况比较熟悉,结合自身解决施工技术方面经验,绘制的管线综合布置图较合理、实际,特别本工程的技术设备层中,工艺管线布置复杂,施工要求高,更加需要进行管线综合布置。
暖通工程施工组织设计方案
一、概述
暖通工程是室内空调与暖通的设计、施工技术专业,是工业和民用建
筑热能保温材料、施工技术和设备相结合的技术综合体系。
暖通工程的施
工项目不仅涉及空调系统设备的安装,同时还包括设备的回话测试、运行
试验、机械供暖和水暖的安装、排烟管道的安装、冷凝水系统的安装、新
型热源装置的安装等。
暖通工程施工组织设计方案是对暖通工程施工过程
中各种措施、过程、细节、材料及工具等的组织和安排,以满足施工质量、安全、施工效率的要求。
二、施工组织设计
1.施工进度安排
暖通工程施工的进度安排要求成本、质量和安全兼顾,以确保项目按
时完成,需要考虑的因素有:施工组织架构、工期、施工组织方案、物料
准备、人员投入、费用分配、安全措施、施工过程及管理等。
因此,在规
划施工进度时,应该分析工程量和技术难度,结合技术条件,分析施工组
织方式,考虑施工工序和连接技术,制定分类规范的施工进度计划。
2.组织施工
施工组织主要指的是施工的组织和管理,需要考虑的因素有:1)组
织结构,针对不同规模、条件的施工组织结构有所不同。
暖通工程施工组织设计一、背景介绍暖通工程施工组织设计是在建造施工过程中的一个重要环节,旨在合理安排施工流程、优化资源配置、确保施工质量和安全。
本文将详细介绍暖通工程施工组织设计的相关内容,包括施工组织设计的目的、原则、步骤、内容和注意事项等。
二、目的暖通工程施工组织设计的目的是为了确保施工过程的顺利进行,保证施工质量和施工安全。
通过合理的组织设计,可以提高施工效率,减少资源浪费,降低施工风险,保障工程进度和质量的达到。
三、原则1. 安全第一:确保施工过程中的安全,保护施工人员的生命财产安全。
2. 资源优化:合理配置施工人力、物力、财力资源,提高资源利用效率。
3. 协调配合:各施工单位之间要密切配合,协调施工进度,确保施工的联贯性和协调性。
4. 环保节能:在施工过程中要注重环境保护和节能减排,推行绿色施工理念。
5. 合理经济:在保证施工质量的前提下,尽量减少成本,提高经济效益。
四、步骤暖通工程施工组织设计的步骤主要包括:前期准备、施工方案设计、施工计划编制、资源配置、施工进度控制和质量控制等。
1. 前期准备在进行施工组织设计之前,需要进行充分的前期准备工作,包括对施工现场的勘察和测量、施工材料和设备的准备、施工人员的培训和资质审查等。
2. 施工方案设计根据建造设计图纸和施工要求,制定详细的施工方案。
施工方案应包括施工工艺流程、施工方法、施工工序、施工顺序、施工机具设备等内容。
3. 施工计划编制根据施工方案,制定施工计划。
施工计划应包括施工工期、施工任务分解、施工进度安排、施工资源需求等内容。
4. 资源配置根据施工计划,合理配置施工资源,包括人员、材料、设备等。
要确保资源的充足性和合理性,以满足施工进度和质量的要求。
5. 施工进度控制在施工过程中,要根据施工计划和实际情况,及时调整施工进度。
通过施工进度控制,可以及时发现和解决施工中的问题,保证施工进度的顺利进行。
6. 质量控制在施工过程中,要严格按照像关标准和规范进行施工,确保施工质量。
暖通专业施工组织设计方案
涉及到暖通专业的基本知识,有利于施工项目管理的模式。
1、暖通施工技术质量管理
①完善施工组织管理体系,建立完善的暖通施工组织机构。
②根据施工特点制定完善的施工细则,统一暖通施工技术质量标准,
严格控制质量。
③建立完善的施工技术指导书,专业化施工,实施专业分工管理,提
高施工质量。
2、施工组织实施方案
①确定施工部位和分工任务,明确施工单位、技术人员和施工任务,
并组织施工人员接受培训;
②实施科学的施工组织,实行区域化管理,运用工程一体化等现代化
管理手段;
③加强施工安全,实行安全教育培训和安全技术检查,防止事故和损
失的发生。
3、施工项目管理模式
①实施项目管理,定义施工流程,统一项目管理规范,确保项目进度、质量和经济效益;
②建立完善的检查机制,定期进行检查,及时发现并解决项目中存在
的问题;
③建立合理的施工管理流程,控制施工进度,有效地完善施工工艺流程;
④实施质量监督,定期检查暖通施工工程现场,及时发现质量问题,加强质量控制。
4、进度管理。
暖通施工组织设计方案1. 介绍本文档旨在提供一个具体的暖通施工组织设计方案,以确保暖通工程的顺利进行。
暖通施工组织设计是暖通工程施工前的重要环节,它涉及到施工队伍的组织安排、施工进度的控制、施工安全的保障等方面的内容。
通过合理的组织设计,可以提高施工效率,降低施工风险,保证施工质量。
2. 施工组织设计流程暖通施工组织设计的流程如下:1.明确施工目标:根据项目需求,明确暖通工程的施工目标,包括完成工期、质量要求等。
2.编制施工方案:根据工程需求和规范要求,编制详细的施工方案,包括施工工艺、材料配送、施工队伍组织等。
3.确定施工要求:根据设计图纸和施工方案,确定暖通工程的具体施工要求,包括施工技术、质量要求、安全要求等。
4.制定施工计划:根据项目工期和施工要求,制定详细的施工计划,明确施工的时间节点和工作内容。
5.组织施工队伍:根据施工计划,组织合适的施工队伍,包括项目经理、技术员、施工人员等,确保施工进度和质量。
6.安全保障措施:制定并执行详细的安全保障措施,确保施工过程中的安全;合理安排施工区域,避免与其他工程冲突。
7.施工进度控制:定期检查施工进度,发现问题及时调整,确保施工按计划进行。
8.质量管理:建立质量管理体系,制定相应的质量检查标准和程序,确保暖通工程的质量符合要求。
9.施工完成验收:完成暖通工程施工后,进行验收并做好相应记录,确保施工质量和施工结果满足设计要求。
3. 施工组织设计要点以下是进行暖通施工组织设计时需要注意的要点:3.1 施工技术要求•根据施工图纸和技术要求,合理选择施工方法和工艺流程;•注意施工顺序,避免工序交叉影响施工进度;•合理安排施工区域,确保施工作业的顺利进行;•对于特殊工艺和设备,要提前安排专业技术人员参与施工。
3.2 施工质量要求•制定施工质量控制标准,包括材料选用、施工工艺、施工人员技术要求等;•配备质量检测设备和人员,对关键部位进行质量检验;•配合监理单位参与施工质量检查和评审;•出现施工质量问题时,及时采取纠正措施,并做好记录。
第1篇本工程为某办公楼暖通安装工程,主要包括采暖、通风、空调三个系统。
工程范围为办公楼内所有区域的暖通设备安装及调试。
二、编制依据1. 设计图纸:包括暖通系统施工图纸、设备清单、材料清单等。
2. 国家及行业相关规范、标准:如《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)、《通风与空调工程施工质量验收规范》(GB50243-2002)等。
3. 施工现场实际情况:如场地条件、施工环境等。
三、施工准备1. 施工技术准备:组织技术人员熟悉图纸、规范,了解工程特点,制定施工方案。
2. 施工现场条件准备:清理施工现场,确保施工环境安全、整洁。
3. 人员准备:组织施工队伍,明确施工人员职责,进行技术交底。
4. 施工材料准备:按照设计要求,提前采购、检验材料,确保材料质量。
5. 主要工机具准备:准备足够的施工工具和设备,确保施工顺利进行。
四、施工方法及工艺1. 采暖系统施工:(1)管道安装:按照设计要求,进行管道安装,确保管道安装位置准确、牢固。
(2)阀门安装:安装阀门,确保阀门启闭灵活、严密。
(3)散热器安装:按照设计要求,安装散热器,确保散热器安装位置合理、牢固。
2. 通风系统施工:(1)风管安装:按照设计要求,进行风管安装,确保风管安装位置准确、牢固。
(2)通风设备安装:安装通风设备,确保设备启闭灵活、运行稳定。
(3)风道连接:进行风道连接,确保连接严密、无泄漏。
3. 空调系统施工:(1)空调设备安装:按照设计要求,安装空调设备,确保设备安装位置合理、牢固。
(2)管道安装:安装空调管道,确保管道安装位置准确、牢固。
(3)阀门安装:安装阀门,确保阀门启闭灵活、严密。
五、质量控制1. 材料质量:严格按照设计要求,对材料进行检验,确保材料质量合格。
2. 施工质量:严格按照规范、标准进行施工,确保施工质量符合要求。
3. 系统调试:对系统进行调试,确保系统运行稳定、安全。
六、安全措施1. 施工现场安全:制定施工现场安全管理制度,确保施工现场安全。
暖通工程施工组织设计一、引言暖通工程施工组织设计是指在施工前对暖通工程进行详细规划和设计,包括施工流程、施工方法、施工组织架构、资源配置等内容,旨在确保施工过程顺利进行,保证工程质量和安全。
二、施工流程1. 前期准备阶段在施工前,需要进行项目调研、现场勘测和设计方案制定等工作。
确定暖通工程的施工范围、施工周期、施工队伍规模等。
2. 施工准备阶段施工准备阶段主要包括材料采购、设备调配、人员组织等工作。
根据设计方案,制定材料采购计划,确保所采购材料的质量和数量满足施工需要。
同时,根据施工进度安排,调配所需设备和人员。
3. 施工实施阶段施工实施阶段是整个施工过程的核心阶段。
根据施工图纸和设计方案,按照施工流程进行施工作业。
包括以下几个主要环节:- 基础施工:进行地下管道的敷设和安装,包括给水管道、排水管道等。
- 设备安装:根据设计方案,安装暖通设备,如锅炉、空调设备等。
- 管道安装:根据设计方案,进行暖通管道的安装和连接。
- 绝热施工:对管道进行绝热处理,确保热能的传递效果。
- 调试验收:对已完成的施工进行系统调试和验收,确保设备和管道正常运行。
4. 施工总结阶段施工总结阶段主要包括施工记录整理、施工质量评估和施工成本核算等工作。
对施工过程中的关键节点进行记录和整理,评估施工质量是否符合设计要求,核算施工成本是否符合预算。
三、施工方法1. 传统施工方法传统施工方法是指按照传统的施工流程和工艺进行施工作业。
该方法适用于规模较小的暖通工程,施工周期相对较短的情况。
2. 模块化施工方法模块化施工方法是指将暖通工程划分为多个模块,分别进行施工,然后再进行组装。
该方法适用于规模较大的暖通工程,可以提高施工效率和质量。
3. 预制装配施工方法预制装配施工方法是指将暖通设备和管道在工厂进行预制和装配,然后运输到现场进行安装。
该方法适用于施工现场条件较差或时间紧迫的情况,可以减少现场施工工期。
四、施工组织架构1. 项目经理负责整个暖通工程施工的组织和管理,包括施工方案的制定、资源的调配、进度的控制等。
暖通工程施工组织设计一、项目概况本项目位于某市中心商业区,占地面积约5000平方米,建造总面积约20000平方米,包括商业综合体和办公楼。
暖通工程是该项目的重要组成部份,涉及供暖、通风、空调、给排水等系统的设计与施工。
二、设计目标1. 提供舒适的室内环境:根据建造用途和人员密度,确保室内温度、湿度、空气质量等指标符合相关标准,满足用户的舒适需求。
2. 节能环保:通过合理的设计和选用高效设备,降低能耗,减少对环境的影响。
3. 安全可靠:确保暖通系统的设计、施工和运行符合相关法规和标准,保证系统的安全性和可靠性。
三、施工组织设计内容1. 项目组织结构本项目的施工组织结构包括总监、项目经理、技术负责人、施工班组等。
总监负责项目的整体管理和协调,项目经理负责具体的施工安排和进度控制,技术负责人负责暖通工程的技术指导和质量控制,施工班组负责具体的施工任务。
2. 施工进度计划根据项目的工期要求和施工内容,制定详细的施工进度计划。
包括施工各阶段的开始时间、结束时间、关键节点和里程碑,确保施工进度的合理安排。
3. 施工方案根据建造设计图纸和暖通工程设计方案,制定具体的施工方案。
包括施工工艺流程、施工方法、施工材料选用、设备安装位置等。
确保施工方案符合设计要求,并能够顺利实施。
4. 施工人员组织根据施工进度计划和施工方案,合理组织施工人员。
包括施工班组的人员数量、职责分工、培训要求等。
确保施工人员具备相应的技术能力和工作经验,能够胜任各项施工任务。
5. 施工设备和材料准备根据施工方案和施工进度计划,提前准备好所需的施工设备和材料。
包括暖通设备、管道、管件、绝缘材料等。
确保施工过程中的设备和材料供应及时、充足。
6. 施工质量控制制定施工质量控制计划,包括施工过程中的检查、测试和验收要求。
对施工过程中的关键节点和重要工序进行质量把控,确保施工质量符合设计要求和相关标准。
7. 安全管理措施制定施工安全管理方案,包括施工现场的安全防护措施、施工人员的安全培训和安全操作规程等。
暖通工程施工组织设计暖通工程施工组织设计是指在暖通工程施工过程中,根据工程的具体要求和施工条件,制定合理的施工组织方案,确保施工过程的顺利进行,并保证工程质量和安全。
本文将从施工组织设计的目的、内容、步骤以及注意事项等方面进行详细阐述。
一、施工组织设计的目的暖通工程施工组织设计的目的是为了合理安排施工队伍、设备和材料,科学组织施工过程,确保施工进度和质量,并最大程度地减少施工风险和事故发生的可能性。
通过施工组织设计,可以提前规划施工过程中可能遇到的问题,并制定相应的解决方案,从而保证施工的顺利进行。
二、施工组织设计的内容1. 施工队伍组织:根据工程规模和施工进度,确定施工队伍的人员数量和职责分工,确保施工过程中各项工作有序进行。
2. 施工设备安排:根据工程的特点和要求,确定所需的施工设备种类和数量,合理安排设备的使用顺序和时间,以保证施工进度。
3. 施工材料供应:根据工程进度和材料消耗量,制定材料供应计划,确保施工过程中材料的及时供应和质量的可靠性。
4. 施工工序安排:根据工程施工的逻辑关系和施工工艺要求,制定施工工序的安排方案,确保各个工序的顺利衔接和施工质量。
5. 安全措施:制定施工过程中的安全措施和应急预案,确保施工人员的安全和工程的安全。
6. 质量控制:制定施工过程中的质量控制措施和检验标准,确保施工质量符合规范要求。
三、施工组织设计的步骤1. 调研和分析:对工程的施工条件进行调研和分析,包括工程的地理环境、气候条件、施工场地、施工材料等方面的情况。
2. 制定施工方案:根据调研和分析的结果,制定合理的施工方案,包括施工队伍组织、施工设备安排、施工材料供应、施工工序安排、安全措施和质量控制等方面的内容。
3. 编制施工组织设计图:根据施工方案,编制施工组织设计图,详细说明施工过程中各项工作的安排和要求。
4. 审核和修改:将编制好的施工组织设计方案提交给相关部门进行审核,根据审核结果进行修改和完善。
住宅楼暖通工程施工组织设计方案一、工程概况本住宅楼暖通工程位于具体地点,总建筑面积为具体面积平方米,地上具体层数层,地下具体层数层。
该工程暖通系统包括采暖系统、通风系统和空调系统,旨在为居民提供舒适的室内环境。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,组织施工人员进行技术交底。
2、编制施工方案和施工进度计划,明确施工工艺和质量要求。
(二)材料准备1、根据施工图纸和材料清单,采购优质的暖通材料和设备,如管材、阀门、风机、空调机组等。
2、对进场材料进行检验和验收,确保材料质量符合要求。
(三)施工机具准备1、配备齐全的施工机具,如电焊机、切割机、套丝机、试压泵等。
2、对施工机具进行调试和维护,确保其性能良好。
(四)劳动力准备1、组织专业的施工队伍,包括管道工、焊工、通风工等。
2、对施工人员进行培训和考核,确保其具备相应的技能和资质。
三、施工工艺流程(一)采暖系统施工工艺流程1、安装准备:清理施工现场,测量放线,确定管道支架位置。
2、支架制作与安装:根据设计要求制作支架,并安装牢固。
3、干管安装:按照施工图纸安装采暖干管,保证管道坡度和连接质量。
4、立管安装:从下往上依次安装立管,注意与干管的连接方式。
5、支管安装:根据散热器位置安装支管,确保支管长度和坡度符合要求。
6、散热器安装:将散热器安装在预定位置,并与支管连接牢固。
7、系统试压:对采暖系统进行水压试验,检查系统的密封性。
8、系统冲洗:冲洗系统内的杂物和污垢,保证水质清洁。
9、系统调试:调试系统的温度、压力等参数,确保系统正常运行。
(二)通风系统施工工艺流程1、施工准备:熟悉图纸,确定通风设备和管道的位置。
2、风管制作:根据设计要求制作风管,采用合适的连接方式。
3、风管安装:将制作好的风管安装在预定位置,保证风管的平整度和密封性。
4、通风设备安装:安装风机、风口等通风设备,注意设备的安装方向和位置。
5、系统调试:调试通风系统的风量、风速等参数,确保系统满足设计要求。
暖通工程施工组织设计一、项目背景暖通工程是建筑工程中的重要组成部分,负责建筑物内部的供热、通风、空调和给排水系统的设计、安装和调试工作。
为了确保暖通工程施工的高效、安全和质量,需要进行施工组织设计,明确施工方案、工作流程和安全措施,保障施工进度和工程质量。
二、施工组织设计目标1. 确定施工方案:根据设计图纸和相关技术要求,制定具体的施工方案,明确施工过程中的工序、工艺和材料使用等内容。
2. 安全施工:制定安全施工方案,明确施工现场的安全措施、防护设施和应急预案,确保施工过程中人员和设备的安全。
3. 合理组织施工流程:制定施工进度计划,合理安排施工流程,确保施工进度符合项目要求。
4. 优化资源配置:合理安排施工人员、设备和材料的调配,提高资源利用效率,降低施工成本。
5. 质量控制:制定质量控制方案,明确施工过程中的质量检验和验收标准,确保工程质量符合要求。
三、施工组织设计内容1. 施工方案:根据设计图纸和技术要求,制定具体的施工方案,包括施工工序、工艺流程、施工顺序、施工方法和材料使用等内容。
详细说明每个工序的施工要点和注意事项。
2. 安全施工方案:根据相关法规和标准,制定安全施工方案,包括施工现场的安全措施、防护设施和应急预案。
明确施工人员的安全要求和操作规范,确保施工过程中的安全。
3. 施工进度计划:根据项目要求和施工方案,制定施工进度计划。
明确每个工序的施工时间、工期和关键节点,合理安排施工流程,确保施工进度符合项目要求。
4. 资源调配计划:根据施工方案和进度计划,合理安排施工人员、设备和材料的调配。
确保施工现场有足够的人员和设备,并按时供应所需的材料,提高资源利用效率。
5. 质量控制方案:制定质量控制方案,明确每个工序的质量检验和验收标准。
确保施工过程中的质量符合设计要求和相关标准,提高工程质量。
6. 环境保护措施:制定环境保护措施,包括施工现场的噪音、粉尘和废水处理等。
确保施工过程对周围环境的影响最小化,保护环境安全。
目录第一章工程概况 (2)第二章施工部署 (3)第三章主要施工方法及质量控制点设置。
(4)第四章技术组织 (11)第五章质量保证措施 (12)第六章施工成品保护措施 (12)第七章安全消防措施 (13)第八章现场文明施工管理措施 (14)第九章降低成本措施 (14)工程概况1、建筑概况1.1本工程为某报社干部住宅1号楼,地下一层为设备层,地下二层为人防,地上共九层为住宅,总建筑高度28.25米,总建筑面积10231平方米。
建筑物地点为某路40号。
2、安装工程概况2.1本安装工程招标范围:电气工程、给排水工程(不含卫生器具)、采暖工程、通风工程。
3、给排水工程(不含卫生器具)、采暖工程、通风工程主要内容3.1给排水管道与卫生工程3.1.1给水系统:生活水泵设在地下一层,由市政两条DN100供水管至建筑物,生活供水由变频设备供水。
3.1.2消防栓系统:为临时高压给水系统,由设在地下一层的消防水池水泵、屋顶水箱供水,消防水池为110m3,屋顶水箱18m3。
3.1.3排水系统:生活给水直接排至室外,首层单独排出,经化粪池后排入污水管网,地下室废水直接排,由污水泵排入室外管网,污水泵液位控制。
3.1.4管材选用:生活给水管采用热镀锌管,消火栓采用焊接钢管焊接;生活排水管铸铁管,承插连接。
3.1.5吊顶内的给排水管均做防接露保温,保温材料为10mm的聚氨脂塑料软管,外缠玻璃布,刷防火漆一遍;设备层,楼梯间内的给排水管、消防管用30mm岩棉管壳保温,外缠玻璃布,刷调和漆二遍。
3.2采暖系统3.2.1热源由小区锅炉房供给80-55°C热水,采用分户供暖,下供下给,供回水干管附设在管道井内,在每单元入口处设有供回水压差控制器。
管井内设包括分户热计量表在内的入户装置。
户内系统为水平单管串联式,管道埋地布置,住宅部分每组散热器设三通调节阀。
3.2.2暖气片选用:地下车库采用内径无砂柱翼型定向对流铸铁散热器,型号为TTD600;住宅及办公采用铜管铝串片散热器,型号为RVS-G。
3.2.3管材选用:供水及回水干管采用热镀锌管,螺纹连接,埋设在地面垫层内的管道采用交联铝塑复合管(XPAP),并不得有接头,出地面后用专用铜管件连接。
3.3通风工程3.3.1风烟道用镀锌钢板,厚度分别为1.0mm及3.0mm。
3.3.2所有风烟道每户均设倒流装置。
4、工程施工、验收应遵守的技术标准、规范GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》GB50243-2002《通风与空调工程施工质量验收规范》GBJ300-88《建筑安装工程质量检验评定统一标准》GBJ302-88《建筑采暖卫生与煤气工程质量检验评定标准》SGS59-88《建筑现场文明管理规定》02SS405-1-4《建筑给水塑料管安装》(2002年合订本)GJJ/T29-98《建筑排水硬聚乙烯管道工程技术规范》91SB1-91SB9《华北设备安装通用图集》GB50194-93《建设工程施工现场供用电安全规范》其它有关北京市建筑安装行业技术规范、标准、法令、法规、文件。
施工部署3、总进度总控制:在项目部总设计指导下,结合土建主体及装修进度进行综合安排,随时修改计划。
为计划的实施应做好以下工作:(1)项目班子应在土建总进度计划指导下,由项目经理助理协助项目经理编制月旬施工作业计划,由各专业人员向施工班组作好月旬计划交底,使班组人员明确工作目标。
(2)项目经理及相关人员应按时参加现场办公会议,正式安装期间随时组织召开有各工长、班长、骨干参加的安装协调会,及时检查平衡工程进度及工序搭接的有关问题,工程部按月召开生产会,以协调劳动力、技术、质量、安全、资金、材料供应等有关事宜。
(3)按时参加协调会,及时做好安装与土建及装修的配合,以保证总体计划的实施。
(4)安装工程进度安排见土建施工计划网络图。
4、配合部署:4.1安装各工种间的配合:(1)管道、电气安装的配合:各专业工种本着小管道让大管道及不影响设备使用效果的原则,对使用功能有所影响及变动量较大的应及时与设计联系,并办理变更、洽商,确定并调整各管道、电气线路的位置、走向。
(2)隔热保温与管道施工的配合:管道按施工段及按系统安装后及时防腐、试压及隔热保温。
(3)油漆施工配合:施工中各种需油漆的管道、支架均刷底漆,待交工前按统一色泽规定刷面漆,个别需先刷完的由现场施工员确定。
(4)设备安装与管道、电气的配合:设备到货后应尽快就位(如水泵等),为管道配管及电气接线创造条件。
(5)设备试运转配合:调试前由电工先将电机试运转合格,设备调试时以设备钳工及管道工为主,调试前组织由各工种参加的调试小组统一安排试车调试工作。
4.2安装与土建的配合:为配合项目部争创优质工程,体现施工技术水平、管理素质。
与土建密切做好交插作业,甘当施工“配角”,强化创精品意识。
深化基层作业,强化质量管理,做到上道工序不合格绝不交付下道工序施工,以分工序分部位施工质量的完整来确保整个工程的施工质量。
在电气、暖卫设备安装施工中坚持做到“三不剔凿”原则,即:打好地面后不剔凿;贴好瓷砖后不剔凿;墙、板喷白后不剔凿。
(1)预埋阶段的配合:安装各工种按图预埋中不得随意破坏建筑钢筋,与结构有矛盾处由工长与土建协商处理。
楼板及墙内错、漏、堵或设计变更增加的埋管,必须在未做面层前补埋。
地下室防水外墙的各工种的预留、预埋不允许漏埋及错位,以免补做后破坏外墙防水效果。
大型预留洞应由相应工种与土建配合,由土建预留。
(2)厨卫间及暖卫施工配合:在土建主体施工时,配合进行留孔,安装时由土建确定建筑50线标高。
土建防水施工前,安装必须把预埋件及留洞工作做好,不得损坏地面防水层。
在暖卫施工中,必须从源头抓起,从预留洞开始,严格按规定要求的尺寸,距离标高、坡度组织施工。
为避免管根处有裂纹和接抹痕迹,坚持做到在打混凝土地面前先预埋立管套管,每隔三层吊一层线,达到层层套管上下对齐,定位准确无剔凿,确保全楼立管垂直度,坚持套裁过墙管道瓷砖。
管卡安装固定瓷砖不接缝,以确保土建贴瓷砖质量。
有效控制暖卫安装质量。
(3)设备基础及留孔与设备安装的配合。
设备基础应尽早浇筑,未达到70%以上强度时,不得安装设备,基础及留孔由土建施工,相关安装专业配合,完成后土建向安装办理交接检查记录。
(4)施工现场配合:因施工单位多,穿插作业多,对施工用电、现场、交通及场地使用应在项目部统一安排下协调解决,以达互创条件的目的。
(5)成品保护的配合:安装施工不得随意剔槽打洞:因设计变更原因打洞,应与土建协商,确定位置及大小经同意后方可剔凿。
安装过程中应注意墙、地面、吊顶的保护,不得污染、破坏。
通过项目部与各施工单位协调共同搞好安装成品保护,安装同时也对土建成品保护负责。
土建施工人员不得随意扳动已安装的管道、线路、开关、阀门等,未交工的厕所不得使用,地面垃圾灰尘不得用水冲进已安装好的排水管道,不得随意取走各种保护措施,以防堵塞、污染。
4.3与建设单位及监理公司的配合:图纸、资料及设计变更通知等,由建设单位和监理公司按规定数量及时供应,并协调与设计有关的事宜。
监理公司在施工过程中对安装进行监督:安装及时进行设备、材料报验、隐蔽工程报验。
设备开箱检查、试车、试压、等应约请建设单位与工程监理人员参加验收。
按时参加甲方或监理公司组织的各种会议,双方履行各自的义务。
主要施工方法及质量控制点设置。
1.给排水管道工程1.1工艺流程:1.2.1、冷、热水管道安装熟悉设计及规范要求,根据土建进度,提前使各种材料及机械进场,配合土建进度做好各种预留孔洞、管槽,稳栽各种埋件及预制埋设各种套管。
根据土建进度,现场测绘各系统管道草图,选好管材,安排好工作场地及照明、动力设备等准备工作。
支、吊架制作安装:按照设计要求的管道标高、坡度结合吊卡间距、管径在支吊卡中心计算每根吊棍的长度。
依据设计或标准图集确定各种管道的固定方式,确定托、吊架的形式、规格,并按需要预留埋件及打穿板孔或以膨胀螺栓方式固定。
管道连接:金属管道连接采用丝扣连接、焊接、排水铸铁管用石棉水泥捻合连接、柔性接口。
A:丝扣连接:根据现场测绘草图画线断管,断管使用砂轮锯、手锯、管子割刀,三种方法按需使用,断管后将毛刺、边清除干净,使用套丝机或手工套板套丝,丝扣质量、长度应符合相应标准要求,套丝后用管件试验,以能用手带入三扣为宜。
在丝扣处涂铅油,缠麻后以大小适当的将管件拧紧,使丝扣外露2~3扣,去掉麻头,擦净铅油,并防腐。
逐段安装调直,联接时不能只顾预留口方向还要照顾到管材的弯曲度,相互找正后再将预留口方向转到合适部位并保持正直。
管道调直不得损坏管材。
B:管道焊接:根据设计要求,一般管径在32mm以上的采暖管道以及消火栓系统管道可采用焊接连接。
焊接前要将两管轴线对中,先将两管端部点焊牢,DN100mm以下点3点。
管道与法兰盘焊接,先将管材插入法兰盘内,先点2~3点焊再用角尺找平后方可焊接,法兰盘两面施焊,其内侧焊缝不得凸出法兰盘密封面,且应注意防腐。
管道安装单项试压以后,派专人配合土建用同标号混凝土或砂浆把孔洞堵严、抹平。
试压:在干管或隐蔽管道安装完毕用电动或手动试压泵按设计和规范要求进行单项水压试验;全部干、立、支管安装完毕按设计和规范要求进行系统水压试验。
试压前将预留口堵严,关闭入口总阀及泄水阀及低处放风阀,打开主管阀门和高处放风阀注水,注满水后关闭阀门试压,检查全部系统,漏水处做好记号放水修理再试压直到合格,通知监理单位验收并整理验收记录,再拆除试压泵泄尽系统内试压用水,冬季试压后必须将水全部泄尽以免冻坏管道。
管道冲洗:管道试压合格后,调试运行前进行管道冲洗,进水、排水口选择适当位置,排水管径不应小于被冲洗管径的60%,并以最佳压力和流量冲洗直到出口处的水色和透明度与入口处目测一致为合格。
防腐保温:各种黑铁管及镀锌层被破坏的镀锌管均应防腐,并按设计及规范要求保温。
1.2.2排水铸铁管安装铸铁管安装前清扫管膛,将承口内侧和插口外侧端头的沥青除掉,承口转向来水方向顺序排列。
连接的对口间隙应不小于3mm。
找平找直后固定拐弯及始端处,防止捻口时轴向移动。
捻口前清除承口内污物,将油麻绳拧成麻花状,用麻钎捻入口内2圈以上,约为承口深度1/3,并使承口周围保持均匀、捻实。
再捻入石棉水泥重量比3:7的石棉水泥灰,随填随捣,填满后用手锤打实直至承口打满,灰口表面光滑平整后,覆盖麻绳等含水物定时浇水养护2~5天,冬季(低于5℃时)采取防冻措施。
按规范要求设立支吊架吊装完毕后,试压冲洗。
为减少在安装中捻固灰口,对部分管材与管件预先按测绘的草图捻好灰口,并编号整齐码放在平坦的场地,管道下方以木方垫实、垫平,并覆盖含水草帘定时浇水1~2养护天方能移动,运到现场安装,冬季采取防沫措施,并加长养护时间。
