施工升降机地基基础方案及计算书资料讲解
- 格式:doc
- 大小:579.00 KB
- 文档页数:10
施工升降机计算书本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T 10054-2005),《施工升降机安全规则》(GB10055-2007),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB 50010-2002)等编制。
一、参数信息1.施工升降机基本参数施工升降机型号:SC200*200;吊笼形式:双吊笼;架设总高度:80m;标准节长度:1.508m;底笼长:3.5m;底笼宽:2.7m;标准节重:142kg;对重重量:1300kg;单个吊笼重: 1800kg;吊笼载重:2000kg;外笼重:1600kg;其他配件总重量:200kg;2.楼板参数基础混凝土强度等级:C30;楼板长:5m;楼板宽:5m;楼板厚:250mm;梁宽:0.4m;梁高:0.6m;14@150;14@150;12@15012@150;梁截面底部纵筋:420;10@100;箍筋肢数:4;3.荷载参数:施工荷载:2.5kN/m2;4.钢管参数:钢管类型:Ф48×3.0;钢管横距: 600mm;钢管纵距: 600mm;钢管步距: 1200mm;模板支架立杆伸出顶层横向水平杆中心线至模板支撑点的长度:0.1 m;二、基础承载计算:导轨架重(共需54节标准节,标准节重142kg):142kg×54=7668kg,施工升降机自重标准值:P k=(1800.00×2+1600.00+1300.00×2+2000.00×2+7668.00+200.00)×10/1000=196.68kN考虑动载、自重误差及风载对基础的影响,取系数n=2.1基础承载力设计值:P=2.1×196.68=413.03kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=4/4=11、荷载计算楼板均布荷载:q=413.028/(3.5×2.7)=43.707kN/m22、混凝土顶板配筋验算依据《建筑施工手册》(第五版):M xmax=0.0234×43.707×4×42=65.455kN·mM ymax=0.0234×43.707×4×42=65.455kN·mM0x=-0.0677×43.707×4×42=-189.372kN·mM0y=-0.0677×43.707×4×42=-189.372kN·m混凝土的泊桑比为μ=1/6,修正后求出配筋。
升降机基础施工方案(1)一、前言升降机基础施工是建筑工程中的重要环节,它直接影响到整个建筑物的安全稳定性。
本文将介绍升降机基础施工的具体方案。
二、施工前准备在开始升降机基础施工之前,首先需要进行周密的施工前准备工作。
包括但不限于以下几个方面: - 确定施工区域及相关尺寸; - 进行地面测量、勘探,确保施工地基条件符合要求; - 确定升降机的位置、尺寸及承重要求; - 搭建施工围栏,确保施工场地安全。
三、基础施工步骤1. 地基处理在确定地基条件符合要求后,需要进行地基处理,通常包括以下几个步骤: - 地面平整:清除地面上的障碍物,确保施工面平整; - 基础开挖:根据设计要求进行基础开挖,保证基础尺寸符合要求; - 基础捣实:在基础开挖完成后,需进行捣实处理,确保基础坚固。
2. 基础浇筑基础开挖和捣实完成后,需进行基础浇筑。
浇筑过程中需要注意以下几点: - 配合比例:按照设计要求,控制好水灰比例; - 浇筑顺序:从中心向外逐渐浇筑,确保基础均匀一致; - 筑面处理:在浇筑完成后,需要对筑面进行处理,保证表面平整。
3. 基础固化基础浇筑结束后,需进行基础固化,以确保基础的强度和稳定性。
在基础固化过程中,需要注意以下几点: - 养护时间:根据具体情况确定养护时间,确保基础充分固化; - 养护方式:可以采取覆盖保湿或者喷水养护等方式; - 养护温度:控制好养护温度,避免温度过高或过低影响固化效果。
四、施工注意事项在进行升降机基础施工时,需要注意以下几点: - 安全第一:施工过程中务必保障施工人员的安全,严格按照相关规定使用安全防护设施; - 质量保证:严格按照设计要求进行施工,确保施工质量符合标准; - 进度控制:合理安排施工进度,确保按时完成施工任务。
五、总结升降机基础施工是建筑工程中的关键环节,本文介绍了基础施工前的准备工作、施工步骤及注意事项,希望能对相关从业人员提供帮助。
在进行施工过程中,务必认真执行相关规定和标准,确保施工质量和安全。
施工升降机基础承载力计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005-20036、《钢结构设计规范》GB50017-20037、《砌体结构设计规范》GB50003-2011一、参数信息1.施工升降机基本参数2.楼板参数3.荷载参数:二、基础承载计算:导轨架重(共需35节标准节,标准节重175kg):175kg×35=6125kg,施工升降机自重标准值:=((1480×2+1480+1258×2+200+6125)+2000×2)×10/1000=;Pk施工升降机自重:P=×(1480×2+1480+1258×2+200+6125)+×2000×2)×10/1000=;考虑动载、自重误差及风载对基础的影响,取系数n=P=×P=×=三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=3/4=1、荷载计算楼板均布荷载:q=(3×=m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):=××32=·mMxmax=××32=·mMymaxM0=××32=·mx=××32=·mM0y混凝土的泊桑比为μ=1/6,修正后求出配筋。
板中底部长向配筋:Mx =Mxmax+μMymax=+6=·mαs =|M|/(α1fcbh2)=×106/×××103×=;ξ=1-(1-2×αs)1/2=1-(1-2×=;γs=1-ξ/2=2=;As =|M|/(γsfyh)=×106/××=233.09mm2。
施工升降机基础专项方案一、方案背景和概述随着现代建筑施工技术的发展,施工升降机作为重要的施工机械设备之一,广泛应用于高层建筑、桥梁、塔吊等工程项目中。
施工升降机的安全运行对项目进度和质量有着重要的影响,因此需要建立合理的施工升降机基础专项方案以确保其正常运行。
本方案将从地基选址,地基处理,施工工艺和设备选用等方面介绍施工升降机基础专项方案。
二、地基选址1.地基选址要选择承载能力足够强的地方,避免软弱地基或者地下水位较高的地方,以确保施工升降机的稳定运行。
2.根据设计要求,进行地质勘察,确定地基的土质和承载能力,并结合工程施工需要,选择合适的地基。
三、地基处理1.施工升降机的地基处理是保证其正常运行的重要环节。
2.通过地基处理手段,可以提高地基的稳定性和承载能力,减小地基的沉降和变形。
3.地基处理方式可以选择为加固地基、排水处理、灌注桩等。
四、施工工艺1.施工前需要制定详细的施工工艺方案,确定施工升降机的安装位置、操作方法、使用要求等。
2.施工过程中,需要按照规定的工艺进行施工,严格控制每个环节的质量。
3.施工过程中要保证施工升降机与周边环境的安全和协调,避免因施工升降机的使用而影响周边建筑物和人员的安全。
五、设备选用1.施工升降机的选用需要根据工程需求、施工场地和资源条件等因素进行综合考虑。
2.选择具有稳定性好、承载能力大、高度和速度可调节的施工升降机。
3.施工升降机的使用寿命长、维护方便,保证施工的连续性和效率。
六、安全措施1.施工升降机的安全运行是保障施工工人生命安全的重要条件,必须严格按照国家相关标准和规定进行操作。
2.安装并使用安全防护设施,例如安全门、防护网等,避免高空坠落和人员伤害事故的发生。
3.定期对施工升降机进行检修和维护,保证设备的可靠性和安全性。
七、环境保护1.施工升降机在使用过程中会产生一定的噪音和尘埃,需要采取相应的措施加以控制。
2.在选用施工升降机的同时,要考虑其对周边环境的影响,避免环境污染和生态破坏。
SC200型施工升降机基础施工设计计算解析1.引言2.施工升降机基础类型施工升降机的基础可以采用不同的类型,如钢筋混凝土基础、钢管桩基础等。
在设计计算前,需要确定基础的类型,以便进行相应的计算。
3.主要计算参数进行施工升降机基础设计计算前,需要确定以下主要参数:最大起升高度、最大起重量、升降机尺寸、风速、地震烈度等。
这些参数将直接影响基础的尺寸、深度和强度。
4.基础受力分析在进行施工升降机基础设计计算前,需要对基础的受力情况进行分析。
包括垂直荷载、水平荷载、弯矩等。
通过对基础受力情况的分析,可以确定基础的尺寸和强度。
5.基础尺寸计算根据基础受力分析的结果,可以进行基础尺寸的计算。
基础的尺寸计算包括基础底面尺寸、基础厚度、基础埋深等。
在进行基础尺寸计算时,需要考虑荷载的传递和分布情况,确保基础能够承受荷载并保持稳定。
6.基础强度计算基础的强度计算是为了确保基础能够承受荷载而进行的重要计算。
基础的强度计算包括基础底面的承载力计算、基础侧面和顶面的抗倾覆和抗浮力计算等。
通过基础强度计算,可以评估基础的稳定性和安全性。
7.基础施工工艺进行基础施工设计计算后,需要根据计算结果进行基础施工工艺的制定。
包括基础的浇筑、养护等。
在进行基础施工工艺制定时,需要考虑施工升降机的安装和拆卸,并保证施工安全和顺利进行。
8.结论通过施工升降机基础施工设计计算的详细解析,可以确保升降机的安全和稳定运行。
基础施工设计计算包括主要计算参数确定、基础受力分析、基础尺寸计算、基础强度计算和基础施工工艺的制定等。
在进行基础施工设计计算时,需要充分考虑升降机的荷载和受力情况,确保基础能够承受荷载并保持稳定。
同时,在基础施工过程中,需要严格按照设计要求进行施工,确保施工安全和顺利进行。

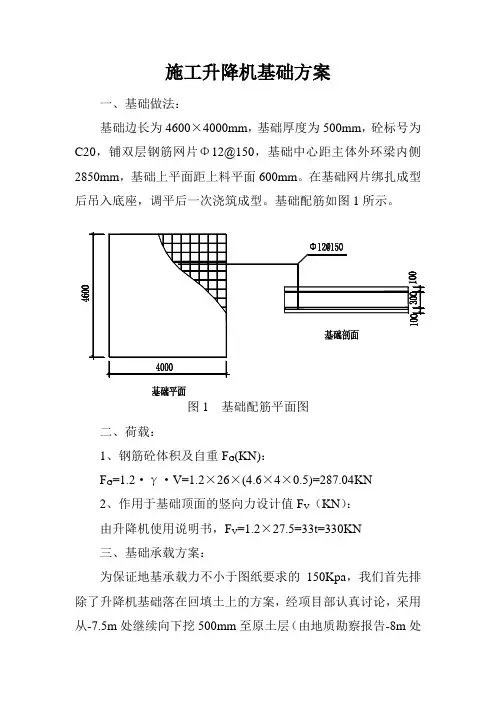

施工升降机基础方案一、基础做法:基础边长为4600×4000mm,基础厚度为500mm,砼标号为C20,铺双层钢筋网片Φ12@150,基础中心距主体外环梁内侧2850mm,基础上平面距上料平面600mm。
在基础网片绑扎成型V三、基础承载方案:为保证地基承载力不小于图纸要求的150Kpa,我们首先排除了升降机基础落在回填土上的方案,经项目部认真讨论,采用从-7.5m处继续向下挖500mm至原土层(由地质勘察报告-8m处地基承载力f=150Kpa),向上砌两道三七砖墙如图2所示,受力分析如图3所示。
由结构力学理论可知,当弯矩m1=m2时,系土方的回填。
由于实际受力模型为370砖墙和回填土联合受力,按以上承载方案进行验算是偏于安全的。
四、基础地基验算:1、基础地基承载力验算:按M5水泥砂浆,M10粘土砖砌筑370砖墩。
砖抗压强度设计值为1.5Mpa,回填土地基承载力按不小于60Kpa考虑。
F允许=σ砖·S砖+σ土·S土=1.5×103×(0.37×4)+60×(4.6-0.37×2)×4=3146KN> F G +F V=617.04KN故地基承载力满足要求。
2、砖墩抗压承载力验算:当回填土出现沉降时,所有荷载由砖墩承担。
验算此最不利条件下荷载。
按M5水泥砂浆,M10粘土砖砌筑370砖墩。
砖抗压强度设计值为1.5Mpa。
σ=(F G +F V)/S=(287.04+330)/(2×4×0.37)=208.5KN/m2=0.21 Mpa <【σ】=1.5Mpa故砖墩抗压承载力满足要求。
3、基础抵抗弯矩验算:(取1m为受力单元)(1)计算Mmin:q=(287.04+330)/4=154.26 KN/m当支点位置合理选择为X=0.207L时,存在Mmin=1/2qX2=1/2×154.26×0.95222=69.93KN·m(2)配筋验算:已知C20砼f cm=9.6N/mm2,f y=310 N/mm,h0=500-100=400mm,A S=M/( f y·h0·0.9)= 69.93×106/(310×400×0.9)=627mm2取配筋为Φ12@150,A S’=(1000/150)×3.14×6×6=754 mm2> A S=627mm2,故基础抗弯满足要求。
工业用房及配套设施项目施工升降机专项施工方案附录编制单位:编制人:目录第一章工程概况 (2)二、施工平面布置 (4)三、施工要求 (4)四、技术保证条件 (4)五、工艺流程 (5)六、施工方法 (6)七、操作要求 (7)八、检查要求 (9)第二章、施工安全保证措施 (9)一、组织保障措施 (10)二、技术措施 (13)第三章、验收要求 (15)一、验收标准 (15)二、验收程序 (16)三、验收内容 (16)四、验收人员 (18)第四章、施工升降机加固计算书 (19)配筋示意图 (21)支撑立面图 (22)第一章工程概况1.1 项目基本信息1.2 项目工程概况总建筑面积为46297.92m²,设计使用年限:50年;地上/地下层数:-1F,抗震等级:二级;结构类型:框架;建筑场地类别:Ⅱ类;层高11层,建筑高度:1号楼A单元36.15m,1号楼B单元36.15m,二号楼36.45m;抗震设防烈度:7度;耐火等级:二级;建筑结构安全等级:二级。
1.3、危大工程概况和特点本工程为商业、多层和高层住宅楼,结构类型为框架、框—剪力墙结构,各单体工程阳台多,结构悬挑部位多,受力复杂,施工升降机的要选好位置,方便材料运输,保证附着节点受力可靠;本工程部分施工升降机基础作用在回填土上,故要确保回填土的施工质量,保证地基承载力,表面出现地基不均匀沉降;本工程部分施工升降机基础设置在地下室顶板上,设计时应考虑基础对结构的影响。
施工升降机计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计标准》GB50005-20176、《钢结构设计标准》GB50017-20177、《砌体结构设计规范》GB50003-20118、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)9、SCD200/200J施工升降机使用说明书二、施工平面布置三、施工要求1、施工升降机位置选择的原则:满足使用功能及砌筑阶段装修阶段工程量。
施工升降机基础施工方案完整版一、概述随着建筑施工的不断发展,施工升降机作为一种重要的输送设备,被广泛应用于高层建筑施工现场。
本施工方案针对施工升降机的基础施工进行规划和安排,以确保施工升降机的安全稳定运行。
二、施工升降机的基础施工(一)地基处理1.根据施工升降机设备的负荷以及所在地的土质情况,确定地基承载力要求。
2.剖开地面,清除表土,并按照设计要求进行挖坑,并进行必要的排水处理,以防止积水对地基造成不利影响。
3. 在挖坑的底部铺设一层厚度为150mm的碎石层,以提高地坪的承载力和稳定性。
4.在碎石层上进行压实处理,提高地基的稳定。
(二)基础梁的施工1.根据施工升降机的设备负荷和构造特点,设计基础梁的尺寸。
2.根据设计要求,在地基上进行基础梁的垂直放样和定位,并进行水平调整。
3.结合基础梁的定位,施工基础梁的钢筋和混凝土。
(三)施工升降机支撑柱的施工1.根据设计要求,进行施工升降机的支撑柱的布置和定位。
2.根据支撑柱的位置,在基础梁上进行支撑柱的垂直放样和定位,并进行水平调整。
3.结合支撑柱的定位,施工支撑柱的钢筋和混凝土。
(四)施工升降机基础的细部处理1.对基础梁和支撑柱进行必要的细部处理,以确保施工升降机的安装稳定。
2.检查基础梁和支撑柱的尺寸是否符合设计要求,是否存在缺陷或损坏情况。
3.根据需要进行修复或加固处理。
三、施工安全措施(一)施工过程中,应设立明显的施工警示标志,并设置专人进行看守和引导。
(二)施工过程中,应遵守规章制度,保证施工人员的安全。
(三)施工升降机设备的安装过程中,必须由具有相关资质的专业人员进行操作。
(四)施工升降机设备的安装过程中,应严格按照操作规程进行操作,确保设备的安全稳定。
四、施工进度计划(一)地基处理阶段:计划完成时间为3天。
(二)基础梁施工阶段:计划完成时间为7天。
(三)支撑柱施工阶段:计划完成时间为5天。
(四)细部处理阶段:计划完成时间为3天。
五、施工质量控制(一)施工过程中,必须按照设计要求进行施工,确保施工质量。
施工升降机基础施工方案XXX施工电梯基础施工方案一、工程概况一)工程简况XXX由XXX投资兴建,XXX设计,实行建设监理制。
本工程主要建设高层住宅及相关公建配套设施,总建筑面积为.28平方米,其中地上建筑面积为.99平方米,地下建筑面积为.29平方米。
二)工程地理位置及周围环境本工程位于江苏省淮安市清河区,南至青年路、西至西安路、北至上海路,东侧为XXX。
现场已建立临时围墙,基地西侧的西安路、北侧的上海路和南侧的青年路将作为主要施工道路,可在此处布置施工期间的施工出入口。
三)建筑工程简况本工程施工范围包括1#—5#楼、地下室、商业用房、公建用房、健身设施场所和室外总体。
建筑物概况表:序号楼号面积(平方米)1 1#楼 .72 2#楼 .73 3#楼 .54 4#楼 9772.75 5#楼 .146 地下室 .27 1#楼商业建筑 4043.18 2#楼商业建筑 3158.79 3#楼商业+办公 7927.910 5#楼商业建筑 4776.6411 总计 .28二、编制依据本施工方案编制依据有:《建筑设计文件审查标准》、《电梯安装工程施工及验收规范》、《建筑施工图集》、《建筑工程施工组织设计规范》等。
三、施工电梯平面布置施工电梯平面布置应符合《电梯安装工程施工及验收规范》的要求。
四、施工电梯基础下地下室顶板支撑验算施工电梯基础下地下室顶板支撑验算应符合以下要求:1.顶板支撑应采用钢管支撑,其直径不小于60mm,壁厚不小于3.5mm,间距不超过1.5m。
2.钢管支撑应与地下室墙体固定连接,连接方式应采用螺栓连接或焊接连接。
3.顶板支撑应满足下列验算条件:1)支撑点荷载不超过设计荷载。
2)支撑点应按照设计要求均匀分布。
3)支撑点应满足地下室顶板的强度要求。
五、施工电梯基施工步骤与方法施工电梯基施工步骤与方法如下:1.确定电梯机房位置和尺寸,进行基础开挖。
2.进行基础处理,包括清理基坑、进行基础底部处理、设置支撑钢筋和钢管支撑等。
重庆市合川区北城沙坪路二期拆迁安置还房4~11#楼项目施工升降机基础专项施工方案批准:审核:初审:编制:深圳中海建筑有限公司重庆市合川区北城沙坪路二期拆迁安置还房项目部2011年10月20日目录一、编制总体思路................................................................................................................... - 1 -1.施工升降机定位 (1)2.施工升降机型号及品牌选择 (1)3.施工升降机基础结构形式 (1)二、编制依据 ......................................................................................................................... - 2 -三、工程概况 ......................................................................................................................... - 2 -一).劳动力需求计划 (3)二).施工机械需求计划 (3)三).材料需求计划 (3)五、施工升降机基础设计......................................................................................................... - 3 -一).施工升降机基础要求 (3)二).施工升降机基础设计 (4)三).施工升降机基础设计 (4)四).基础接地电阻设计 (6)五).排水及防护处理措施 (6)六、电梯基础验收................................................................................................................... - 7 -七、检查制度 ......................................................................................................................... - 7 -八、基础定位图...................................................................................................................... - 7 -4~11#楼施工升降机基础施工方案一、编制总体思路1.施工升降机定位根据已经审批通过的施工总平面布置图,由于场地移交不同时的情况,截止今日处于13#楼的南面的一期配电房还未拆迁,13#楼南面的土石方还不能开挖,对已经十分紧张的场地布置带来了极大的困难。
施工升降机基础计算关于施工升降机基础计算,品茗软件参数界面及计算书:施工升降机计算书本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T 10054-2005),《施工升降机安全规则》(GB10055-2007),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB 50010-2002)等编制。
一、参数信息1.施工升降机基本参数施工升降机型号SCD200/200J 吊笼形式双吊笼架设总高度(m) 60 标准节长度(m) 1.51底笼长(m) 4.5 底笼宽(m) 3标准节重(kg) 167 对重重量(kg) 1300单个吊笼重(kg) 1460 吊笼载重(kg) 2000外笼重(kg) 1480 其他配件总重量(kg) 2002.楼板参数基础混凝土强度等级C30 楼板长(m) 4楼板宽(m) 3 楼板厚(m) 0.3梁宽(m) 0.8 梁高(m) 0.3板中底部短向配筋B12@150 板边上部短向配筋B12@150 板中底部长向配筋B12@150 板边上部长向配筋B12@150 梁截面底部纵筋6B25 梁中箍筋配置A6@150 箍筋肢数 23.荷载参数:4.钢管参数:钢管类型Ф48×3.2钢管横距(m) 0.8钢管纵距(m) 0.8 钢管步距(m) 1.5模板支架立杆伸出顶层横向水平杆中0.1心线至模板支撑点的长度(m)二、基础承载计算:导轨架重(共需40节标准节,标准节重167kg):167kg×40=6680kg,施工升降机自重标准值:P k=((1460×2+1480+1300×2+200+6680)+2000×2)×10/1000=178.8kN;施工升降机自重:P=(1.2×(1460×2+1480+1300×2+200+6680)+1.4×2000×2)×10/1000=222.56kN;考虑动载、自重误差及风载对基础的影响,取系数n=2.1P=2.1×P=2.1×222.56=467.38kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
施工升降机基础方案编制:审核:审批:二0二0年六月目录1、编制依据 (1)2、工程概况 (1)3、施工升降机位置和型号的选择 (2)3.1、位置的选择 (2)3.2、位置和型号的确定 (3)4、升降机的主要参数及组成结构 (3)4.1、SC200/200TD型升降机的主要技术参数 (3)4.2、SC200/200TD型升降机的组成结构及技术特点 (3)5、施工升降机基础的选择 (5)6、升降机基础的施工 (6)6.1、施工工艺 (6)6.2、施工要点 (6)6.3、升降机防雷接地设置 (6)6.4、升降机基础的沉降观测 (6)6.5、施工升降机基础排水措施 (7)7、质量保证措施 (7)7.1、钢筋工程质量要求 (7)7.2、混凝土工程质量控制 (7)8、安全保证措施 (7)8.1、钢筋工程安全保证措施 (7)8.2、混凝土浇筑安全保证措施 (7)9、附图、附件 (8)1、编制依据1.1、世纪嘉园工程总承包合同、施工图纸、施工组织设计;1.2、SC型升降机使用手册(广州市京龙工程机械有限公司(GJJ));1.3、《建筑机械使用安全技术规程》(JGJ33-2012);1.4、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010);1.5、《建筑物防雷设计规范》(GB50057-2010);1.6、《建筑物防雷工程施工与质量验收规范》(GB50601-2010);1.7、《建筑地基基础设计规范》(GB50007-2012);1.8、《施工现场临时用电安全技术规范》(JGJ46-2005);1.9、《施工现场机械设备检查技术规程》(JGJ160-2008);1.10、建筑施工安全检查标准(JGJ59-2011);1.11、其他相关规范、规程;1.12、建设部《建筑起重机械安全监督管理规定》(第166号);1.13、《广东省建筑施工安全管理资料统一用表》;1.14、上级主管部门及公司相关机械安全管理文件等。
一、工程安装概况及设备性能 1、工程概况 工程名称: 工程地址: 施工单位: 监理单位: 安装单位:楼层数: 地上 23 层、地下 2 层 安装高度: 96 m 安装位置:地下室顶板面2、设备安装平面施工升降机安装平面图二、编制依据1、《施工升降机》GB/T 10054-20052、《施工升降机安全规程》GB 10055—20073、《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ 215—20104、《起重设备安装工程施工及验收规范》GB50278—20105、《机械设备防护安全要求》GB8196—20036、《建筑机械使用安全技术规程》JCJ33—20017、《建筑施工安全检查标准》JCJ59—20118、《施工现场临时用电安全技术规范》JCJ46-20053、施工升降机使用说明书三、基础施工方案按照使用手册的要求,工地现场的的升降机地基承载力不得小于0.15Mpa,根据工程地质勘察报告结合现场的地形、开挖土质情况,场地土为原土,表层在前期施工受到一定的扰动,经过夯压后能基本够满足要求。
根据现场需要,升降机基础采用混凝土基础与安装地面持平的方案,地面与吊笼间的门坎高采用填高部分外地面高度来解决。
SC200/200施工升降机基础规格采用3800×4400×300(厚度),砼强度等级采用C35;钢筋采用双层双向Φ12@200。
如下图:施工电梯基础升降机采用II 型附墙架,基础中心离墙根距离L=3200mm.基础座应全部埋入砼内,并校正水平,等基础砼达到设计要求强度即可进行安装.四、 升降机基础验算升降机自重: 18790kg 砼基础承载力:F=375。
8kN基础自重:G =3.8×4.4×0。
3×25KN/m 3=125.4KN 1、验算基底压力WM AG F P ±+=)(minmax,其中:G为基础自重设计值=125。
4kN本基础仅考虑竖向荷载,弯距不予计算,取M=0Pmax,min=(375。
施工升降机基础计算书(一)计算参数1.施工升降机基本参数施工升降机型号:SC200/200;吊笼形式:双吊笼;架设总高度:98m;标准节长度:1.508m;导轨架截面长:0.9m;导轨架截面宽:0.6m;标准节重:140kg;对重重量:1300kg;单个吊笼重: 1460kg;吊笼载重:2000kg;外笼重:1480kg;其他配件总重量:200kg;2、基础参数基础混凝土强度等级:C30;承台底部长向钢筋:8@250;承台底部短向钢筋:8@250;基础长度l:6.0 m;基础宽度b:4.0 m;基础高度h:0.3 m;(二)基础承载计算:导轨架重(共需65节标准节,标准节重140kg):140kg×65=9100kg,施工升降机自重标准值:P k=(1460.00×2+1480.00+1300.00×2+2000.00×2+9100.00+200.00)×10/1000=203.0kN考虑动载、自重误差及风载对基础的影响,取系数n=2.1基础承载力设计值:P=2.1×203.0=426.3kN(三)地基承载力验算承台自重标准值:G k=25×6.00×4.00×0.30=180.00kN承台自重设计值: G=180.00×1.2=216.00kN作用在地基上的竖向力设计值:F=426.3+216.00=642.3kN基础下地基承载力为:p= 220.00×6.0×4.0×0.30=1584.00kN >F=642.3kN该基础符合施工升降机的要求。
(四)基础承台验算1、承台底面积验算轴心受压基础基底面积应满足S=6.0×4.0=24.0m2≥(P k+G k)/f c=(203+180.00)/(14.3×103)=0.027m2。
承台底面积满足要求。
物料提升机基础方案一、工程概况工程名称:工程建设地点:杭州市转塘镇结构类型:属于框架结构;地上5层;地下1层;建筑高度:21.3m;标准层层高:4.5m ;总建筑面积:90697平方米;总工期:518天。
本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T 10054-2005),《施工升降机安全规则》(GB10055-1996),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB 50010-2002)等编制。
本工程计划在南区安装3台物料提升机,平面位置详见附图。
本工程向杭州永发机械工具有限公司租赁设备并委托该云天机械施工公司进行安拆施工(备案资料附:安全生产许可证、建筑业企业资质证书)二、参数信息1.物料提升机基本参数施工升降机型号:SSE100D;吊笼形式:单吊笼;架设总高度:30m;标准节长度:1.508m;底笼长:3.5m;底笼宽:2.7m;标准节重:220kg;对重重量:1300kg;单个吊笼重: 1100kg;吊笼载重:1000kg;外笼重:1480kg;其他配件总重量:200kg;2.楼板参数基础混凝土强度等级:C30;楼板长:3m;楼板宽:2.8m;楼板厚:250mm;梁宽:0.35m;梁高:0.95m;板中底部短向配筋: 12@120;板边上部短向配筋: 12@120;板中底部长向配筋: 12@120;板边上部长向配筋: 12@120;梁截面底部纵筋:8 25;梁中箍筋配置: 8@100;箍筋肢数:4;3.荷载参数:施工荷载:2.5kN/m2;三、基础承载计算:导轨架重(共需20节标准节,标准节重220kg):220kg×20=4400kg,施工升降机自重标准值:P k=(1100.00+1480.00+1300.00+1000.00+4400.00+200.00)×10/1000=94.80kN 考虑动载、自重误差及风载对基础的影响,取系数n=2.1基础承载力设计值:P=2.1×94.80=199.08kN四、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
重庆市合川区北城沙坪路二期拆迁安置还房4~11#楼项目施工升降机基础专项施工方案批准:审核:初审:编制:深圳中海建筑有限公司重庆市合川区北城沙坪路二期拆迁安置还房项目部2011年 10月20日目录一、编制总体思路............................................................. - 1 -1. 施工升降机定位 (1)2. 施工升降机型号及品牌选择 (1)3. 施工升降机基础结构形式 (1)二、编制依据................................................................. - 2 -三、工程概况................................................................. - 2 -一). 劳动力需求计划 (2)二). 施工机械需求计划 (2)三). 材料需求计划 (3)五、施工升降机基础设计....................................................... - 3 -一). 施工升降机基础要求 (3)二). 施工升降机基础设计 (3)三). 施工升降机基础设计 (4)四). 基础接地电阻设计 (6)五). 排水及防护处理措施 (6)六、电梯基础验收............................................................. - 6 -七、检查制度................................................................. - 7 -八、基础定位图............................................................... - 7 -4~11#楼施工升降机基础施工方案一、编制总体思路1.施工升降机定位根据已经审批通过的施工总平面布置图,由于场地移交不同时的情况,截止今日处于13#楼的南面的一期配电房还未拆迁,13#楼南面的土石方还不能开挖,对已经十分紧张的场地布置带来了极大的困难。
方案设计1.方案概述根据项目部的施工进度计划,预计在2011年1月中上旬1#、3#、5#楼各需安装2台施工升降机,以满足工程施工要求。
其中1#楼为地上18层,机械设计安装高度70m,计划安装附墙道,施工升降机放置在基坑上,基础为尺寸4400mm*3800mm*400mm的混凝土基础,3#楼为地下一层,地上18层,机械设计安装高度70m,计划安装附墙道,施工升降机放置在地下室顶板面,基础为尺寸4400mm*3800mm*300mm的混凝土基础.由于基础位于地下室顶板面,根据荷载要求需对升降机基础采用Φ48*3.5钢管加顶托进行加固。
为提高安全系数,采用Φ48*3.5钢管加固的同时在基础标准节对应位置下方四角采用160工字钢加固,以解决集中荷载过大的问题。
5#楼为地下一层,地上21层,机械设计安装高度80m,计划安装附墙道,施工升降机放置在地下室顶板面,基础为尺寸4400mm*3800mm*300mm的混凝土基础.由于基础位于地下室顶板面,根据荷载要求需对升降机基础采用Φ48*3.5钢管加顶托进行加固。
为提高安全系数,采用Φ48*3.5钢管加固的同时在基础标准节对应位置下方四角采用160工字钢加固,以解决集中荷载过大的问题。
2.基础设计荷载计算2.1 1#楼基础在基坑上,浇注混凝土基础后,根据升降机说明书要求,满足荷载要求;2.1 3#、5#楼基础因放置在地下室顶板上,对于顶板支撑加固后能否满足荷载要求,需要经计算论证,以5#楼80m安装高度为例,计算如下:根据SCD200/200施工升降机的有关数据计算施工升降机自重:安全系数K=2.1,安装高度80m时的重量:P1=(吊笼重+底层围栏重+导轨架总重+对重总重+额定最大载重)*2.1.吊笼重2*15KN, 底层围栏重14.8KN, 导轨架总重=(每节重1.5KN,高1.508m)1.5KN*54节=81KN,对重2*20KN,最大载重2*20KN,故P1=(30+14.8+81+40+40)*2.1=432.18KN基础自重:P2=1.2*4.4*3.8*0.3*24=144.46KN荷载总重P=P1+P2=432.18+144.46=576.64KN升降机基础范围内的均布荷载576.64/4.4*3.8=34.49KN3.基础下方支撑加固地下室跨梁板全跨双向@500Φ48*3.5钢管支撑加固,水平杆双向@1100,立杆上下采用250*250*10mm的钢板垫层,为提高安全系数,采用Φ48*3.5钢管加固的同时在基础标准节对应位置下方四角采用160工字钢加固,以解决集中荷载过大的问题。
施工升降机计算书本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T 10054-2005),《施工升降机安全规则》(GB10055-2007),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB 50010-2002)等编制。
一、参数信息1.施工升降机基本参数施工升降机型号SCD200/200J 吊笼形式双吊笼架设总高度(m) 250 标准节长度(m) 1.51底笼长(m) 4.5 底笼宽(m) 3.6标准节重(kg) 208 对重重量(kg) 0单个吊笼重(kg) 2360 吊笼载重(kg) 2000外笼重(kg) 1225 其他配件总重量(kg) 50002.楼板参数基础混凝土强度等级C30 楼板长(m) 3.3楼板宽(m) 3.3 楼板厚(m) 0.25梁宽(m) 0.3 梁高(m) 0.8板中底部短向配筋B10@140 板边上部短向配筋B10@140板中底部长向配筋B10@140 板边上部长向配筋B10@140梁截面底部纵筋9B25 梁中箍筋配置A12@150箍筋肢数 23.荷载参数:4.钢管参数:二、基础承载计算:导轨架重(共需166节标准节,标准节重208kg):208kg×166=34528kg,施工升降机自重标准值:P k=((2360×2+1225+0×2+5000+34528)+2000×2)×10/1000=494.73kN;施工升降机自重:P=(1.2×(2360×2+1225+0×2+5000+34528)+1.4×2000×2)×10/1000=601.68kN;考虑动载、自重误差及风载对基础的影响,取系数n=2.1P=2.1×P=2.1×601.68=1263.52kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
一、工程安装概况及设备性能 1、工程概况 工程名称: 工程地址: 施工单位: 监理单位: 安装单位:楼层数: 地上 23 层、地下 2 层 安装高度: 96 m 安装位置:地下室顶板面2、设备安装平面施工升降机安装平面图二、编制依据1、《施工升降机》GB/T 10054—20052、《施工升降机安全规程》GB 10055—20073、《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ 215-20104、《起重设备安装工程施工及验收规范》GB50278—20105、《机械设备防护安全要求》GB8196—20036、《建筑机械使用安全技术规程》JCJ33—20017、《建筑施工安全检查标准》JCJ59—20118、《施工现场临时用电安全技术规范》JCJ46—20053、施工升降机使用说明书三、基础施工方案按照使用手册的要求,工地现场的的升降机地基承载力不得小于0.15Mpa ,根据工程地质勘察报告结合现场的地形、开挖土质情况,场地土为原土,表层在前期施工受到一定的扰动,经过夯压后能基本够满足要求。
根据现场需要,升降机基础采用混凝土基础与安装地面持平的方案,地面与吊笼间的门坎高采用填高部分外地面高度来解决。
SC200/200施工升降机基础规格采用3800×4400×300(厚度),砼强度等级采用C35;钢筋采用双层双向Φ12@200。
如下图:施工电梯基础升降机采用II 型附墙架,基础中心离墙根距离L=3200mm 。
基础座应全部埋入砼内,并校正水平,等基础砼达到设计要求强度即可进行安装。
四、 升降机基础验算升降机自重: 18790kg 砼基础承载力:F=375.8kN基础自重:G =3.8×4.4×0.3×25KN/m 3=125.4KN 1、验算基底压力WM AG F P ±+=)(minmax,其中:G为基础自重设计值=125.4kN本基础仅考虑竖向荷载,弯距不予计算,取M=0Pmax,min=(375.8kN+125.4KN)/(3.8×4.4m2)=29.98kN/m2=0.03Mpa < f=0.15Mpa 满足要求2、受冲切承载力验算依据《建筑地基基础设计规范》GB 50007-2002第8.2.7条。
验算公式如下:式中hp ──受冲切承载力截面高度影响系数,取hp=1.00;f t ──混凝土轴心抗拉强度设计值,取 ft=1.5kPa;am──冲切破坏锥体最不利一侧计算长度:am=(0.650+[0.650+2×0.3])/2=0.95m;h 0──承台的有效高度,取 h=0.3m;P j ──最大压力设计值,取 Pj=30kPa;Fl──实际冲切承载力:F l=30×[(3.8+0.65+2×0.3)]×[(3.8-(0.65+2×0.3))/2/2]]=96.58k N允许冲切力:0.7×1.00×1.5×950.00×270.00=269325.00N=269.325kN≧F l实际冲切力不大于允许冲切力设计值,所以能满足要求!3、配筋计算依据《建筑地基基础设计规范》GB 50007-2002第8.2.7条。
1.抗弯计算,计算公式如下:式中 a1──截面I-I至基底边缘的距离,取 a1=1.58 m;P──截面I-I处的基底反力:P=30×(3×0.650-1.58)/(3×0.650)=5.69kPa;a'──截面I-I在基底的投影长度,取 a'=0.65 m。
经过计算得 :M=1/12×1.582[(2×3.80+0.65)×(30+5.69-2×125.4/3.802)+(30-5.69)×3.80]=50.66kN.m。
2.配筋面积计算,公式如下:经过计算得 As=50660000.00/(0.9×300×270)=694.92mm2。
由于最小配筋率为0.15%,所以最小配筋面积为:1710mm2。
故取 As=1710mm2。
取Φ12@200能基本满足要求因而基础采用Φ12@200双层双向能满足要求。
通过上述验算,升降机基础施工方案完全满足安装及使用安全要求。
另:如设备安装在楼层板上请继续以下方案计算:(此为样本,计算应根据施工现场实际情况及设计要求进行)(1)因施工升降机底座直接安装在地下室顶板面,为了防止地下室顶板出现裂缝,所以在此范围内的地下室顶板要加固。
施工升降机底座采用M20穿墙螺栓固定。
该基础表面平整度小于5mm,四周应有排水措施。
基础回顶作法见如下。
根据要求施工升降机安装于地下室顶板上。
该层高4.0米,顶板厚200mm,砼标号C35,双向配钢筋:Φ14@200。
施工电梯为重庆盈丰升机械设备有限公司生产的SC200/200,架设高度按96米进行计算(共计64节标准节),基础底座钢架如附图1。
33004000附图1地下室顶板加固施工方案为保证施工升降机运行及楼面安全,我公司拟定如下加固方案:采用钢管(φ48×3.5)满堂架把地下室顶板上的荷载传至地下室底板,以满足施工要求。
满堂架搭设采用立杆上加可调顶托,顶板上用方木(60×90mm)作为主龙骨的支撑体系,支撑架搭设宽度为电梯基础宽度每边加宽1米。
立杆间距800mm,底部垫方木,水平拉杆步距小于1600mm,45度角剪刀撑隔两条立杆连续设置到顶,上、下道水平拉杆距立杆端部不大于200mm。
为确保施工电梯荷载能有效传递至地下室底板,可调顶托应旋紧,并要求上下层立杆位置相对应。
见下图:支撑体系搭设立面图在此对该方案验算如下:。
荷载计算根据《设备说明书》,基础承载N=(吊笼重+围笼重+导轨架总重+载重量)×安全系数=(945×2+1480+150×64+2000×2)× 2.1=35637 kg= 356.37 kN基础底座平面尺寸为 4000×3300 mm ,则地下室顶板承压P=356.37 /(4×3.3)= 27 kN/m2。
立杆验算以最大荷载对立杆进行验算,不考虑钢筋砼上梁的承载力,则传给每根立杆的力为:N=27×0.8×0.8=17.28 kN.查《施工手册》当水平步距为1600mm时,立杆(48×3.5钢管、对接方式)允许荷载【N】=30.3kN >17.28 kN ,查建筑材料手册得,可调顶托的允许荷载【N】=20kN >17.28 kN 。
3、砼强度验算为方便计算,假设载荷全部集中并均匀分布于底座的两条槽钢[12(b×h=53×120),计算如下:两槽钢与混凝土楼面的接触面积S=(53mm×3300mm)×2=349800mm2据前项计算,本施工电梯荷载N=356.37 kN,则混凝土单位面积承载P=356.37/349800=0.00102 kN/ mm2=1.02 N/ mm2查《施工手册》,强度等级为C30混凝土强度设计值轴心抗压【P】=16.7 N/ mm2 > 1.02 N/ mm24、楼板破碎应力验算(按1m长度截面计算)。
)(1)楼板1m长度截面含钢率:U=Fu / (b×h配筋采用双向筋为Φ14@200。
则截面布筋面积Fu =1538.6 mm2 。
截面长度 b =1m =1000 mm 。
楼板有效高度h=200-40 =160 mm 。
则 U =1538.6 / (1000×160)= 0.0096(2)砼强度计算系数α=U ×Rα/ Ru据《施工手册》,Rα(钢筋强度),D6~50钢筋,采用Rα= 400 N/mm2Ru (砼强度),C35 ,采用Ru =16.7 N/mm2则α=0.0096×400/16.7=0.23则A0=α×(1-α)=0.177(4)断面可承载最大弯矩【Mp】=A0×b×h02×Ru=0.177×1000×1602×16.7=75.71 KN.m(5)实际最大跨中弯矩。
立杆支承间距为800mm,假设荷载全部集中并均匀分布于底座的两条槽钢(长为3.3m),按可能的最大弯矩验算,即槽钢正好位于两排立杆的正中间,此时计算跨中弯矩最大值可简化为按简支梁计算,见附图2。
P(每米集中荷载)附图2每米截面最大弯矩W=1/4 × P × L=1/4 ×[356.37 /(2×3.3)]×0.8=10.8 KN.m <【Mp】=69.39 KN.m(6)若底座槽钢正好与底板下钢管顶撑排列位置重叠,则此项弯矩计算按均布载荷连续梁计算,可忽略不计(见附图3)。
附图35、顶托上垫方木承压强度验算方木主要承受支撑点的承压强度计算,按前项荷载计算及立杆验算,每根立杆所受压力N=17.28 kN,方木支撑接触面积为60×90=5400 mm2则单位面积压力fc=17.28 kN / 5400 mm2 = 3.2 N/mm2查木结构设计手册广西针叶松最弱顺纹压应力为:【fc】=9.8 N/mm2 > 3.2 N/mm2通过上述验算,升降机基础加固施工方案完全满足安全要求。
