自动喷水灭火系统施工方案
- 格式:doc
- 大小:39.00 KB
- 文档页数:5

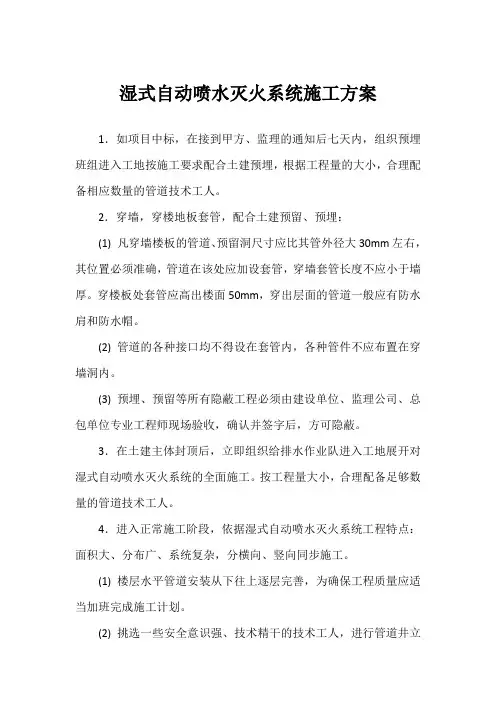

湿式自动喷水灭火系统施工方案
1.如项目中标,在接到甲方、监理的通知后七天内,组织预埋班组进入工地按施工要求配合土建预埋,根据工程量的大小,合理配备相应数量的管道技术工人。
2.穿墙,穿楼地板套管,配合土建预留、预埋:
(1) 凡穿墙楼板的管道、预留洞尺寸应比其管外径大30mm左右,其位置必须准确,管道在该处应加设套管,穿墙套管长度不应小于墙厚。
穿楼板处套管应高出楼面50mm,穿出层面的管道一般应有防水肩和防水帽。
(2) 管道的各种接口均不得设在套管内,各种管件不应布置在穿墙洞内。
(3) 预埋、预留等所有隐蔽工程必须由建设单位、监理公司、总包单位专业工程师现场验收,确认并签字后,方可隐蔽。
3.在土建主体封顶后,立即组织给排水作业队进入工地展开对湿式自动喷水灭火系统的全面施工。
按工程量大小,合理配备足够数量的管道技术工人。
4.进入正常施工阶段,依据湿式自动喷水灭火系统工程特点:面积大、分布广、系统复杂,分横向、竖向同步施工。
(1) 楼层水平管道安装从下往上逐层完善,为确保工程质量应适当加班完成施工计划。
(2) 挑选一些安全意识强、技术精干的技术工人,进行管道井立
管安装,在确保工程质量的同时也保证施工安全。
自动喷水灭火系统施工方案一、背景介绍自动喷水灭火系统是一种用于灭火的先进设备,它能够自动感知火灾,并及时喷洒灭火剂。
本文将介绍自动喷水灭火系统的施工方案,包括系统组成、施工步骤等。
二、系统组成1. 主控制器主控制器是整个系统的核心,它接收来自传感器的信号,并根据预设的灭火策略控制喷水设备的启停,还能实时监测系统的运行状态。
2. 传感器自动喷水灭火系统依靠传感器感知火灾,常见的传感器包括烟雾传感器、温度传感器等。
它们将火灾信号传输给主控制器,从而触发喷水设备的工作。
3. 喷水设备喷水设备是保证灭火效果的关键,一般包括喷头、水源、水泵等。
喷头负责喷洒灭火剂,水源提供灭火剂,水泵负责将水输送至喷头。
4. 管道系统管道系统将水源与喷头连接起来,确保喷水设备能够灵活、及时地喷洒灭火剂。
管道材质一般选用不锈钢或耐高温材料,以确保系统的可靠性和耐久性。
三、施工步骤1. 确定设计方案在开始施工前,需要根据具体场合的需求制定合理的设计方案,包括系统覆盖范围、传感器安装位置、管道布置等。
2. 安装传感器根据设计方案,在需要监测的区域安装传感器,保证其能够及时感知火灾并传输信号。
在安装过程中,需要严格按照传感器的说明书进行操作,确保安装的准确性和稳定性。
3. 安装喷水设备根据设计方案,在合适的位置安装喷水设备,包括水源、水泵和喷头。
安装过程中需要注意水源充足、水泵动力稳定,并保证喷头可以覆盖到预定的灭火范围。
4. 布置管道系统根据设计方案,布置好管道系统,确保其与喷水设备连接紧密,并排除漏水等安全隐患。
在布置过程中,要特别注意管道的施工质量,例如焊接处的密封性、管路的抗压能力等。
5. 进行系统调试施工完成后,需要对系统进行调试,确保各个部分协调工作。
通过模拟火灾场景测试系统的触发时间、喷水量等参数,以评估系统的可靠性和灭火效果。
四、安全注意事项1. 在施工过程中,要严格按照相关安全操作规范进行操作,保证工作人员的安全。
自动喷水灭火系统施工方案1. 引言自动喷水灭火系统是一种常见且非常重要的火灾防护设备,它能够在火灾发生时自动启动,并迅速喷洒水源进行灭火。
本文档旨在提供一个施工方案,详细介绍自动喷水灭火系统的施工步骤和要点。
2. 施工前准备在开始自动喷水灭火系统的施工前,我们需要进行一些准备工作,确保施工的顺利进行。
以下是具体的准备工作:•对现场进行安全评估,确保施工过程不会对周围环境和人员造成危险。
•准备好施工中所需的材料和设备,包括喷头、管道、水泵、水源等。
•确定自动喷水灭火系统的布局和位置,根据建筑物的结构和火灾风险确定最佳的安装位置。
3. 施工步骤下面将详细介绍自动喷水灭火系统的施工步骤:步骤1:安装喷头首先,根据设计方案,在建筑物内部和外部确定喷头的安装位置。
然后,使用合适的工具和材料进行喷头的安装。
确保每个喷头都能够覆盖到需要保护的区域,同时保证喷头的位置与建筑物的特点和使用要求相符。
步骤2:安装管道在安装喷头之后,我们需要安装管道,将水源从水泵引入到各个喷头。
首先,根据设计方案,在建筑物内外确定管道的走向和位置。
然后,使用合适的材料和连接件将管道进行安装。
确保管道连接牢固,不易泄漏,并且能够顺畅传输水源。
步骤3:连接水泵和水源在安装管道之后,我们需要连接水泵和水源,以保证自动喷水灭火系统的正常供水。
首先,选择合适的水泵和水源,根据设计方案进行安装。
确保水泵稳固安装,并且与水源连接可靠。
在连接过程中,考虑到水泵的工作压力和流量,以确保其能够满足喷头的喷水需求。
步骤4:系统测试在完成喷头、管道、水泵和水源的安装之后,我们需要对整个系统进行测试,确保其工作正常。
首先,检查每个喷头是否能够正常喷水。
然后,打开水泵,观察水源是否可以正常供应到喷头。
如果发现任何问题,及时进行修复和调整,直到系统达到预期的工作效果。
4. 施工注意事项在自动喷水灭火系统的施工过程中,我们需要注意以下事项:•遵守安全操作规程,确保工人和周围环境的安全。
自动喷水灭火工程施工方案一、前言自动喷水灭火系统是一种常见的建筑消防设施,主要用于灭火和控制火灾的扩散,保护建筑和人员的安全。
本文旨在对自动喷水灭火系统的施工方案进行详细的介绍,从系统设计、安装、调试、验收等方面进行全面的讲解,以确保工程质量和安全性。
二、系统设计1. 原理选择自动喷水灭火系统主要通过喷头喷水来进行灭火,根据不同的场所和用途,可以选择不同类型的喷头。
常见的喷头有玻璃球式喷头、热触发式喷头、电热触发式喷头等。
在设计中需根据实际情况选择合适的喷头,以确保系统的可靠性和灭火效果。
2. 管网布置自动喷水灭火系统的管网布置需要考虑建筑的结构、火灾风险因素等因素,合理布置管网,使得喷水能够全面覆盖需要保护的区域。
另外,还需考虑管道的耐腐蚀性能和密封性能,以确保系统使用寿命和安全性。
3. 水泵选型自动喷水灭火系统需要通过水泵进行供水,因此水泵的选择至关重要。
需根据系统的水量要求、压力要求等参数进行合理选型,确保水泵的性能和可靠性。
4. 控制系统设计自动喷水灭火系统需要通过控制系统来实现自动启动、停止,因此需要设计一个完善的控制系统,包括控制柜、传感器、执行器等设备的选用和布置。
5. 系统报警设计自动喷水灭火系统在系统出现故障或火灾时需要及时报警,因此需要设计一个完善的报警系统,包括声光报警器、传输设备等设备的选用和布置。
三、施工准备1. 施工人员施工人员需具备相关的消防设施施工资质和丰富的工程经验,以确保施工质量和安全性。
2. 施工材料施工所需的材料包括管道、喷头、水泵、控制设备、报警设备等,需根据设计要求提前采购,确保施工进度。
3. 施工设备施工过程中需要使用到各种施工设备,如吊装设备、焊接设备、调试设备等,需提前准备好,以确保施工进度和质量。
四、施工流程1. 管道安装首先需要进行管道的安装,根据设计要求进行管道的铺设和固定,确保管道的稳定性和安全性。
2. 喷头安装喷头的安装需要根据设计要求进行布置,确保整体覆盖范围和灭火效果,喷头需安装牢固、位置准确。
三、施工方法(一)、自动喷水灭火系统施工流程安装准备(实物模型安装验收)→干管安装→立管安装→喷洒支干管安装→水流指示器、消防水泵及报警阀安装→管道试压→管道冲冼→喷淋头支管安装→报警阀配件、喷洒头安装→系统通水试验1、安装准备a、认真熟悉图纸,核对有关专业图纸,查看各管道的坐标、标高是否有交叉或排列位置不当,及时与设计人员研究解决;编制安装分项工艺卡,下达给班组进行技术与安全交底;b、检查预埋和预留孔洞是否准确;c、检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准;d、安排合理的施工顺序,避免工种交叉作业的干扰影响施工。
2、管道安装a、喷淋管道使用热镀锌钢管,大于DN150消防喷淋管道采用热镀锌无缝钢管《输送流体用无缝钢管》GBT/T8163-2008,小于等于DN150消防喷淋管道采用热镀锌焊接钢管《低压流体输送用镀锌钢管》GB/T3091-2001中加厚型热镀锌钢管。
当主、干管管径大于DN65时采用卡箍连接,管径小于或等于DN65时可采用螺纹连接。
每根配管长度不宜超过6m。
连接后,均不得减少管道的通水横断面面积。
b、先了解和确定干管的标高、位置、坡度、管径等,预先对管段长度进行测量时,应计算出管子加工时下料的尺寸。
计算管子的下料度时,应考虑扣除阀件、管件长度,然后架设连接管道。
对所安装的干管要拔正调直后,卡固管道,防止局部有“塌”、“拱”现象。
c、在长度大于6英尺(1.8米)立管的顶部和底部24英寸(0.6米)范围内,设置柔性卡箍。
d、管道连接紧固卡箍时,检查卡箍端面是否干净,法兰螺栓的规格应符合规定。
紧固螺栓应先紧最不利点,然后依次对称紧固(卡箍接口应安装在易拆装的位置)。
e、管网安装前应校直管子,并应清除管子内部的杂物;安装时应随时清除已安装管道内部的杂物。
f、在具有腐蚀性的场所,安装管网前,应按设计要求对管子、管件以及支架吊架等进行防腐处理(抗腐蚀涂料一次和环氧树脂两次)。
自动喷水灭火系统施工方案一、自动喷水灭火系统1.材料要求及连接方式消防喷淋系统及室内管道采用热镀锌钢管。
当管径DN<100mm时采用螺纹连接,DN≥100mm时采用沟槽连接,承压要求为1.6MPa。
2.施工准备2.1人员、机械、材料的准备根据施工组织设计的要求,落实施工人员的组织情况,并有计划的分批进场;落实好需用的机械,做好机械检修工作;施工所用材料,要早做好订货工作,保证及时到位,保证施工的正常进行。
2.2技术准备正式施工前,对各参与施工的有关管理人员、技术人员和工人进行技术待,使参与施工的有关人员对施工对象有一个比较全面、详细的了解,做到心中有数;交底内容包括本工程的特点、设计意图、设计变更和洽商、施工组织设计等;各项交底除有文字交底、口头交待外,必要时还可以用图表、实样、现场操作示范等形式,同时填写《技术交底记录单》,使每一位施工人员都明确自己的任务和目标。
3.及技术要求3.1吊架制作安装本工程选用固定管卡支吊架,支吊架采用角钢、圆钢或槽钢制作。
3.1.1支吊架的制作技术要求①管道支吊架的制作必须按照中的大样图和给排水标准图集中的样图进行。
②受力部件如膨胀螺栓的规格必须符合设计及有关技术标准规定。
③管道支吊架的焊接按照金属结构焊接工艺,焊接厚度不得小于焊件最小厚度,不能有漏焊、结渣或焊缝裂纹等缺陷;管卡的螺栓孔位置要准确。
④吊架制作完毕后,其外表面进行除锈处理,再涂防锈漆两遍。
3.1.2支吊架安装的技术要求①安装前的准备工作——放线定位。
首先根据设计图纸要求定出支吊架位置。
根据管道的设计标高,把同一水平直管段的两端的支架位置画在墙上或柱上,根据两点间的距离和坡度大小,算出两点的高度差,标在未端支架位置上,在两高差点拉一根直线,按照支架的间距在墙上或柱上标出每个中间支架的安装位置。
钢管管道支架的最大间距不应超过下表规定:DN(mm)-200666.57支架的最大间距(m)3.544.55②吊架安装。
自动喷水灭火系统施工方案喷淋系统对泵房原有阀门、管道进行拆除、更换→对所有喷淋头拆除、更换→对楼内所有喷淋管道检查→系统检验完毕→系统打压测试→交接、使用一、施工说明(1)自动喷淋管道的施工及验收,将遵照全国通用的现行有关标准及规范的要求进行。
(2)管道材料与连接:自动喷水灭火系统采用热浸镀锌钢管,大于等于DN100的用卡箍连接,小于DN100的用螺纹连接或。
二、施工前的准备工作施工前应具有下列技术条件(1)系统组件、管件及其它设备、材料应能保证正常施工。
(2)施工中使用的水、电、气应能满足施工要求,并应保证连续施工。
(3)材料及组件、管件的检验施工前应对系统的组件、管件及其它设备、材料进行现场检验,均应符合要求和国家现行有关标准的规定,并应具有出厂合格证。
系统的喷头、报警阀、压力开关等主要部件应选用经国家消防产品质量监督检测中心检测质量合格的产品。
1、喷头的检验(1)、系统选用的喷头型号、规格应符合要求,一般情况下,喷头的温级要和使用环境相协调,即闭式喷头的动作温度比使用环境温度高30度左右。
(2)、喷头的商标、型号、公称动作温度(看色标)、制造厂及生产日期等标志齐全。
(3)、喷头的外观检查应无加工缺陷和机械损伤,尤其应注意管螺纹和溅水盘部分。
(4)、闭式喷头应进行密封性能试验,并以无损伤无渗漏为合格。
试验数量宜从每批供货喷头中抽查1%,但不得少于五只,试验压力应为3.0兆帕;试验时间不得少于三分钟。
当有两只及以上不合格时,不得使用该批喷头。
当仅有一只不合格时,应从同批喷头中再抽查2%,但不得少于10只。
重新进行密封性能试验,当仍有不合格试样时,不得使用该批喷头。
2、阀门及其附件的检验系统使用的阀门及其附件(包括报警阀、控制阀、水力警铃、压力表、排水阀等)均应是全新的合格产品,安装前必须进行检查,并符合以下要求:(1)阀门及其附件完好齐全,且全部具有制造厂的合格证;无加工缺陷和机械损伤,有清晰的铭牌和标志。

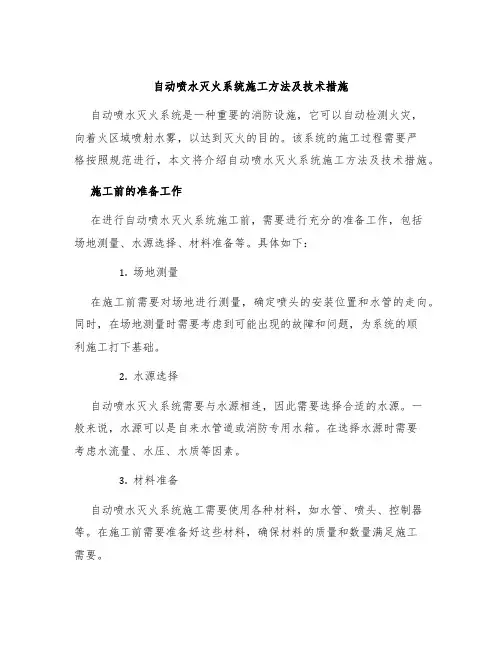

自动喷水灭火系统施工方法及技术措施自动喷水灭火系统是一种重要的消防设施,它可以自动检测火灾,向着火区域喷射水雾,以达到灭火的目的。
该系统的施工过程需要严格按照规范进行,本文将介绍自动喷水灭火系统施工方法及技术措施。
施工前的准备工作在进行自动喷水灭火系统施工前,需要进行充分的准备工作,包括场地测量、水源选择、材料准备等。
具体如下:1.场地测量在施工前需要对场地进行测量,确定喷头的安装位置和水管的走向。
同时,在场地测量时需要考虑到可能出现的故障和问题,为系统的顺利施工打下基础。
2.水源选择自动喷水灭火系统需要与水源相连,因此需要选择合适的水源。
一般来说,水源可以是自来水管道或消防专用水箱。
在选择水源时需要考虑水流量、水压、水质等因素。
3.材料准备自动喷水灭火系统施工需要使用各种材料,如水管、喷头、控制器等。
在施工前需要准备好这些材料,确保材料的质量和数量满足施工需要。
喷头的安装喷头的安装是自动喷水灭火系统施工的关键步骤。
为确保系统的正常运行,喷头的安装需要遵循以下原则:1.喷头的间距应根据火灾危险性和喷头的灭火范围来设置,不同区域的间距可能会有所不同。
2.喷头的安装位置需要考虑到灭火的效果和覆盖范围,同时还需要考虑到防止误喷和漏喷。
3.喷头的安装需要注意喷嘴朝向和倾斜角度,确保水雾喷向着火区域。
4.喷头间的连接需要牢固可靠,避免出现泄漏和故障。
控制系统的安装自动喷水灭火系统的控制系统是系统的大脑,它需要能够自动检测火灾、控制阀门和喷头的开闭等。
在安装控制系统时,需要注意以下事项:1.控制系统需要放在易于操作和维修的地方,并需要与系统的各个部件相连。
2.控制器需要具备自动检测火灾、自动喷水灭火等功能。
3.控制器的设置需要满足消防规范,确保系统的正常运行和安全性。
管道的布置自动喷水灭火系统的各个部分需要通过管道连接在一起,因此管道的布置非常重要。
在进行管道的布置时,需要遵循以下原则:1.管道的材料需要具有良好的耐久性和防腐蚀性。

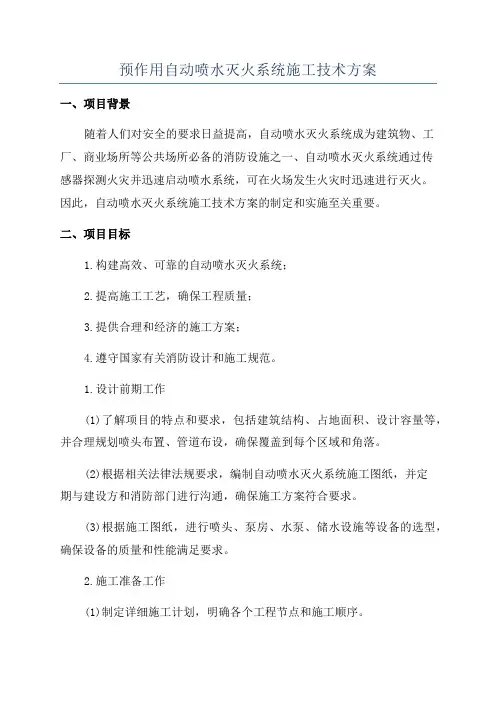

预作用自动喷水灭火系统施工技术方案一、项目背景随着人们对安全的要求日益提高,自动喷水灭火系统成为建筑物、工厂、商业场所等公共场所必备的消防设施之一、自动喷水灭火系统通过传感器探测火灾并迅速启动喷水系统,可在火场发生火灾时迅速进行灭火。
因此,自动喷水灭火系统施工技术方案的制定和实施至关重要。
二、项目目标1.构建高效、可靠的自动喷水灭火系统;2.提高施工工艺,确保工程质量;3.提供合理和经济的施工方案;4.遵守国家有关消防设计和施工规范。
1.设计前期工作(1)了解项目的特点和要求,包括建筑结构、占地面积、设计容量等,并合理规划喷头布置、管道布设,确保覆盖到每个区域和角落。
(2)根据相关法律法规要求,编制自动喷水灭火系统施工图纸,并定期与建设方和消防部门进行沟通,确保施工方案符合要求。
(3)根据施工图纸,进行喷头、泵房、水泵、储水设施等设备的选型,确保设备的质量和性能满足要求。
2.施工准备工作(1)制定详细施工计划,明确各个工程节点和施工顺序。
(2)组织施工人员进行必要的培训,确保施工人员熟悉相关操作规程和安全知识。
(3)清理施工区域,并检查施工设备和工具是否符合要求。
3.管道布设(1)根据施工图纸,按照设计要求进行管道布设,包括主管道、支管道和喷头等。
(2)保证管道的连接牢固、密封性好,排除漏水隐患。
(3)在施工期间进行压力测试,确保管道的正常使用。
4.喷头布置(1)根据施工图纸,根据设计要求将喷头安装到相应位置。
(2)调整喷头的角度和喷射范围,确保喷水的覆盖效果和灭火效果。
(3)进行必要的漏水测试,排除喷头泄露的可能性。
5.设备安装和调试(1)按照设计要求安装喷水泵和水泵控制系统,并与消防报警系统进行联动。
(2)对设备进行必要的电气和机械连接,确保设备的正常使用。
(3)对设备进行调试,测试其工作状态和性能是否正常。
6.完工验收和维护(1)对施工工程进行验收,确保施工质量符合国家有关规定和建设方的要求。
自动喷水灭火系统施工方案一、自动喷水灭火系统施工内容如下:1、各防火分区自动喷水信号蝶阀、水流指示器及喷头等的安装。
2、自动喷水灭火给水系统管网的水压试验及水严密性试验和管道水冲洗。
3、室外消防水泵结合器的安装。
4、消防增压给水设备的安装。
二、劳动力安排和施工工具1、劳动力安排:技术工人6人,安装工人16人2、施工机具、设备需要量(主要机具、设备)喷头安装专用工具8套液体流量计1台电焊机2台套丝机1台打压泵1套电锤6台冲击钻6台手动吊葫芦1台无齿锯1台三、施工方法自动喷水灭火系统的给水管道安装,采用各层干、支管道集中预制,现场安装的施工方案。
其主要施工内容有以下几点:自动喷水灭火系统的施工程序为:(立管)干管——支管——试压——冲洗——喷头安装1、安装工序支吊架安装——干管安装——报警阀安装——立管安装——喷洒分层干支管安装水流指示器——信号蝶阀——水泵结合器安装——管道试压——管道冲洗——喷头支管安装(系统试压及冲洗)——喷头支管安装(系统试压及冲洗)报警阀配件、喷头安装——系统通水测试2、喷淋系统管网安装,一般是在空调系统管道安装完毕后,方可进行管网安装。
管网安装时可分两部分实施,自上而下,先垂直后水平的方法,并按分层、分区的施工程序,分段进行施工。
3、管材及管道连接方式:(1)消火栓系统管材,选用热镀锌钢管。
管道连接方式,当DN<100mm采用螺纹连接,DN≥100mm采用法兰连接和沟槽连接,设备与管道连接采用法兰连接。
管道与设备连接,采用丝接和法兰连接。
4、管道支吊架制作:(1)管道支吊架是根据管径大小分别制作,当管径DN≥65mm 的管道支吊架,采用U型管道支吊架。
(2)管道支吊架安装的最大间距为DN150 8.0m DN100 6.5m DN80 6.0m DN65 6.0m(3)管道支吊架制作:a、用角钢加工成龙门架,加工尺寸按每层管道标高制作,角钢接口采用对接满焊。
b、焊成的龙门架应平整、方正、尺寸准确。

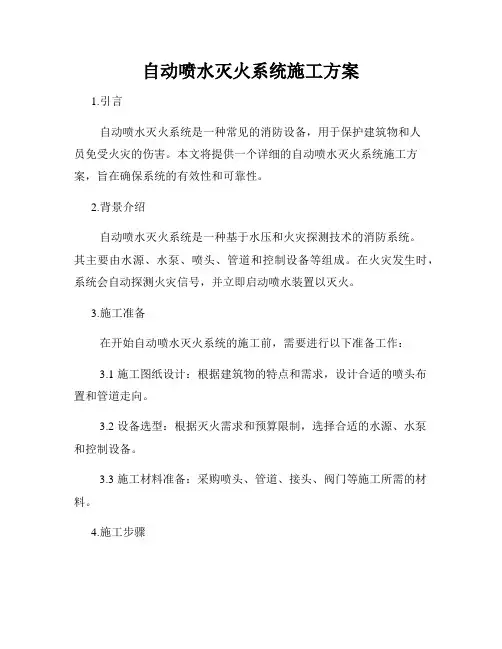

自动喷水灭火系统施工方案1.引言自动喷水灭火系统是一种常见的消防设备,用于保护建筑物和人员免受火灾的伤害。
本文将提供一个详细的自动喷水灭火系统施工方案,旨在确保系统的有效性和可靠性。
2.背景介绍自动喷水灭火系统是一种基于水压和火灾探测技术的消防系统。
其主要由水源、水泵、喷头、管道和控制设备等组成。
在火灾发生时,系统会自动探测火灾信号,并立即启动喷水装置以灭火。
3.施工准备在开始自动喷水灭火系统的施工前,需要进行以下准备工作:3.1 施工图纸设计:根据建筑物的特点和需求,设计合适的喷头布置和管道走向。
3.2 设备选型:根据灭火需求和预算限制,选择合适的水源、水泵和控制设备。
3.3 施工材料准备:采购喷头、管道、接头、阀门等施工所需的材料。
4.施工步骤4.1 安装水源:根据实际情况选择自来水源、水箱或水井作为系统的供水来源。
将水源与系统的进水口连接。
4.2 安装水泵:根据设计要求,选取适当的水泵,并将其安装在合适的位置。
连接水泵和水源之间的管道。
4.3 安装喷头:根据设计图纸,确定喷头的位置和数量。
使用适当的工具将喷头安装在建筑物内部和外部的关键区域。
4.4 安装管道:按照设计要求,将管道沿着建筑物的结构和走廊布置好。
注意管道的固定和连接,以确保系统的稳定性和密封性。
4.5 连接控制设备:将控制设备与水泵、喷头和火灾探测器连接。
进行必要的电气布线和接地工作。
4.6 测试和调试:完成施工后,对自动喷水灭火系统进行全面的测试和调试。
确保各个部件和设备正常工作,并且能够准确灭火。
5.安全考虑在自动喷水灭火系统施工过程中,需要始终注意以下安全事项:5.1 使用符合相关标准的施工材料和设备。
5.2 遵守消防安全规范,确保施工现场的安全。
5.3 防止施工过程中的漏水和管道堵塞问题。
5.4 对系统进行适当的防雷和接地处理。
5.5 安装明确的标志和指示牌,以便在紧急情况下警示人员。
6.维护与检修自动喷水灭火系统的维护和检修工作非常重要,以确保其长期可靠和高效的工作。
自动喷水灭火系统安装施工方案自动喷水灭火系统的施工工艺流程:施工准备f干管安装f报警阀安装f立管安装f喷洒分区干、支管安装f喷洒头支管安装一管道试压一管道冲洗f减压装置安装f报警阀配件及其他组件安装、喷洒头安装f系统通水调试一、施工准备1.根据现场情况对施工图进行复核,核对各管道的坐标,标高是否有叉或排列位置不当的现象。
2.检查预埋和预留洞是否准确。
3.检查管道、管件、阀门、设备及组件是否符合设计要求和质量标准。
二、干管安装1.管道材料及连接:自动喷水灭火系统的管道,工作压力W1.20MPa时,采用热镀锌钢管;DNlOO及以下采用丝扣连接,DNlOO及以上采用沟槽式卡箍连接。
无论何种连接方式,均不得减少管道的流通面积。
(1)螺纹连接的要求:管道应采用机械切割,切割面不得有飞边,毛刺。
加工的管子螺纹封面应完整、光滑,不得有缺丝或断丝,尺寸偏差应符合标准要求。
当管道变径时,应采用异径大小头;在管道变径处不得采用补芯。
如必须采用补芯时,三通上可用1个,四通上不应超过2个,大于DN50的管道不得采用补芯。
螺纹连接的密封填料应均匀附着在管道的螺纹面上,拧紧螺纹时,不得将填料挤入管内。
如果填料采用麻丝时,应在附着在螺纹面加麻丝上涂抹白铅油,管道连接后清除麻头,并在接头处涂防锈漆。
(2)沟槽连接的要求:沟槽式管路连接系统是用压力响应式密封圈套两连接钢管端部,两片卡件包裹密封圈并卡入钢管沟槽上,紧两圆头椭圆颈螺栓,实现钢管密封连接。
用电动滚槽机加工沟槽,沟槽宽度、深度按照生产厂家的要求进行加工。
喷洒干管用沟槽连接每根配管长度不宜超过6m,直管段可把几根连接在一起,使用倒链安装,但不宜过长。
2.管道穿过建筑物时的变形缝时,应设置柔性短管。
穿过墙体或楼板时应加设套管。
三、管道支、吊架的安装1.管道支、吊架的最大允许间距主要是由所承受垂直方向载荷来决定,它应满足强度条件和刚度条件。
最大间距见表8-1。
.支、吊架的受力部件,如横梁、吊杆、螺栓等应符合设计要求和国家规定。
自动喷水灭火系统、加密喷淋灭火系统的施工方案
总体要求根据现场的实际情况,安排施工、设备安装、调试,最终完成系统整体调试,直至正常运行。
1、施工程序:
(1)搭建临时办公、住宿及材料存放的场所:接到中标通知之后,根据现场管理的要求,搭建临时办公、住宿及材料存放的场所,应严格按照现场管理的规定要求及标准执行,将不同用途的场所分开搭建,保持环境卫生。
(2)施工机械及设备材料进场:搭建住房的同时,应将施工中使用的各种机械设备运至施工现场,各种设备的运输及装卸应采用必要的运输及起重设备,应按照被动设备的重量、高度、振动要求,选择主动设备的荷载能力,以确保安全、稳妥的进行。
(3)各种材料进场时,应采用专用的运输及起重设备来完成根据不同材料的重量、长度、高度的因素,合理选择起重车、钢索、卡环、手动葫芦及承重件的强度。
(4)各种设备材料的装卸过程中,应由专职起重工统一协调指挥,无关人员,应远离运输及起重设备,以防不测。
(5)、材料采购及供应:
确定图纸中的管材量--材料采购—管材的挑选----管材调直-------质保部检查---业主检查---运至现场---施工下料连接----主干管安装----支管安装----报警阀、泵安装----管道试压、冲洗--施工记录----检查、修整--检查记录----管道防腐修补----调试交验---交付使用。
管材、管件的外观检查应符合下列要求:
a. 表面无裂纹、缩孔、夹渣、折迭和重皮
b. 镀锌钢管内外的镀锌层应完整,不得有镀锌层脱落等现象
c. 各种非金属密封垫片应质地柔韧,无老化变质或分层现象,表面无折损、皱纹等缺陷。
d. 阀门及附件应完好齐全,不得有任何加工缺陷和机械损伤且均应是合格
的新产品,规格等符合设计要求。
(6)管道除锈及防腐:
a. 材料应按照业主的要求,进行采购,不得采购陈旧、锈蚀的管材。
b. 管材运至现场现场,应按照业主的要求进行除锈,并经过业主检查、
认可之后,再进行防腐工作。
c.防腐时,应将底漆充分涂刷之后,充分干燥之后再进行第二次涂刷,
不得有气泡、不实、不均匀的现象出现。
d.现场质检人员,应严格要求,把住质量,一旦发现不合格的产品,必
须要求返工,以确保工程质量。
(7)管道连接:
a. 负责管道连接的人员,必须是技术较高,资历较深的员工,并且,在施工之
前,应由施工经理负责,进行技术交底,要严格按照交底内容及施工工艺进行施工。
b.管道连接之前,必须将接口处的污物及杂质清理干净以保证施工质量。
c.螺纹连接的管道,应保证螺纹密封面完整、无毛刺损伤,并按照施工工
艺的要求,确保螺纹及连接的质量,并做好螺纹的防腐工作。
d.水压试验合格之后,应按要求将接口及连接部位进行防腐,特别应处理
好与原防腐的接口,以确保防腐的功效,最大限度的延长使用年限。
e.采用焊接连接的管道,应设专人领队施工,专人进行电焊操作,应保证
焊接质量,以确保施工质量。
f.螺纹连接的管道,应按照施工工艺的要求,确保螺纹及连接的质量,套
丝机或板牙套扣不少于七道螺纹,连接不少于六道。
铅油麻线均匀缠绕
在螺纹部分,连接完毕后将外部清理干净,螺纹外露部分刷防锈漆。
g.水压试验合格之后,应按要求将接口及连接部位进行防腐,特别应处理
好与原防腐的接口,以确保防腐的功效,最大限度的延长使用年限。
h.建筑内DN≧100mm的管道采用法兰连接,DN﹤100mm的管道采用螺纹连
接。
i.应设置现场存放材料的场所,严格执行9000系列的要求材料码放整齐,
严禁浪费公司的材料,保护公司利益,所有废料必须经过项目经理确认
后,才可以进行处理。
2、主要质量控制点:
(1)水压试验必须在室内管网的支吊架施工完毕,并在初检合格之后
进行。
(2)水压试验保证系统全部充满,不得有憋气现象。
(3)水压试验压力1.4Mpa。
(4)水压强度试验的测试点设在管网最低点,注水时将空气排净,缓
慢升压,达1.4Mpa后,稳压30min,目测管网无渗漏无变形,压降小于
0.05 Mpa.
(5)水压试验保证在环境温度5℃以上进行。
(6)系统水压严密性试验在水压强度试验和水冲洗合格后进行,试验压力为设计压力,稳压24h,以无泄漏为合格。
(7)水压试验请业主和监理方进行监督,合格后,填写水压试验记录,并请有关人员签字认可。
(8)凡是需要进行无损探伤的工作,应选择现场施工人员最少时进行,或选择夜里无人施工时进行。
(9)凡法兰连接的管道应该先调直后点焊,法兰与管外径间隙应均匀,第一遍成形后,再焊第二遍,法兰与管内口应一遍焊平,检
查无缺陷之后再做防腐。
连接表面应平整,密度、高度均匀一致
无明显缺陷(咬焊、未熔合、夹渣、焊瘤、裂痕等)。
(10)焊接完成后进行焊口外观检查,并填写焊口检查记录。
自动喷水灭火系统、加密喷淋系统
的质量保证的措施
1. 各种管道穿墙、楼板处,注意安装套管和堵漏问题。
套管必须进行防腐
处理。
0.消防管道试压必须保证合格,坡度应正确,防腐和刷漆等工作要仔细,必须
服从图纸设计要求,以及消防规范的规定。
1.管道焊接时要开好V型坡口,后用角磨机打磨,焊缝要均匀,不能有漏焊、
杂渣、焊瘤,焊口的内表面要做防腐处理。
2.管子切割采用机械切割。
机械套丝,管口应清理,螺纹标准应符合“普通螺
纹基本尺寸要求”、“普通螺纹公差与配合”、“管路旋入管端螺纹尺寸系列”
的有关规定。
3.连接管路中,不准使用补芯,变径时要用异径接头(大小头)。
4.螺纹连接的密封填料采用铅油麻线,均匀附着在螺纹部分,不得将填料挤入
管道内,连接后连接处外部清理干净管道的安装支、吊架位置应符合设计要求,图纸无要求时应符合下表规定:
7. 管道中心与梁柱顶棚等的最小距离应符合表中要求:
8. 所有支、吊架必须提前预制,使用前除锈防腐,要求管卡、架要统一,
安装时应横平竖直。
9. 吊架采用:钢管防晃吊架采用L50×50×5门型吊架或倒丁字吊架,支管采用L40×40×4、L30×30×3倒丁字架(固定架)与DN8-10毫米的圆钢吊装。
10.支吊架防腐采用刷两道防锈漆的做法,外露吊架增刷两道银粉漆,以保证美观。
11.管道安装位置与其它专业有冲突部分,会同业主、工程管理方或设计人等进行协调,涉及本专业变更部分,出具变更文件并多方签字后归档。
12.管道井安装、调试完毕后,应同甲方协商管道井的封堵,以避免火灾发
生时的烟囱效应。
至少应每隔一层封堵一层,填料应使用不燃材料。
13.严格按照设计图纸、交底记录等有关文件施工,不得擅自变更。
14. 施工过程中,由项目经理负责积累工程资料,按工程进度随时做好质量检查,并填写各分项工程质量检验评定表。
15.为保证施工质量达到优良,要求现场施工管理人员和操作人员使用检验合格的计量器具,做到测量精度精确。
16.测试强度试验必须符合设计要求,必须合格。
有关人员参加验证,并做好记录。
17.管道坡度和垂直度,应符合设计要求及消防规范要求。
