国电电力大连开发区热电厂输煤系统防水防腐治理工程施工组织设计详解
- 格式:doc
- 大小:500.00 KB
- 文档页数:59

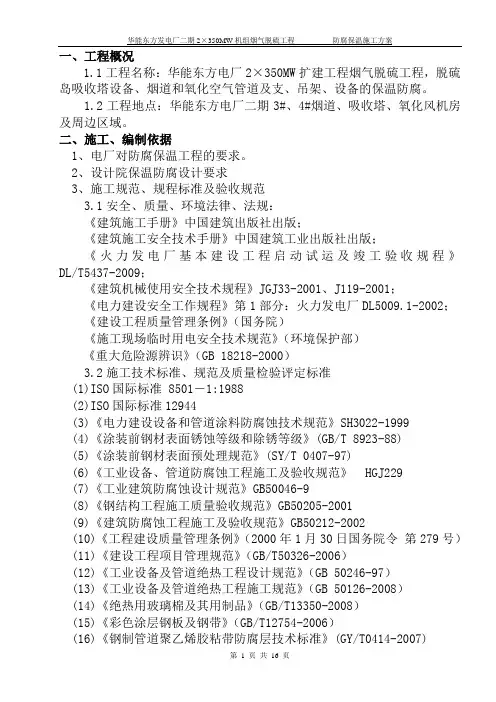

一、工程概况1.1工程名称:华能东方电厂2×350MW扩建工程烟气脱硫工程,脱硫岛吸收塔设备、烟道和氧化空气管道及支、吊架、设备的保温防腐。
1.2工程地点:华能东方电厂二期3#、4#烟道、吸收塔、氧化风机房及周边区域。
二、施工、编制依据1、电厂对防腐保温工程的要求。
2、设计院保温防腐设计要求3、施工规范、规程标准及验收规范3.1安全、质量、环境法律、法规:《建筑施工手册》中国建筑出版社出版;《建筑施工安全技术手册》中国建筑工业出版社出版;《火力发电厂基本建设工程启动试运及竣工验收规程》DL/T5437-2009;《建筑机械使用安全技术规程》JGJ33-2001、J119-2001;《电力建设安全工作规程》第1部分:火力发电厂DL5009.1-2002;《建设工程质量管理条例》(国务院)《施工现场临时用电安全技术规范》(环境保护部)《重大危险源辨识》(GB 18218-2000)3.2施工技术标准、规范及质量检验评定标准(1)ISO国际标准 8501-1:1988(2)ISO国际标准12944(3)《电力建设设备和管道涂料防腐蚀技术规范》SH3022-1999(4)《涂装前钢材表面锈蚀等级和除锈等级》(GB/T 8923-88)(5)《涂装前钢材表面预处理规范》(SY/T 0407-97)(6)《工业设备、管道防腐蚀工程施工及验收规范》 HGJ229(7)《工业建筑防腐蚀设计规范》GB50046-9(8)《钢结构工程施工质量验收规范》GB50205-2001(9)《建筑防腐蚀工程施工及验收规范》GB50212-2002(10)《工程建设质量管理条例》(2000年1月30日国务院令第279号)(11)《建设工程项目管理规范》(GB/T50326-2006)(12)《工业设备及管道绝热工程设计规范》(GB 50246-97)(13)《工业设备及管道绝热工程施工规范》(GB 50126-2008)(14)《绝热用玻璃棉及其用制品》(GB/T13350-2008)(15)《彩色涂层钢板及钢带》(GB/T12754-2006)(16)《钢制管道聚乙烯胶粘带防腐层技术标准》(GY/T0414-2007)我方承诺在本工程施工中使用国家最新的各项技术法规。

热电工程防腐施工方案一、前言热电工程是指以煤、石油、天然气等能源为燃料,通过燃烧产生的热能驱动蒸汽轮机、燃气轮机或内燃发动机等动力机械,再将机械能转换成电能的工程。
在热电工程中,各种设备、管道及设施都会接触到高温、高压、腐蚀性气体等环境,容易引发腐蚀现象。
因此,对热电工程中的设备和管道进行良好的防腐施工,对延长设备的使用寿命、提高设备的运行效率具有重要意义。
二、腐蚀的分类及危害腐蚀是指金属或非金属在特定条件下受化学或电化学作用而产生的损伤。
根据腐蚀的作用形式,可以将腐蚀分为化学腐蚀、电化学腐蚀、微生物腐蚀、高温腐蚀等。
腐蚀对设备和管道的危害主要表现为以下几点:1. 降低设备的强度和刚度,导致设备失效。
2. 影响设备的正常运行,降低设备的使用寿命。
3. 增加设备的维修和更换成本,影响设备的经济效益。
4. 可能引发环境污染和安全事故。
因此,对热电工程中的设备和管道进行有效的防腐施工,可以减少设备的腐蚀损失,延长设备的使用寿命,提高设备的运行效率,保障设备的安全运行。
三、防腐施工的基本原则1. 统一规划:在施工前要进行详细的规划,包括对工程项目的腐蚀环境、材料特性和使用条件进行分析,确定合理的防腐技术方案和施工方案。
2. 材料选择:根据设备和管道的使用环境和使用条件,选择符合要求的防腐材料。
一般可以选择有机涂料、耐酸碱涂料、耐高温涂料、耐腐蚀涂料等。
3. 表面处理:在施工前,要对设备和管道的表面进行充分的处理,包括清洗、除锈、打磨等,确保表面清洁、平整。
4. 施工工艺:根据防腐材料的特性和使用要求,采用合理的施工工艺,包括底漆涂刷、中漆涂刷、面漆涂刷等。
5. 质量控制:对施工过程进行严格的质量控制,包括材料质量检验、表面处理质量检验、施工工艺质量检验等,确保施工质量。
6. 环境保护:在施工过程中,要注意环境保护,避免对环境造成污染。
四、防腐施工工艺1. 表面处理表面处理是防腐施工的第一步,包括清洗、除锈、打磨等工作。

烟气脱硫设备防腐施工组织设计一、工程概况 (2)二、编制依据 (4)三、施工组织机构设置 (5)四、施工准备 (7)五、工程施工 (11)六、质量管理 (20)七、文明施工 (21)八、现场环境保护 (24)一、工程概况1、工程地址:南关电厂2、工程范围: 吸收塔、烟道防腐3、质量目标:优良4、防腐技术要求:(1)1#吸收塔(2)2#吸收塔(3)3#吸收塔(4)4#吸收塔说明:1、吸收塔喷淋支撑梁防腐层需考虑浆液冲刷。
2、浆液池及底板和喷淋层考虑浆液冲刷而增加1mm厚耐磨型树脂玻璃鳞片。
3、方烟道阴阳角需考虑玻璃纤维毡加强处理,宽度不小于300mm。
二、编制依据1、GB8923-88《涂装前钢材表面锈蚀等级和除锈等级》2、HGJ229—91《工业设备、管道防腐蚀工程施工及验收规范》3、GB50221—95《钢结构工程质量检验评定标准》4、HGJ209—83《钢结构、管道涂装技术规程》5、DL5009.1—92《电力建设安全工作规程》(火力发电厂部分)6、GBJ46—88《施工现场临时用电安全技术规范》7、GB50046—95《工业建筑防腐蚀设计规范》8、GB50212—2002《建筑防腐蚀工程施工及验收规范》9、HG/T2640-2004《玻璃鳞片衬里施工技术条件》10、HG/T3797-2005《玻璃鳞片衬里胶泥》11、JGJ59—99《建设工程施工现场管理标准》三、施工组织机构设置为了加强该工程项目的组织管理,达到质量管理目标,保证工程按期完成,为业主提供优质的服务,我公司决定选派一批业务水平高、工作责任心强的精干施工人员组建项目经理部,由具有同类工程丰富施工经验和管理经验的同志担任本工程的项目经理,全面负责本项工程的组织、协调、施工、安检、质检、材料采购等一系列工作。
1、项目组织机构图:2、项目经理岗位责任制:[1]负责项目部全面工作。
[2]组织工程施工及安全管理。
[3]负责协调项目部与甲方、监理工作关系。

目录一、施工组织设计 (1)a、工程概况 (1)b、施工部署(包括施工平面布置和临时设施布置) (3)二、主要施工方法、方案 (4)a、施工准备 (4)b、操作工艺 (4)c、拟投入本标段的主要施工设备表 (7)d、拟配备本标段的试验和检测仪器设备表 (8)三、主要技术措施,包括质量、安全、消防、环保、文明施工、工期保证等措施 (9)a、确保质量的技术保证措施 (9)b、确保安全的技术保证措施 (11)c、.确保消防技术防预措施 (16)d、.确保文明施工的技术组织措施 (17)e、.确保环境保护的技术组织措施 (19)f、.确保工期的技术组织措施 (21)四、计划开、竣工日期和施工进度网络图,各阶段拟投入的劳动力、材料、机械设备等进度保证措施 (23)a、工期目标: (23)b、劳动力安排计划 (25)c、.施工机具设备的选择 (27)一、施工组织设计a、工程概况保德神东发电有限责任公司1#、2#机组装机容量为2×135MW,于2005年安装,2006年投入运行,两台锅炉都是武汉锅炉厂生产,锅炉型号为:WGF480/13.7-1,锅炉型式为:480T/H循环流化床锅炉。
保德神东发电有限责任公司自2004年安装至今已超过十年,室内外钢构架经受电腐蚀和化学腐蚀,现已出现大面积的锈蚀和油漆脱落情况。
如此的腐蚀情况将影响钢梁的力学强度和使用寿命,对将来钢结构构件和建筑物的安全性和耐久性以及长期使用和正常服役带来巨大的危害和隐患。
综上所述,对钢构架腐蚀严重区域进行除锈、防腐,此项工作势在必行,否则将对人身及设备安全生产构成很大威胁。
1.1工程项目内容1.1.1 工程项目名称:室内外钢构架防腐项目。
1.1.2 工程项目地点:保德神东发电公司生产区域。
1.1.3 工程项目主要内容:投标方组织人力及工器具到招标方施工地点,对招标方所列出需防腐部位进行防腐(包括脚手架搭设、除锈、防腐等工作),投标方负责施工及其所需的消耗性材料(包括工器具),实际施工工作量为:约21050m2b、施工部署(包括施工平面布置和临时设施布置)临时设施用地按甲方规划进行布置,全部由轻钢保温彩板搭建,建有办公区、厨房、餐厅、宿舍、机械停放场地、仓库、厕所及工具棚,我单位自设围墙,安装大门,方便进行封闭式管理,防止“扰民”和“民扰”的问题发生。
电力企业设备除锈防腐工程施工组织设计一、工程概况1.工程名称电力企业设备除锈防腐工程2.施工单位某省防腐保温开发有限公司3.承包形式包工包料4.质量标准优良等级5.技术要求5.1防腐工程技术要求5.1.1本次防腐工程拟采用“除锈冷镀锌”工艺进行施工(采用人工或动力工具除中锈.涂刷冷镀锌两底两面).先对设备及金属构件进行清理、除锈.除锈合格后方可进行冷镀锌施工。
5.1.2在进行除锈工序时要根据设备的实际情况采取不同方法.但必须采取“先用动力工具、钢刷或砂布打磨.然后涂刷冷镀锌防腐涂料”的工艺。
5.1.3涂刷冷镀锌时.所使用的涂料要按照标准配比进行配置.且搅拌必须均匀;要求涂刷均匀.不得留死角.涂刷导线上方时应使用绝缘挡板.保证涂料不滴在导线、瓷瓶或合成绝缘子上。
5.1.4全部工艺完成后.被涂表面呈镀锌色.涂层落实、坚厚.表面美观.涂层厚度100微米~120微米。
二、编制依据及引用标准1.《表面处理规范》SIS—0559002.《涂装前钢材表面锈蚀等级和除锈等级》GB8923-883.《钢结构工程施工质量验收规范》GB5025-20014.《钢结构工程质量检验评定标准》GB50211-955.《涂装作业安全规程.涂装前处理工艺安全》GB76926.《国家电网公司电力安全工作规程》(国家电网安监(2005)83号文)7.《防腐蚀工程施工操作规程》YSJ411-898.《电力建设施工及验收技术规范》DI/T5047-959.《电业安全工作规程》DJ408-9110.《供配电系统设计规范》GB50166-9211.《表面粗糙度参数及期数值》GB/T103112.《电力建设安全健康与环境管理规定》13.《涂料涂覆技术条件》GB765-8614.《电力建设施工及验收规范》三、施工前资源准备设计1.施工前技术准备1.1根据甲方要求.备齐甲方单位明确提出的技术规范要求及验收评定标准。
1.2项目经理部对施工技术要求进行专业审核和具体情况综合评审.对所提出的各项技术问题.其它各方面的规范、规定及要求标准.充分做好相应准备措施。
电厂防腐工程施工方案
一、前言
在电厂设备和管道的运行过程中,受到腐蚀的影响会导致设备的损坏,为了延长设备的使用寿命、保障电厂设备的安全运行,进行电厂防腐工程施工是十分必要的。
二、施工准备工作
1.确定施工范围和施工期限;
2.准备施工所需的防腐材料和设备;
3.制定详细的施工计划,包括施工步骤、工艺流程等;
4.检查施工现场,确保施工环境符合要求。
三、施工步骤
1. 表面处理
对待防腐的设备和管道进行表面处理,去除锈蚀、污物等,保证表面清洁、光滑。
2. 底漆涂装
在表面处理完毕后,对设备和管道进行底漆涂装,形成一层保护膜,增强防腐效果。
3. 防腐涂装
在底漆涂装干燥后,进行防腐涂装,选择适合的防腐涂料进行涂装,确保设备和管道得到有效的防腐保护。
4. 检查验收
完成防腐施工后,对施工质量进行检查验收,确保施工符合要求,达到预期的防腐效果。
四、施工注意事项
1.施工过程中要注意安全防护,确保施工人员安全;
2.严格按照施工工艺要求进行操作,确保施工质量;
3.施工现场要保持清洁整洁,防止脏物污染防腐涂料。
五、总结
电厂防腐工程施工是确保设备安全运行的重要措施,通过规范施工、注意细节等方式,能够有效延长设备的使用寿命,提高设备的稳定性和可靠性。
在进行电厂防腐工程施工时,务必严格按照施工方案和要求进行操作,确保施工质量,并定期检查维护,保持设备处于良好的工作状态。

输煤栈桥防腐、电缆防火工程施工技术方案编制单位:日期施工技术方案一、编制依据:1.《电缆防火措施设计和施工验收标准》DLGJ154-2000。
2. 《电力工程电缆设计规范》GB50217-932。
3.《发电厂、变电所电缆选择与敷设设计规范》SDJ26-89。
4.《火力电厂与变电所设计防火规范》GB50229-96。
5.《供配电系统设计规范》GB50166-9。
6.《水利水电工程设计规范》SDJ278-90。
7.《爆炸和火灾危险环境电力装置设计规范》GB50166-92。
8.《建筑设计防火规范》GBJ16-95。
9.《钢结构防火涂料通用技术条件》GB14907-2002。
二、施工前的准备工作:1. 技术准备:1.1 本工程施工,应具有齐全的施工图纸和设计文件,没有图纸及技术要求的按照实际测量,由我们的技术工程师和有关技术人员首先熟悉工作内容和设计要求,施工工艺双方协商。
1.2 由我公司的项目经理、技术负责人、施工队长、安全负责人根据现场情况确定总体施工规划。
1.3 施工过程中由技术负责人每天写施工日记,记录当天的天气情况,施工质量、进度、质量检查工作等内容。
2. 组织准备:2.1 开工前必须结合工程特点,对本工程的全体人员培训,从理论到实践进行全员考核,让每位作业人员完全领会作业指导书内容,并签字确认。
由安全员结合工程特点出题考核作业人员,合格者方可上岗工作。
2.2 组织专业施工队(有三年以上施工经验的作业人员),以施工经理为主体,由队长、质量员、安全员、技术工程师、设备工程师组成管理层,应少而精且要持证上岗。
2.3 对施工人员执行作业责任制,基本固定施工作业区,按区明确作业责任,坚持每日作业质量检查,不合格者当日返修完。
并由施工队长做详细的记录。
2.4 对每个作业组和作业人员进行编号,逐日考核日完成量和工程质量。
2.5 为时刻保证作业人员的安全,专职安全员要跟班工作,不得脱离岗位。
否则按照公司有关制度处罚。
第1篇一、工程概况本工程针对电厂内各类钢结构、设备管道等需要进行防腐处理,以延长其使用寿命,提高电厂运行效率。
工程内容包括:除锈、底漆、面漆、保温、保冷等。
二、施工准备1. 编制施工方案:根据工程特点,编制详细的施工方案,包括施工工艺、施工流程、质量保证措施、安全措施等。
2. 材料准备:采购符合国家标准的防腐材料、保温材料、保冷材料等,并确保材料质量合格。
3. 工具准备:准备必要的施工工具,如砂轮机、喷砂机、油漆刷、滚筒、切割机等。
4. 人员准备:组织专业施工队伍,进行技术培训,确保施工人员具备相应的技能。
三、施工工艺1. 除锈:采用砂轮机、喷砂机等设备对钢结构表面进行除锈,达到Sa2.5级以上。
2. 底漆:在除锈后的钢结构表面均匀涂刷底漆,厚度不小于30μm。
3. 面漆:在底漆干燥后,均匀涂刷面漆,厚度不小于60μm。
面漆颜色、光泽等应符合设计要求。
4. 保温:根据设备管道的保温要求,选用合适的保温材料,进行保温施工。
5. 保冷:对于需要保冷的设备管道,选用合适的保冷材料,进行保冷施工。
四、施工流程1. 施工前,对施工区域进行清理,确保无杂物、油污等。
2. 进行除锈、底漆施工。
3. 干燥底漆后,进行面漆施工。
4. 保温、保冷施工。
5. 施工完成后,进行质量检查,确保工程质量符合要求。
五、质量保证措施1. 严格材料检验,确保材料质量合格。
2. 严格按照施工工艺进行施工,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 施工过程中,加强现场管理,确保施工环境整洁。
六、安全措施1. 施工人员必须佩戴安全帽、防护眼镜、手套等防护用品。
2. 施工现场设置警示标志,确保施工安全。
3. 高空作业时,设置安全防护措施,防止坠落。
4. 严禁酒后作业,确保施工安全。
5. 加强施工现场消防安全管理,配备消防设施。
通过以上施工方案的实施,确保电厂防腐工程的质量和安全,延长设备使用寿命,提高电厂运行效率。
第2篇一、编制依据1. 《电力建设工程施工及验收技术标准》2. 《电力建设工程安全健康管理规定》3. 《工业设备及管道绝热工程施工及验收规范》(GBJ126-89)4. 《工业设备及管道防腐工程施工及验收规范》(GB50185-93)5. 相关国家和行业的技术规范、标准及规程二、工程概况1. 工程名称:电厂防腐工程2. 工程地点:某电厂3. 工程内容:电厂设备、管道、烟囱等设施的防腐施工4. 工程规模:约XX平方米三、施工准备1. 组织机构:成立电厂防腐工程领导小组,负责工程的组织、协调、指挥等工作。

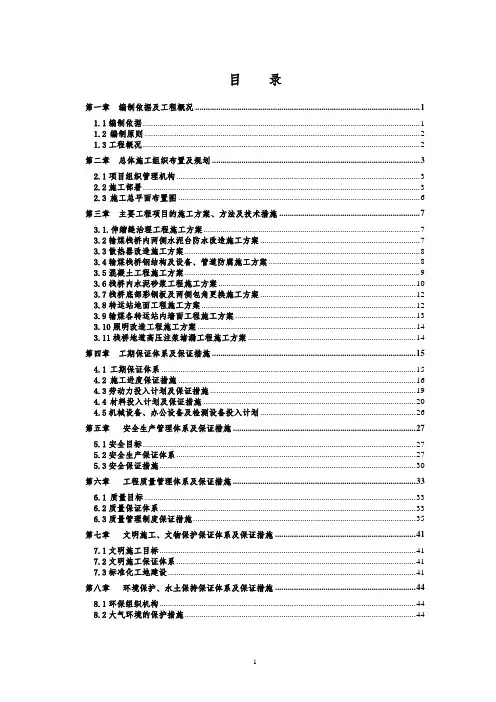

目录第一章编制依据及工程概况 (1)1.1编制依据 (1)1.2编制原则 (2)1.3工程概况 (2)第二章总体施工组织布臵及规划 (3)2.1项目组织管理机构 (3)2.2施工部署 (3)2.3施工总平面布臵图 (6)第三章主要工程项目的施工方案、方法及技术措施 (7)3.1.伸缩缝治理工程施工方案 (7)3.2输煤栈桥内两侧水泥台防水改造施工方案 (7)3.3散热器改造施工方案 (8)3.4输煤栈桥钢结构及设备、管道防腐施工方案 (8)3.5混凝土工程施工方案 (9)3.6栈桥内水泥砂浆工程施工方案 (10)3.7栈桥底部彩钢板及两侧包角更换施工方案 (12)3.8转运站地面工程施工方案 (12)3.9输煤各转运站内墙面工程施工方案 (13)3.10照明改造工程施工方案 (14)3.11栈桥地道高压注浆堵漏工程施工方案 (14)第四章工期保证体系及保证措施 (15)4.1工期保证体系 (15)4.2施工进度保证措施 (16)4.3劳动力投入计划及保证措施 (19)4.4材料投入计划及保证措施 (20)4.5机械设备、办公设备及检测设备投入计划 (26)第五章安全生产管理体系及保证措施 (27)5.1安全目标 (27)5.2安全生产保证体系 (27)5.3安全保证措施 (30)第六章工程质量管理体系及保证措施 (33)6.1质量目标 (33)6.2质量保证体系 (33)6.3质量管理制度保证措施 (35)第七章文明施工、文物保护保证体系及保证措施 (41)7.1文明施工目标 (41)7.2文明施工保证体系 (41)7.3标准化工地建设 (41)第八章环境保护、水土保持保证体系及保证措施 (44)8.1环保组织机构 (44)8.2大气环境的保护措施 (44)8.3固体废弃物 (45)8.4降低噪音措施 (45)8.5水土保持措施 (45)第九章项目风险预测与防范及应急预案 (46)9.1对应急事件的预测 (46)9.2处理应急事件的组织机构 (46)9.3应急事件的应对措施 (47)9.4防洪渡汛应急措施 (48)9.5机械事故应急措施 (49)9.6食物中毒应急措施 (49)9.7突发传染病应急措施 (49)9.8不可抗力自然灾害应急措施 (50)9.9突发性公共安全卫生事件的应急处理预案 (50)附表一施工总体计划横道图 (52)附表二施工总平面布臵图 (53)附表三投标人拟投入本标的主要装备表 (54)附表四投标人的劳动力计划表 (55)附表五临时用地表 (56)附表六工程里程碑进度表 (57)第一章编制依据及工程概况1.1编制依据国电电力大连开发区热电厂输煤系统防水防腐治理工程标招标文件。

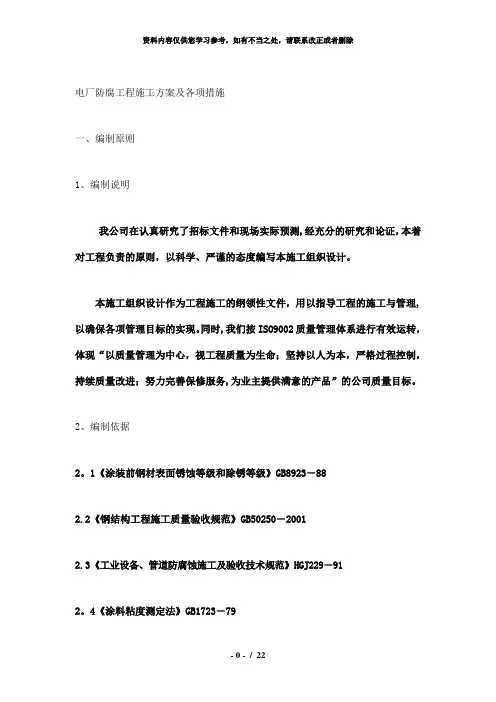

电厂防腐工程施工方案及各项措施一、编制原则1、编制说明我公司在认真研究了招标文件和现场实际预测,经充分的研究和论证,本着对工程负责的原则,以科学、严谨的态度编写本施工组织设计。
本施工组织设计作为工程施工的纲领性文件,用以指导工程的施工与管理,以确保各项管理目标的实现。
同时,我们按ISO9002质量管理体系进行有效运转,体现“以质量管理为中心,视工程质量为生命;坚持以人为本,严格过程控制,持续质量改进;努力完善保修服务,为业主提供满意的产品”的公司质量目标。
2、编制依据2。
1《涂装前钢材表面锈蚀等级和除锈等级》GB8923-882.2《钢结构工程施工质量验收规范》GB50250-20012.3《工业设备、管道防腐蚀施工及验收技术规范》HGJ229-912。
4《涂料粘度测定法》GB1723-792。
5《漆膜附着力测定法》GB1720-792。
6《涂料涂覆技术条件》GB765-86二、工程目标1、质量目标确保工程为优良工程。
2、工期目标按要求提前3~5天完成招标文件范围内的全部工程内容。
3、安全与文明施工目标3.1杜绝死亡和重伤事故的发生,杜绝重大设备、火灾和交通事故。
3.2轻伤事故频率控制在3‰以内。
3。
3项目部特种作业人员和安全员必须经过培训,且持证上岗。
3.4创建市级文明工地。
4、环境目标噪声排放达标,现场无扬尘,运输无遗洒,生产及生活废水达标排放,杜绝施工现场火灾等事故。
5、工程回访及服务目标将对该工程实行终身质量负责制,并对竣工交付使用的保修、回访工作负责。
工程竣工后,向业主提供工程质量保修书。
公司每年定期组织相关人员进行一次质量回访,发现问题及时进行返修,填写《竣工工程质量回访表》备案,争创“用户满意工程”。
三、施工准备及部署1、准备针对本工程的开工报告,并办理施工工作票,中间验收报告、施工记录、隐蔽工程记录及质量检查表格并作好本工程的施工方案.2、对所在参加工程施工的人员,进行必要的技术安全学习培训,学习领会甲方纪律、安全、消防等方面的规章制度,明确高空作业的特殊安全措施,必要时进行技术安全考试,考试不合格者,不得操作。

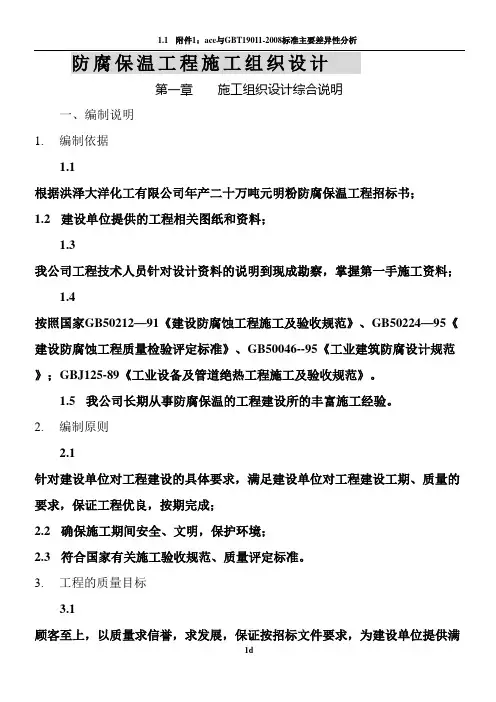

防腐保温工程施工组织设计第一章施工组织设计综合说明一、编制说明1. 编制依据1.1根据洪泽大洋化工有限公司年产二十万吨元明粉防腐保温工程招标书;1.2 建设单位提供的工程相关图纸和资料;1.3我公司工程技术人员针对设计资料的说明到现成勘察,掌握第一手施工资料;1.4按照国家GB50212—91《建设防腐蚀工程施工及验收规范》、GB50224—95《建设防腐蚀工程质量检验评定标准》、GB50046--95《工业建筑防腐设计规范》;GBJ125-89《工业设备及管道绝热工程施工及验收规范》。
1.5 我公司长期从事防腐保温的工程建设所的丰富施工经验。
2. 编制原则2.1针对建设单位对工程建设的具体要求,满足建设单位对工程建设工期、质量的要求,保证工程优良,按期完成;2.2 确保施工期间安全、文明,保护环境;2.3 符合国家有关施工验收规范、质量评定标准。
3. 工程的质量目标3.1顾客至上,以质量求信誉,求发展,保证按招标文件要求,为建设单位提供满意的工程和服务;3.2工程质量达到优良等级,确保所承建的防腐工程全部达到国家规范和技术标准及设计要求,单位工程质量达到100%合格,质量优良率达到85%以上,质量返工率小于工程量的0.1%,杜绝重大质量事故。
3.3 防腐工程质量达到:优良。
4. 关于工程分包4.1 本防腐工程绝不转包,分包。
5. 工程概况5.1本项目投标施工组织设计以发包防腐保温内容而编制的,其具体工程如下:5.1.1主厂房防腐(内墙面、梁柱)(1)主厂房内②-⑨轴全部梁柱,包装房内梁柱包二布五涂玻璃钢(二底、一布、一涂、一布、二涂)。
(2)主厂房内②-⑨轴全部内墙、楼底板,包装房内墙体:涂三遍聚氨脂。
⑧-⑨轴局部涂环氧树脂三遍。
5.1.2主厂房防腐(地面)(1)主厂房内±0.00平面②-⑨轴、包装房内:环氧涂料打底一遍,6cm厚青石板,1cm厚环氧砂浆结合层,环氧胶泥勾缝。
(2)主厂房内+4.5m、+9.5m层的⑧-⑨轴地面环氧树脂防水一遍,2cm花岗岩、1.5cm环氧砂浆结合层,环氧胶泥勾缝。
热电厂钢结构防腐蚀工程施工组织设计二O一四年五月十九日一、前言石狮市热电厂经多年生产运行,局部钢结构已严重锈蚀,为确保平安生产,需对锅炉钢结构进行全面防腐处理。
受业主委托,本公司派专业人员对现场环境及具体情况进行了勘察及分析,由于本工程油漆主材为长方提供,鉴于现场情况特制订以下方案。
二、编制依据及原那么:GB8923?涂装前钢材外表锈蚀等级和除锈等级?SD2021-85?涂漆通用技术条件?GB9286?色漆和清漆膜的划格试验?GB1764?漆膜厚度测定法?GB/T6463?金属和其他无机覆盖层厚度测量方法评述?GB1720?漆膜附着力测定法?GB7692?涂装作业平安规程,涂漆前处理工艺平安?GB11373-89?热喷涂金属件外表预处理通那么?GB/T13312?钢铁件涂装前除油程度检验方法?GB/T13288?涂装前钢材外表粗糙度等级的评定?GB/T1865?色漆和清漆人工气候老化和人工辐射曝露?B/T9188?高压无气喷涂典型工艺?GB/T5210?涂层附着力的测定法、拉开法?GB11374?热喷涂厚度的无损测量方法?ISO国际标准化组织标准三、工程经理部组成及人员资格证件附:工程经理部组织机构图四、施工部署1、指导思想本工程的优质、按期维修完工,涉及投资方生产利益。
为此,在整个维修施工过程中,接受工程建设方领导的领导,充分发挥我公司在技术力量、施工机具、管理和对同类工程施工具有丰富经验的优势。
采用国内外先进施工技术,推行现代化科学管理,严格现场质量、平安、文明施工管理,在方案高度统一指挥下,兼顾施工程序和区域工程。
要合理优化建设统筹方案,优先完善重点工程,保证重点工程控制点按时到达。
实行科学合理交叉作业。
全体发动,保证工程按期完成。
为表达上述指导思想,本施工组织设计遵循以下根本原那么:(1)搞好工程统筹方案,保证重点,兼顾全面,统筹安排;(2)遵循施工工艺及其技术规律,合理安排施工程序和施工顺序;(3)采用网络方案技术,组织有节奏、均衡、连续施工;(4)提高施工机械化水平和工厂化程度;(5)采用国内外先进的施工技术和科学管理方法;(6)合理储藏物资,保证工程需要。
热电厂防腐绝热施工方案
1. 引言
在热电厂的运行过程中,防腐和绝热工程是保证设备正常运行和延长设备使用
寿命的重要环节。
为了确保热电厂设备的安全和可靠运行,本文将介绍热电厂防腐绝热施工方案。
2. 施工准备工作
热电厂防腐绝热施工前需要进行以下准备工作:
•确定施工区域:根据设备的实际情况,确定需要进行防腐绝热的区域。
•资料准备:收集相关设备的图纸、技术文件和安全规范等资料,为施工做准备。
•安全措施:制定安全施工方案,包括施工人员的安全培训和防护措施等。
•材料采购:根据设计要求和施工方案,采购所需的防腐绝热材料。
3. 防腐施工方案
3.1 表面处理
在防腐施工前,首先需要对设备的表面进行处理,以确保防腐涂层能够附着牢
固且不易脱落。
具体的表面处理步骤包括:
1.清洗:使用适当的清洗剂和工具清除表面的油污、灰尘和污垢。
2.去锈:对有锈蚀的表面进行除锈处理,可以使用铁锈清除剂、砂轮磨
削等方法。
3.表面处理:对表面进行粗糙化处理,提高涂层的附着力。
常用的方法
包括喷砂、喷丸等。
3.2 防腐涂层施工
防腐涂层的选择根据设备的工作条件和防腐要求来确定。
常用的防腐涂层包括:•有机涂层:如环氧树脂涂层、聚氨酯涂层等。
•无机涂层:如锌涂层、铝涂层等。
•复合涂层:如环氧锌涂层、煤焦沥青涂层等。
防腐涂层施工步骤如下:
1.底漆涂装:首先涂刷底漆,底漆的选择根据涂层系统和工作条件来确定。
2.中间涂装:根据设计要求和涂层系统,在底漆完全干燥后,进行中间涂装。
一、总体概述(一)、工程概况该工程由大连发电有限责任公司建设;东煤沈阳建筑基础工程公司。
针对该工程具体情况特制定本工程施工组织设计方案,本边坡为永久性边坡,安全等级一级。
1、场地位置:大连市甘井子区革镇堡镇辖区,中国物资储运公司大连仓库院内东侧。
2、工程地质条件:根据岩土工程勘察报告书,本工程边坡地层从上至下依次为:①素填土:杂色,干,主要为水泥路面,厚约250mm,其下为粘性土、灰渣、碎石等。
②中风化石灰岩:灰褐色,中等风化,呈块状,细粒结构,中厚层状构造,岩质较硬,结构较完整,节理裂隙较发育,方解石脉发育其间,局部有铁质渲染。
(二)、边坡地质灾害治理设计情况1、边坡治理原则:①根据设计原则,边坡为永久性支护,有效使用寿命为50年;②边坡支护抗震烈度为7度,基本地震加速度值为0.10g;2、施工参数及要点(1)清理坡面a、清理时必须将坡地面浮土、碎石等清理完毕。
b、坡面危岩应予以清除,需要时回填凹坑处,伐除无保留价值的树木至根部。
c、坡顶碎石土按1:1角度放坡,并尽量保持坡面平整。
(2)边坡支护施工a、钻孔:以坡脚为基准线,布置锚杆孔位,间距3000*3000梅花布置,控制间距不大于设计值10%,钻孔径Φ130,按设计要求的角度、孔深、孔径以及位置施工。
b、预应力锚索:采用1860级高强度低松弛钢绞线制作,每隔2m设刚性支架连接,自由锻涂抹黄油包裹塑料布或套入Φ20PVC塑料管并在接头和两端采用工业胶带封闭。
与注浆管同时下入孔内,锚索裸露部分1.0m。
c、注浆:浆液为素水泥浆,浆液中须加膨胀剂。
注浆管距孔底0.1m,连续注入,直到孔口开始冒浆为止(需要时补浆)。
d、槽钢腰梁安装必须压在Φ8钢筋网上面,喷射混凝土时一次性达到设计要求,桩端拉锚采用C20砼封闭保护,截面尺寸为300×300mm。
e、预应力锁具:锚索采用1860级高强度低松弛钢绞线3×7Φ5锚具,以获得均衡预应力。
国电大连开发区热电厂 燃煤锅炉除尘脱硫工程方案(220吨×3台)编制单位:北京隆生精英环保科技有限公司日期:2009年7月10日目录第一章概述 (3)1.1工程简介 (3)1.2引用标准 (3)1.3相关参数 (3)1.4编制原则 (4)第二章方案设计 (5)第三章工艺流程 (8)3.1水路流程 (8)3.2气路流程............................................................... (8)3.3渣浆流程 (8)第四章超强湍流传质脱硫塔 (9)4.1原理...... (9)4.2特点 (9)第五章脱硫工艺法 (10)5.1脱硫工艺的选择 (10)5.2双碱法的化学机理 (11)第六章运行情况分析说明 (12)第七章改造后设备的运行结果 (13)第八章脱硫系统的主要设备 (14)第九章土建工程 (15)第十章设备用电负荷 (16)第十一章经济指标分析 (17)第十二章运行成本的计算 (18)第十三章设备质量及售后承诺 (19)第一章 概况1.1 工程简介大连国电开发区热电厂现有三台220吨锅炉采用静电方式除尘,并配备双引风机,暂无脱硫设备。
应大连市环保局要求,为减少烟气中的SO2排放对大气的污染,大连国电决定给3台220t锅炉安装脱硫除尘设备。
1.2引用标准《中华人民共和国国家环境保护标准》HJ462-2009《环境空气质量标准》 GB3095-1996《大气污染物排放综合标准》 GB16297-1996《工业炉窑大气污染物排放标准》 GB9078-1996《锅炉大气污染物排放标准》 GB13271-2001《煤炭工业污染物排放标准》 GB20426-2006《火电厂设计技术规程》 DL5000-2000《火电厂大气污染物排放标准》 GB13223-2003《锅炉烟尘测试方法》GB5468-91《恶臭污染物排放标准》GB14554-931.3相关参数:4#,5#,6#锅炉名称参数值锅炉型号 DG-220/9.8-M15 锅炉蒸发量 220吨/小时锅炉台数3台燃煤量 35t/h烟气量工况:380000m3/h折合标况:251186Nm3/h应用基含灰量 28.8%应用基含硫量 0.66%烟气温度 140℃除尘出口SO2浓度1400mg/Nm3初始烟尘浓度 140mg/Nm3现有除尘器静电除尘器现有引风机参数(单引风机)型号 Y4-73-12 No.20D风量m3/h250000全压 1800Pa配用电机功率kw355转速转/分 730电压V 6000 1.4编制原则认真贯彻执行国家关于环境保护的方针政策,严格遵守国家有关法规、规范和标准。
目录第一章编制依据及工程概况 (1)1.1编制依据 (1)1.2编制原则 (2)1.3工程概况 (2)第二章总体施工组织布置及规划 (3)2.1项目组织管理机构 (3)2.2施工部署 (3)2.3施工总平面布置图 (6)第三章主要工程项目的施工方案、方法及技术措施 (7)3.1.伸缩缝治理工程施工方案 (7)3.2输煤栈桥内两侧水泥台防水改造施工方案 (7)3.3散热器改造施工方案 (8)3.4输煤栈桥钢结构及设备、管道防腐施工方案 (8)3.5混凝土工程施工方案 (9)3.6栈桥内水泥砂浆工程施工方案 (10)3.7栈桥底部彩钢板及两侧包角更换施工方案 (12)3.8转运站地面工程施工方案 (12)3.9输煤各转运站内墙面工程施工方案 (13)3.10照明改造工程施工方案 (14)3.11栈桥地道高压注浆堵漏工程施工方案 (14)第四章工期保证体系及保证措施 (15)4.1工期保证体系 (15)4.2施工进度保证措施 (16)4.3劳动力投入计划及保证措施 (19)4.4材料投入计划及保证措施 (20)4.5机械设备、办公设备及检测设备投入计划 (26)第五章安全生产管理体系及保证措施 (27)5.1安全目标 (27)5.2安全生产保证体系 (27)5.3安全保证措施 (30)第六章工程质量管理体系及保证措施 (33)6.1质量目标 (33)6.2质量保证体系 (33)6.3质量管理制度保证措施 (35)第七章文明施工、文物保护保证体系及保证措施 (41)7.1文明施工目标 (41)7.2文明施工保证体系 (41)7.3标准化工地建设 (41)第八章环境保护、水土保持保证体系及保证措施 (44)8.1环保组织机构 (44)8.2大气环境的保护措施 (44)8.3固体废弃物 (45)8.4降低噪音措施 (45)8.5水土保持措施 (45)第九章项目风险预测与防范及应急预案 (46)9.1对应急事件的预测 (46)9.2处理应急事件的组织机构 (46)9.3应急事件的应对措施 (47)9.4防洪渡汛应急措施 (48)9.5机械事故应急措施 (49)9.6食物中毒应急措施 (49)9.7突发传染病应急措施 (49)9.8不可抗力自然灾害应急措施 (50)9.9突发性公共安全卫生事件的应急处理预案 (50)附表一施工总体计划横道图 (52)附表二施工总平面布置图 (53)附表三投标人拟投入本标的主要装备表 (54)附表四投标人的劳动力计划表 (55)附表五临时用地表 (56)附表六工程里程碑进度表 (57)第一章编制依据及工程概况1.1编制依据国电电力大连开发区热电厂输煤系统防水防腐治理工程标招标文件。
我单位经踏勘现场情况。
我单位质量、安全、环境体系运行文件。
国家及省市现行有关规范、规程、标准:《火电施工质量检验及评定标准》(土建工程篇)《电力建设施工及验收技术规范》[(SDJ69-87、SDJ280-90)建筑工程篇、水工结构篇]《建筑工程施工质量验收规范》(GB50300-2001);《建筑工程施工质量验收评定统一标准》(GB50300-2001)《涂装技术术语》(GB8264-1987)《大气环境腐蚀性分类》(GB/15957-1995)《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88《漆膜厚度测定法》(GB1764)《建筑防腐蚀工程施工及验收规范》(GB 50212-2002)《工业设备、管道防腐蚀工程施工及验收规范》 HGJ229-91 《地下防水工程质量验收标准》(GB50208-2002)《地下工程防水技术规范》(GB50108-2001)《建筑防水工程技术规范》(DBJ 15-19-97)《工程测量规范》(GB50026-93 )《钢筋焊接及验收规范》(JGJ18-96)《建筑施工安全检查标准》(JGJ59-99)《脚手架规范》(JG59-99 )《施工现场临时用电安全技术》(JGJ46-88)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑工程施工现场供电用电安全规范》(JGJ80-91)《建筑安装工程质量检验评定统一标准》(GBJ46-88)《工业金属管道工程施工及验收规范》(GB50235-97)《电器装置安装工程电缆线路施工及验收规范》(GB50168-92) 其他现行相关规范、标准。
1.2 编制原则(1)遵守国家法律及交通部、地方政府的法规。
(2)执行工程施工技术规范和质量验收标准。
(3)加强环保,不出现环境污染事故。
临时工程本着“永临结合、节约用地、满足施工”的原则安排,尽量利用荒地、废地、非林地,按照“统一规划、精打细算”的原则控制临时用地。
(4)合理安排施工顺序和工序衔接,统筹兼顾、均衡生产,确保工期。
(5)尊重当地宗教信仰和风俗习惯,制定文明施工措施,确保文明施工。
(6)充分采用新技术、新工艺、新材料、新设备。
1.3工程概况国电电力大连开发区热电厂输煤系统共有一个翻车机室、5个转运站、二个圆形储煤场、一个碎煤机室、11段输煤皮带,输煤栈桥900m长,地下廊道500 m长。
本项目要进行输煤系统设备防腐,暖气、消防及输煤冲洗水管道防腐,钢结构防腐,伸缩缝处理,环氧玻璃钢防水,转运站墙面刮环氧腻子、刷环氧面漆,墙面防水,栈桥地下廊道堵漏,转运站地面、排水改造,暖气改造以及配套的照明系统改造等工作。
第二章总体施工组织布置及规划2.1项目组织管理机构根据招标文件要求,本工程设立1个项目经理部,负责本工程的施工组织管理工作。
经理部设工程管理部、安全质量部、计划财务部、物资设备部、综合管理部,负责本工程项目的施工技术、质量、安全、计划、财务、物资设备保障、机械调配管理、材料试验与检验、日常生活等工作,全面保证本工程建设任务的优质、高效完成。
2.2施工部署2.2.1施工总体安排根据本工程施工内容的实际情况,本工程工期紧,工程短期内投入的施工机械设备、人力、材料等较多。
在施工中要合理安排进行交叉施工,保证计划工期按时实现或提前实现。
工程里程碑进度表2.2.2前期准备工作2.2.2.1 施工技术准备在项目技术负责人的领导下,结合工程特点制订切实可行的技术管理制度,并由项目技术负责人负责贯彻落实。
主要内容如下:1)收集工程所在地区气象、地形、水文地质条件,为编制施工组织设计及指导施工提供必要依据。
2)认真阅读全部设计文件,了解设计意图及相关细节,明确质量要求,针对设计文件及工程结构特点制定切实可行的施工方案;针对图纸上存在问题和疑问与业主(或设计单位)沟通。
积极配合业主进行图纸会审,将图纸上的问题解决在开工之前。
3)工程开工前进行控制点加密及复测工作,为全面开工做好一切准备工作。
4)详细计算工程数量,进行工、料、机分析,提出资源计划。
5)根据工程结构特点和业主要求,做好各项工序的施工方案。
2.2.2.2 人力资源准备针对本工程施工专业特点,由本项目技术负责人挑选施工经验丰富、技术理论水平高的专业技术负责人及技术人员,并组织相应的技术培训工作。
按施工组织需要配备施工队伍。
对专业技术工人、各工种及工班负责人进行施工技术、施工安全、工程质量培训。
对人力资源不足部分,提前做好劳务用工市场调查、考核、培训以及用工计划,做好分期分批进场的人力资源计划,为后期全面施工做好人力准备工作。
2.2.2.3 材料准备根据施工组织设计所需的周转材料、特殊材料、大宗材料做好调查工作。
对周转材料做好内部调配工作以及租赁市场调查和租赁合同洽商工作;对特殊材料、大宗材料做好生产厂家调查、检验试验、合同洽商工作,做好运输准备工作。
2.2.2.4 施工机具、机械设备准备根据工程项目专业特点,按施工组织设计所需机械设备及进场计划,对所需要的特殊机械、大型机械做好检修、调试工作,使其处于完好状态;对需要外租设备做好调查与签订租赁合同的洽商工作,对需要特殊运输设备做好调查洽商工作,为施工进场提前做好准备工作。
按工程施工所需的分期分批进场计划,准备足量的机械设备。
2.2.2.5 资金准备根据施工组织设计的安排,做好资金使用计划。
对施工进场、临时暂设、开工备料所需的资金缺口落实到计划上。
2.3 施工总平面布置图见“附表二施工总平面布置图”。
第三章主要工程项目的施工方案、方法及技术措施3.1.伸缩缝治理工程施工方案3.1.1将原有伸缩缝拆除至原有的混凝土层,重新安装新的白钢变形缝装置,伸缩缝中填充聚硫防水密封材料,伸缩缝上面做细石混凝土地面30㎜,细石混凝土中间位置留30㎜伸缩缝,中间填充聚硫防水密封材料。
3.1.2伸缩缝施工过程中,要保证伸缩缝与两侧建筑物地面防水施工质量。
示意图:3.2输煤栈桥内两侧水泥台防水改造施工方案3.2.1将输煤栈桥内两侧水泥台上的瓷砖拆除、用水泥砂浆找平,角部圆滑,在台面与栈桥侧墙板结合处做一个圆弧形的5%坡度。
3.2.2栈桥钢结构与水泥台的结合部、栈桥内钢结构部分空漏的地方用环氧胶泥封堵,瓷砖的接缝处用环氧腻子填实,水泥台上表面及侧立面做四布六油玻璃钢防水,要求玻璃钢防水向墙板上延伸400mm至窗口檩条下,往栈桥地面延伸200㎜,以保证防水效果。
3.2.3环氧玻璃钢完工后涂刷环氧地坪底漆一遍、环氧地坪面漆二遍。
3.3散热器改造施工方案3.3.1 C-6、C-7栈桥地道暖气拆除更换为钢制柱形散热器(每片为15柱),拆除后的散热器利旧; C-3(栈桥部分不含地道)、C-4、C-5、C-9、C-10输煤栈桥现有柱形散热器拆除,安装时将散热器移至水泥台上,腐蚀严重散热片用C-6、C-7拆除的暖气片更换,所有移位及更换的暖气片支架重新更换。
3.3.2散热器的回水管腐蚀严重的需要重新更换,壁厚为≥2.5㎜。
3.3.3暖气管道安装完成后涂刷防腐油漆,防腐要求除锈后涂刷环氧防锈底漆一遍,涂刷银浆二遍。
3.3.4暖气在改造后如有局部设备缺陷,投标方应无条件配合甲方消除。
3.4输煤栈桥钢结构及设备、管道防腐施工方案3.4.1钢结构、管道及设备防腐要涂刷环氧富锌底漆一遍、环氧云铁中间漆一遍、丙烯酸聚氨酯面漆二遍。
3.4.2动力工具除锈要达到St2级,钢材表面应无可见的油脂或污垢,并没有附着不牢的氧化皮(显露底材氧化皮清理完成70%)、铁锈和油漆涂层等附着物,底材显露的部分应有金属光泽。
3.4.3采用手工或动力工具处理时,不得使用金属表面受损或使之变形的工具和手段。
3.4.4涂刷操作时,施工人员必须随身携带油灰刀,出现流挂或涂层粘附杂质等现象时,应立即铲除该部分并重新涂刷。
3.4.5现场施工时,涂装过程中要经常用干、湿膜测厚仪检测漆膜厚度,保证每层油漆的漆膜厚度达到设计要求。
3.4.6除锈完后及每道涂层施工完毕后施工单位都应先进行自检, 检查合格在报业主检查, 经业主检查合格后方可进行下道工序的施工, 涂层的厚度应符合设计要求。
