水泥搅拌桩工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,三轴搅拌桩单排止水及多排加固的工作量计算如下,一次成活三个桩径断面,应扣除两个部位的重叠面积。
1、设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0。
85/2)2×3。
1416×3=1.7024m2圆心角:θ=2×acos(0.3/0。
425)=90。
1983°一个扇形面积:S2=(0.85/2)2×3.1416×90。
1983/360=0.1423 m2三角形面积: S3=(0。
4252—0。
32)1/2×2×0。
3/2=0。
0903 m2一个弓形面积: S4=S2—S3=0。
1423-0。
0903=0。
052 m2每次成活桩截面积: S=S1—4×S4=1.7024—0。
052*4=1。
4944m2套接一孔:每幅桩平均截面积为(1。
4944+1。
7024/3)/2=1。
031m³即:工作量=桩径截面积(1.031m³)×设计桩长×桩数。
2、设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0。
65/2)2×3。
1416×3=0。
9955m2圆心角: θ=2×acos(0.225/0.325)=92。
3738°一个扇形面积:S2=(0.65/2)2×3。
1416×92。
3738/360=0.085 m2三角形面积: S3=(0.3252—0。
2252)1/2×2×0.3/2=0。

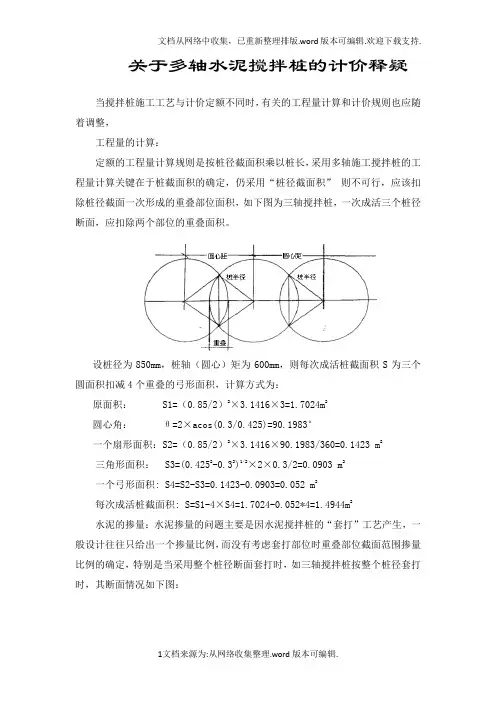

工程量的计算(加固时整幅打桩,止水时套接一孔):定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角: θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.495m2套接一孔:每幅桩平均断面积 为(1.4944+1.7024/3)/2=1.031m2设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.65/2)2×3.1416×3=0.9955m2圆心角: θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2三角形面积: S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2套接一孔:每幅桩平均断面积 为:(0.9955+0.3318-0.0322*4)/2=0.599m2。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积.设桩径为850mm,桩轴圆心矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=22××3=1.7024m2圆心角:θ=2×acos=°一个扇形面积:S2=22××360=0.1423 m2三角形面积: S3=0.0903 m2一个弓形面积: S4=S2-S3=0.052 m2每次成活桩截面积: S=S1-4×S4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:1次成活2次成活1次成活2次成活因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的.而且所谓的掺入水泥比例定额是按搅拌时地基土的容重考虑的,在第一次成活时地基土容重必定小于第二次成活时的地基土容重,所以,设计还应该明确搅拌桩成活后的地基土应该达到的容重,这样在造价计算时建施双方就不会有争议了.一、三轴搅拌桩1、多排坝体图1.1.1图1.1.21、大幅桩截面积为:S1=<÷360×××1/4+×>×2+÷360×2×××1/4+××2≈或3×××1/4-90/360×××1/××4≈注12、大幅桩水泥用量:m1= S1×桩长××水泥掺量.注23、坝体第1排施工按顺序施工,在第2排起施工时注意搭接并防止前后左右出现施工冷缝.2、 单排止水图1.2.11、大幅桩截面积为:S 1=;小幅桩截面积为:S 2=××1/4=;中幅桩截面积为:S 3=S 1+ S 2÷2= m 2;2、大幅桩水泥用量:m 1= S 1×桩长××水泥掺量;小幅桩水泥用量:m 2= S 2×桩长××水泥掺量;中幅桩水泥用量:m 3= S 3×桩长××水泥掺量.3单排止水施工顺序按图1.2.1施工1、施工2、施工3、施工4、施工5,双排止水除二、双轴搅拌桩图1、一幅桩截面积:S=360×××2+×=;同三轴搅拌桩计算方法2、一幅桩水泥用量:m= S×桩长××水泥掺量.3、在第1排施工按顺序施工,在第2排起施工时注意搭接并防止前后左右出现施工冷缝.注1:大幅三周搅拌桩截面积:S1=3πD2/4-4а/2ππD2/4-L1L2/2注2: 自然土体密度取m3;每立方米水泥土搅拌桩中水泥用量=单位土体质量×水泥产量.。
水泥搅拌桩工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,三轴搅拌桩单排止水及多排加固的工作量计算如下,一次成活三个桩径断面,应扣除两个部位的重叠面积。
1、设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S 为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积:S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积:S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2套接一孔:每幅桩平均截面积为(1.4944+1.7024/3)/2=1.031m³即:工作量=桩径截面积(1.031m³)×设计桩长×桩数。
2、设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S 为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积:S1=(0.65/2)2×3.1416×3=0.9955m2圆心角:θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2三角形面积:S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2套接一孔:每幅桩平均截面积为(0.9955+0.3318-0.0322*4)/2=0.599m³即:工作量=桩径截面积(0.599m³)×设计桩长×桩数。
三轴水泥土搅拌桩工程量计算方法
三轴水泥土搅拌桩的工程量计算方法可以按照以下步骤进行:
1. 确定工程量计算范围:根据设计图纸和工程实际情况确定需要计算工程量的范围,
包括地下桩身、桩头等部分。
2. 测量桩长和直径:使用测量工具测量每个桩的长度和直径,取整数值作为计算参数。
3. 计算每根桩的体积:根据桩的长度和直径计算每根桩的体积。
水泥土搅拌桩可以看
作是一个圆柱体,其体积可以通过以下公式计算:V = π * r^2 * h,其中V为体积,
π为圆周率(取3.14),r为半径(直径的一半),h为高度(桩长)。
4. 根据工程的需求和安全系数计算实际需求的桩数量:根据工程设计要求和安全系数,计算实际需求的桩数量。
5. 计算总工程量:将每根桩的体积乘以实际需求的桩数量,得到总工程量。
需要注意的是,以上计算方法仅适用于三轴水泥土搅拌桩的工程量计算,其他类型的
桩需要使用相应的计算方法。
此外,还需要根据施工情况和实际需求进行合理调整和
修正。
三轴搅拌桩算量公式三轴搅拌桩算量公式是指计算三轴搅拌桩工程量的数学公式。
三轴搅拌桩是一种常用的地基处理方法,通过将水泥浆注入土层中,形成一根混凝土柱,从而提高土体的强度和稳定性。
在工程实施过程中,需要根据具体的设计要求和现场情况,计算出所需施工的三轴搅拌桩的数量和长度。
三轴搅拌桩算量公式的计算依据主要包括土体的体积、桩的直径、桩的间距和桩的长度等参数。
根据这些参数,可以计算出每一根三轴搅拌桩的体积,并进而得到整个工程所需的搅拌桩数量。
需要计算每一根搅拌桩的体积。
搅拌桩的体积计算公式为:体积 = π * (直径/2)^2 * 长度,其中π取 3.14。
通过这个公式可以算出每一根搅拌桩的体积。
需要计算整个工程所需的搅拌桩数量。
根据搅拌桩的间距和工程的长度,可以计算出搅拌桩的数量。
数量 = 工程长度 / 搅拌桩间距,这个公式可以得到整个工程所需的搅拌桩的数量。
将每一根搅拌桩的体积乘以整个工程所需的搅拌桩数量,就可以得到整个工程所需的三轴搅拌桩的总体积。
三轴搅拌桩算量公式的计算结果可以提供给工程施工方作为工程量的参考,同时也可以用于工程预算和进度安排等方面。
通过准确计算工程量,可以合理安排施工进度和资源,从而提高工程的质量和效率。
需要注意的是,在使用三轴搅拌桩算量公式进行计算时,要确保所使用的参数准确无误。
土体的体积、桩的直径、桩的间距和桩的长度等参数应该根据实际情况进行测量和确定,以保证计算结果的准确性。
三轴搅拌桩算量公式是一种用于计算三轴搅拌桩工程量的数学公式。
通过正确使用这个公式,可以准确计算出工程所需的搅拌桩数量和总体积,为工程的施工和管理提供重要参考。
在实际应用中,需要注意参数的准确性和计算结果的可靠性,以确保工程的质量和效率。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了?如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2套接一孔:每幅桩平均断面积为(1.4944+1.7024/3)/2=1.031m3设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.65/2)2×3.1416×3=0.9955m2圆心角:θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2三角形面积: S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2套接一孔:每幅桩平均断面积为:(0.9955+0.3318-0.0322*4)/2=0.599m3欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了?如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了?如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
关于三轴搅拌桩的计算 Document number:BGCG-0857-BTDO-0089-2022关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S 为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(2)2××3=1.7024m2圆心角:θ=2×acos=°一个扇形面积:S2=(2)2××360=0.1423 m2三角形面积: S3=0.0903 m2一个弓形面积: S4=S2-S3=0.052 m2每次成活桩截面积: S=S1-4×S4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
而且所谓的掺入水泥比例定额是按搅拌时地基土的容重考虑的,在第一次成活时地基土容重必定小于第二次成活时的地基土容重,所以,设计还应该明确搅拌桩成活后的地基土应该达到的容重,这样在造价计算时建施双方就不会有争议了。
关于多轴水泥搅拌桩的计价释疑
当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,
工程量的计算:
定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
为三个S600mm,则每次成活桩截面积设桩径为850mm,桩轴(圆心)矩为个重叠的弓形面积,计算方式为:圆面积扣减422 3=1.7024m×3.1416×(原面积:S1=0.85/2) acos(0.3/0.425)=90.1983°θ=2×圆心角:
22×90.1983/360=0.1423 mS2=(0.85/2)×3.1416一个扇形面积:221/22
0.3/2=0.0903 m×2三角形面积: S3=(0.425-0.3×)2一个弓形面积:
S4=S2-S3=0.1423-0.0903=0.052 m2 S4=1.7024-0.052*4=1.4944m: S=S1-4每次成活桩截面积×水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一而没有考虑套打部位时重叠部位截面范围掺量般设计往往只给出一个掺量比例,如三轴搅拌桩按整个桩径套打比例的确定,特别是当采用整个桩径断面套打时,时,其断面情况如下图:
活活成2121次成活次成活次成次计算2次计算2 计算次次计算3 1次
假设设计要求水“套打”和搅拌不是分别计算的子目,因水泥搅拌桩所谓的,故原设计15%泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为“套则的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,、计3打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算次处将为45%所以设计仅简了,而计算一次处却为不超过5%了?如为后者,算2次部位为20% 单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
在第
一次成而且所谓的掺入水泥比例定额是按搅拌时地基土的容重考虑的,设计还应该明确搅所以,活时地基土容重必定小于第二次成活时的地基土容重,这样在造价计算时建施双方就不会有争议拌桩成活后的地基土应该达到的容重,了。
一、三轴搅拌桩1、多排坝体
1.1.1
图
图1.1.2
2×10.85/4+0.3÷360)×3.14×1)、大幅桩截面积为:S=<(1-90.19812×1/4+0.33.14×0.85×0.301××0.301>×2+(1-90.198÷3602)×222××0.85360(90/)×3.14×0.853.14×1/4-1.495m×2≈(或3×1/4-0.3×0.301)×4≈1.495(注1)
2)、大幅桩水泥用量:m= S×桩长×1.8×水泥掺量。
(注2)113)、坝体第1排施工按顺序施工,在第2排起施工时注意搭接并防止前后左右出现施工冷缝。
2、单排止水
图1.2.1
2、大幅桩截面积为:1);S=1.495m122;4=0.567m ×1/×小幅桩截面积为:S=3.140.8522;+ SS)÷2=1.031 m中幅桩截面积为:S=(2312)、
大幅桩水泥用量:m= S×桩长×1.8×水泥掺量;11小幅桩水泥用量:m= S×桩长×1.8×水泥掺量;22中幅桩水泥用量:m= S×桩长×1.8×水泥掺量。
33、4、施工3、施工2、施工1施工1.2.1)单排止水施工顺序按图3.
施工5,双排止水除按图1.2.1施工同时注意前后排施工冷缝的出现。
二、双轴搅拌桩
图2.1
2×3.14×)×0.352+0.25×(1)、一幅桩截面积:S=1-88.831/3602;(同三轴搅拌桩计算方法)0.49=0.702m2)、一幅桩水泥用量:m= S×桩长×1.8×水泥掺量。
3)、在第1排施工按顺序施工,在第2排起施工时注意搭接并防止前后左右出现施工冷缝。
22/4-LL)ππ/(4-4π=3:大幅三周搅拌桩截面积:注1SD/(а2)D2/211.
3;2:自然土体密度取1.8Kg/m注
每立方米水泥土搅拌桩中水泥用量=单位土体质量×水泥产量。
850水泥土搅拌止水围护桩施工图
A1每1200mm为一幅,中幅截面积
为1.0312平方米顺序-41、止水帷幕采用套打方式,阴影部分为套打部分,保证桩体质量和施工连续性。
2、重复套打不重复计算工作量,工作量计算为桩截面积×设计桩长×桩数3、850搅拌桩大幅面积为1.495平方米4、850搅拌桩小幅面积为0.567平方米5、850搅拌桩中幅面积为(1.495+0.567)/2=1.0312平方米6、水泥掺入量20%(即消耗水泥的重量和被加固土体的重量比),一般取土体的比重系数为1.8。
650水泥土搅拌止水围护桩施工图
每900mm为一幅,中幅截面积
为0.6008平方米。
1、止水帷幕采用套打方式,阴影部分为套打部分,保证桩体质量和施工连续性。
2、重复套打不重复计算工作量,工作量计算为桩截面积×设计桩长×桩数3、650搅拌桩大幅面积为0.87平方米4、650搅拌桩小幅面积为0.3316平方米5、650搅拌桩中幅面积为
(0.87+0.3316)/2=0.6008平方米
1000水泥土搅拌止水围护桩施工图
顺序-3
顺序-41、止水帷幕采用套打方式,阴影部分为套打部分,保证桩体质量和施工连续性。
2、重复套打不重复计算工作量,工作量计算为桩截面积×设计桩长×桩数3、1000搅拌桩大幅面积为2.1276平方米4、1000搅拌桩小幅面积为0.7854平方米5、1000搅拌桩中幅面积为
(2.1276+0.7854)/2=1.45652平方米6、水泥掺入量20%(即消耗水泥的重量和被加固土体的重量比),一般取土体的比重系数为1.8。
700双轴水泥土搅拌桩坝体围护施工图
700截面积为0.702平方米。
1、双轴搅拌桩基坑围护图。
2、双轴搅拌桩坝体采用搭接方式施工,搭接长度200mm,施工走向横向1米一根、纵向0.5米一根,保证质量和施工的不间断。
3、700双轴搅拌桩截面积为0.702平方米4、700双轴搅拌桩计算方法截面积0.702×设计桩长×桩数5、700双轴搅拌桩单桩水泥计算方法截面积0.702×设计桩长×加固土体重量1.8×设计掺量6、水泥掺入量13%(表示即消耗水泥的重量和
被加固土体的重量比),一般取土体的比重系数为1.8。
