防滑地砖楼地面施工工艺流程
- 格式:doc
- 大小:442.00 KB
- 文档页数:2
普通楼地面工程施工方案本工程室内楼地面装修包括水泥砂浆楼地面、防滑地砖楼地面、花岗石楼地面、防静电架空木地板楼地面,特殊耐磨骨料楼面等。
施工中主要从材料选择、施工进度、施工质量、成品保护等方面加强控制和管理。
施工时注意基层面清理干净,撒水湿润透,结合层配比准确,养护及时,防止面层空鼓等质量通病的发生。
一.细石混凝土地面施工方法1.工艺流程基层处理→找标高、弹线→抹灰饼、标筋→φ4@200双向配筋→浇筑细石混凝土→木抹子搓平→铁抹子三遍压光→养护2.施工方法2.1将基层上的灰浆皮和灰渣层铲掉并清扫干净,用10%的火碱水清除基层上的油污,并用清水及时将碱液冲净。
2.2根据墙上的1m水平线,向下量测出面层标高,并弹在墙上,并根据标高线拉水平线抹灰饼,冲筋。
2.3首先进行配筋:φ4@200双向配筋。
铺细石混凝土时应由里向门口方向铺设,按标志筋厚度刮平拍实,并用木抹子搓平,稍待收水后,用钢抹子预压一遍,抹子要放平压紧,将细石的棱角压平,使地面平整无石子显露现象。
待进一步收水后,用铁滚筒来回纵横滚压,至表面泛浆呈均匀的细花纹状,即可进行压光,在终凝前要求抹2~3遍使其表面色泽一致,光滑无抹子印迹。
2.4混凝土地面浇筑宜设置缩缝,不设置伸缝。
纵向缩缝间距6米,做成平头缝,缝间不放置任何隔离材料,浇筑时互相紧贴,即跳仓浇筑,施工缝侧面抹光,不凿毛,拆模时混凝土强度不宜低于3Mpa;横向缩缝间距6米,应做成假缝。
在混凝土强度达到一定要求后用锯割缝,缝宽10mm,缝深为混凝土地面厚度的三分之一,缝内填水泥砂浆。
3.水泥砂浆找平施工方法3.1施工准备3.1.1材料要求:水泥砂浆:地坪砂浆,强度等级符合设计要求。
地坪砂浆应有出厂合格证书及性能检测报告。
地坪砂浆进场时需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录。
地坪砂浆进场后应对其凝结时间、安定性和抗压强度进行复验。
当地坪砂浆进场超过三个月时应按试验结果使用。

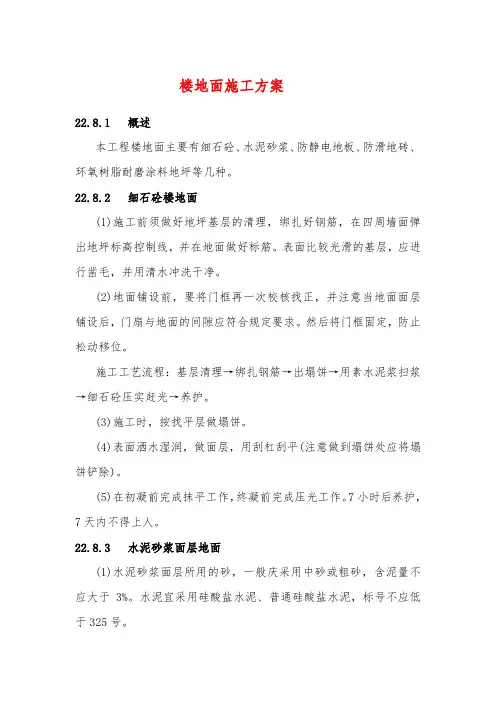

楼地面施工方案22.8.1 概述本工程楼地面主要有细石砼、水泥砂浆、防静电地板、防滑地砖、环氧树脂耐磨涂料地坪等几种。
22.8.2 细石砼楼地面(1)施工前须做好地坪基层的清理,绑扎好钢筋,在四周墙面弹出地坪标高控制线,并在地面做好标筋。
表面比较光滑的基层,应进行凿毛,并用清水冲洗干净。
(2)地面铺设前,要将门框再一次校核找正,并注意当地面面层铺设后,门扇与地面的间隙应符合规定要求。
然后将门框固定,防止松动移位。
施工工艺流程:基层清理→绑扎钢筋→出塌饼→用素水泥浆扫浆→细石砼压实赶光→养护。
(3)施工时,按找平层做塌饼。
(4)表面洒水湿润,做面层,用刮杠刮平(注意做到塌饼处应将塌饼铲除)。
(5)在初凝前完成抹平工作,终凝前完成压光工作。
7小时后养护,7天内不得上人。
22.8.3 水泥砂浆面层地面(1)水泥砂浆面层所用的砂,一般庆采用中砂或粗砂,含泥量不应大于3%。
水泥宜采用硅酸盐水泥、普通硅酸盐水泥,标号不应低于325号。
(2)水泥砂浆的配合比不宜低于1:2,其稠度不应大于3.5cm。
(3)工艺流程:清扫、清理基层→弹面层线→刷素水泥浆→铺水泥砂浆→刮尺刮平→木抹子槎平、压实→钢抹子压光(三遍)→养护。
(4)水泥砂浆面层在埋设管道等局部减薄处,必须采取防止开裂措施,符合设计要求后,方可继续施工。
(5)水泥砂浆应随铺随拍实,并用木抹子由边向中,由内向外搓平,压实后退操作。
将砂眼、脚印等消除后,再用靠尺检查平整度。
(6)面层压光三遍。
头遍待砂浆稍收水后用钢抹子压出浆、抹平。
在砂浆初凝后进行二遍压光,把凹坑、砂眼填实压平,使表面平整,在砂浆终凝前进行三遍压光使其表面光滑。
(7)面层压光后经24小时后进行养护,可用锯末覆盖,洒水养护一星期。
22.8.4地砖地坪(1)施工工序放样定标高→预留管洞补漏→找坡、找平→防水施工→铺贴→擦缝→养护、清理(2)操作要点1)铺贴前应先做好地坪面的防水构造,并经过防漏检验后,再弹线确定排版及标高,有地漏应考虑泛水,做出排水坡度,卫生间应落低2cm。
防滑地砖楼地面施工方案一、施工前准备工作在进行防滑地砖楼地面施工之前,需要进行充分准备工作,确保施工顺利进行。
以下是施工前准备工作的具体步骤:1. 地面清洁:首先需要清理地面,将地面上的灰尘、油污等杂物清除干净。
清洁地面可以使用清洁剂和清水进行擦拭。
2. 基础处理:检查地面基础是否平整,并进行必要的修补和处理。
如果地面有明显凹凸不平的情况,可以采用打磨或填充的方式进行修复。
3. 地面尺寸测量:测量地面的尺寸,确定需要铺设防滑地砖的区域,以便提前准备所需的地砖数量。
4. 地砖选购:根据需求选择合适的防滑地砖。
防滑地砖的选择应考虑其耐磨性、防滑性能和装饰效果等因素。
二、施工步骤1. 砖块布局:根据设计要求,在地面上进行地砖的布局。
可以使用绳子和墨线进行引线,确保地砖的铺设整齐、平直。
2. 粘贴防滑地砖:首先在地面上涂抹一层防滑胶水,然后将防滑地砖逐块粘贴在地面上。
在粘贴地砖时,要保持砖与砖之间的缝隙均匀一致,使用专业工具进行调整。
3. 砖缝处理:待地砖全部粘贴完毕后,对砖缝进行处理。
可以采用填缝剂填充砖缝,使地面更加平整美观。
填缝剂的颜色应选与地砖相配,以达到协调的效果。
4. 防滑处理:在完成地砖粘贴和砖缝处理后,需进行防滑处理,以确保地面安全。
可以在防滑地砖表面涂刷专业的防滑涂料,以增加地面的摩擦力。
防滑涂料的选用需注意其耐磨性和防滑效果。
5. 养护处理:在地砖施工完成后,需要进行适当的养护处理,以提高地砖的使用寿命。
在施工后的一段时间内,避免大面积踩踏地砖,防止砖面损坏。
同时,保持地面清洁,定期进行保养和维护。
三、安全注意事项1. 施工人员应穿戴好安全防护装备,包括安全帽、工作鞋、手套等,以确保工作过程的安全。
2. 施工现场应设置合适的警示标志,提醒他人注意施工区域,避免发生意外。
3. 施工时应注意防滑地砖是否牢固粘贴,避免因地砖松动而造成意外伤害。
4. 施工人员需注意操作技巧,确保地砖平整、整齐,并保证施工质量。
楼地面工程施工方案1、防滑地砖楼地面1)、施工准备(1)面砖进场后,开箱检查颜色、规格、粘贴质量必须符合设计要求。
(2)水泥:采用普通硅酸盐水泥PO32.5R。
应有出厂试验单。
(3)砂子:采用中砂,用筛孔5mm 过筛。
(4)墙面抹灰做完,并已弹好+0.5m 水平线。
穿过地面的套管已经做完,管洞已用细石混凝土堵严。
设计有防水层时,完成蓄水试验,办完验收。
2)、工艺流程清理基层弹线→刷素水泥浆,做找平层→刮素水泥浆结合层贴面砖→擦缝→清理3)、施工方法(1)清理基层落地灰、杂物。
将水平线弹在墙上。
地面均匀洒水,挂线贴饼充筋,刷水泥素浆,抹水泥砂浆找平层,用木杠刮平,用木抹子拍实抹平。
地漏处按要求做出泛水。
(2)找平层抹好24h 后或抗压强度达到1.2MPa 后,挂线用1:1水泥砂浆贴地砖。
(3)贴完后,用干水泥粉擦缝,用抹布清净表面污物。
完成后铺据沫洒水养护不少于7d,不准上人。
4)、质量要求:基层、面层粘贴牢固,不空鼓,表面平整,线条顺直,坡度满足设计要求。
2、水泥砂浆楼地面1)施工准备水泥:宜采用等级为32.5以上的硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:中砂或粗砂,过8mm 孔径筛子,含泥量不应大于3%。
水泥砂浆地面施工前应弹好+50cm 水平标高线。
室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。
各种立管和套管,孔洞位置应用细石混凝土灌好捣实。
有垫层的地面应做好垫层,地漏处找好泛水及标高。
地面施工前应做好屋面防水层或防雨措施。
2)施工工艺流程(1)基层清理:地面基层、地墙相交的墙面、踢脚板处粘的杂物清理干净,影响面层厚度的凸出部位应剔除平整。
(2)洒水湿润:在施工前一天洒水湿润基层。
(3)贴灰饼:根据标高水平线,在地面四周作灰饼。
大房间应相距1.5m 至2m 增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度。
(4)卵石灌注水泥砂浆层:刷325厚5-23卵石灌注M2.5混合砂浆,平板振捣器振捣密实。
地砖楼地面施工方案地砖楼地面施工方案一、工程概况地砖楼地面施工方案适用于公共建筑、商业建筑等多种建筑类型,主要用于覆盖地面。
本方案将从施工前准备、主要材料准备、施工流程和安全措施等方面进行详细说明。
二、施工前准备1. 施工前将地面进行清洁,除去杂物和灰尘,确保地面干净平整。
2. 确定地砖的规格和颜色,并根据设计图纸进行铺设方案的制定。
3. 准备基层防水处理材料,如水泥砂浆、防水涂料等,确保地面防水性能。
三、主要材料准备1. 地砖:选用耐磨性好、防滑性能好的地砖,根据使用环境选择合适的规格和颜色。
2. 砂浆:选用高强度的水泥砂浆,确保地砖与基层粘结牢固。
3. 防水涂料:根据地面情况选择合适的防水涂料,提高地面防水性能。
4. 辅助材料:包括砖缝剂、密封胶、瓷砖胶等,用于填补砖缝和密封瓷砖。
四、施工流程1. 基层处理:清洁地面,并根据需要进行防水处理。
2. 铺设地砖:按照设计图纸进行铺设方案的制定,并采用水平仪进行校验,确保地砖平整。
3. 砂浆粘贴:根据地坪情况,使用水泥砂浆将地砖粘贴在基层上。
4. 砖缝处理:等待砂浆完全干燥后,使用砖缝剂填补砖缝,保持地砖之间的间隙整洁。
5. 打磨砖面:等待砂浆干燥后,使用打磨机对砖面进行打磨,除去不平整的部分。
6. 密封胶处理:根据需要,在地砖的周边和砖缝处使用密封胶进行密封,增加地砖的防水性能。
7. 建立保护层:等待地砖完全干燥后,铺设保护层,防止地砖受到磨损或损坏。
五、安全措施1. 严格遵守安全操作规程,穿戴好安全防护用品,如安全鞋、安全帽等。
2. 施工现场设置明显的安全警示标志,并保持施工区域整洁有序。
3. 确保施工期间的人员和设备的安全,防止发生意外事故。
4. 严格按照现行的建筑安全标准和规范进行施工,确保施工质量和安全性。
综上所述,地砖楼地面施工方案包括施工前的准备工作、主要材料的准备、施工流程和安全措施等。
通过合理的施工流程和严格的安全措施,可以确保地砖楼地面施工质量和工程安全。

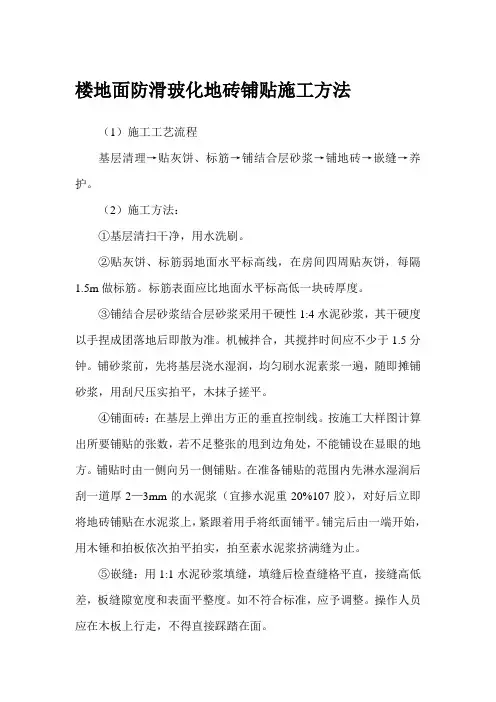

楼地面防滑玻化地砖铺贴施工方法(1)施工工艺流程基层清理→贴灰饼、标筋→铺结合层砂浆→铺地砖→嵌缝→养护。
(2)施工方法:①基层清扫干净,用水洗刷。
②贴灰饼、标筋弱地面水平标高线,在房间四周贴灰饼,每隔1.5m做标筋。
标筋表面应比地面水平标高低一块砖厚度。
③铺结合层砂浆结合层砂浆采用干硬性1:4水泥砂浆,其干硬度以手捏成团落地后即散为准。
机械拌合,其搅拌时间应不少于1.5分钟。
铺砂浆前,先将基层浇水湿润,均匀刷水泥素浆一遍,随即摊铺砂浆,用刮尺压实拍平,木抹子搓平。
④铺面砖:在基层上弹出方正的垂直控制线。
按施工大样图计算出所要铺贴的张数,若不足整张的甩到边角处,不能铺设在显眼的地方。
铺贴时由一侧向另一侧铺贴。
在准备铺贴的范围内先淋水湿润后刮一道厚2—3mm的水泥浆(宜掺水泥重20%107胶),对好后立即将地砖铺贴在水泥浆上,紧跟着用手将纸面铺平。
铺完后由一端开始,用木锤和拍板依次拍平拍实,拍至素水泥浆挤满缝为止。
⑤嵌缝:用1:1水泥砂浆填缝,填缝后检查缝格平直,接缝高低差,板缝隙宽度和表面平整度。
如不符合标准,应予调整。
操作人员应在木板上行走,不得直接踩踏在面。
⑥养护:地砖铺完24小时后,铺湿锯末养护4—5天。
外墙干挂石材工程1.1.适用范围本工艺适用于工业与民用建筑外墙饰面板干挂工艺。
干挂工艺是利用耐腐蚀的角钢纵横龙骨、螺栓紧固件、钢针、钢板条连接件等,将饰面板材干挂在建筑结构的外表面上,石材与结构之间留出50mm左右空腔,当结构与饰面板发生热效应时,相互间变化不同,有微量变位,通过螺栓、铁板连接件,可抵消部分应力,而不致出现裂纹和脱落。
结构详见附图。
1.2.施工准备1材料要求:1.1本工程石材:根据设计要求确定石材的品种为白灰色花岗岩,规格尺寸为长×宽×厚=80×60×3cm,并严格控制。
外观检查是否有裂纹、缺角等缺陷。
1.2玻璃纤维网格布:24目,石材的背衬加强材料,要查看出厂合格证。
楼地面工程本工程的楼地面做法较多,其中包括防滑地砖防潮楼面、防滑地砖楼面、双液环氧树脂地面涂料、长条硬木地板楼面、强化复合双层木地板楼面、双层地毯楼面、PVC地板楼面。
1防滑地砖楼面1.1施工要点1)将基层清理干净,表面灰浆更要铲掉、扫净。
2)刷水泥砂浆结合层:在清理好的地面上均匀洒水,然后用扫帚均匀洒水泥砂浆(配合比为1:1)、厚度5mm,与下道工序铺砂浆找平层必须紧密配合。
3)做干硬性水泥砂浆找平层。
冲筋:先做灰饼,以墙面水平线为准下反,灰饼上表面应低于地面标高一个防滑地砖厚度。
然后在房间四周冲筋,房间中间每隔一米冲筋一道。
有泛水房间,冲筋应朝地漏方向呈放射状。
冲筋后,用1:3干硬性水泥砂浆(干硬程度以手捏成团,落地开花为准)铺设,厚度为20~25MM,砂浆应拍实,用拉尺刮平,要求表面平整并找出泛水。
4)铺贴防滑地砖对铺设的房间检查净空尺寸,找好方正,在找平层上弹出方正的垂直控制线(找平层一般分为“软底”和“硬底”,在当日抹好的找平层上铺地砖称为“软底”,在已完成硬化的找平层上铺称“硬底”。
找方正时在硬底上可弹控制线,在软底上拉控制线)。
按施工大样图计算出所要铺贴的张数,若不是整张的应甩到边角处,不能铺设到显眼的地方。
做水泥浆结合层:在“硬底”上铺设防滑地砖时,先洒水湿润后刮一道厚2~3MM的水泥浆(宜掺水泥重20%的107胶);在软底上铺设地砖时应浇水泥浆,用刷子刷均匀。
注意水泥浆结合层要随贴随刷。
在水泥浆尚未初凝时即铺防滑地砖,从里向外沿控制线进行(也可边甩边铺设),用拍板拍实,使水泥浆进入地砖的缝内。
整间铺好后在防滑地砖上垫木板在垫板上修理四周边角,保证其接槎平直。
5)拨缝:及时检查缝子是否均匀,缝子不顺时,用小靠尺比着开刀轻轻地拨顺、调直,将其调整后,用木拍板拍实(用锤子敲拍板),同时检查有无掉粒现象,并及时将缺少的防滑地砖粘贴补齐。
6)灌浆:拨缝后第二天(或水泥砂浆结合层终凝后),用与防滑地砖颜色的水泥素浆擦缝,用棉丝蘸素浆从里到外顺缝抹擦严、擦实为止,并及时将地砖表面的素灰清理干净。

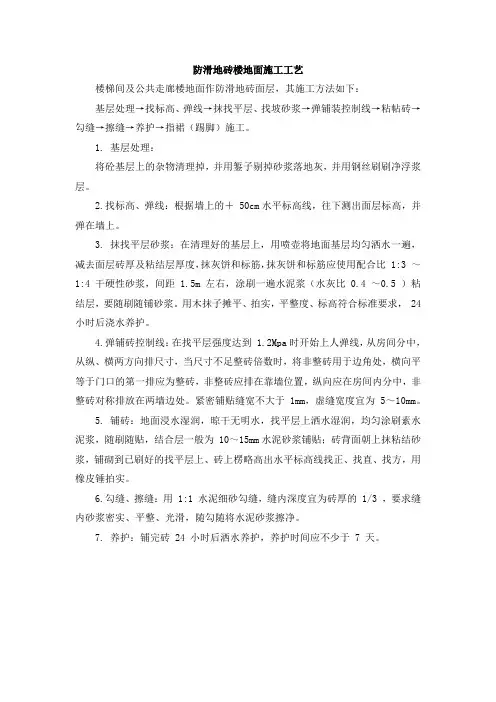

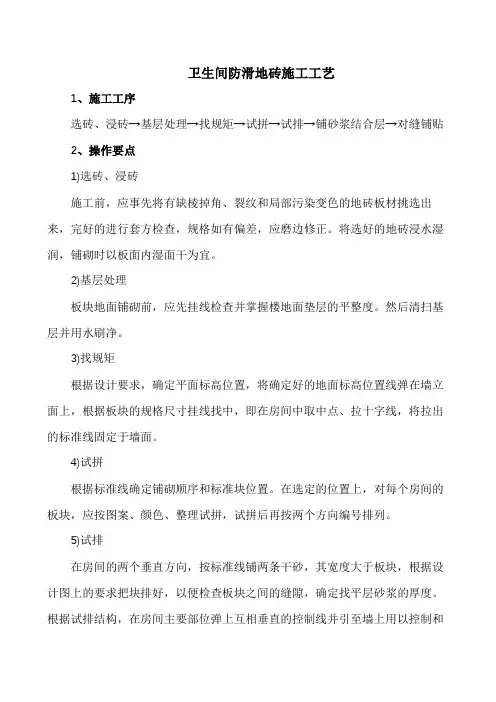

卫生间防滑地砖施工工艺1、施工工序选砖、浸砖→基层处理→找规矩→试拼→试排→铺砂浆结合层→对缝铺贴2、操作要点1)选砖、浸砖施工前,应事先将有缺棱掉角、裂纹和局部污染变色的地砖板材挑选出来,完好的进行套方检查,规格如有偏差,应磨边修正。
将选好的地砖浸水湿润,铺砌时以板面内湿面干为宜。
2)基层处理板块地面铺砌前,应先挂线检查并掌握楼地面垫层的平整度。
然后清扫基层并用水刷净。
3)找规矩根据设计要求,确定平面标高位置,将确定好的地面标高位置线弹在墙立面上,根据板块的规格尺寸挂线找中,即在房间中取中点、拉十字线,将拉出的标准线固定于墙面。
4)试拼根据标准线确定铺砌顺序和标准块位置。
在选定的位置上,对每个房间的板块,应按图案、颜色、整理试拼,试拼后再按两个方向编号排列。
5)试排在房间的两个垂直方向,按标准线铺两条干砂,其宽度大于板块,根据设计图上的要求把块排好,以便检查板块之间的缝隙,确定找平层砂浆的厚度。
根据试排结构,在房间主要部位弹上互相垂直的控制线并引至墙上用以控制和检查板块的位置。
6)铺砂浆结合层采用1:3干硬性水泥砂浆,铺设时间的稠度为2.5~3.5cm,为保证粘结效果,基层表面湿润后,还要刷水灰比为0.4~0.5的水泥浆,并随刷随铺板块。
7)对缝铺贴正式镶铺时,板块要四周同时平稳下落,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。
对缝要根据拉出的对缝控制线进行,并要注意板块的规格尺寸一致,板块规格长度和宽度误差应在1毫米之内。
在弹地砖控制线时尽量避免出现小半块乃至小于5cm的小镶条,凡有坡水要求的必须做好泛水找坡,不得产生积水现象。
在地漏位置要按规定,使地漏位于地砖缝上,并在地漏周边呈米字形辐射切割地砖,消灭坐水待质量通病。
在穿楼板的管道处,也要按规定做出300高以上锥体,防止楼板渗漏。

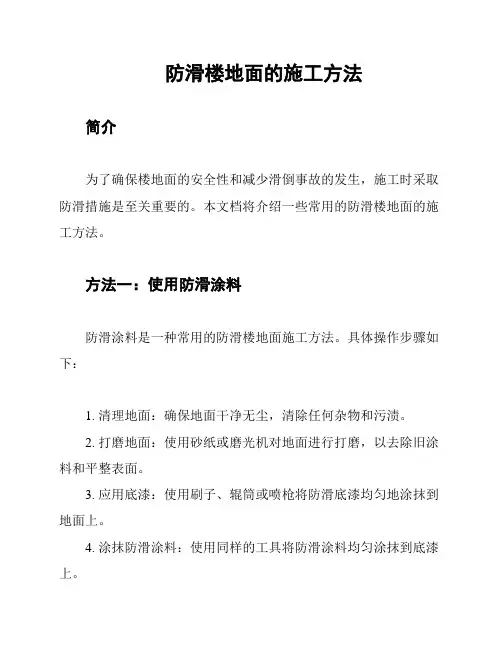

防滑楼地面的施工方法简介为了确保楼地面的安全性和减少滑倒事故的发生,施工时采取防滑措施是至关重要的。
本文档将介绍一些常用的防滑楼地面的施工方法。
方法一:使用防滑涂料防滑涂料是一种常用的防滑楼地面施工方法。
具体操作步骤如下:1. 清理地面:确保地面干净无尘,清除任何杂物和污渍。
2. 打磨地面:使用砂纸或磨光机对地面进行打磨,以去除旧涂料和平整表面。
3. 应用底漆:使用刷子、辊筒或喷枪将防滑底漆均匀地涂抹到地面上。
4. 涂抹防滑涂料:使用同样的工具将防滑涂料均匀涂抹到底漆上。
5. 干燥和固化:根据涂料的说明,等待足够的时间让涂料干燥和固化。
6. 重复涂层(可选):按需重复涂抹防滑涂料,以增加防滑效果和耐久性。
方法二:使用防滑地砖或地膜另一种常用的防滑楼地面施工方法是使用防滑地砖或地膜。
以下是具体操作步骤:1. 清理地面:和上述方法一相同,确保地面干净无尘,清除任何杂物和污渍。
2. 准备地砖或地膜:选择符合防滑要求的地砖或地膜,确保其质量和耐久性。
3. 施工:根据地砖或地膜的说明,使用适当的胶水或粘合剂将其固定在地面上。
4. 确保平整度:使用水平仪或刮刀等工具,确保地砖或地膜与周围地面平整连接。
5. 观察并维护:在日常使用中,注意观察防滑地砖或地膜的状况,并定期维护。
注意事项在进行防滑楼地面施工时,需注意以下事项:- 选择适合的防滑材料或涂料,确保其质量和效果;- 根据地面的特点和使用要求,选择合适的防滑施工方法;- 严格按照施工说明和安全要求进行操作;- 在施工期间和施工后,确保工作区域安全,并采取必要的防护措施;- 定期检查和维护防滑楼地面,确保其持久性和效果。
以上是防滑楼地面的施工方法及注意事项。
根据实际情况选择合适的方法,并严格按照操作步骤进行施工,以确保楼地面的安全性和防滑效果。
防滑地砖楼地面施工工艺
楼梯间及公共走廊楼地面作防滑地砖面层,其施工方法如下:
基层处理→找标高、弹线→抹找平层、找坡砂浆→弹铺装控制线→粘帖砖→勾缝→擦缝→养护→指裙(踢脚)施工。
1. 基层处理:
将砼基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,并用钢丝刷刷净浮浆层。
2.找标高、弹线:根据墙上的+ 50cm水平标高线,往下测出面层标高,并弹在墙上。
3. 抹找平层砂浆:在清理好的基层上,用喷壶将地面基层均匀洒水一遍,减去面层砖厚及粘结层厚度,抹灰饼和标筋,抹灰饼和标筋应使用配合比 1:3 ~1:4 干硬性砂浆,间距 1.5m左右,涂刷一遍水泥浆(水灰比 0.4 ~0.5 )粘结层,要随刷随铺砂浆。
用木抹子摊平、拍实,平整度、标高符合标准要求, 24 小时后浇水养护。
4.弹铺砖控制线:在找平层强度达到 1.2Mpa时开始上人弹线,从房间分中,从纵、横两方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,横向平等于门口的第一排应为整砖,非整砖应排在靠墙位置,纵向应在房间内分中,非整砖对称排放在两墙边处。
紧密铺贴缝宽不大于 1mm,虚缝宽度宜为 5~10mm。
5. 铺砖:地面浸水湿润,晾干无明水,找平层上洒水湿润,均匀涂刷素水泥浆,随刷随贴,结合层一般为 10~15mm水泥砂浆铺贴;砖背面朝上抹粘结砂浆,铺砌到已刷好的找平层上、砖上楞略高出水平标高线找正、找直、找方,用橡皮锤拍实。
6.勾缝、擦缝:用 1:1 水泥细砂勾缝,缝内深度宜为砖厚的 1/3 ,要求缝内砂浆密实、平整、光滑,随勾随将水泥砂浆擦净。
7. 养护:铺完砖 24 小时后洒水养护,养护时间应不少于 7 天。
一、地面石材铺贴1 施工工艺流程基层清理→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→铺花岗石块→灌缝、擦缝→打蜡。
2 施工操作要点2.1 基层处理:将楼面的杂物清净,用钢丝刷刷掉粘在楼面上的砂浆并清扫干净。
2.2 弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制花岗石的位置,十字线可以弹在楼地面上,并依据墙面+50cm 线,找出面层标高在墙上弹好水平线,注意与楼面层高一致。
2.3 试拼:正式铺设前对花岗石板块应按图案、颜色、纹理试拼,试拼后编号排列码放整齐。
2.4 刷水泥浆结合层:在铺砂浆之前再次将楼地面清扫干净,然后用喷壶洒水湿润,刷一层素水泥浆(水灰比0.5 摆布,随刷随铺砂浆)。
2.5 铺贴:按照试拼的编号,挨次铺砌。
铺前应将板预先浸湿晾干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板(不得用橡皮锤直接敲击花岗石板)振实砂浆至铺设高度后,空虚之处应用砂浆填补,然后正式镶铺。
板块之间接缝要严,一般不留缝隙。
2.6 接缝:在铺砌后1~2 昼夜进行灌浆擦缝。
根据石材颜色选择相同颜色矿物颜料和水泥拌合均匀调成1 ∶ 1 稀水泥浆。
用浆壶徐徐灌入石材块之间缝隙(分几次进行),并用长把刮板把流出的水泥浆向缝隙喂灰。
灌浆1~2 小时后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦净。
2.7 养护:待地面铺完后,面层铺盖一层塑料薄膜,减少砂浆在硬化过程中的水分蒸发,增强石板与砂浆的粘结坚固,保证地面铺设质量,养护期普通3~5d,在养护期间应禁止踩踏过车。
2.8 清洁上蜡:在完工后做成品保护工作之前,做一次清洁和上蜡工作,最后交工前再做清洁上蜡。
二、地面铺抛光砖、防滑砖施工方法和技术措施一)准备工作1.材料⑴水泥:325 号、425 号白水泥,也可用普通硅酸盐水泥或者矿渣硅酸盐水泥;⑵砂:水泥砂浆用粗砂,嵌缝用合色水泥浆;⑶墙面抹灰作完并已弹好+50cm 水平标高线;⑷穿过地面的套管已做完,管洞已用细石混凝土阻塞密实;⑸设计要求做防水层时,已办完隐检手续,并完成蓄水试验,办好验收手续;⑹安装好门框,并用木板或者铁皮保护;二)施工机具小水桶、半截桶、笤帚、方尺、手锹、铁抹子、大杠、中杠、小杠、筛子、窄手推车、钢丝刷、喷壶,锤子、硬木拍板(240mmXl20mmX50mm)、合金尖凿子、合金扁凿子(用Ф6 钢盘焊接K6 一K8 合金钢片)、钢片刀、拨板(200mmX70mmXlmm)、小型台式砂轮与提式切割机。
防滑地砖楼地面施工工艺流程第一节:防滑地砖楼地面施工工艺流程地面砖施工前,应清理垫层并凿毛,浇水湿润。
然后进行基层处理,根据楼层标高控制线引测至房间内,弹设于墙面上。
灰饼的大小在5~8cm左右,间距1.5M左右,再按灰饼在地面冲筋,对于卫生间内地面冲筋,应向地漏或排水孔方向做放射状标筋,坡度按设计要求。
之后,洒水湿润基层,刷一道1:0.4的素水泥砂浆结合层,用1:3干硬性水泥砂浆找平层,随刷素浆随找平,根据标筋的标高拍实刮平。
在施工弹线排砖施工工艺流程时,弹线要以房间中心为原点,弹出相互垂直的定位线,并从中间向四周排块试铺,到边缘处有不整砖时应切砖,但应使两边对称,并且不得小于1/2砖。
镶贴前应将地砖放在水中浸泡4H取出晾干再用,铺贴时先将基层洒水湿润,再刷水泥砂浆一道,紧接着铺1:2干硬性水泥砂浆粘结层,厚10mm,用抹灰木槎板拍实抹平,后撒干水泥粉1-2mm厚,并洒水湿润,再按控制线将地砖拍实铺平。
嵌缝时,地砖之间的缝隙宽控制在2~3mm左右,缝隙宽度以控制线为标准,嵌逢宜用1:1白水泥砂浆嵌缝密实,一般为嵌凹缝,嵌缝应平直,光滑,深浅一致,十字交叉处务必平整,勾缝后及时用棉纱擦净表面。
第二节:防滑地砖楼地面施工要点及基本要求在地面砖施工前,应清理垫层并凿毛,浇水湿润。
然后进行基层处理,根据楼层标高控制线引测至房间内,弹设于墙面上。
灰饼的大小在5~8cm左右,间距1.5M左右,再按灰饼在地面冲筋,对于卫生间内地面冲筋,应向地漏或排水孔方向做放射状标筋,坡度按设计要求。
之后,洒水湿润基层,刷一道1:0.4的素水泥砂浆结合层,用1:3干硬性水泥砂浆找平层,随刷素浆随找平,根据标筋的标高拍实刮平。
在施工弹线排砖施工工艺流程时,弹线要以房间中心为原点,弹出相互垂直的定位线,并从中间向四周排块试铺,到边缘处有不整砖时应切砖,但应使两边对称,并且不得小于1/2砖。
镶贴前应将地砖放在水中浸泡4H取出晾干再用,铺贴时先将基层洒水湿润,再刷水泥砂浆一道,紧接着铺1:2干硬性水泥砂浆粘结层,厚10mm,用抹灰木槎板拍实抹平,后撒干水泥粉1-2mm厚,并洒水湿润,再按控制线将地砖拍实铺平。
邳州新苏中心屋面防滑地砖施工方案审批人:审核人:编制人:中国建筑第二工程局有限公司二〇一五年十一月目录一、工程概况............................................... - 0 -二、编制依据.............................................. - 0 -三、施工准备.............................................. - 0 -1、材料准备和要求....................................... - 0 -1.1聚合物砂浆........................................... - 0 -2、机具准备............................................. - 0 -3、施工条件............................................. - 0 -四、施工工艺.............................................. - 1 -1、工艺流程............................................. - 1 -2、工艺要求............................................. - 1 -3、注意事项............................................ - 2 -五、质量标准............................................. - 2 -1、保证项目:........................................... - 2 -2、基本项目:........................................... - 2 -3、允许偏差项目,见下表:............................... - 2 -六、成品保护.............................................. - 3 -七、应注意的质量问题...................................... - 3 -八、安全措施.............................................. - 3 -一、工程概况本工程位于江苏省邳州市福州路以东,闽江路北侧,银杏大道南侧所围地块,占地面积70107㎡,建筑面积498678.53㎡,结构使用年限为50年,建成后将成为邳州市地标性建筑。
地砖施工方案施工准备⑴材料a、水泥应采用325号及其以上的普通水泥。
b、砂宜用粗砂、中砂。
c、地砖的规格尺寸应符合设计要求,颜色一致表面平整、无凹凸和翘曲。
⑵作业条件a、室内抹灰已完。
b、弹好水平线。
c、地砖应提前用水浸泡,竖向分开堆放晾开。
d、按不同颜色和花纹分类,有裂缝、掉角和表面上有缺陷的地砖应予挑出,对规格尺寸偏差较大的应予挑出,必须做好选砖工作。
操作工艺⑴基层处理将原楼地面上的砂浆、污物清理干净,如基层有油应用10%火碱水刷洗干净后,用清水冲扫其上碱液,并认真将板面的凹坑内污物清刷干净。
⑵刷素水泥浆一道在清理好的基层上,浇水浸透,并撒素水泥面,然后用扫帚扫匀,扫浆面积的大小应依据铺贴速度决定,应随扫随铺1:4干硬性水泥砂浆。
⑶找规矩拉线在房间纵横两个方向排好尺寸,当尺寸不足整块砖的倍数时,可裁割半块砖或半块砖以上砖用于边角处,尺寸相差较小时,尽量调整缝隙方法排整砖。
然后根据已弹好的水平线拉纵横线来控制面砖水平。
⑷铺砖从门口开始纵向先铺几行砖,找好规矩(位置及标高)以此为筋压线,从里向外退着铺贴,每块砖要跟线。
操作程序是:先浇素水泥浆于底灰上,地砖背面刮一层素水泥浆结合层,应随刮随铺,并用小橡胶锤敲击平整,应注意对缝,做到横平竖直,缝宽一致,及时清除多余水泥浆,最好一次铺设一间或一个部位,接搓最好留在门口裁口处。
⑸擦缝待面砖铺贴工作全部完成后,及时清除表面水泥浆,然后用白水泥擦缝,最后用棉纱团擦净。
⑹养护铺完面砖后,常温下48小时放锯末浇水养护。
防滑地砖楼面施工方案(1)铺贴前弹出+50标高水平墨线,各开间中心十字线及花样品种分格线。
(2)地砖在进行铺贴的前一天应浸透、晾干备用。
(3)根据水平线制作灰饼,用靠尺推出冲筋。
(4)地基浇水湿润后,刷水灰比为0.5的素水泥浆。
(5)根据冲筋的厚度,用1:3干硬性水泥砂浆抹铺结合层,水泥砂浆以手握成团,不泌水为准。
结合层用靠尺及木蟹压平打实。
抹铺结合层应在基层保持湿润且已刷水泥浆未风干时。
楼地面工程本工程的楼地面做法(卫生间有防滑地砖) 水泥砂浆楼地面等。
一、地砖楼地面1、施工工艺2、注意事项(1)清理基层并浇水湿润,在抹底层砂浆之前应于基层上刷一道水泥素浆。
(2)找平层、防水层、找坡层等施工完毕,并经验收合格后,才能铺设地砖。
防水层应做好隐检记录及闭水试验记录。
(3)地砖应在埋地管安装完毕,各专业检查无误后,方可进行施工,以免造成返工。
(4)铺贴时,应从里向外铺贴,先小间房后公用部位。
(5)铺贴时,一个房间一次完成,不能分次铺贴。
(6)铺贴完成后,铺锯末浇水养护3—4天,养护期不得上人。
(7)有泛水坡度房间,坡高应符合设计及规范要求。
3、质量保证措施为确保本工程装修质量,我单位将单独成立一个质量检查小组,由安质人员、施工技术人员组成,对施工过程中的所有工序给予全过程监控,层层把关,只有在前一工序合格并经质量检查小组成员签字认可的情况下方可进行下道工序的施工。
质量小组成员还要不断对施工中出现的问题进行认真总结,并调整完善施工工艺,定期组织现场施工人员进行质量技术总结。
二、水泥砂浆楼地面(一)、施工准备1、材料要求(1)水泥:标号P.C32.5普通硅酸盐水泥,严禁混用不同品种,不同标号的水泥。
(2)砂子:采用中砂或粗砂,根据贵阳情况,采用5眼砂,其粉末含量不大于10%。
2、主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子等。
3、作业条件(1)预埋在楼地面内的各种管线已做完。
穿过楼面的竖井已安装,管洞已堵塞密实。
有地漏的房间已找好泛水。
(2)墙面的+50cm线水平标高已弹在四周墙上。
(3)门框已立好,并在框内作好保护,防止手推车碰坏。
(4)墙、顶抹灰已做完,屋面防水做完。
(二)、工艺流程(三)、施工工艺1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰尘皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
楼地面工程本工程同质防滑地砖楼面、细石混凝土楼面、花岗石楼面在本次施工范围内。
硬木地板浮筑楼面、硬木地板舞台面、硬木地板楼面、高强复合木地板楼面、抗静电活动地板属二次装修范围。
一、花岗岩楼面工程1、施工工艺流程套方→弹画控制线→预排验收→板块预排、铺坡打线→圈边石材2、操作要点基层清洗工作,其重点是楼面标高的整体复核,施工中采用由电梯口、楼梯口、门入口等处为标高控制点,弹出50 线进行标高控制的方法。
室内房间进行拉通线套方的办法,以十字形控带线的办法进行控制。
以控带线为基准进行花岗岩板块预排。
实际铺设花岗岩板块时,首先进行基层清扫,淋水作业,基本干燥,清净后淋一遍水泥浆,然后铺30~50mm 厚1:3 干硬性水泥砂浆,铺板工艺如下:砂浆初平→安板斗敲实→翻板→淋水泥浆→安装调敲实→检查流程铺设→清扫→基层处理→交角、平整度、空鼓等项检查→填铺其它行列石材→大面石材验收→打蜡→整体验收→检查平整度、相邻高差、套方、空鼓→养护。
大面积板块铺完,且各项指示均能满足要求后,开始铺设踢脚线及圈边石材,采用由控制线向两边铺设的流程施工。
二、细石混凝土楼地面1、细石混凝土面层在正式施工细时砼面层前,提前一天对基层表面进行散水湿润,踢脚线以下墙体水要浇足,基层表面湿润饱和而又不积水;2、冲筋贴灰饼对地面进行分格,根据标高线冲筋,有地漏的房间要在地漏四周做出泛水坡度,冲筋采用与地面相同的配合比砼制成,应与铺料紧密配合;3、砼宜采用干硬性砼,摊铺要快、振实要快、提浆抹面要快、铺细石砼后用长刮尺刮平拍实,振捣密实,表面塌陷处应用细石砼补平,再用长刮尺刮一遍,用木抹子抹平,用铁板在沿墙四周拍实至反浆为止;4、第一次压光根据气温和收水情况用滚筒及时进行第一次滚压,厚度较厚时用平板振动器;5、第二次压光当表面开始凝结、收水时(约一小时),撒上耐磨骨料,进行第二次滚压,如果表面有泌水现象可在表面均匀撒一层干拌水泥砂(1:1)厚度不超过3mm,随即用木抹子搓平,用铁抹子进行第二次抹压,并将面层的砂眼、凹坑和脚印压平;6、第三次抹压当地面上人稍有脚印时,用铁抹子进行第三遍抹压,第三遍要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成;7、养护常温下养护24 小时后,即使满铺湿润锯末养护,以后每天浇水两次,至少养护7 天后,方可上人。
玻化砖地面施工方案玻化砖地面工程(一)防滑地砖(1)基层处理1)检查基层的平整度和标高,对于凸出较高的要进行凿平。
2)砼面进行凿行,落地灰要铲除干净,并用清水冲洗。
3)在地面抹灰前要提前一天浇水湿润。
(2)贴灰饼,冲筋地面做灰饼,冲筋,先根据墙上+500线的标高,用尺向下量到地面标高,留出面层厚度沿墙边拉小线做灰饼,灰饼用于硬性水涨砂浆进行冲筋,冲筋间距一般为1~1.5m,如有地漏的地面,应按排水方向找泛水坡度。
(3)铺抹水泥砂浆结合层1)在基层上刷一道素水泥浆,随刷随铺砂浆。
2)砂浆采用1:4干硬生水泥砂浆,铺抹砂浆时,虚铺厚度应略高于标高线,先用铁抹子将砂浆摊平拍实,然后用刮杠进行刮平拍实,再用木抹子抹平。
(4)铺贴地砖1)选砖、挑砖、切砖、磨口、确保砖大小一致,光彩均匀,对缝平直。
2)适当酒水,再均匀撒一层水泥粉,然后将地砖对线铺贴,调解好后用橡皮锤或木锤轻敲振实,并用程度天找平,铺贴顺序从里向外逐行挂线铺贴。
3)擦缝:铺贴完成1天后,经搜检地面砖无破损、空鼓后,采用素水泥浆(加颜料调至与地砖同色)擦缝,然后用锯木或棉纱头将外表擦拭干净。
(二)玻化地面砖1、施工顺序:钢筋混凝土楼板→素水泥浆结合层一遍→25厚1:4干硬性水泥砂浆,面上撒素水泥→8-10厚地砖铺实拍平,水泥浆擦缝。
2、施工要点及方法:(1)底层水泥沙浆宜按1:2.5,面层水泥沙浆宜按1:1.5的体积比进行施工,施工中应采用干硬性水泥沙浆,以手捏成团稍出浆为准。
(2)面层压光宜用钢皮抹子分三遍完成,并逐遍加大用力压光。
压光工作应在水泥终凝前完成。
(3)水泥砂浆面层铺好后的7~10d内,每天应进行浇水养护,保持面层湿润。
(3)选砖、挑砖、切砖、磨口、确保砖大小一致,色泽均匀,对缝平直。
地砖楼面施工方案一.施工程序原楼地面层一素水泥浆结合层一道一20厚1:4干硬性水泥砂浆垫层一素水泥浆结合层一铺防滑地砖一干水泥擦缝二.施工要点2.1 地砖铺贴前,有防水要求的须待防水涂膜做好后开始。
铺贴过程中禁止破坏防水涂膜。
2.2 地砖铺贴前,提前2小时浸水湿润,以备待用。
2.3 地砖表面应整洁、颜色一致,接缝均匀,不能有缺棱、掉角及显著的光泽受损。
三、操作要点3.1 基层处理:将地面上的砂浆、杂物等清理干净。
3.2 预选地板砖:铺贴前,逐箱打开检查并比较颜色,深浅颜色应分开存放,然后确定铺贴房间,以免在同一间房上的颜色不匀。
3.3 排砖、分格和弹线:按照设计图纸排版要求,根据门窗洞口、坡水角线的位置,进行分格、弹线。
3.4 铺贴:地砖宜采用掺2%107胶的水泥砂浆铺贴,一般从里向外进行。
在抹粘结层之前应在湿润的底层上刷水泥浆一遍,然后按照坡水进行粘贴。
砖缝、高低差控制在规范之内。
整间房铺贴完后,粘结层终凝后开始擦缝,要求将水泥浆完全擦入缝中,保证缝隙密实饱满、平滑。
四、安全生产措施标准1高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温中署、中毒现象。
2、四周必须设两道护身栏杆,并不低于1.2m,洞口支挂水平安全网。
3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井道等施工后应及时恢复原状。
4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息板平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工力5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作,下层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。
6、施工中使用的氧气、乙快瓶等要远离明火,两者间距不得小于IOm,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混放。
7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、限位等安全装置的灵敏性、可靠性。
凿毛,浇水湿润。
在贴灰饼冲筋施工过程中应根据楼层标高控制线引测至房间内,弹设于墙面上,此线弹于结构层+50Cm处,然后根据该标高控制线贴灰饼,灰饼的大小在5~8cm左右,间距1.5M左右,再按灰饼在地面冲筋,对于卫生间内地面冲筋,应向地漏或排水孔方向做放射状标筋,坡度按设计要求。
当找平层冲好筋后基层应洒水湿润,刷一道1:0.4的素水泥砂浆结合层,用1:3干硬性水泥砂浆找平层,随刷素浆随找平,根据标筋的标高拍实刮平。
在施工弹线排砖施工工艺流程时,弹线要以房间中心为原点,弹出相互垂直的定位线,并从中间向四周排块试铺,到边缘处有不整砖时应切砖,但应使两边对称,并且不得小于1/2砖。
镶贴地砖时,先在房间內两侧根据排砖的要求把两侧的砖铺好找平,然后以两侧的砖为标准,挂线铺贴中间的地面砖,镶贴前应将地砖放在水中浸泡4H取出晾干再用,镶贴时先将基层洒水湿润,再刷水泥砂浆一道,紧接着铺1:2干硬性水泥砂浆粘结层,厚10mm,用抹灰木槎板拍实抹平,后撒干水泥粉1-2mm 厚,并洒水湿润,再按控制线将地砖拍实铺平。
嵌缝:地砖之间的缝隙宽控制在2~3mm左右,缝隙宽度以控制线为标准,嵌逢宜用1:1白水泥砂浆嵌缝密实,一般为嵌凹缝,嵌缝应平直,光滑,深浅一致,十字交叉处务必平整,勾缝后及时用棉纱擦净表面。
(附:地砖构造做法示意图)
序号项目允许
偏差
备注
1 表面平整度1mm 拉5m线,不足5m拉通线和量尺
检查
2 缝隔平直2mm
3 接缝高低差0.5mm 量尺和楔形塞尺检查
4 踢脚线上口平直1mm 拉5m线,不足5m拉通线和量尺检查
5 板块间隙宽度不大于1mm 设计有要求按设计执行经灌水试验合格后才能做地砖,铺砖时按1%向地漏找坡。
