防滑地砖楼地面施工方法
- 格式:docx
- 大小:9.35 KB
- 文档页数:2
防滑地砖走廊地面施工工艺流程
1. 准备工作
- 确定施工区域,并进行必要的清理和处理。
- 检查地面平整度,必要时进行修复和调整。
- 准备所需的材料和工具,包括防滑地砖、水泥、砂浆、平刷、铺设工具等。
2. 地面基础处理
- 将地面进行基础处理,包括清洁、除尘和打磨。
- 如果地面有裂缝或不平整的部分,可以使用水泥进行修补和
填充。
- 保证地面基础牢固、平整,并确保没有任何障碍物。
3. 砂浆铺设
- 准备适量的砂浆,并按照使用说明进行搅拌。
- 将砂浆倒在地面上,使用平刷均匀涂抹。
- 注意控制砂浆的厚度,确保与地面基础相适应。
4. 防滑地砖铺设
- 在砂浆还未干固之前,开始铺设防滑地砖。
- 从一侧开始,按照设计图纸或标准布置方式依次铺设地砖。
- 使用铺设工具和水平仪确保地砖的平整度和水平度。
- 在铺设过程中,要注意砖与砖之间的间隙和对齐度。
5. 砖缝处理
- 等待砂浆和地砖固定后,进行砖缝处理。
- 可以使用特殊的砂浆填充砖缝,确保砖缝的防滑效果和美观度。
- 清理多余的砂浆,并利用工具将砂浆填充到砖缝内。
6. 后续处理
- 等待铺设和砖缝处理的砂浆充分干燥和固定。
- 进行地面的清洁工作,确保没有残留的砂浆和污渍。
- 检查地面的防滑效果,确保达到预期要求。
以上工艺流程为防滑地砖走廊地面施工的基本步骤,具体操作过程需要根据实际情况进行调整和补充。
在施工过程中,使用安全措施并确保施工质量,以确保地面的防滑效果和使用寿命。
防滑地砖楼地面施工方案一、施工前准备工作在进行防滑地砖楼地面施工之前,需要进行充分准备工作,确保施工顺利进行。
以下是施工前准备工作的具体步骤:1. 地面清洁:首先需要清理地面,将地面上的灰尘、油污等杂物清除干净。
清洁地面可以使用清洁剂和清水进行擦拭。
2. 基础处理:检查地面基础是否平整,并进行必要的修补和处理。
如果地面有明显凹凸不平的情况,可以采用打磨或填充的方式进行修复。
3. 地面尺寸测量:测量地面的尺寸,确定需要铺设防滑地砖的区域,以便提前准备所需的地砖数量。
4. 地砖选购:根据需求选择合适的防滑地砖。
防滑地砖的选择应考虑其耐磨性、防滑性能和装饰效果等因素。
二、施工步骤1. 砖块布局:根据设计要求,在地面上进行地砖的布局。
可以使用绳子和墨线进行引线,确保地砖的铺设整齐、平直。
2. 粘贴防滑地砖:首先在地面上涂抹一层防滑胶水,然后将防滑地砖逐块粘贴在地面上。
在粘贴地砖时,要保持砖与砖之间的缝隙均匀一致,使用专业工具进行调整。
3. 砖缝处理:待地砖全部粘贴完毕后,对砖缝进行处理。
可以采用填缝剂填充砖缝,使地面更加平整美观。
填缝剂的颜色应选与地砖相配,以达到协调的效果。
4. 防滑处理:在完成地砖粘贴和砖缝处理后,需进行防滑处理,以确保地面安全。
可以在防滑地砖表面涂刷专业的防滑涂料,以增加地面的摩擦力。
防滑涂料的选用需注意其耐磨性和防滑效果。
5. 养护处理:在地砖施工完成后,需要进行适当的养护处理,以提高地砖的使用寿命。
在施工后的一段时间内,避免大面积踩踏地砖,防止砖面损坏。
同时,保持地面清洁,定期进行保养和维护。
三、安全注意事项1. 施工人员应穿戴好安全防护装备,包括安全帽、工作鞋、手套等,以确保工作过程的安全。
2. 施工现场应设置合适的警示标志,提醒他人注意施工区域,避免发生意外。
3. 施工时应注意防滑地砖是否牢固粘贴,避免因地砖松动而造成意外伤害。
4. 施工人员需注意操作技巧,确保地砖平整、整齐,并保证施工质量。
第1篇一、工程背景地砖防滑工程施工是为了提高地面摩擦系数,防止行人滑倒,保障人们出行安全。
在公共场所、商业设施、住宅小区等场合,地砖防滑施工具有重要意义。
本文将详细介绍地砖防滑工程施工的步骤和注意事项。
二、施工准备1. 材料准备:选择合适的防滑地砖,如高防滑砖、釉面砖、抛光砖等。
同时,准备水泥、砂、防滑剂等辅助材料。
2. 施工工具:准备铲刀、水桶、扫帚、滚筒、水平尺、墨斗、线锤等施工工具。
3. 施工人员:组织具备相关施工经验的施工队伍,确保施工质量。
三、施工步骤1. 基层处理:清理地面,去除油渍、污垢、杂物等,确保地面平整、干净。
如需凿毛处理,控制凿毛深度在5-10毫米,凿毛痕间距在30毫米左右。
2. 基层找平:根据设计标高,用1:2.5体积比的水泥砂浆找平基层。
如有坡度排水,做好找坡处理,找出基准点,拉水平通线进行铺设。
3. 弹线定位:以房间核心点为原点,弹出相互重叠的定位线。
定位线距墙边留出200-300毫米作为调整。
4. 铺设防滑地砖:按照弹线定位,将防滑地砖铺放在基层上。
铺设过程中,注意地砖间的缝隙要均匀,避免出现高低不平现象。
5. 灌缝:待防滑地砖铺设完成后,用砂浆或防滑剂灌缝,确保缝隙饱满、密实。
6. 防滑处理:根据实际情况,选择合适的防滑剂进行施工。
将防滑剂均匀涂抹在地砖表面,注意涂抹厚度,确保防滑效果。
7. 固化:待防滑剂涂抹完成后,进行固化处理。
固化期间,避免行人通行,确保固化效果。
8. 验收:施工完成后,进行防滑效果验收。
使用摩擦系数测试仪检测地面摩擦系数,确保达到设计要求。
四、注意事项1. 施工过程中,注意保持地面清洁,避免污染。
2. 防滑地砖铺设过程中,确保地砖间的缝隙均匀,避免出现高低不平现象。
3. 防滑剂涂抹时,注意涂抹均匀,避免出现遗漏。
4. 施工完成后,及时进行固化处理,确保防滑效果。
5. 验收过程中,严格按照设计要求进行检测,确保地面摩擦系数达到预期效果。
通过以上步骤,我们可以完成地砖防滑工程施工,提高地面摩擦系数,保障人们出行安全。
楼地面工程施工方案1、防滑地砖楼地面1)、施工准备(1)面砖进场后,开箱检查颜色、规格、粘贴质量必须符合设计要求。
(2)水泥:采用普通硅酸盐水泥PO32.5R。
应有出厂试验单。
(3)砂子:采用中砂,用筛孔5mm 过筛。
(4)墙面抹灰做完,并已弹好+0.5m 水平线。
穿过地面的套管已经做完,管洞已用细石混凝土堵严。
设计有防水层时,完成蓄水试验,办完验收。
2)、工艺流程清理基层弹线→刷素水泥浆,做找平层→刮素水泥浆结合层贴面砖→擦缝→清理3)、施工方法(1)清理基层落地灰、杂物。
将水平线弹在墙上。
地面均匀洒水,挂线贴饼充筋,刷水泥素浆,抹水泥砂浆找平层,用木杠刮平,用木抹子拍实抹平。
地漏处按要求做出泛水。
(2)找平层抹好24h 后或抗压强度达到1.2MPa 后,挂线用1:1水泥砂浆贴地砖。
(3)贴完后,用干水泥粉擦缝,用抹布清净表面污物。
完成后铺据沫洒水养护不少于7d,不准上人。
4)、质量要求:基层、面层粘贴牢固,不空鼓,表面平整,线条顺直,坡度满足设计要求。
2、水泥砂浆楼地面1)施工准备水泥:宜采用等级为32.5以上的硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:中砂或粗砂,过8mm 孔径筛子,含泥量不应大于3%。
水泥砂浆地面施工前应弹好+50cm 水平标高线。
室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。
各种立管和套管,孔洞位置应用细石混凝土灌好捣实。
有垫层的地面应做好垫层,地漏处找好泛水及标高。
地面施工前应做好屋面防水层或防雨措施。
2)施工工艺流程(1)基层清理:地面基层、地墙相交的墙面、踢脚板处粘的杂物清理干净,影响面层厚度的凸出部位应剔除平整。
(2)洒水湿润:在施工前一天洒水湿润基层。
(3)贴灰饼:根据标高水平线,在地面四周作灰饼。
大房间应相距1.5m 至2m 增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度。
(4)卵石灌注水泥砂浆层:刷325厚5-23卵石灌注M2.5混合砂浆,平板振捣器振捣密实。
楼地面防滑玻化地砖铺贴施工方法(1)施工工艺流程基层清理→贴灰饼、标筋→铺结合层砂浆→铺地砖→嵌缝→养护。
(2)施工方法:①基层清扫干净,用水洗刷。
②贴灰饼、标筋弱地面水平标高线,在房间四周贴灰饼,每隔1.5m做标筋。
标筋表面应比地面水平标高低一块砖厚度。
③铺结合层砂浆结合层砂浆采用干硬性1:4水泥砂浆,其干硬度以手捏成团落地后即散为准。
机械拌合,其搅拌时间应不少于1.5分钟。
铺砂浆前,先将基层浇水湿润,均匀刷水泥素浆一遍,随即摊铺砂浆,用刮尺压实拍平,木抹子搓平。
④铺面砖:在基层上弹出方正的垂直控制线。
按施工大样图计算出所要铺贴的张数,若不足整张的甩到边角处,不能铺设在显眼的地方。
铺贴时由一侧向另一侧铺贴。
在准备铺贴的范围内先淋水湿润后刮一道厚2—3mm的水泥浆(宜掺水泥重20%107胶),对好后立即将地砖铺贴在水泥浆上,紧跟着用手将纸面铺平。
铺完后由一端开始,用木锤和拍板依次拍平拍实,拍至素水泥浆挤满缝为止。
⑤嵌缝:用1:1水泥砂浆填缝,填缝后检查缝格平直,接缝高低差,板缝隙宽度和表面平整度。
如不符合标准,应予调整。
操作人员应在木板上行走,不得直接踩踏在面。
⑥养护:地砖铺完24小时后,铺湿锯末养护4—5天。
外墙干挂石材工程1.1.适用范围本工艺适用于工业与民用建筑外墙饰面板干挂工艺。
干挂工艺是利用耐腐蚀的角钢纵横龙骨、螺栓紧固件、钢针、钢板条连接件等,将饰面板材干挂在建筑结构的外表面上,石材与结构之间留出50mm左右空腔,当结构与饰面板发生热效应时,相互间变化不同,有微量变位,通过螺栓、铁板连接件,可抵消部分应力,而不致出现裂纹和脱落。
结构详见附图。
1.2.施工准备1材料要求:1.1本工程石材:根据设计要求确定石材的品种为白灰色花岗岩,规格尺寸为长×宽×厚=80×60×3cm,并严格控制。
外观检查是否有裂纹、缺角等缺陷。
1.2玻璃纤维网格布:24目,石材的背衬加强材料,要查看出厂合格证。
防滑楼地面的施工方法简介为了确保楼地面的安全性和减少滑倒事故的发生,施工时采取防滑措施是至关重要的。
本文档将介绍一些常用的防滑楼地面的施工方法。
方法一:使用防滑涂料防滑涂料是一种常用的防滑楼地面施工方法。
具体操作步骤如下:1. 清理地面:确保地面干净无尘,清除任何杂物和污渍。
2. 打磨地面:使用砂纸或磨光机对地面进行打磨,以去除旧涂料和平整表面。
3. 应用底漆:使用刷子、辊筒或喷枪将防滑底漆均匀地涂抹到地面上。
4. 涂抹防滑涂料:使用同样的工具将防滑涂料均匀涂抹到底漆上。
5. 干燥和固化:根据涂料的说明,等待足够的时间让涂料干燥和固化。
6. 重复涂层(可选):按需重复涂抹防滑涂料,以增加防滑效果和耐久性。
方法二:使用防滑地砖或地膜另一种常用的防滑楼地面施工方法是使用防滑地砖或地膜。
以下是具体操作步骤:1. 清理地面:和上述方法一相同,确保地面干净无尘,清除任何杂物和污渍。
2. 准备地砖或地膜:选择符合防滑要求的地砖或地膜,确保其质量和耐久性。
3. 施工:根据地砖或地膜的说明,使用适当的胶水或粘合剂将其固定在地面上。
4. 确保平整度:使用水平仪或刮刀等工具,确保地砖或地膜与周围地面平整连接。
5. 观察并维护:在日常使用中,注意观察防滑地砖或地膜的状况,并定期维护。
注意事项在进行防滑楼地面施工时,需注意以下事项:- 选择适合的防滑材料或涂料,确保其质量和效果;- 根据地面的特点和使用要求,选择合适的防滑施工方法;- 严格按照施工说明和安全要求进行操作;- 在施工期间和施工后,确保工作区域安全,并采取必要的防护措施;- 定期检查和维护防滑楼地面,确保其持久性和效果。
以上是防滑楼地面的施工方法及注意事项。
根据实际情况选择合适的方法,并严格按照操作步骤进行施工,以确保楼地面的安全性和防滑效果。
防滑地砖楼地面施工工艺
楼梯间及公共走廊楼地面作防滑地砖面层,其施工方法如下:
基层处理→找标高、弹线→抹找平层、找坡砂浆→弹铺装控制线→粘帖砖→勾缝→擦缝→养护→指裙(踢脚)施工。
1. 基层处理:
将砼基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,并用钢丝刷刷净浮浆层。
2.找标高、弹线:根据墙上的+ 50cm水平标高线,往下测出面层标高,并弹在墙上。
3. 抹找平层砂浆:在清理好的基层上,用喷壶将地面基层均匀洒水一遍,减去面层砖厚及粘结层厚度,抹灰饼和标筋,抹灰饼和标筋应使用配合比 1:3 ~1:4 干硬性砂浆,间距 1.5m左右,涂刷一遍水泥浆(水灰比 0.4 ~0.5 )粘结层,要随刷随铺砂浆。
用木抹子摊平、拍实,平整度、标高符合标准要求, 24 小时后浇水养护。
4.弹铺砖控制线:在找平层强度达到 1.2Mpa时开始上人弹线,从房间分中,从纵、横两方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,横向平等于门口的第一排应为整砖,非整砖应排在靠墙位置,纵向应在房间内分中,非整砖对称排放在两墙边处。
紧密铺贴缝宽不大于 1mm,虚缝宽度宜为 5~10mm。
5. 铺砖:地面浸水湿润,晾干无明水,找平层上洒水湿润,均匀涂刷素水泥浆,随刷随贴,结合层一般为 10~15mm水泥砂浆铺贴;砖背面朝上抹粘结砂浆,铺砌到已刷好的找平层上、砖上楞略高出水平标高线找正、找直、找方,用橡皮锤拍实。
6.勾缝、擦缝:用 1:1 水泥细砂勾缝,缝内深度宜为砖厚的 1/3 ,要求缝内砂浆密实、平整、光滑,随勾随将水泥砂浆擦净。
7. 养护:铺完砖 24 小时后洒水养护,养护时间应不少于 7 天。

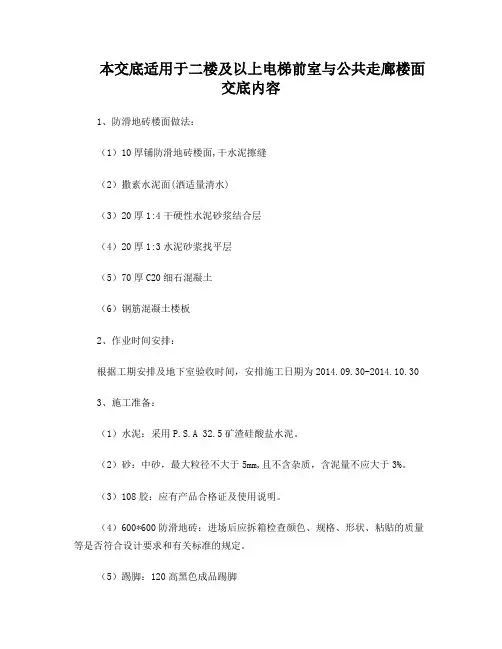

本交底适用于二楼及以上电梯前室与公共走廊楼面交底内容1、防滑地砖楼面做法:(1)10厚铺防滑地砖楼面,干水泥擦缝(2)撒素水泥面(洒适量清水)(3)20厚1:4干硬性水泥砂浆结合层(4)20厚1:3水泥砂浆找平层(5)70厚C20细石混凝土(6)钢筋混凝土楼板2、作业时间安排:根据工期安排及地下室验收时间,安排施工日期为2014.09.30-2014.10.303、施工准备:(1)水泥:采用P.S.A 32.5矿渣硅酸盐水泥。
(2)砂:中砂,最大粒径不大于5mm,且不含杂质,含泥量不应大于3%。
(3)108胶:应有产品合格证及使用说明。
(4)600*600防滑地砖:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关标准的规定。
(5)踢脚:120高黑色成品踢脚(6)施工机具:搅拌机、小水桶、扫帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、红铅、水平尺等。
4、作业条件:(1)墙面第一道面层石膏施工完毕。
(2)内墙+500mm水平标高线已弹好,并校核无误。
(3)屋面防水和门框已安装完。
(4)C20细石混凝土施工完毕(5)提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚允许偏差不得超过士1mm,平整度用直尺检查,不得超过士0.5mm。
(6)外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。
(7)复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
5、操作工艺:(1)工艺流程基层清理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→结合层→铺砖→勾缝、擦缝→养护→踢脚板安装(2)基层清理:将混凝土基层上的杂物清理掉,用钢丝刷刷净浮浆层,水泥砂浆找补,清理完成后洒水润湿(3)找标高、弹线:根据墙上的+500mm水平标高线,往下量测出面层标高,并弹在墙上。
(4)抹找平层砂浆:1)刷素水泥浆一道(内掺建筑胶):在清理好的基层上,充分洒水润湿,润湿后扫素水泥浆一道。
防滑砖的铺设施工方法
1. 准备工作准备工作
- 清理地面:将地面彻底清理干净,确保没有尘土、油污或其
他杂物。
- 测量和规划:使用测量工具准确测量需要铺设防滑砖的地面,并规划好砖块的摆放方式。
2. 涂抹底层材料涂抹底层材料
- 底层材料选择:选择合适的底层材料,如水泥砂浆或专用的
地砖胶粘剂。
- 涂抹底层材料:均匀涂抹底层材料于清洁的地面上,以保证
防滑砖的牢固性。
3. 铺设防滑砖铺设防滑砖
- 熟悉图纸:根据规划的图纸或设计方案,了解砖块的摆放顺
序和布局。
- 涂抹胶粘剂:使用专用的胶粘剂或地砖胶将防滑砖块一块一
块地粘贴在底层材料上。
- 注意砖缝:在铺设过程中,要注意砖缝的宽度和一致性,以确保整体效果美观。
4. 压实砖面压实砖面
- 使用敲击器:在铺设完整个防滑砖区域后,使用敲击器轻轻敲击砖面,以确保砖块与底层材料之间的粘合更加牢固。
5. 清理和养护清理和养护
- 清理残留物:使用湿拖把或清洁工具清理防滑砖表面的残留物和污垢。
- 养护:根据砖块厂商的建议,进行适当的养护和维护工作,以延长防滑砖的使用寿命。
请注意,以上是一种常用的防滑砖的铺设施工方法,具体方法可能根据不同的情况和项目需求有所不同。
在进行施工前,建议参考相关的法律法规和标准,确保施工的安全和合规性。
> 注:以上内容仅供参考,请在施工前咨询专业人士并根据实际情况进行调整与决策。
第1篇一、前言随着社会经济的发展和人们生活水平的提高,人们对家居环境的要求也越来越高。
防滑地砖作为一种安全、美观、实用的地面材料,广泛应用于家庭、公共场所等场所。
为确保施工质量,提高施工效率,本方案对防滑地砖的施工过程进行详细阐述。
二、施工准备1. 工具与材料(1)工具:电钻、冲击钻、切割机、水平尺、墨斗、锤子、錾子、搅拌机、水桶、扫把、拖把等。
(2)材料:防滑地砖、水泥、沙子、防水剂、界面剂、瓷砖胶、美缝剂等。
2. 施工人员施工人员应具备一定的施工经验,熟悉防滑地砖的施工工艺,并持有相关证书。
3. 施工现场施工现场应保持整洁,提前做好水电线路布置,确保施工顺利进行。
三、施工工艺1. 基层处理(1)清理基层:将基层上的杂物、油污、松散混凝土等清理干净。
(2)基层处理:对基层进行凿毛处理,增加粘结强度。
(3)防水处理:在基层上刷防水剂,防止水分渗透。
2. 界面处理(1)界面处理:在基层上刷界面剂,提高瓷砖与基层的粘结强度。
(2)界面剂干燥:待界面剂干燥后,进行下一步施工。
3. 瓷砖铺设(1)弹线定位:根据设计要求,在基层上弹线定位,确定瓷砖铺设的位置。
(2)预排砖:根据弹线,进行预排砖,确保瓷砖铺设整齐。
(3)粘贴瓷砖:按照预排砖的位置,将瓷砖粘贴在基层上。
(4)调整瓷砖:用水平尺调整瓷砖,确保瓷砖平整。
(5)瓷砖固定:使用瓷砖胶将瓷砖固定在基层上。
4. 美缝处理(1)清理缝隙:将瓷砖缝隙中的杂质清理干净。
(2)填充美缝剂:使用美缝剂填充瓷砖缝隙。
(3)美缝剂固化:待美缝剂固化后,进行下一步施工。
5. 施工验收(1)外观检查:检查瓷砖表面是否有划痕、污渍等。
(2)平整度检查:使用水平尺检查瓷砖平整度。
(3)缝隙检查:检查瓷砖缝隙是否均匀,美缝剂是否饱满。
(4)防水检查:检查防水层是否完好,无渗漏现象。
四、施工注意事项1. 施工过程中,注意保持施工现场的整洁,防止污染。
2. 施工前,对基层进行充分处理,确保基层平整、干燥。

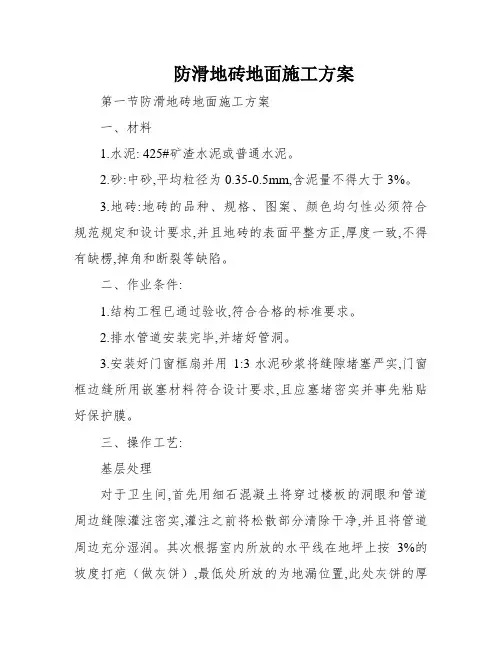

防滑地砖地面施工方案第一节防滑地砖地面施工方案一、材料1.水泥: 425#矿渣水泥或普通水泥。
2.砂:中砂,平均粒径为0.35-0.5mm,含泥量不得大于3%。
3.地砖:地砖的品种、规格、图案、颜色均匀性必须符合规范规定和设计要求,并且地砖的表面平整方正,厚度一致,不得有缺楞,掉角和断裂等缺陷。
二、作业条件:1.结构工程已通过验收,符合合格的标准要求。
2.排水管道安装完毕,并堵好管洞。
3.安装好门窗框扇并用1:3水泥砂浆将缝隙堵塞严实,门窗框边缝所用嵌塞材料符合设计要求,且应塞堵密实并事先粘贴好保护膜。
三、操作工艺:基层处理对于卫生间,首先用细石混凝土将穿过楼板的洞眼和管道周边缝隙灌注密实,灌注之前将松散部分清除干净,并且将管道周边充分湿润。
其次根据室内所放的水平线在地坪上按3%的坡度打疤(做灰饼),最低处所放的为地漏位置,此处灰饼的厚度不得小于5mm,最高处为离地漏最远的位置,灰饼厚度不得大于25mm。
灰饼干硬后刷一道水泥砂浆在结构层上,然后再用1:2.5的水泥砂浆作找坡层,原浆清光。
找坡层要求坡度顺直、坚实、无松动、起砂现象,同墙面抹灰层交处做成半径为10-15mm的圆弧。
四、镶贴地砖1.选砖:选择楞角整齐方正、表面平整、颜色一致的地砖。
2.清理基层:将地面清扫干净,清除残余砂浆等杂物。
3.排砖、弹线按照地面镶地砖部位实测实量的尺寸及挑选地砖的实际尺寸进行排砖弹线,把不整块的砖留在阴角或次要部位。
4.浸砖:用水泥浆镶贴前一天,把挑选的地砖打扫干净,并放在清水中浸泡2小时以上,取出阴干或擦净明水,达到外干内湿,表面无水迹。
5.贴地砖:将浸泡过的地砖背面满抹上一层水泥混合砂浆,配合比为水泥:石灰膏:砂=1:0.1:2.5,贴在地面上,用力揿压砖与地面紧密黏结,用小铲的木把轻敲砖面,灰浆挤满,缺灰空鼓的应取下重贴。
6.擦缝:地砖铺贴完应进行自检,发现空鼓,接缝不平直等缺陷应及时返工修理。
检查合格后,用长毛刷蘸粥状白水泥素浆涂缝,用布擦均匀、密实,以防渗水。
楼地面防滑地砖施工工艺一、施工步骤清理基层、弹线→刷水泥浆一道→水泥砂浆结合层→铺贴防滑地砖→修整→擦缝→养护二、施工方法1、将基层清理干净,表面灰浆皮要铲掉、扫净。
将水平标高线弹在墙上。
2、在清理好的地面上均匀洒水,然后在地面上均匀的刷水泥浆(水灰比为0.5)。
涂刷水泥浆时,应随刷随铺找平层。
3、以墙面上+500MM线为准,测出面层标高线。
然后拉线做灰饼,间距为1.0M,灰饼上平为地砖下皮。
4、冲筋后,用1:2.5干硬性水泥砂浆铺设结合层,厚度为30MM,然后用刮杠将砂浆刮平,木抹子拍实,抹平整。
5、在砂浆结合层上以房间中心为准弹出十字控制线,然后按地砖尺寸计算出铺贴块数,并要保证地砖以十字线为准两边对称,四边的地砖宽度应大于整砖尺寸的1/2。
地砖的缝格宽为5MM。
6、在水泥砂浆结合层上浇水湿润后,抹一道2~2.5MM厚的水泥浆(可掺水泥重量20%的801胶),要随抹随贴地砖,面积不能过大。
7、整间应一次铺贴连续操作。
铺贴时,要在房间内拉线,并从里向外沿着控制线进行。
将地砖按线铺在砂浆上后,用橡胶锤子将砖拍实。
8、之后可镶贴瓷砖踢脚,踢脚同样是在墙面做好水泥砂浆结合层后进行镶贴。
踢脚面突出墙面控制在5MM。
并保证踢脚上口平直,光滑。
9、地砖贴完第二天后(水泥砂浆结合层终凝后),可用水泥浆擦地砖缝。
要用棉丝蘸水泥浆从里向外揉擦,擦满、擦实为止,缝格要求横平竖直、光滑、饱满。
之后及时将地砖表面的余灰清理干净,防止对面层的污染。
10、铺贴地砖完成后,要对地砖养护7天以上,养护期间内不准上人。
三、质量标准1、防滑地砖的品种、规格、颜色、质量必须符合设计及规范要求,面层与基层的结合层必须牢固,无空鼓。
2、表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,地砖无裂纹、掉角和缺楞现象。
踢脚线表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度一致。
3、地面允许偏差:四、应注意的质量问题1、缝格不直不匀:操作前应挑选地砖,长、宽相同的整张地砖用于同一房间内,铺贴时,分格缝上要拉通线,将超线的砖块拨顺直。
楼地面工程本工程的楼地面做法(卫生间有防滑地砖) 水泥砂浆楼地面等。
一、地砖楼地面1、施工工艺2、注意事项(1)清理基层并浇水湿润,在抹底层砂浆之前应于基层上刷一道水泥素浆。
(2)找平层、防水层、找坡层等施工完毕,并经验收合格后,才能铺设地砖。
防水层应做好隐检记录及闭水试验记录。
(3)地砖应在埋地管安装完毕,各专业检查无误后,方可进行施工,以免造成返工。
(4)铺贴时,应从里向外铺贴,先小间房后公用部位。
(5)铺贴时,一个房间一次完成,不能分次铺贴。
(6)铺贴完成后,铺锯末浇水养护3—4天,养护期不得上人。
(7)有泛水坡度房间,坡高应符合设计及规范要求。
3、质量保证措施为确保本工程装修质量,我单位将单独成立一个质量检查小组,由安质人员、施工技术人员组成,对施工过程中的所有工序给予全过程监控,层层把关,只有在前一工序合格并经质量检查小组成员签字认可的情况下方可进行下道工序的施工。
质量小组成员还要不断对施工中出现的问题进行认真总结,并调整完善施工工艺,定期组织现场施工人员进行质量技术总结。
二、水泥砂浆楼地面(一)、施工准备1、材料要求(1)水泥:标号P.C32.5普通硅酸盐水泥,严禁混用不同品种,不同标号的水泥。
(2)砂子:采用中砂或粗砂,根据贵阳情况,采用5眼砂,其粉末含量不大于10%。
2、主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子等。
3、作业条件(1)预埋在楼地面内的各种管线已做完。
穿过楼面的竖井已安装,管洞已堵塞密实。
有地漏的房间已找好泛水。
(2)墙面的+50cm线水平标高已弹在四周墙上。
(3)门框已立好,并在框内作好保护,防止手推车碰坏。
(4)墙、顶抹灰已做完,屋面防水做完。
(二)、工艺流程(三)、施工工艺1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰尘皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
防滑地砖铺贴地面施工工艺及施工方法(1)、施工工艺流程弹水平标高控制线→基层处理→洒水湿润→做灰饼→刷素水泥浆→采用水泥砂浆打底→贴防滑地砖(铺干硬性水泥砂浆)→勾缝→擦缝→养护。
(2)、施工方法要点基层表面的泥土、浮浆、灰渣及其他垃圾杂物应清除干净。
如有松散颗粒、浮皮,必须凿除或用钢丝刷刷到外露结实面为止,凹洼处应用砂浆补抹平,油污应擦净。
铺前1天,将基层浇水湿润。
根据墙面或指定水平线标高,在地面四周拉线,在四角基层上用1:3水泥砂浆做灰饼,灰饼上平应低于面层标高一块地砖厚度,沿四周冲筋,中间每隔1.5m左右补灰饼,并连通灰饼,做纵向或横向冲筋(标筋)。
灰饼及冲筋用干硬性水泥砂浆分别抹成50mm见方和宽50mm左右条状。
有地漏者应由四周向其作放射状冲筋,坡度按设计定或采用0.5%~1.0%的坡度。
无地漏者基门洞口处一般应比最里边低约5~10mm,以免积水。
做完冲筋后在基层上均匀洒水湿润,刷一度素水泥浆,水灰比为0.4~0.5,要求薄、匀,一次面积不宜过大,必须随刷随铺底灰(找坡层)。
底灰用1:3(体积比)水泥砂浆,按1%的坡向进行找坡,其厚度最低处不小于15mm。
对铺贴的部位检查其净空尺寸,找好方正,在保护层上弹出方正的纵横控制线。
用干硬性水泥砂浆进行铺底,稠度以手捏成团,落地开花为宜,其每次铺底的面积不要过大。
铺砖顺序一般按线位先从外向里纵铺和横铺数条作标准,后分区按行列、线位铺砌,亦可由里向外进行铺设设时,铺设时必须按试拼、试排的编号板块对号入座。
灌浆、擦缝采用1:1的水泥砂浆进行勾缝,并随手用湿纱头擦净落在板面上的砂浆,保持其板面的清洁。
勾完缝24h后,应用干净湿润的锯末覆盖,喷水养护不少于7d。
一、工程概述地砖防滑处理工程施工是为了提高地砖表面的摩擦系数,降低因地面湿滑导致的滑倒事故风险,确保人员行走安全。
本工程适用于各类釉面砖、通体砖、抛光砖、玻化砖、仿古砖、防滑砖、马赛克等石材地砖。
以下是地砖防滑处理工程施工的具体步骤和注意事项。
二、施工准备1. 工具准备:防滑剂、刷地机、硬毛地刷、施工盒、吸水机、清水、去蜡水等。
2. 材料准备:瓷砖防滑剂、清水、去蜡水等。
3. 人员准备:施工人员需具备一定的防滑处理经验。
三、施工步骤1. 清洁地面:使用清水冲洗地面,然后用毛刷配合地板专用清洁剂清除地面上顽固的污垢、油脂、上光蜡等。
最后用清水冲洗两遍,确保地面干燥(表面无水渍即可)。
2. 去蜡处理:如地面表层有蜡,应先用去蜡水将蜡去除,再进行清洗。
3. 喷涂防滑剂:将防滑剂倒入施工盒中,来回摇动瓶子数次,然后将地面防滑剂均匀喷涂或用海绵涂刷地面。
涂刷时需均匀,如出现干面应及时补湿。
4. 等待渗透:等待8-15分钟后,用清水清洗两遍,清洗的同时用硬毛刷刷2-3遍,直到刷干净表面的残留物为止。
5. 吸干水分:使用吸水机将表面残留物吸干。
6. 防滑测试:泼洒清水进行防滑测试,确保防滑效果。
7. 自然凉干:防滑处理完工后,自然凉干1-2小时,必要时清水湿留,然后进入使用。
四、注意事项1. 施工过程中,施工人员需佩戴防护用品,如手套、口罩等。
2. 施工区域应保持通风,避免防滑剂挥发对人体造成伤害。
3. 施工完毕后,需等待地面干燥后方可进入使用。
4. 防滑处理后的地砖在干燥时也有明显效果,遇水或油腻状态下其防滑效果呈数倍提高。
5. 防滑处理效果可长期保持,即使地表部分磨损,内部结构稳定,可保证任何时间不会脱落。
通过以上地砖防滑处理工程施工步骤,可有效提高地砖表面的摩擦系数,降低滑倒事故风险,确保人员行走安全。
第1篇一、概述工程防滑地砖作为一种重要的建筑材料,广泛应用于公共场所、住宅等地面装饰中。
为确保工程防滑地砖施工质量,提高施工效率,特制定本规范。
二、施工准备1. 材料准备:选用符合国家标准的防滑地砖,其规格、型号、颜色、图案等应符合设计要求。
2. 工具准备:扫把、铁锹、靠尺、墨斗、钢卷尺、水平尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、砂轮锯、钢丝刷等。
3. 人员准备:施工人员应具备相关资质,熟悉施工工艺和操作规范。
三、施工工艺1. 基层处理:清理基层,确保无油污、浮尘、杂物等,基层应平整、坚实、干燥。
2. 找平层施工:根据设计要求,用1:3水泥砂浆找平层,厚度为20mm,表面平整度偏差不大于5mm。
3. 弹线定位:根据设计图纸,在找平层上弹出地砖铺贴的基准线,确保地砖铺贴的整齐度。
4. 铺贴地砖:按弹线定位,从一端开始,用墨斗划线,用水平尺校准,依次铺贴地砖。
5. 灌缝:地砖铺贴完成后,用1:1水泥砂浆灌缝,确保缝宽一致,缝深为1-2mm。
6. 防滑处理:在地砖表面涂刷防滑剂,提高地砖的防滑性能。
四、施工质量控制1. 材料质量:选用符合国家标准的防滑地砖,确保材料质量。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 平整度:地砖铺贴后,用2m靠尺检查,表面平整度偏差不大于5mm。
4. 防滑性能:在地砖表面涂刷防滑剂后,进行防滑性能测试,确保地砖防滑性能符合设计要求。
5. 灌缝质量:缝宽一致,缝深为1-2mm,无遗漏、无气泡。
五、施工注意事项1. 施工过程中,注意安全,佩戴防护用品。
2. 施工现场保持整洁,及时清理施工垃圾。
3. 防滑地砖施工完成后,进行养护,确保地砖牢固。
4. 施工过程中,严格按照施工规范和设计要求进行施工,确保施工质量。
六、验收标准1. 材料质量符合国家相关标准。
2. 施工工艺符合本规范要求。
3. 地砖铺贴平整,缝隙均匀,无遗漏、无气泡。
4. 地砖表面平整度偏差不大于5mm。
防滑地砖楼地面施工方法1.基层处理基层应具有粗糙、洁净和潮湿的表面,一切浮灰、油渍、杂质,必须分别清除,否则会形成一层隔离层,而使面层结合不牢。
基层处理方法为先将基层上的灰尘扫掉,用钢丝刷和錾子刷净,剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
表面比较光滑的基层,应进行凿毛,并用清水冲洗干净。
冲洗后的基层,最好不要上人。
2、刷素水泥浆一道在清理好的基层上,浇水浸透,并撒素水泥面,然后用扫帚扫匀,扫浆面积大小应依据铺贴速度决定,应随扫随铺干硬性水泥砂浆。
3、找规矩拉线在房间纵横两个方向安排好尺寸,当尺寸不足整块砖的倍数时,可裁割半块砖或半块砖以上砖用于边角处,尺寸相差较小时,尽量调整缝隙方法排整砖。
然后根据已弹好的水平线拉纵线横线来控制面砖水平。
4、铺砖从门口开始纵线先铺几行砖,找好规矩(位置及标高)以此为筋压线,从里向外退着铺贴,每块砖要跟线。
操作程序是先浇素水泥砂浆与底灰上,地砖背面刮一层素水泥结合层,应随刮随铺,并用小橡胶锤敲击平整,应主要对缝,做到横平竖直,缝宽一致,及时清移多余水泥浆,最好一次铺设一间或一个部位,接搓最好留在门口裁口处。
5、擦缝待面层铺贴工作全部完成后,及时清除表面水泥浆,然后白水泥擦缝,最后用棉纱团擦净。
6、养护铺完面砖后,常温下48小时放锯末浇水养护。
防滑地砖楼面1)施工程序。
清扫钢筋混凝土结构层→洒水湿润→施工放线→拌制沙浆→铺贴块材。
2)操作工艺。
基层清理:在铺贴前应对其基层进行清理,应先将铺贴部位的沙浆和杂物等肃清干净,并应浇水使基层湿润。
施工放线:面层铺砌前的弹线找中找方,将相连房间的分格线毗连起来,弹出楼层标高线,掌握面层平整度。
掌握沙浆:当采用水泥砂时,宜为20-30MM其体积配比宜为1:4-6(水泥:砂)应撒水干拌均匀:当采用水泥沙浆时宜为10-15MM,其体积配比宜为1:2(水泥:砂)水泥沙浆的稠度宜为25-35MM。
楼地面地砖(防滑地砖)施工方法楼地面地砖(防滑地砖)施工方法1、材料要求:根据设计要求,由承包方提供样品经业主、设计审核后同意方可购买进场使用。
防滑地砖要求致密、坚硬、尺寸准确。
对方表面平整、色差一致、抗压抗折强度符合设计要求和有关标准并附有出厂质量合格证。
水泥使用325号普通硅酸盐水泥。
黄砂使用中砂(找平层)与细砂(粘结层)。
2、机具设备:砂浆搅拌机、强式砂轮机、切割机、磨砖机、大揪、合金钢尖凿、铝合金平尺、硬木拍板、木锤、拔缝开刀、木刮尺等。
3、作业条件等墙面、顶棚抹灰、门窗框安装及水、电管道安装完成后,基层已施工完成,弹出控制面层标高和排水坡度的水平基线或标志。
防滑地砖使用前需在水中浸泡1小时,取出后分隔阴干一会,不得有明水滴滑。
4、操作工艺将基层上的土壤、灰尘、浆皮、灰渣清理干净,并用清水冲洗,按掌握标高与坡度(地漏方向)先在周围基层上做好灰饼,每隔1.5米(卫生间或斗室间内不用使用)用干性砂浆做一道冲筋。
做完冲筋后,在基层面均匀洒水湿润,然后刷一度水灰比为0.4-0.5素水泥浆一次面积不宜过大,必须随刷随铺找平层(防滑地砖防水空中的中央应刷2厚特种胶合剂)搅拌好的水泥吵浆根据冲筋高度用水平揪砂浆摊。
找平层完成后养护24小时后,在上面弹线,先弹中心十字线,再按防滑地砖的模数弹分格线,若尺寸不合整块砖的时候,可截半砖用于边角处,尺寸相差较小时在答应规模内调整缝宽度。
铺地砖前在找平层上酌量洒水湿润(冬季不宜)或再用素水泥浆刷一度,接着抹粘结层水泥砂浆(5厚1:2水泥砂浆)铺砖时从门开始按线位置及墙根水平线铺几列纵砖,找好端方,再从里向外逐排、逐列循序退着铺砖。
铺砖时拉细线,使缝顺直,将已铺好的砖块,拉线调匀直漏洞,将我余砂浆扫出,将砖面压实,若有坏砖,实时调整。
铺砖完成后24小时后用清水洒浇养护,或用锯末掩盖洒水养护很多于7天。
踢脚板使用与地面砖同品种、同规格、同颜色,立缝与地面缝对齐。
铺设时先在房间阴角两头各铺一块,出墙高度、厚度一致。
19 防滑地砖地面施工方法1、施工准备(1)材料水泥:32.5号及其以上的矿渣水泥或普通水泥。
砂:粗砂、中砂。
防滑地砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,经验收确认后进场,边角整齐,表面平整光滑,无翘曲及窜角。
(2)作业条件①室内外抹灰已完。
②弹好墙身+50cm水平线。
③防滑地砖应在使用前一天用水浸泡。
④防滑地砖应按颜色和花纹分类,有裂缝、掉角和表面上有缺陷的板块应予剔出,标号、品种不同的板块不得混杂使用。
⑤防滑地砖等材质均有出厂证明;且表面要求光滑,图案花纹正确,颜色一致,板块的长、宽、厚,允许偏差不得超过±1mm。
平整度用直尺检查空隙不得超过±0.5mm。
⑥对复杂的地面应绘制施工大样并做出样板间。
2、操作工艺(1)工艺流程基层清理→贴灰饼、标筋→铺结合层砂架(底层)→弹线→铺砖→压平拨缝→嵌缝→养护。
(2)操作要点①基层清理基层表面的砂浆、油污和垃圾应清除干净,用水冲洗、晾干。
②贴饼、标筋根据墙面水平基准线,弹出地面标高线。
然后在房间四周做灰饼。
灰饼表面应比地面标高线低一块所铺面砖的厚度。
再按灰饼标筋。
有地漏和排水孔的部位,应从四周向地漏或排水孔方向做放射状标筋,坡度0.5%~1%。
③铺结合层砂浆铺砂浆前,基层应浇水湿润,刷一道水灰比为0.4~0.5的水泥素浆,随刷随铺水泥:粗砂=1:3(体积比)的干硬性砂浆(砂浆稠度必须控制在3.5cm以内);根据标筋的标高,用木抹子拍实,短括尺括平,再用长括尺通括一遍。
然后检测平整度应不大于4mm;拉线测定标高和泛水,符合要求后,用木抹子搓成毛面。
踢脚线应抹好底层水泥砂浆。
④弹线铺砖形式,一般有“直行”、“人字形”和“对角线”等铺法。
每铺完一个房间或一个区段的砂浆,按大样图要求弹控制线。
弹线时在房间纵横或对角两个方向排好砖,其接缝宽度应不大于2mm。
当排到两端边缘不合整砖时,量出尺寸,将整砖切割成镶边砖。
排砖确定后,用方尺规方,每隔3~5块砖在结合层上弹纵横或对角控制线。
防滑地砖地面
1. 基层处理
基层应具有粗糙、洁净和潮湿的表面,一切浮灰、油渍、杂质,必须分别清除,否则会形成一层隔离层,而使面层结合不牢。
基层处理方法为先将基层上的灰尘扫掉,用钢丝刷和錾子刷净,剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
表面比较光滑的基层,应进行凿毛,并用清水冲洗干净。
冲洗后的基层,最好不要上人。
2、刷素水泥浆一道
在清理好的基层上,浇水浸透,并撒素水泥面,然后用扫帚扫匀,扫浆面积大小应依据铺贴速度决定,应随扫随铺干硬性水泥砂浆。
3、找规矩拉线
在房间纵横两个方向安排好尺寸,当尺寸不足整块砖的倍数时,可裁割半块砖或半块砖以上砖用于边角处,尺寸相差较小时,尽量调整缝隙方法排整砖。
然后根据已弹好的水平线拉纵线横线来控制面砖水平。
4、铺砖
从门口开始纵线先铺几行砖,找好规矩(位置及标高)以此为筋压线,从里向外退着铺贴,每块砖要跟线。
操作程序是先浇素水泥砂浆与底灰上,地砖背面刮一层素水泥结合层,应随刮随铺,并用小橡胶锤敲击平整,应主要对缝,做到横平竖直,缝宽一致,及时清移多余水泥浆,最好一次铺设一间或一个部位,接搓最好留在门口裁口处。
5、擦缝
待面层铺贴工作全部完成后,及时清除表面水泥浆,然后白水泥擦缝,最后用棉纱团擦净。
6、养护
铺完面砖后,常温下48 小时放锯末浇水养护。
防滑地砖楼面
(1 )施工程序。
清扫钢筋混凝土结构层f洒水湿润f施工放线f拌制砂浆f铺贴块材。
(2 )操作工艺。
基层清理:在铺贴前应对其基层进行清理,应先将铺贴部位的砂浆和杂物等清除干净,并应浇水使基层湿润。
施工放线:面层铺砌前的弹线找中找方,将相连房间的分格线连接起来,弹出楼层标高线,控制面层平整度。
控制砂浆:当采用水泥砂时,宜为2 0 — 3 0 MM其体积配比宜为 1 : 4 — 6 (水泥:砂)应撒水干拌均匀:当采用水泥砂浆时宜为1 0 —1 5 MM其体积配比宜为1:
2 (水泥:砂)水泥砂浆的稠度宜
为 2 5 — 3 5 MM
铺贴板材:在确定基准板后,即可根据十字准线向两侧和后退方向顺序排列逐块铺贴,铺砌时板材要四边同时落下,并用木锤或锤敲击平实,板材与墙面、镶边和靠墙、柱处均应紧密砌合,不得有空隙,板材间缝隙宽度不应大于1 MM或按设计要求。
灌浆、擦缝:板材铺贴1 —2 昼夜后再进行灌浆擦缝,用浆壶徐徐灌入板缝,灌浆1 — 2 小时后,用棉布蘸原稀水泥浆擦缝,与板面擦平。
打蜡:面层铺砌后,其表面应加以保护,待结合层的水泥砂浆强度达到要求后,方可进行打蜡达到光滑亮洁。
