铁艺围墙施工方案集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)铁艺围墙施工方案一、施工方案(一)施工顺序测量放线→修临时路→挖基础土方→垫层→砖基础→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰(二)、铁艺栏杆制作安装(1)、制作铁艺栏杆必须根据现场放线实测的数据,根据设计的要求,绘制施工放样详图,尤其对栏杆的拐点位置和栏杆的立柱定位尺寸要格外注意,只有经过现场放线核实后放详图,才能作为栏杆构配件的加工图。
(2)、检查预埋铁件是否齐全、牢固。

(3)、选择合格的原材料合格的原材料是制作栏杆的关键所在,壁厚太薄的管材在焊接时容易发生变形和凹瘪,而达不到质量要求。
(4)、切割和安装一般应先竖立直线段两端的立柱,检查就位正确和校正垂直度,然后用拉通线方法逐个安装中间立柱,顺序焊接其他杆件,施工时要注意管材间的焊接要饱满,不能仅点焊几点,以免磨平后露出管材间的缝隙,完成后要将焊疤敲除,并磨平。
二、铁艺栏杆工艺要求1. 施工准备:a) 铁艺进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
b) 弹好铁艺位置线,并根据50cm水平线,确定好安装标高。
c) 铁艺的拆包、检查与运输:按图纸要求核对型号和检查铁艺的质量,如发现缺棱窜角和翘曲不平,偏差超标者,严重损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有保护膜,如有缺损者应补粘后再施工安装。
2. 施工要点:a) 铁艺洞口处理:铁艺安装采用预留洞口后塞口的安装方法。
铁艺洞口的水平位置应以墙体50cm 线为标准,量出洞口下皮标高,弹线找直。
b) 铁艺栏杆与墙体连接预埋铁件与墙体连接。
将铁件安装在洞口底及两侧,再将铁艺栏杆送入洞口定位焊牢。
三、镶贴面砖工程(本施工方案围墙装饰面选用镶贴面砖)1、施工准备(一)作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。

铁艺围墙、铁丝网围墙、砖砌围墙施工方案第一节、铁艺围墙施工一、施工准备1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求2、砌块墙的程度和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的余外砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
6、栏杆安装应顺直,焊接点需做好防腐处理并刷同色漆。
三、施工方法1、土方开挖采用小型挖掘机开挖,根蒂根基底面各留10cm作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙根蒂根基施工完后立时进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
砌筑砖柱时要保证预埋铁件位置准确并安装牢固,预埋2根Ф32线管在柱内。
砌筑时需搭设脚手架,脚手架搭设需符合规范要求,脚手板上堆砌材料不宜过多。

铁艺围墙施工方案铁艺围墙施工方案一、前期准备1. 制定施工方案和进度表在开始施工之前,需要制定详细的施工方案和进度表,这样可以确保施工进展顺利,并在规定的时间内完成。
施工方案需要包括材料采购、围墙设计、施工队伍组织、安全措施等方面的细节,以确保施工顺利进行。
2. 采购材料为了确保围墙的质量,可以考虑采购经过认证的高质量材料。
在采购过程中,要仔细阅读材料的规格和质量,以确保与设计要求相符合。
3. 确定围墙设计方案根据围墙的用途和需求,确定围墙设计方案。
设计要考虑到围墙的高度和宽度、围墙的形状和外观等因素。
4. 组织施工队伍组织施工队伍时,需要考虑施工队伍的规模和经验。
施工队伍应包括熟练的铁艺师傅和熟悉围墙施工的工人。
二、施工步骤1. 准备工作在开始施工之前,需要确保施工区域的安全和干净。
施工区域应清除杂物和其他障碍物,以保证施工人员的安全。
2. 安装基础在开始安装铁艺围墙之前,需要先安装围墙基础,以确保铁艺围墙的稳定性和耐久性。
围墙基础必须平整、坚固和牢固,以保证围墙的强度和稳定性。
3. 制作铁艺构件在制作铁艺围墙时,需要先制作铁艺构件。
铁艺构件可以根据设计要求来制作,并在采购材料时选择高质量的材料。
铁艺构件需要在工程部门的指导下进行设计和制作,以保证其符合安全标准和质量要求。
4. 安装铁艺构件在制作铁艺构件之后,需要进行安装。
铁艺构件的安装需要根据围墙的设计要求进行安排,并确保铁艺构件的稳定性和安全性。
安装工人必须使用专业工具,遵守安全规定和操作规程。
5. 焊接铁艺构件在完成铁艺构件的安装之后,需要进行焊接。
焊接需要由经验丰富的焊工进行,以保证焊接质量和强度。
所有焊接必须符合相关安全标准,并由工程部门进行检查和验收。
6. 喷涂防锈漆铁艺围墙施工完成后,需要在最后一步进行喷涂防锈漆。
防锈漆的施工必须在干燥的环境下进行,并需要遵守相关安全标准。
防锈漆的施工需要根据生产厂商的建议进行,并需要进行必要的质量检查和测试。
本工程为XX小区铁艺围墙施工项目,位于XX市XX区XX小区。
围墙全长约500米,包括主围墙、大门、侧门及附属设施。
本工程主要采用铁艺材料,结合现代工艺,打造美观、实用的铁艺围墙。
二、施工准备1. 材料准备:铁艺材料、水泥、砂、钢筋、模板、涂料等。
2. 人员准备:项目经理、技术负责人、施工员、焊工、油漆工、安装工等。
3. 工具准备:电焊机、切割机、钻床、电锤、水准仪、线锤等。
三、施工工艺1. 施工顺序:测量放线→基础施工→主体结构施工→安装铁艺栏杆→涂料涂刷→验收。
2. 测量放线:根据设计图纸,确定围墙的位置、尺寸、标高,并做好标记。
3. 基础施工:挖设基础坑,按照设计要求进行基础垫层、基础浇筑。
4. 主体结构施工:采用砖砌结构,墙体厚度为240mm,砂浆强度等级为M5。
主体结构施工完成后,进行门窗洞口预留、预埋钢筋。
5. 安装铁艺栏杆:根据设计要求,安装铁艺栏杆。
栏杆与墙体连接牢固,焊接部位应饱满、光滑。
6. 涂料涂刷:涂料选用环保型涂料,颜色根据业主要求确定。
涂料涂刷前,应将表面清理干净,确保涂料与墙体粘结牢固。
7. 验收:施工完成后,进行自检、互检,确保工程质量符合设计要求。
四、施工进度计划1. 施工准备阶段:5天。
2. 基础施工阶段:7天。
3. 主体结构施工阶段:10天。
4. 安装铁艺栏杆阶段:7天。
5. 涂料涂刷阶段:5天。
6. 验收阶段:3天。
总计施工工期为33天。
五、质量控制措施1. 严格控制材料质量,确保所用材料符合设计要求。
2. 严格按照施工规范进行施工,确保工程质量。
3. 加强施工过程中的质量检查,发现问题及时整改。
4. 施工完成后,进行自检、互检,确保工程质量符合设计要求。
六、安全文明施工措施1. 施工现场设置明显的安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工过程中,注意防止高空坠落、物体打击等事故发生。
4. 施工现场保持整洁,及时清理施工垃圾。
铁艺围墙施工方案铁艺围墙施工方案一、施工前准备工作1. 确定围墙的设计方案和尺寸,并制作详细的图纸;2. 准备好所需材料,包括镀锌钢管、铁艺编织网、焊接材料等;3. 检查施工现场,清理杂物,确保施工区域的平整和安全。
二、围墙基础施工1. 根据设计图纸的要求,确定围墙的基础尺寸和深度,并进行标定;2. 在基础标定线上挖掘基础坑,深度一般为800mm,根据局部地质情况而定;3. 基础坑挖掘完毕后,进行基础的浇筑,使用C25水泥混凝土;4. 根据设计要求,在基础上设置围墙的立柱基础,使用镀锌钢管固定;5. 等待基础和立柱基础的水泥充分硬化后,才能进行下一步施工。
三、立柱安装1. 首先根据设计图纸在立柱基础上标定立柱的位置和数量;2. 将准备好的镀锌钢管立柱插入立柱基础中,确保立柱竖直和稳固;3. 使用水平仪调整立柱的平直度;4. 用水泥将立柱基础与立柱固定。
四、围墙网安装1. 根据设计图纸和测量,制作所需尺寸的铁艺编织网;2. 将铁艺编织网先与竖直立柱进行固定,使用焊接材料进行焊接;3. 焊接完立柱的铁艺编织网后,再进行水平部位的固定,确保整个围墙网的牢固性。
五、围墙喷涂1. 在围墙完全安装好后,对其进行喷涂处理,以增加围墙的美观性和防腐蚀性;2. 整个围墙表面应先进行打磨处理,然后进行底漆处理;3. 底漆干燥后,进行面漆喷涂,涂刷均匀、不滴漏。
六、施工验收1. 施工完成后,对围墙进行全面检查,确保围墙质量合格;2. 检查围墙的外观和结构,确认围墙是否符合设计要求;3. 进行必要的材质检测,如焊接强度、防腐性能等;4. 完成验收后,整理施工现场,清理杂物。
以上是铁艺围墙的施工方案,根据实际情况和设计要求,可进行适当的调整和改进。
最终的施工效果应符合规范要求,确保围墙的安全,牢固和美观。

引言概述:铁艺围墙作为一种常见的围墙材料,具有良好的美观性、耐久性和安全性,因此在建筑工程中广泛应用。
本文将详细介绍铁艺围墙的施工方案,包括设计、预备工作、施工流程以及施工过程中应注意的事项等。
正文内容:一、设计方案1.确定围墙的用途和功能2.根据用途和功能进行风格与形式的设计3.确定围墙的尺寸和高度4.选择合适的材料和配件5.进行围墙的结构计算和负荷分析二、预备工作1.确定施工地点和范围2.清理施工地点,确保场地平整3.测量施工地点的尺寸和高度4.准备施工所需的工具和材料5.制定安全施工计划,确保施工过程安全可靠三、施工流程1.围墙基础的处理基础的挖掘和浇筑基础的加固和防腐处理2.围墙柱的安装柱的定位和标注柱的铺设和固定确保柱与基础的牢固连接3.围墙横梁的搭建横梁的测量和切割横梁的组装和安装确保横梁与柱的牢固连接4.围墙网的安装网的铺设和缝合网的拉紧和固定确保网与柱、横梁的连接牢固可靠5.围墙配件的安装配件的选择和购买配件的安装和调整确保配件与围墙的协调一致四、施工过程中的注意事项1.安全施工,佩戴个人防护装备2.确保施工地点的通风良好3.注意防止施工地点积水4.避免造成施工环境污染5.定期检查施工材料和工具的使用状况五、总结铁艺围墙的施工方案包括设计、预备工作、施工流程以及施工过程中的注意事项等。
每个环节都需要认真把握,确保围墙的质量和安全,同时要注意环保和施工人员的安全。
只有在严谨的工艺和标准的管理下,才能保证铁艺围墙的施工质量,满足人们对于围墙的功能需求和审美要求。
铁艺围墙施工方案铁艺围墙施工组织设计目录第一章工程概况第二章围墙施工方法第三章注意事项第四章铁艺栏杆制作方法一、工程概况及施工条件一)建筑部分概况:本工程为铁艺围墙施工,施工地点位于XX区XX路XX号,总用地面积为XX平方米,总建筑面积为XX平方米。
二)结构部分概况:本工程围墙采用钢结构,基础采用混凝土浇筑,墙面覆盖石材。
二、施工准备工作及现场平面布置一)技术准备工作:施工前应进行现场勘测和测量,制定详细的施工方案和施工程序,保证施工质量。
二)施工用电:施工期间需要用电,应按照规定进行安全用电。
三)施工用水:施工期间需要用水,应保证水源干净卫生。
三、劳动力和施工机械的配置一)施工管理组织机构:应设立项目经理、技术负责人、安全员等职位,明确各自职责。
二)施工机械设备:根据施工需要,配置铁艺加工机械、吊装设备等。
四、重要部位的施工方法一)土方及基础工程1.测量放线:严格按照设计要求进行放线。
2.XXX开挖和回填:应按照设计要求进行开挖和回填。
3.基础工程:应按照设计要求进行混凝土浇筑和钢筋加工。
二)主体结构工程1.墙体工程:应按照设计要求进行围墙建造。
三)围墙装饰工程1.围墙粉刷:应在主体工程完成后进行粉刷。
2.脚手架工程及周边安全防护:应设置脚手架和安全防护措施,确保工人安全施工。
五、安全文明施工管理措施1.安全施工管理体系:建立健全安全管理体系,保证施工安全。
2.安全施工管理措施:制定安全施工方案,设立安全警示标志等。
3.文明施工管理体系:培养文明施工意识,保持施工现场整洁。
4.文明施工管理措施:设置施工垃圾箱,控制施工噪音等。
六、质量保证体系及技术措施一)工程质量目标:保证工程质量达到设计要求。
二)建立健全质量保证体系:制定质量保证计划,设立质量检查机构等。
三)技术措施:采用先进的施工技术和工艺。
四)严格控制对工程质量有影响的重要因素:如材料选用、施工工艺等。
五)竣工后的质量控制:进行质量检查和验收,确保工程质量。

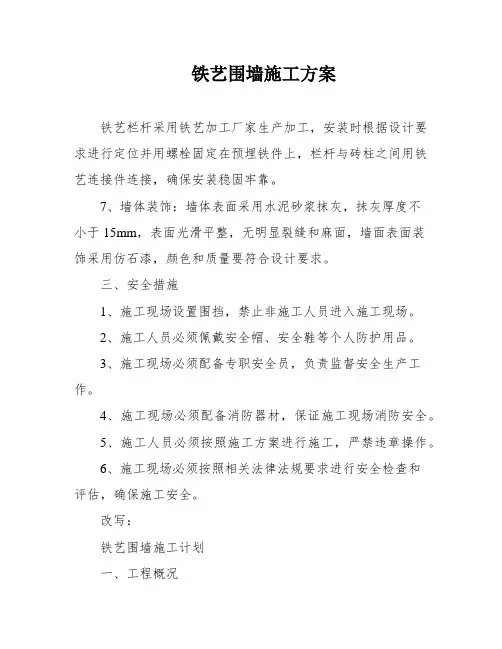

铁艺围墙施工方案铁艺栏杆采用铁艺加工厂家生产加工,安装时根据设计要求进行定位并用螺栓固定在预埋铁件上,栏杆与砖柱之间用铁艺连接件连接,确保安装稳固牢靠。
7、墙体装饰:墙体表面采用水泥砂浆抹灰,抹灰厚度不小于15mm,表面光滑平整,无明显裂缝和麻面,墙面表面装饰采用仿石漆,颜色和质量要符合设计要求。
三、安全措施1、施工现场设置围挡,禁止非施工人员进入施工现场。
2、施工人员必须佩戴安全帽、安全鞋等个人防护用品。
3、施工现场必须配备专职安全员,负责监督安全生产工作。
4、施工现场必须配备消防器材,保证施工现场消防安全。
5、施工人员必须按照施工方案进行施工,严禁违章操作。
6、施工现场必须按照相关法律法规要求进行安全检查和评估,确保施工安全。
改写:铁艺围墙施工计划一、工程概况本工程位于北京市大兴区庞各庄镇,总长642米,主体围墙高2.00米,砖基础厚度0.24米,下部为砌砖大放脚,深度大于冻土层。
墙柱间高度2.10米,柱间距4.2米,采用370*370砖垛。
墙基材料为MU10标准页岩烧结砖和C20混凝土,墙间设置伸缩缝和泻水孔。
柱间采用高 1.7m的铁艺栏杆。
工期预计为30天。
二、施工方案一)施工顺序测量放线→修临时路→挖基础土方→垫层→砖基础→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰二)主要项目施工方法1、土方开挖采用小型挖掘机,基础底面留30cm作为工作面,基槽开挖后进行清底钎探及基础处理等同时进行。
2、基础垫层采用C10混凝土,现场搅拌,垫层厚100mm,侧模板采用50*100mm方钢,采用平板振捣器拖平振实。
3、基础砌砖体用标准页岩烧结砖,砌筑砂浆M5.4、地梁工程:按照设计要求进行绑扎地梁钢筋,并将铁艺栏杆预埋铁件安装牢固,侧模板采用15mm厚多层板,在地梁底面下一皮砖处,每隔1米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
地梁砼采用C20砼,现场搅拌,要求捣固密实,并做好砼的养护工作。
铁艺围墙施工方案铁艺围墙的施工方案一般涉及以下几个方面:设计、选材、焊接、表面处理、安装等。
下面详细讲解一下:一、设计首先,需要根据客户的要求和实际情况进行设计,包括围墙的高度和长度,所需要使用的材料和花型。
设计过程中要注意围墙的结构牢固、美观大方,同时要考虑围墙与周边环境的协调。
二、选材选材是围墙施工过程中的重要环节。
围墙的材料包括铜、铝、铁、钢等多种金属,其中铁和钢是较为常用的选材。
选材时需要注意如下几点:1. 确定合适的材料厚度,在保证牢固的前提下,控制其重量和造价。
2. 铁艺围墙的花型样式丰富,需要根据客户的需求和设计图纸进行裁剪和加工,确保美观实用。
3. 确定材料的表面处理,如喷漆、电泳、烤漆等,以免受氧化、生锈等影响,保证围墙的美观和使用寿命。
三、焊接焊接是铁艺围墙的核心环节。
首先要掌握一些基本的焊接技巧,如焊接角度、焊接温度等,然后按照设计图纸上的尺寸和要求进行灵活的操作。
在焊接过程中要注意以下几点:1. 确保焊接部位的连接牢固,且不得出现缝隙和裂纹等质量问题。
2. 焊接过程一定要注意安全,要使用适当的防护手套、口罩等防护装备,并确保工作场所环境的通风良好。
3. 焊接完成后,要进行充分的质检和检测,确保围墙的质量达到要求。
四、表面处理铁艺围墙表面的处理是为了增强围墙的抗腐蚀、防水、耐久性等性能。
表面处理流程包括:去垢、喷砂、电泳涂装等,喷涂时要注意以下几点:1. 选用环保型的喷涂材料,以保障环境卫生。
2. 在喷涂之前,要彻底清理表面上的锈斑和污点,确保表面光滑洁净。
3. 控制喷涂厚度,要达到设计要求。
四、安装最后是安装环节。
铁艺围墙的安装一定要严格按照设计图纸和操作规范进行施工,特别是要注意以下几点:1. 保证围墙的牢固性,不得出现晃动或变形现象。
2. 安装过程中,要注意安全问题,施工时戴好安全帽和防摔鞋等装备。
3. 施工结束后,要进行检查检验,确保围墙达到了设计要求。
以上就是铁艺围墙施工方案的详细介绍。
铁艺围墙施工方案一、施工方案(一)施工顺序测量放线→修临时路→挖基础土方→垫层→砖基础→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰(二)、铁艺栏杆制作安装(1)、制作铁艺栏杆必须根据现场放线实测的数据,根据设计的要求,绘制施工放样详图,尤其对栏杆的拐点位置和栏杆的立柱定位尺寸要格外注意,只有经过现场放线核实后放详图,才能作为栏杆构配件的加工图.(2)、检查预埋铁件是否齐全、牢固.(3)、选择合格的原材料合格的原材料是制作栏杆的关键所在,壁厚太薄的管材在焊接时容易发生变形和凹瘪,而达不到质量要求。
(4)、切割和安装一般应先竖立直线段两端的立柱,检查就位正确和校正垂直度,然后用拉通线方法逐个安装中间立柱,顺序焊接其他杆件,施工时要注意管材间的焊接要饱满,不能仅点焊几点,以免磨平后露出管材间的缝隙,完成后要将焊疤敲除,并磨平。
二、铁艺栏杆工艺要求1。
施工准备:a) 铁艺进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
b)弹好铁艺位置线,并根据50cm水平线,确定好安装标高.c)铁艺的拆包、检查与运输:按图纸要求核对型号和检查铁艺的质量,如发现缺棱窜角和翘曲不平,偏差超标者,严重损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有保护膜,如有缺损者应补粘后再施工安装。
2. 施工要点:a)铁艺洞口处理:铁艺安装采用预留洞口后塞口的安装方法.铁艺洞口的水平位置应以墙体50cm线为标准,量出洞口下皮标高,弹线找直.b)铁艺栏杆与墙体连接预埋铁件与墙体连接。
将铁件安装在洞口底及两侧,再将铁艺栏杆送入洞口定位焊牢。
三、镶贴面砖工程(本施工方案围墙装饰面选用镶贴面砖)1、施工准备(一)作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好.镶贴前,基体必须经验收,无空鼓。
铁艺围墙施工方案铁艺围墙施工方案一、概述铁艺围墙的施工方案主要包括选址、勘测、设计、材料选择、制作、安装等多个方面。
通过科学合理的施工方案,确保施工过程顺利,保证铁艺围墙的质量和美观度。
二、选址与勘测1.选址在选址时,需要考虑到铁艺围墙的用途、地形地势、气候条件、围墙的高度及长度等因素。
优先选择平地,地势较高的地方需做好加固基础工作。
2.勘测勘测时需要测算围墙的长度、高度、厚度及规格等。
根据勘测数据,制定出适合工程需要的工序,并确保施工过程中与勘测数据相符合。
三、设计方案设计方案是铁艺围墙施工中至关重要的一环,优秀的设计方案能够提高工程的质量和美观。
设计方案包括围墙的样式、花型、色彩等多方面,制作时应严格按照设计方案进行。
四、材料选择铁艺围墙的材料种类繁多,铁艺主要分为钢材、铸铁、锻铁等,也有一些其他辅材,如不锈钢、铜等。
选择材料的时候需要考虑材料耐腐蚀、耐磨、安全性、价格和美观度等多方面的因素。
五、制作工艺铁艺围墙的制作需要采用优良的制作工艺,制作工艺决定了铁艺围墙的质量和美观程度。
制作时需要做好构图、切割、锻造、焊接等工序,确保每道工序均按照要求进行。
六、安装过程铁艺围墙的安装是工程的最后一步,安装过程需要注意安全和稳固性。
安装需要安装带环,钻孔,固定膨胀螺栓等工序。
在施工过程中需要对每道工序进行检查,确保施工过程中每个环节都能保证施工质量和施工效率。
七、施工方案的注意事项铁艺围墙施工方案需要考虑到多方面因素,施工过程中需要注意以下几点:1.施工前需要仔细检查选址及勘测数据,并确保与设计方案相符。
2.铁艺围墙的制作需要采用优秀的材料和制作工艺,确保围墙的强度、美观度和安全性。
3.安装过程需要按照安装要求进行,必须保证安装稳固,才能确保安全性。
4.在施工过程中需要做好每一个环节,保证施工过程的质量和效率。
5.铁艺围墙施工完毕后,需要进行验收,确保不出现瑕疵和缺陷。
八、总结通过上述铁艺围墙施工方案的介绍,相信大家对铁艺围墙的施工有了更为清晰的了解。
铁艺围墙施工方案一、前期准备1、进场前进行土壤探测,确定地基承载能力。
2、根据设计图纸确定泥、建砖、水泥、沙子等各项建筑材料的材质、规格和数量。
3、检查各种设备和施工材料是否齐全,如脚手架、涂料、刷子、电焊机等,确保各项设备和材料符合要求。
二、现场布置1、先在围墙的四个角落钉桩。
2、根据图纸确定好围墙建筑的高度和长度。
3、在围墙线路和围墙建筑底部进行测量、推算,确定足够深的地基(一般为80cm深)。
4、在地基处放置垫层,即铺设石头或砖头,以避免竖杆直接接触土壤,杆的底部将不受水汽腐蚀而得到更长的寿命。
5、在地基预留固定丝卡口,以方便钢柱的准确嵌入。
三、钢柱制作1、在制作钢柱之前,需要根据设计图纸确定好材质、长宽高等规格,并进行精确的测量和制作。
2、钢柱选用优质枝条直径15mm左右的钢管,经过锯切、修整、弯曲等工艺制作而成。
3、在钢柱两端用剪切机先加工异形孔或丝卡口,以便于嵌入预埋孔中进行固定。
4、返工和检查,检查钢柱是否符合设计要求,是否具有足够的强度和稳定性,以及是否有明显的缺陷或损坏。
四、钢板制作1、根据设计图纸确定钢板的大小、数量和规格,然后购买材料。
2、使用裁剪机将钢板切割成所需要的大小并进行整平。
3、依照切割好的尺寸和规格,使用涂料对钢板进行防锈处理。
4、检查每一块钢板是否符合要求,是否有明显的缺陷或损伤。
五、钢牙制作1、使用钻头掏一个孔,然后将钢线剪下。
2、将已经剪好的钢线弯曲成“u”型或“l”型,然后将其锤平以使钢线可以顺利嵌入到钢板上。
3、在钢牙的两端使用焊接技术进行连接,确保钢牙和钢板之间的紧密度并达到连接强度的要求。
六、合并预制1、根据设计图纸合并珠边,将各个材料按照要求进行搭配,然后进行干燥处理,以确保各个材料之间紧密结合。
2、在珠缘中预先钻好孔后进行嵌入形状好的钢柱,从外到里嵌入并打好定位底标。
3、钢板裁剪后,则按预留好的孔位置用铆钉固定在珠边钢柱上。
七、现场安装1、固定钢柱将预制好的钢柱放入预留的孔洞中,然后使用水泥、砖块、大石头等材料进行压实。
铁艺围墙砌筑施工方案第一节铁艺围墙施工方案一、基础工程1、施工工艺场地平整→定位放线→基槽开挖→支设模板→浇筑砼条形基础→检查验收→拆除模板→回填土→防潮层→基础结构验收。
①其中:土方开挖工序如下:定位测量——埋设轴线引桩——撒出开挖线——人工挖土——地基验槽——地基异常处理——进入下道工序。
2、施工要点1)土方开挖过程中土量,在现场附近就近堆放,以用于回填。
2)开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖。
3)挖土时,应提前探明地下管线的分布情况,做好妥善处理。
4)土方施工中,应注意施工机械的安全使用,进场前进行检修。
开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土。
②本工程为C20的混凝土。
待基础轴线尺寸,基底标高经验收合格办完隐检手续后,测放人员及时标定400mm厚砼上皮的标高控制线。
砼浇筑前先检查垫层的尺寸及形状是否正确、模板支撑是否牢固。
浇筑垫层砼时,派专人随时抽查商品砼的质量情况。
砼表面用刮杠刮平,随后用木抹子搓平压光,施工过程中要及时取样,留好试块。
③土方回填基础工程完工后,经质检站验收合格后,再进行土方回填.1)工艺流程基层清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平→验收。
2)施工方法填土前应将基槽底垃圾等杂物清理干净。
基础回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
检验回填土内有无杂物,粒径是否符合规定,含水量是否在控制的范围内。
如含水量偏高,可采用翻松、晾晒和均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
填土全部完成后,应进行表面拉线找平,对超过设计标高的地方,及时依线铲平,低于设计标高的地方补土夯实。
3)质量标准主控项目:标高偏差允许值-30mm,分层压实系数符合设计要求。
一般项目:回填的土料,必须符合设计或施工规范的规定,分层厚度及含水量符合设计或施工规范的规定,表面平整度允许偏差不大于20mm。
第1篇一、项目概述1.1 项目背景本项目为园林铁艺围墙施工,旨在为某园林景区提供一道既美观又实用的围墙,以保护园林景观,提升景区整体形象。
1.2 项目目标确保园林铁艺围墙施工质量,按时完成施工任务,满足设计要求,为景区创造一个安全、美观、舒适的休闲环境。
二、施工准备2.1 施工组织成立项目施工团队,明确各岗位人员职责,确保施工过程中各项工作有序进行。
2.2 施工图纸及技术资料熟悉施工图纸,了解设计要求,掌握施工工艺和技术标准。
2.3 材料及设备准备根据施工图纸和施工方案,准备所需铁艺材料、施工工具和设备。
2.4 施工现场准备现场测量放线,确定围墙位置,清理施工场地,搭建临时设施。
三、施工工艺及方法3.1 施工流程1. 材料验收2. 现场测量放线3. 钢筋加工制作4. 钢筋焊接5. 铁艺板安装6. 围墙表面处理7. 围墙验收3.2 施工工艺3.2.1 材料验收1. 验收铁艺材料的质量、规格、数量,确保符合设计要求。
2. 验收施工工具和设备,确保其完好可用。
3.2.2 现场测量放线1. 根据设计图纸,确定围墙位置。
2. 使用全站仪进行现场测量,放线准确。
3.2.3 钢筋加工制作1. 根据设计图纸,加工制作钢筋,确保尺寸准确。
2. 钢筋焊接采用双面焊接,确保焊接质量。
3.2.4 钢筋焊接1. 使用电弧焊进行钢筋焊接,确保焊接牢固。
2. 焊接过程中注意保护焊接部位,防止变形。
3.2.5 铁艺板安装1. 将加工好的铁艺板按照设计要求安装到预埋的钢筋上。
2. 安装过程中注意调整铁艺板的位置,确保其平整、牢固。
3.2.6 围墙表面处理1. 对安装好的铁艺围墙进行表面清洁。
2. 根据设计要求,对围墙进行喷漆或涂装处理。
3.2.7 围墙验收1. 检查围墙的安装质量,确保符合设计要求。
2. 验收围墙的表面处理,确保美观。
四、施工质量控制4.1 材料质量1. 严格控制铁艺材料的质量,确保符合设计要求。
2. 对进场材料进行严格检验,不合格材料严禁使用。
围墙铁艺施工方案围墙铁艺施工方案一、施工准备1.明确施工范围和要求:确认围墙的长度、高度、样式、颜色等要求,并与业主进行沟通和确认。
2.材料准备:根据设计要求和施工需要,采购相应的铁艺材料,如铁管、钢板、栏杆等,并进行加工和喷涂处理。
3.施工人员和设备:组织专业施工人员,配备相应的施工设备和工具。
4.施工现场准备:清理施工区域,确保施工区域干燥、平整、无杂物。
二、施工步骤1.围墙基础处理:根据围墙样式和高度要求,进行基础处理,包括挖掘基坑、搭建模板、浇筑混凝土等。
2.铁艺制作和装饰:根据设计要求,进行铁艺制作,包括焊接、切割、拼装等工艺,同时,根据设计图纸进行装饰处理,如喷涂、涂漆等。
3.围墙安装:将铁艺制品按照设计要求进行安装,包括栏杆、花格、门等,确保固定牢固、平整。
4.表面处理:对铁艺制品进行表面处理,如打磨、喷涂防锈漆等,确保围墙的美观和耐久性。
5.安全检查和验收:对施工的围墙进行安全检查,确保围墙的稳定性和安全性,同时与业主进行验收,并进行必要的修补和调整。
三、安全措施和质量控制1.安全措施:施工过程中,严格遵守安全操作规程,佩戴好安全帽、手套等防护用具,确保施工人员的人身安全。
2.质量控制:施工过程中,密切配合设计人员和监理人员,确保施工质量和设计要求相符,及时处理施工中的问题和难点。
3.施工记录:做好施工记录,详细记录施工过程中的关键节点、材料使用情况、施工人员等情况,方便后期追溯和整理。
4.施工结束后:清理施工现场,处理好施工废弃物和余料,确保环境整洁。
四、工期安排和预算控制1.工期安排:根据施工方案和实际情况,制定合理的工期安排,确保施工进度和质量。
2.预算控制:根据围墙的样式、材料和施工工艺,编制详细的施工预算,合理控制成本。
3.变更处理:如遇到施工变更和增补工作,及时与业主和设计人员进行沟通和协商,确保施工进度和质量。
以上便是围墙铁艺施工的基本方案,通过合理的施工准备、严格的工艺流程和安全措施,以及质量控制和预算控制,确保围墙的美观、耐久和安全,同时提高施工效率,保证工期的顺利完成。
铁艺围墙工程施工方案一、概述铁艺围墙工程是指在建筑场地周边或者其他需要围墙的地方进行铁艺围墙的施工。
铁艺围墙的安装可以提高场地的安全性,美化环境,起到围合空间和隔离功能。
本文将从施工前准备、施工主要内容、施工工艺、施工进度计划以及质量和安全等方面对铁艺围墙工程进行详细的说明。
二、施工前准备1. 项目立项:明确铁艺围墙的施工范围、数量和质量要求,并做好项目管理和施工组织安排。
2. 设计评审:进行铁艺围墙的设计方案评审,确认设计图纸和施工技术要求。
3. 材料采购:根据设计要求和工程量,确定围墙所需的材料和量,并进行采购。
4. 施工方案编制:根据项目实际情况和设计要求,编制铁艺围墙施工方案,包括施工工艺、进度计划和安全措施等。
5. 施工人员组织:调配施工所需的技术人员和施工队伍,并进行相关培训和安全教育。
6. 设备物资准备:准备施工所需的机械设备、工具和安全防护用品。
7. 现场勘察:对施工现场和环境进行勘察,了解周边情况,做好施工准备工作。
8. 安全技术交底:对施工人员进行安全操作规程和技术交底,确保施工人员了解安全操作规程。
9. 安全防护:做好施工现场的安全防护措施,包括搭设安全围栏、设置安全提示标识等。
三、施工主要内容1. 地基准备:对围墙的基础进行施工准备,包括挖土、填土、夯实,确保基础平整牢固。
2. 围墙支柱安装:按设计要求,在围墙基础上安装支柱,确保支柱的垂直度和稳固性。
3. 铁艺围墙安装:根据设计要求,进行铁艺围墙的安装,包括围墙柱、横梁、围栏等部件的连接和安装。
4. 围墙连接:对各个部件进行连接,确保围墙的整体稳固和结实。
5. 补充设施安装:根据需要,对围墙附属设施进行安装,包括围墙门、围墙灯等。
6. 质量验收:对施工完成的围墙进行质量验收,确保符合设计要求和相关标准。
7. 安全交底:对施工现场进行安全交底,确保施工人员了解安全操作规程和注意事项。
四、施工工艺1. 地基处理:根据设计要求进行地基处理,确保地基的平整和承载力。
铁艺围墙的施工方案铁艺围墙是一种常用的围墙材料,其具有结构坚固、美观大方等特点,因此被广泛用于住宅小区、园林景区等场所的围墙施工中。
下面是一份铁艺围墙的施工方案,以便参考。
一、施工前的准备工作1.调查:在施工前,需要对待施工地进行调查,了解地面的情况以及设备、材料等要求。
2.方案设计:根据业主的要求和实际情况,设计合理的围墙方案,并进行图纸设计。
3.材料准备:根据设计方案,准备所需的铁艺围墙材料,包括铁艺花型件、连接件、固定件等。
二、施工工艺步骤1.清理地面:在施工前,需要将施工地面进行清理,清除杂物、碎石等。
2.找平地面:根据设计要求,如果地面不平坦,需要进行找平处理,以确保围墙施工的平整度。
3.固定桩基:在围墙的四个角落处,挖掘深度约50厘米的混凝土桩基,将四个角落的铁艺柱子固定其中。
4.搭建围墙架子:根据图纸设计,将铁艺花型件、连接件等组装成围墙的框架结构,固定在桩基上。
5.焊接固定:将围墙框架的每个部件进行焊接固定,确保结构的稳固性。
6.固定封面:在围墙框架的内外部分别安装固定件,将铁艺封面固定在框架上,形成完整的围墙。
7.涂装处理:对围墙进行喷涂、喷砂等处理,确保围墙的表面光滑、美观。
8.检验验收:经过以上步骤,施工围墙工程基本完成,需要进行检验验收,确保围墙的质量合格。
三、施工工具和设备1.挖掘机、铲土机等土方机械设备。
2.施工车辆:运输围墙材料和设备。
3.焊接设备:包括焊接机、焊接电极等。
4.吊车、吊机等起重设备。
5.空压机等气动工具。
四、施工安全措施1.施工现场要设置明显的安全警示标志,禁止无关人员进入作业区域。
2.工人需要佩戴相关的个人防护用品,如安全帽、鞋子、工作手套等。
3.施工过程中,要注意机械设备的安全操作,杜绝发生事故。
4.严格按照相关规范和施工方案进行施工,确保工程的质量安全。
以上就是铁艺围墙的施工方案,希望能对您有所帮助!。
围墙铁艺施工方案1. 项目背景和目标围墙是用于界定和保护建筑或土地的一种建筑结构。
铁艺围墙是一种常见的围墙类型,其具备坚固、耐用和美观的特点,并且常常用于住宅区、公园和工业区等不同场所。
本文档将详细介绍围墙铁艺施工方案,包括施工流程、材料选择、施工方法等。
2. 施工流程铁艺围墙的施工流程主要包括设计准备、地面准备、材料采购、施工建造和清理整理。
具体步骤如下:2.1 设计准备在施工开始之前,需要与业主和设计师进行沟通,明确设计要求和施工进度。
确定围墙的尺寸、样式、颜色和材料等细节,并制定施工计划和工程预算。
2.2 地面准备在开始施工之前,需要对建筑场地进行必要的准备工作。
包括清理场地垃圾、平整地面、测量并标记围墙的位置等。
2.3 材料采购根据设计要求,采购所需的铁艺围墙材料,包括铁艺护栏、支撑柱、锁具等。
确保采购的材料符合相关质量标准,并具备耐久性和抗腐蚀性。
2.4 施工建造2.4.1 围墙框架安装首先,根据设计图纸的尺寸和标记,在地面上描绘出围墙的轮廓。
然后安装围墙的框架,将支撑柱按照一定的间距埋入地面,并确保支撑柱的垂直度和平整度。
2.4.2 铁艺护栏安装在围墙框架安装完成后,开始安装铁艺护栏。
根据设计要求和标记,在框架上逐一安装铁艺护栏,并将其与框架进行固定。
2.4.3 锁具安装完成铁艺护栏的安装后,安装围墙的锁具,确保围墙能够有效地起到阻隔和保护的作用。
2.5 清理整理施工完成后,对施工现场进行清理整理,清除垃圾和杂物,并对围墙进行检查和保养。
确保围墙施工质量符合要求。
3. 材料选择铁艺围墙的材料选择是影响围墙质量和外观的重要因素。
以下是常用的材料选择建议:3.1 铁艺护栏应选择耐久性好且具备良好装饰效果的铁艺护栏。
一般使用热浸镀锌铁艺护栏,其具有防腐蚀、耐久性好的特点,并且可根据需求进行防锈和喷涂处理,提高围墙的美观度。
支撑柱要求坚固、稳定,并能够承受围墙的重量和外力。
常用的支撑柱材料为铁质或钢质,具备较高的强度和承载能力。
铁艺围墙施工方案铁艺围墙是一种常见的围墙材料,具有美观、坚固和耐用的特点。
下面是关于铁艺围墙施工方案的详细介绍。
一、施工前准备:1. 确定施工范围和围墙的高度和长度。
2. 准备好施工所需的材料和工具,如铁艺围墙材料、水泥、砂浆、水平仪、尺子、钉锤等。
3. 清理施工区域,保证施工环境整洁。
二、施工步骤:1. 标定围墙的位置和尺寸,用水平仪和尺子测量地面的高度和长度。
根据测量结果确定围墙的高度和长度。
2. 在地面上用彩笔或线轴标定围墙的位置。
3. 开挖围墙的基础,保证基础的宽度和深度足够承受围墙的重量。
基础的宽度一般为围墙高度的1/3,深度一般为50厘米。
4. 浇筑基础,先用水泥砂浆将基础均匀浇筑,在浇筑过程中用尺子和水平仪检查基础的水平度和垂直度。
5. 安装围墙的立柱,竖立立柱时需要用水平仪检查立柱的垂直度和水平度。
6. 安装围墙的连接件,将连接件与立柱固定好,确保连接牢固。
7. 将铁艺围网固定在立柱上,用钉锤将围网和立柱连接起来,并确保围网的牢固性。
8. 对围墙进行检查和修整,检查围墙的水平度和垂直度,并修整不平整的部分。
三、施工注意事项:1. 施工前要进行详细的规划和计算,确保施工的准确性和安全性。
2. 施工时要保持施工区域的整洁,避免杂物和障碍物妨碍施工。
3. 施工时要注意安全,佩戴好安全帽和手套,并使用正确的施工工具。
4. 施工期间要及时检查施工质量,确保围墙的牢固和稳定。
通过以上施工方案,我们可以顺利地完成铁艺围墙的施工工作,保证围墙的质量和持久性。
铁艺围墙不仅可以提供安全保护,还可以美化建筑环境,增加居住的舒适度。
铁艺围墙施工方案
一、施工方案
(一)施工顺序
测量放线→修临时路→挖基础土方→垫层→砖基础→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰
(二)、铁艺栏杆制作安装
(1)、制作铁艺栏杆必须根据现场放线实测的数据,根据设计的要求,绘制施工放样详图,尤其对栏杆的拐点位置和栏杆的立柱定位尺寸要格外注意,只有经过现场放线核实后放详图,才能作为栏杆构配件的加工图。
(2)、检查预埋铁件是否齐全、牢固。
(3)、选择合格的原材料
合格的原材料是制作栏杆的关键所在,壁厚太薄的管材在焊接时容易发生变形和凹瘪,而达不到质量要求。
(4)、切割和安装
一般应先竖立直线段两端的立柱,检查就位正确和校正垂直度,然后用拉通线方法逐个安装中间立柱,顺序焊接其他杆件,施工时要注意管材间的焊接要饱满,不能仅点焊几点,以免磨平后露出管材间的缝隙,完成后要将焊疤敲除,并磨平。
二、铁艺栏杆工艺要求
1. 施工准备:
a) 铁艺进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
b) 弹好铁艺位置线,并根据50cm水平线,确定好安装标高。
c) 铁艺的拆包、检查与运输:按图纸要求核对型号和检查铁艺的质量,如发现缺棱窜角和翘曲不平,偏差超标者,严重损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有保护膜,如有缺损者应补粘后再施工安装。
2. 施工要点:
a) 铁艺洞口处理:
铁艺安装采用预留洞口后塞口的安装方法。
铁艺洞口的水平位置应以墙体50cm线为标准,量出洞口下皮标高,弹线找直。
b) 铁艺栏杆与墙体连接
预埋铁件与墙体连接。
将铁件安装在洞口底及两侧,再将铁艺栏杆送入洞口定位焊牢。
三、镶贴面砖工程(本施工方案围墙装饰面选用镶贴面砖)
1、施工准备
(一)作业条件
根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。
镶贴前,基体必须经验收,无空鼓。
基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定。
(二)材料要求
1、水泥:32.5级普通硅酸盐水泥,应有出厂质量证明
或复试报告。
若出厂超过三个月,应按试验结果使用。
2、白水泥:32.5级白水泥。
3、砂:中砂或粗砂,用前过筛。
4、内墙面砖:应表面平整,颜色一致,尺寸正确,
棱整齐,无掉梭、缺角。
5、混凝土界面处理剂。
(三)施工机具
磅秤,孔径5mm筛子,手推车,大桶,木袜子,水平尺,
方尺,靠尺板,合金錾子,托线板,盒尺,云石机等。
(四)、工艺流程
基层处理→贴标志砖→镶贴→擦缝→清洁
(五)、操作工艺
1、施工开始
首先进行的是抄平、弹线、套方。
在同一墙面上的砖块横竖排列,原则上不得有一行以上的非整砖,如发生时,应科学、合理安排,使之协调、美观。
2、基层处理
基层结构,砖和混凝土的做法不同:
砖基层:将砖面浇水润湿后,用1:3水泥砂浆(体积比)按套方、弹线的样筋高度或标志,用木抹子压实,搓毛厚度为10~20mm。
混凝土底面:将底面浇水润湿后,用水灰比为0.4~0.5的索水泥浆,掺有水泥重的3%~5%的108胶满刷一遍,再抹1:3水泥砂浆(体积比)按套方、弹线的标筋高度或标志,用木搓板压实搓
毛,搓毛厚度为10~20mm。
如果结构施工中使用脱模剂,混凝土面需用10%火碱液清洗,以防基层空鼓。
3、贴标志砖
标志点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点。
标志点间距为1.5×1.5m或2×3m为宜,面砖铺贴到此处时再敲掉。
注意标志点贴完,有强度后进行一次预检。
4、镶贴
镶贴面砖以前,砖墙面要提前一天润湿好,混凝土墙可以提前3~4h润湿,瓷砖要在施工前浸水,浸水时间不少于2h,然后取出晾至手按砖背无水迹方可贴砖。
镶贴用1:1水泥砂浆(体积比),使用水泥不低于32.5级普通硅酸盐水泥,加2O%的108胶,砂子为中细砂(过筛),施工环境温度最低在5℃以上,在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右,注意边角满浆,瓷砖就位后用次木柄轻轻敲击砖面,使之与邻面平。
粘贴8~10块,用靠尺板检查表面平整,并用卡子将缝拨直。
阳角拼缝可用云石机或磨砂机将面砖边沿切磨成45°斜角,保证接缝平直、密实。
扫去表面灰浆用卡子划缝,并用棉丝拭净,镶完一面墙后要将横竖缝内灰浆清理干净。
阴角应大面砖压小面砖,并注意考虑主视线面向。
确保在阴阳角处的缝通顺。
缝隙一般采用塑料十字卡控制。
镶贴面砖工程,一般由下向上镶贴,面砖镶贴前,墙面要先清理干净并洒水润湿,每面墙从下向上镶贴,从最下两排砖的位置稳好靠尺,竖缝用水平尺吊垂直,上口拉水平通线。
镶贴高度一般为每天1.2~1.5m。
必须检查瓷砖上口灰缝是否饱满,不饱满一定要先喂灰饱满,采用塑料卡子,以确保灰缝通顺,随贴随将缝口的灰浆划出。
5、擦缝
待面砖贴好24h后,用白水泥浆涂满缝隙,再用棉砂蘸浆将缝隙擦平实,待稍有强度,用镏子勾缝,镏子可采用3mm不掉色塑料圆线。
保证平滑凹缝l~2mm,但必须一致(彩色面砖可加适量颜料调成色浆擦缝)。
缝馏完后要浇水养护。
6、清洁
待嵌缝材料硬化后再清洗表面,必要时用布或棉纱头蘸稀盐酸擦洗一遍,再用清水冲洗一遍。
三、成品保护
每次贴砖完毕后,用棉丝将面砖仔细清理干净。
镶贴好的面砖应有切实可靠的防止污染的措施,同时要及时清擦干净残留的砂浆。
灰层在凝结前应防止风干、水冲、撞击和振动。
注意其他专业施工时,不要破坏现有成品。
