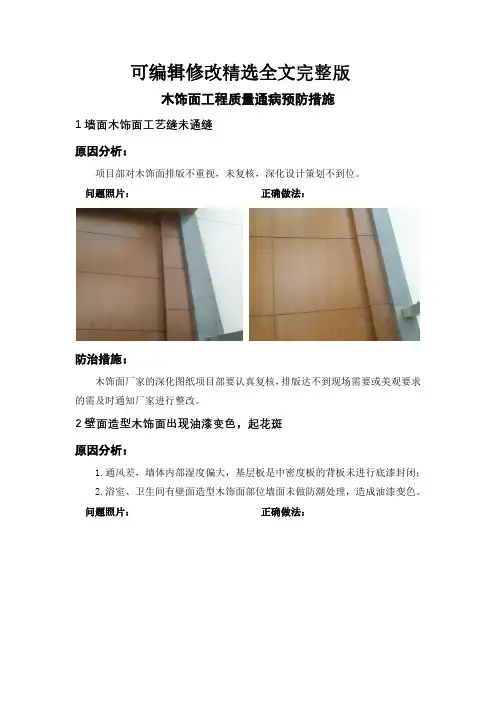

精装修木饰面工程质量通病 照片案例
- 格式:docx
- 大小:26.52 KB
- 文档页数:9

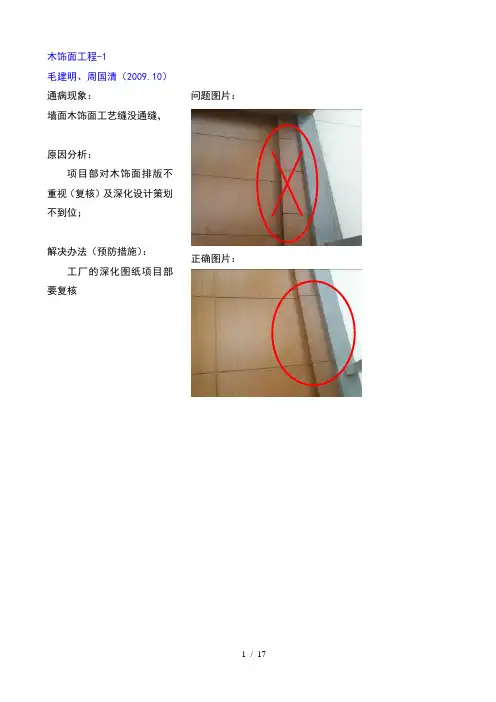

毛建明、周国清(2009.10)通病现象:墙面木饰面工艺缝没通缝,原因分析:项目部对木饰面排版不重视(复核)及深化设计策划不到位;解决办法(预防措施):工厂的深化图纸项目部要复核问题图片:正确图片:薛惠军(2009.9)通病现象:壁面造型木饰面出现油漆变色,起花斑。
产生原因:1、通风条件差,墙体内部湿度偏大,尤其基层板是中密度板,背板未进行底漆封闭;2、浴室、卫生间有壁面造型木饰面部位墙面未做防潮处理,造成油漆变色。
解决措施:1、房间保持通风透气,基层板背板底漆封闭;2、浴室、卫生间木饰面基础板使用多层板;3、容易受潮的墙面架空做好防潮处理。
问题图片:正确图片:唐江(2009.9)通病现象:木饰面基层木龙骨表皮清理不符合装饰质量要求。
原因分析:1、木基层表皮没处理干净,易有虫蛀和脱落;2、木方表皮没处理,表面平整度和受力面会受到影响,做面层时易起鼓和不平;3、、项目管理人员质量意识差;4、项目管理人员没有进行质量技术交底或工人不按质量交底施工执行、经验不足;5、项目对过程施工质量没有进行检查验收。
解决办法:1、项目部要不断学习规范质量要求,严格安施工质量要求执行,对工人加强装饰施工质量交底及经验教导和传授。
2、如使用带边、皮木方做基层时,必须将表皮清除;3、加强施工过程中的产品质量检查和验收,保证每道工序质量的合格状态并不能影响问题图片:正确图片:孔建林(2009.10)通病现象:在同一部位相邻的两个门套出现高低差,影响整体效果。
原因分析:1.前期策划不到位。
尺寸标高的落差项目部没有和设计师进行沟通变更。
2.家具厂工人对现场木门套尺寸放线测量不正确,项目部把关不严,责任心不强。
解决办法(预防措施):1.前期策划放线必须核对图纸,发现在同一部位相邻的两个门套出现高低差,项目部要和设计师及时沟通变更。
2.施工人员对现场木门套尺寸放线测量,项目部要严格把关复核无误之后再下单。
3.项目部要对施工班组进行严格的技术交底,在同一部位相邻的两个门套不能出现高低差,保证两个门套高度一致,门套上口对角平线,垂直吻合的装饰效果。

木制作饰面部分容易出现的质量问题及防治措施质量通病:接缝拼接花纹不顺原因分析:1.选用面层材料时不认真。
2.拼接时,大花纹对小花纹或木纹倒用。
预防措施:1.饰面材料,认真挑选,对接的花纹、切片板的树芯应选一致 2.饰面板的颜色应近似,颜色浅的木板安装在光线较暗处,颜色重的木板安装在光线较强处质量通病:表面的钉眼明显原因分析:1.所用的钉太粗。
2.固定的螺钉没顺木纹固定。
3.油漆工钉眼没修好预防措施:1.选用合适的固定螺钉 2.固定螺钉时,螺钉应顺木纹向里打油漆工应严格按规范要求对板面修好钉眼。
质量通病:线条粗细、颜色不一致,接头不严密。
原因分析:1.木线条选材不当。
2.施工过于马虎、粗糙,做工不精细。
预防措施:1.材料进场时,仔细验货,粗细、颜色一致,不合格者坚决予以剔除不用2.木质较硬的线条,应先打空,然后再用钉子定牢,以免劈裂。
质量通病:饰面板的表面和饰面板接缝处不平。
原因分析:1.木材的含水率太大,干燥后易变形未严格按工艺标准加工 2.龙骨钉板的一面未刨光 3.钉板的顺序不当,拼接不严 4.钉钉时钉距过大。
预防措施:1.严格选材,含水率不大于12%,并做防腐处理 2.罩面装饰板硬选用同一品牌、同一批号产品木龙骨钉板的一面应刨光,龙骨断面尺寸应一致,交接处要平整 3.固定基层要牢固,面板应从下向上逐块铺钉,并以竖向钉钉为好,阳角处板的接头应做成45度,平接处应在木龙骨上,且两块板接头应刨平、刨直。
木制门部分容易出现的问题及预防措施质量通病:框、扇翘曲变形原因分析:1.选用的木材不适合制作木门 2.木材潮湿预防措施:选择适合制作木门的树种木材必须干燥;经现场抽验,木材的含水率应在15%以下,框和扇、扇与扇的结合处高低差大,严格掌握裁口尺寸,加工后进行试拼应吻合,用手摸无高低差安装时精心修边饰面板起鼓脱胶基层变形粘接的胶水质量不好或胶水干燥期没结束就施工基层材料应保证质量胶结板面必须压紧密实且等胶结的胶水干燥后方可施工,木扇表面粗糙,油漆不到位,油漆施工应严格按施工规范施工,最后应打蜡。
精装修项目施工中常见的质量缺陷问题及预防措施精装修项目中的质量通病通常是指施工中不严格按照规范要求施工,经常发生、普遍存在的一些工程质量问题,即“常见病、易发病”,由于从点射面各工序面都有关联,因此对工程质量危害较大,但也正因为其普遍存在而不易引起足够的重视。
以下为小编整理的在精装修项目六大分项工程中常见的质量缺陷问题及预防措施,供大家参考学习:一、吊顶工程质量缺陷问题1:(1)玄关柜顶部镂空处采用石膏板封闭,与墙面交界处开裂;(2)卫生间干区门洞上方采用石膏板包假梁,石膏板与墙面交界处开裂。
预控措施:柜体或门洞上方假梁避免采用石膏板,采用混凝土下挂或现浇混凝土过梁。
质量缺陷问题2:房间内石膏线条阳角开裂。
预控措施:石膏线条转角部位采用定制,拼接设置在平面上。
二、墙地砖、石材质量缺陷问题1:墙地砖勾缝发黑、发黄。
预控措施:墙地砖勾缝过早,时间长后污染泛黑、变黄;墙地砖勾缝尽量延后,勾缝前做好地面保护,墙砖在柜体安装前,地砖在交付精保洁前。
质量缺陷问题2:阳台地砖采用工字型铺贴,不利于阳台找坡,并且会放大砖缝高低差。
预控措施:避免采用工字型铺贴,建议采用田字形铺贴。
质量缺陷问题3:因窗台石(砖)压窗过多,预尺寸不足,导致卫生间悬窗执手无法完全回位,且破坏窗边收口胶。
预控措施:厨房或卫生间等部位悬窗窗台石(砖)低于底上口3cm以上。

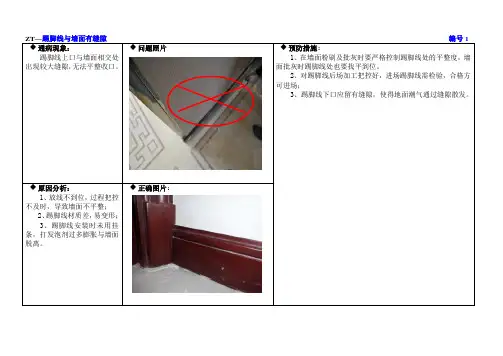

质量缺陷问题4:因墙面不平整,地砖施工未考虑偏差,踢脚线沿墙安装导致超出地砖边界,导致踢脚线与地砖离缝。
预控措施:1)墙面工作面交接时严格检查墙面垂直、平整度;2)墙砖放线时发现偏差及时通知土建单位对墙面进行整改。
质量缺陷问题5:地漏定位时未考虑地砖排版,地漏距离墙边距离过小,导致踢脚线压地漏。
预控措施:1)提前进行地砖排版,结构施工时地漏定位结合地砖排版进行调整;2)无地砖排版图时地漏定位尽量距墙不要太近。
质量缺陷问题6:地满尺寸与导流槽石材尺寸不吻合,无法保证地漏与石材、墙面贴合紧密,卫生间淋浴区地漏与石材收口不美观。
ZT-木饰面工程-01 XX(2009.10)/XX/XX通病现象:墙面木饰面工艺缝之间没通缝,或木饰面造型与工艺缝没通缝。
原因分析:1、木饰面深化设计人员经验不足;2、项目部对木饰面排版不重视(未复核)。
解决办法(预防措施):1、木饰面深化图纸,项目部要一起参与,考虑细部收口、排版、安装运输等问题。
并进行现场尺寸复核、图纸复核;2、木饰面拼装避免密缝平接。
当留工艺槽方式处理时,阴阳角必须45度拼接,防止有空洞。
3、现场安装时须进行交底。
问题图片:正确图片:ZT-木饰面工程-02XX(2010.05)通病现象:成品木饰面工艺缝或与镜面材料接口处未做油漆原因分析:1.项目部没有对成品木饰面安装人员进行施工规范的技术交底。
2.图纸深化时没有重点注明该接口部位的工艺要求。
3.施工人员对木饰面成品安装后没有及时对接口处进行油漆修补,项目部在过程跟踪管理不到位。
影响装饰效果。
解决办法(预防措施):1. 项目部要对成品木饰面施工人员进行规范细致的技术交底。
大于5mm缝均需贴皮和做油漆.保证缝的美观性,超长线条接头应该在厂内做好试拼,断面见光,自然缝处理即可。
2.图纸深化时要注明该部位施工接点必须油漆跟通到位,并在施工中过程中重点关注3. 对于木饰面油漆遗失部位要及时修补到位,保证装饰的整体效果。
问题图片:正确图片:(需更换图片)CAD示意图:ZT-木饰面工程-03XX(2009.09)通病现象:墙面木饰面出现油漆变色,起花斑。
产生原因:1、通风条件差,墙体内部湿度偏大,尤其基层板是中密度板,背板未进行底漆封闭;2、浴室、卫生间有壁面造型木饰面部位墙面未做防潮处理,造成油漆变色。
3、油漆自身质量问题, 油漆工艺可能有问题。
4、操作技术不当造成。
解决措施:1、房间保持通风透气,基层板背板底漆封闭;2、浴室、卫生间木饰面基层板使用优质多层板。
背板和四周都要油漆封闭,现场加工过的木饰面也要重新油漆封闭。
;3、厨房、卫生间、阳台、水景浴池等容易受潮的墙面架空做好防潮处理(使用木/石管理中心推荐的防水蜡)。
可编辑修改精选全文完整版木饰面工程质量通病预防措施1墙面木饰面工艺缝未通缝原因分析:项目部对木饰面排版不重视,未复核,深化设计策划不到位。
问题照片:正确做法:防治措施:木饰面厂家的深化图纸项目部要认真复核,排版达不到现场需要或美观要求的需及时通知厂家进行整改。
2壁面造型木饰面出现油漆变色,起花斑原因分析:1.通风差,墙体内部湿度偏大,基层板是中密度板的背板未进行底漆封闭;2.浴室、卫生间有壁面造型木饰面部位墙面未做防潮处理,造成油漆变色。
问题照片:正确做法:防治措施:1.房间保持通风透气,基层板背板底漆封闭;2.浴室、卫生间木饰面基础板尽量使用多层板;3.容易受潮的墙面应做好防潮处理,避免因墙体湿度大造成木饰面受潮。
3室内木饰面存在色差原因分析:1.木饰面到场的批次不一样,存在色差;2.木饰面出厂时,未对安装位置排序,安装随意性大。
问题照片:正确做法:防治措施:1.木饰面不同批次应尽量保持色泽一致,同一批次的木饰面应留有补单的余量,防止在安装或运输过程中造成损耗;2.木饰面出厂前应根据安装位置进行编号,安装过程中必须交底清楚,按照编号对应安装,如遇损耗时,不可拿别处材料顶替安装;3.同一区域的木饰面在厂家喷漆时要分同一批喷漆,分同一批进场,可有效避免色差;4.材料进场时加强材料验收,不能以包代管,对不符合整体颜色要求的材料及时处理,施工前有条件的可以预排板;5若已发生色差,联系木饰面厂家,若能用油漆进行修补的调和相同的颜色进行修补,修补达不到要求的,进行更换处理。
4导轨暗藏移门内部未作处理原因分析:深化设计时考虑不周,门安装使用时易透过门上玻璃折射看见内部基层,影响美观。
问题照片:正确做法:防治措施:深化设计要考虑装饰面层伸进移门内20cm左右或用石膏板封闭见白处理。
5木饰面平接,收口难处理原因分析:1. 项目部对木饰面排版不重视,未复核,深化设计策划不到位;2.木饰面排版不到位,未考虑平接产生的自然缝及密拼产生的变形问题。
精装修房常见质量通病成因及防治措施一、精装修房常见质量通病及成因分析全装修房的质量问题,从消费者满意度调查来看,工程质量和装饰材料品质是业主重点关注的两个方面.根据目前精装修房质量投诉案例分析来看,常见的质量问题集中反映在砖地面工程、木地面工程、饰面工程、吊顶工程和涂饰工程。
这些质量通病产生的原因主要有以下几个方面:1。
砖地面工程⑴砖地面空鼓:基层清理不干净或浇水湿润不够,水泥素浆结合层涂刷不均匀或涂刷时间过长;垫层砂浆加水较多或一次铺得太厚,砸不密实;板块背面浮灰未清理干净和用水湿润,操作质量差,捶击不当.⑵接缝不平、缝隙不均:板块材料几何尺寸不一,存在厚薄、宽窄、窜角、翘曲等缺陷;各房间水平标高线不统一,交接部位地面高低差;分格线存在尺寸误差;粘结层砂浆稠度较大且未进行试铺,一次成活造成板块铺贴后走线较大;成品保护不到位,养护期间上人过早。
⑶地面爆裂起拱:由于地砖与砂浆的线膨胀系数不同,且铺设时温度越高,铺设砂浆中水泥掺量越多,地砖密实度越大,两者的线膨胀系数相差越大。
尤其是夏天铺设的地砖,进入秋冬季时,随着气温降低,铺设砂浆和地砖逐渐收缩,不同步的收缩变形,最终造成地砖爆裂起拱。
2。
木地面工程⑴木地面踩踏有响声:木搁栅含水率大或施工环境湿度大,填充材料潮湿,完工后各结合部分因木搁栅干缩而产生松动,受荷时滑动变形发出响声;垫层坑洼不平,木地板变形翘曲形成翘板,人行走时因地板弹性变形而出现响声。
⑵板缝不严:地板条规格不符合要求,地板条不直、宽窄不一、企口榫松动等;拼装企口地板时缝太虚;面层铺设至接近收尾时,剩余的宽度与地板条宽度不成倍数,为了凑整块,加大板缝,或将一部分地板条宽度加以调整,即产生缝隙;地板条受潮,在铺设阶段含水率过大,铺设后经风干收缩而产生大面积“拔缝"。
⑶木地面表面不平整:房间内水平线弹得不准,造成累计误差大;先后施工的地面或不同房间同时施工的地面,操作时互不照应,面层不交圈。

装饰装修工程质量通病及解决措施装饰装修工程是指为了满足建筑使用功能和美观要求,对建筑室内空间进行改善和装饰的工程。
在实际施工过程中,装饰装修工程质量问题时有发生。
本文将就装饰装修工程常见的质量通病进行分析,并提出相应的解决措施。
一、墙面开裂墙面开裂是装饰装修工程中常见的质量问题之一。
墙体裂缝的产生原因较为复杂,主要是由于基层墙体的温度变化、室温湿度变化等引起的。
解决墙面开裂的方法主要有以下几种:1.合理选择材料。
选用合适的墙面材料,如弹性较好的瓷砖等,能够有效减少墙面开裂的概率。
2.加强基层处理。
在施工之前,要对墙体进行充分的基层处理,包括清理墙体表面,修补墙面缺陷等。
3.控制室内温湿度。
在施工过程中,要控制好室内的温度和湿度,避免由于温湿度变化造成的墙体开裂。
二、漏水问题漏水是装饰装修工程常见的质量问题之一,尤其在水池、浴室等区域更容易出现。
解决漏水问题的方法主要有以下几种:1.加固防水层。
在施工过程中,要加强对防水层的施工,保证其质量。
可以选用防水涂料、防水卷材等材料进行施工,提高防水层的性能。
2.加强管道连接。
在施工过程中,要加强对管道连接的检查,确保管道连接处不漏水。
可以采用密封胶等材料进行连接处的密封,提高密封性能。
3.定期检查维护。
在装修工程完工后,要定期对装修区域进行维护检查,发现问题及时修补,避免漏水问题的发生。
四、不合理布局不合理的布局是装饰装修工程常见的质量问题之一,主要是由于设计方案不合理导致的。
解决布局不合理问题的方法主要有以下几种:1.合理规划空间。
在装修之前,要对室内空间进行合理的规划,确定合适的功能分区,并根据功能需求进行布局。
2.与设计师沟通。
在装修过程中,要与设计师进行充分的沟通,解决设计方案中存在的问题,确保布局合理。
3.尊重个人需求。
在装修过程中,要尊重个人的使用需求,根据个人的喜好和习惯进行合理的布局,提升居住舒适度。
装饰装修工程中常见的质量通病有墙面开裂、漏水问题、地面空鼓和不合理布局等。
装饰装修工程质量通病及解决措施装饰装修工程质量通病主要包括以下几个方面:1.工程材料选用不合理。
由于市场竞争激烈,一些装修公司为了降低成本,常常采用劣质材料进行施工,导致装修工程质量下降。
2.施工工艺不规范。
一些装修工人对施工工艺缺乏了解或没有足够的经验,导致施工质量较差,如墙面处理不平整、瓷砖贴缝不齐等。
3.工程验收标准不明确。
由于业主对装修工程验收标准不熟悉或没有具体要求,导致装修公司对工程质量要求不高,甚至出现“三点一线”现象。
4.工人素质参差不齐。
一些装修工人的操作技能较差,对施工细节不够关注,导致装修工程质量不达标。
5.施工进度管理不严密。
由于施工进度没有得到有效管理,工期拖延,导致施工质量受到影响。
6.工程监理不到位。
一些装修项目没有配备专业的工程监理人员,或者工程监理人员监督不力,导致装修工程质量无法得到有效控制。
二、解决措施1.加强材料选用管理。
装修公司应该选择正规有信誉的材料供应商,购买正品材料,避免使用劣质材料。
在签订装修合明确工程使用材料的品牌、规格和质量要求。
2.规范施工工艺。
装修公司应加强对施工工人的培训,提高他们的技能水平,使其掌握规范的施工工艺。
对于施工过程中的关键节点,应制定相关操作规程,并进行监督检查。
3.明确工程验收标准。
装修公司和业主应在装修合同中明确工程验收标准,制定详细的验收要求。
在施工过程中,应定期组织验收,发现问题及时整改。
4.提高工人素质。
装修公司应注重对工人的培养和管理,提高他们的素质和意识。
通过提供培训机会、制定奖惩制度等方式,激励工人积极参与施工,提高工程质量。
5.加强施工进度管理。
装修公司应制定详细的施工进度计划,并监督执行。
在施工过程中,及时解决工期延迟的问题,确保工程按时交付。
6.加强工程监理。
装修项目应配备专业的工程监理人员,他们应具备相关资质和经验,能够全程监督工程施工,发现问题及时整改。
业主也可以通过委托第三方机构进行工程监理,提高监督的公正性和客观性。
ZT-木饰面工程-01毛建明(2009.10)/周国清/范焕民通病现象:墙面木饰面工艺缝之间没通缝,或木饰面造型与工艺缝没通缝。
原因分析:1、木饰面深化设计人员经验不足;2、项目部对木饰面排版不重视(未复核)。
解决办法(预防措施):1、木饰面深化图纸,项目部要一起参与,考虑细部收口、排版、安装运输等问题。
并进行现场尺寸复核、图纸复核;2、木饰面拼装避免密缝平接。
当留工艺槽方式处理时,阴阳角必须45度拼接,防止有空洞。
3、现场安装时须进行交底。
问题图片:正确图片:ZT-木饰面工程-02孔建林(2010.05)通病现象:成品木饰面工艺缝或与镜面材料接口处未做油漆原因分析:1.项目部没有对成品木饰面安装人员进行施工规范的技术交底。
2.图纸深化时没有重点注明该接口部位的工艺要求。
3.施工人员对木饰面成品安装后没有及时对接口处进行油漆修补,项目部在过程跟踪管理不到位。
影响装饰效果。
解决办法(预防措施):1. 项目部要对成品木饰面施工人员进行规范细致的技术交底。
大于5mm缝均需贴皮和做油漆.保证缝的美观性,超长线条接头应该在厂内做好试拼,断面见光,自然缝处理即可。
2.图纸深化时要注明该部位施工接点必须油漆跟通到位,并在施工中过程中重点关注3. 对于木饰面油漆遗失部位要及时修补到位,保证装饰的整体效果。
问题图片:正确图片:(需更换图片)CAD示意图:ZT-木饰面工程-03薛惠军(2009.09)通病现象:墙面木饰面出现油漆变色,起花斑。
产生原因:1、通风条件差,墙体内部湿度偏大,尤其基层板是中密度板,背板未进行底漆封闭;2、浴室、卫生间有壁面造型木饰面部位墙面未做防潮处理,造成油漆变色。
3、油漆自身质量问题, 油漆工艺可能有问题。
4、操作技术不当造成。
解决措施:1、房间保持通风透气,基层板背板底漆封闭;2、浴室、卫生间木饰面基层板使用优质多层板。
背板和四周都要油漆封闭,现场加工过的木饰面也要重新油漆封闭。
;3、厨房、卫生间、阳台、水景浴池等容易受潮的墙面架空做好防潮处理(使用木/石管理中心推荐的防水蜡)。
木饰面施工质量控制之我见引言随着建筑装饰装修的不断发展和提升,木制品的装饰在我们的日常生活中随处可见,木饰面在装饰装修木制品中更是独具一格,尽显风采。
由木质材料(主要包括各类大幅面人造木板)为主要材料,经工厂化加工制作而成的各种装饰面板(俗称“成品木饰面”),本文简称“木饰面”。
一、地面木饰面施工质量控制木地板作为一种木饰面,在建筑中易出现变形问题,出现变形的主要原因通常有:①木地板材质松软,刚度小;②在施工的过程中为木地板伸缩留出来的空间不够;③基层不够干燥等。
可以采取以下几种措施进行解决:1、选用变形较小的天然木质地板、复合木地板或者强化木地板,从原材料方面控制变形。
2、施工时木地板与周边的墙面之间应该留下足够的空隙,以保证木地板伸缩变形的需要。
留下的缝隙可以用踢脚线盖住,切忌将木地板紧顶四周的墙面。
3、大面积室内木地板铺设时,建议进行适当的纵横向分区分隔,留置分隔缝,亦可以用石材作为过渡,然后用压线条将缝隙盖上,这样就可以在一定程度上满足木地板的自由伸缩要求。
4、木地板铺设时,应该在木地板的下面设置一层防潮薄膜或者油毡,避免木地板与基层接触吸湿导致变形。
5、潮湿的沿海地区,可以在木地板下面洒上一层干燥剂,或者设置通风孔洞,以解决吸湿导致可能变形的问题。
6、木地板龙骨的纵横间距要合理,龙骨与基层固定要牢固,木地板铺设时也需与龙骨间安装牢固,平整度必须符合验收规范要求。
二、墙面木饰面施工质量控制木墙裙作为木饰面的一种,也易存在变形的问题。
变形的主要原因通常是基层不干燥,吸收基层的水气导致的。
可以采取以下几种措施进行解决。
1、要保持木墙裙面板的干燥。
2、在施工之前要在木墙裙面板的背面刷一到二遍清油。
木墙裙与墙面接触的木格栅要进行防腐处理,也可以在木格栅内侧墙面铺钉一层油毡防潮层。
3、要保持墙面及木龙骨基层的平整干燥。
4、对于同时使用变形相差较大的材料进行墙面装饰时,由于容易出现日后的裂缝、变形等质量问题,可以采取以下措施进行解决:①在材料的选择上,尽量选择变形程度相近的材料对墙体进行装饰,假梁假柱可以选择纸面石膏板进行装饰,尽量避免选择木板装饰和木工板装饰。
通病现象:室外阳台地砖铺贴采用干粘法施工工艺原因分析:1、铺贴采用干粘法工艺施工,容易造成粘结层进水后产生热胀冷缩起鼓开裂现象。
2、地砖不宜密拼粘贴,造成接缝高低差明显,表面平整度差。
解决办法:1、宜采用湿贴法施工工艺。
铺贴前地面清理干净,浇水湿润后采用1:1水泥沙浆扫浆,采用1;2.5-1.3水泥沙浆找平,留设贴砖高度控制在12mm-15mm左右。
2、贴砖前应预先弹出分块线,砖缝宜考虑3mm-5mm,可降低伸缩率。
3、采用纯水泥浆或粘结剂镶贴,擦缝必须严密、表面平整光正确图片:滑、深度宽度一致。
4、地面坡度根据现场标高而定,须保持排水通畅。
应做好地面防水,尤其是地漏及阴阳角部位。
建议在阳台和房间处做一道止水坎,以防止渗水进房间。
5、地面材料铺贴后注意养护,养护期内不得上人和堆放材料。
问题图片:ZT-墙地砖工程-02文字罗嗦通病现象:板块空鼓原因分析:1、基层处理不干净,结合不牢。
2、结合层砂浆太稀。
结合层砂浆未压实。
3、基层干燥,水泥砂浆刷不均匀或局部巳干。
4、水泥砂浆中水泥掺量太少。
5、地砖没有用水浸泡。
6、板块铺贴后,养护期未到就上人。
解决办法(预防措施):1、基层应彻底处理清扫干净,并用水冲洗干净,然后晾到没有积水为止。
2、采用干硬性水泥砂浆,砂浆应搅拌均匀,拌熟,决不能用稀砂浆。
3、铺砂浆前先浇水湿润,采用1:1水泥砂浆(中、粗沙)扫浆均匀后,随即铺设结合层。
4、结合层的砂浆应拍实,揉平,搓毛。
5、水泥砂浆中的水泥渗量要达到规范要求。
6、地砖铺贴前,砖背面用磨光机把釉面去除,应将板块浸泡后晾干,浇素水泥浆或批纯水泥浆铺贴定位后,将板块均匀轻击压实。
石材在铺贴前应先把反面的网格布铲除后再铺贴。
7、养护期内围挡保护,第二天进行潮湿养护,不得上人和堆放材料。
正确图片:(需补充图片)ZT-墙地砖工程-03夏策峰(2008.08)通病现象:卫生间、淋浴房、阳台等地漏排水不顺畅,导致地面出现积水现象。
ZT-木饰面工程-01毛建明(2009.10)/周国清/范焕民通病现象:墙面木饰面工艺缝之间没通缝,或木饰面造型与工艺缝没通缝。
原因分析:1、木饰面深化设计人员经验不足;2、项目部对木饰面排版不重视(未复核)。
解决办法(预防措施):1、木饰面深化图纸,项目部要一起参与,考虑细部收口、排版、安装运输等问题。
并进行现场尺寸复核、图纸复核;2、木饰面拼装避免密缝平接。
当留工艺槽方式处理时,阴阳角必须45度拼接,防止有空洞。
3、现场安装时须进行交底。
问题图片:正确图片:ZT-木饰面工程-02孔建林(2010.05)通病现象:成品木饰面工艺缝或与镜面材料接口处未做油漆原因分析:1.项目部没有对成品木饰面安装人员进行施工规范的技术交底。
2.图纸深化时没有重点注明该接口部位的工艺要求。
3.施工人员对木饰面成品安装后没有及时对接口处进行油漆修补,项目部在过程跟踪管理不到位。
影响装饰效果。
解决办法(预防措施):1. 项目部要对成品木饰面施工人员进行规范细致的技术交底。
大于5mm缝均需贴皮和做油漆.保证缝的美观性,超长线条接头应该在厂内做好试拼,断面见光,自然缝处理即可。
2.图纸深化时要注明该部位施工接点必须油漆跟通到位,并在施工中过程中重点关注3. 对于木饰面油漆遗失部位要及时修补到位,保证装饰的整体效果。
问题图片:正确图片:(需更换图片)CAD示意图:ZT-木饰面工程-03薛惠军(2009.09)通病现象:墙面木饰面出现油漆变色,起花斑。
产生原因:1、通风条件差,墙体内部湿度偏大,尤其基层板是中密度板,背板未进行底漆封闭;2、浴室、卫生间有壁面造型木饰面部位墙面未做防潮处理,造成油漆变色。
3、油漆自身质量问题, 油漆工艺可能有问题。
4、操作技术不当造成。
解决措施:1、房间保持通风透气,基层板背板底漆封闭;2、浴室、卫生间木饰面基层板使用优质多层板。
背板和四周都要油漆封闭,现场加工过的木饰面也要重新油漆封闭。
;3、厨房、卫生间、阳台、水景浴池等容易受潮的墙面架空做好防潮处理(使用木/石管理中心推荐的防水蜡)。
4、控制油漆工序和油漆质量;5、提高油漆施工技术,避免因喷涂不均等造成质量问题。
问题图片:正确图片:ZT-木饰面工程-04戴矿峰(2010.08)通病现象:弧形木饰面无基层、无背衬,易变形。
原因分析:1、在无精准参照物的情况下基层弧度不易控制,偏大差。
2、一味考虑成本,节省基层材料及人工费用。
3、木饰面厂家生产精度较难保证,考虑如弧度不准可以现场调整。
4、背面未做木皮及油漆等平衡处理。
解决办法(预防措施):1、准确放线,尽量减少放线误差。
施工基层时加强过程检查,保证基层的准确性。
现场可以制作大样。
2、可以考虑增加竖向方管,木饰面于方管间有效连接,以避免木饰面的变形。
背面以木皮及油漆做平衡处理。
3、做弧形木饰面最好是两头留伸缩位置,现场可以适当调整。
以做到现场凑工厂。
弧形木饰面要求家具厂加板平装,减少现场施工的难度。
问题图片:正确图片:(需更换图片)CAD示意图:ZT-木饰面工程-05薛惠军(2010.05)通病现象:油漆面层出现钉眼现象;原因分析:1、封板时气泵压力不够或水泵内有水,气钉没有沉到基础板面层下部,带有水分的气钉产生氧化铁,时间一长,产生钉眼;2、油漆基层板没有用底漆封闭,油漆腻子太薄,油漆后产生钉眼。
3、安装时从背面打枪穿透面层4、使用大号枪钉导致钉眼明显5、安装技术不到位或粗心制作所致解决办法(预防措施):1、施工封板时仔细检查气泵,及时放空气泵内的积水,尤其是潮湿天气和喷油漆时;2、油漆基层板要及时用底漆封闭(两遍),油漆腻子不要过薄;3、枪钉应尽量不用,如必须要用枪钉尽量用在背面暗处,枪钉应入基层。
从背面打枪时注意枪钉型号,以防打穿面层;4.适当可考虑使用纹钉、从不可视的工艺槽内侧边的切入固定;5、提高安装人员质量意识,加强安装人员技术培养。
问题图片:正确图片:ZT-木饰面工程-06王克群(2008.12)通病现象:在卫生间制安门框时,按常规做法,门框下部长期涉水,容易造成发黑、变霉现象。
原因分析1、在施工过程中,考虑不周,未注意细节处理。
施工中随意性强,无过程控制;2、门槛与门框安装顺序颠倒;3、石材打磨导致门框涉水;4、日常维护、保护不力导致涉水。
解决办法(预防措施):1、先安装门槛,后安装门框。
门框安装前,石材先行粗磨2、门套底部及基层底部使用防水蜡涂刷。
基层底部留空5cm左右,门套底口离地3mm。
3、如设计许可,可在门套下方制作石材套脚,使得门框套处于石材上方,达到防水,变霉的效果。
4、日常注意防水保护。
问题图片:正确图片:(图片需增加)ZT-木饰面工程-07李晓宇(2010.02)通病现象:门套出现吊脚现象原因分析:1.深化设计人员在深化时未考虑门槛石和内侧地面的落差,以门槛石的高度进行确定门套高度。
2.施工员未根据现场情况认真复核深化设计图纸,卫生间门套下口离地面有3mm空隙。
解决办法(预防措施):深化设计人员在深化时应注意门槛石和室内外地面有高差。
应注意下端的尺寸稍有不同。
应注意先装门槛石,后装门套。
如门槛石后到,须预留好尺寸。
若尺寸不能准确下单,应适当放大尺寸,到现场后根据实际情况进行切割。
切割后对切割面进行底漆封闭后在安装。
问题图片:正确图片:ZT-木饰面工程-08毛建明(2008.10)/薛惠军通病现象:房间门扇或衣柜门扇变形现象。
原因分析:定制门时,项目部已出图给家具厂并签字认可(是门内以方管做框架)。
而成品门到现场没按项目部的要求做,导致门变形。
解决办法(预防措施):1、移门基础木框材料加工前未经烘干处理或检测不到位,没有数据要求,木质内含水率超标;2、超过900mm宽或2400mm高度的房间门扇按规定要在基层内做好加固(材料用钢方管或铝方管)。
对于衣柜、橱柜门扇,较大尺寸要求门扇厚度30mm左右。
3、移门基础木框双面封板厚度不一致,基础框架最好采用钢(或铝)方管,确保不变形。
问题图片:正确图片:(需补充图片)ZT-木饰面工程-09夏策峰(2009.11)/张亚涛通病现象:移门内部及轨道附近未作处理,可见到基层轻钢龙骨或木工板。
原因分析:深化设计时考虑不周,门安装使用时易透过门缝或门扇玻璃反射看见内部基层,影响美观。
解决办法(预防措施):1、图纸深化应考虑暗藏式轨道附近及移门侧面处理。
2、可以根据门套材料来做饰面,装饰面层伸进移门内5cm左右,内部用石膏板封闭见白或见黑处理。
顶部轨道附近也可以按照门套或顶面吊顶饰面材料来处理。
问题图片:正确图片:(需更换图片)ZT-木饰面工程-10范焕民(2010.06)通病现象:木门扇上部与门套之间的搭接宽度不够,导致闭门器安装位置偏下,外观露光,影响隔声及美观。
原因分析1;按装前未认真策划;2;对闭门器的安装尺寸及方法不熟悉。
;解决办法(预防措施):1、熟悉了解闭门器的按装方法及尺寸,闭门器部位的门框门扇处加硬杂木或铁板固定.2、认真策划.放线正确.制作大样.3、门框上槽加厚到20mm以上;问题图片正确图片ZT-木饰面工程-11范焕民(2010.03)通病现象:门五金(门锁、合页、猫眼、防盗链等)开孔随意,影响观感。
原因分析:1、项目部或甲方未及时提供样品给木制品厂;2、现场工人按装时未准确划线,随意马虎。
解决办法(预防措施):1、五金开孔在木制品厂家开好,在现场安装五金;2、如条件不具备,只能现场开孔。
要做到:工人工具一定要齐全;要准确测量、放线;开孔小心,要精心雕琢,误差不得超过1mm。
3、注意门扇在五金开孔部位的基层必须加固处理,用实木或优质多层板。
问题图片;正确图片:(需更换图片)ZT-木饰面工程-12孔建林(2008.8)通病现象:门套未紧靠墙面原因分析:1、项目部对施工班组的施工规范和技术交底不到位;2、施工人员在未掌握施工规范和安装技术的情况下盲目施工。
3、深化策划不周,未考虑到墙体完成面厚度,导致尺寸偏差门套线短小。
4、墙体完成面尺寸缩小或平整度差,与预留尺寸不符导致与门套线偏差。
解决办法(预防措施):1、项目部对施工班组必须进行严格的施工规范和技术交底;2、进场时对土建墙面进行验收,并做好签证。
在前期放线时就要注意墙体的厚度、垂直等,在制作门套时把这些因素都要考虑进去。
在保证墙面平整垂直的情况下方可进行对门套门框的施工安装。
问题图片:正确图片:(需补充图片)ZT-门窗工程-13孔建林(2010.06)通病现象:成品衣柜或橱柜的折叠移门槽存在空缝,顶地或墙面可见基层。
原因分析:1. 木饰面厂家深化设计未考虑到衣柜折叠移门与墙顶地收口。
2.项目部对于木饰面深化图纸未认真审查,与木饰面厂家沟通不到位,未考虑衣柜折叠移门与墙顶地的收口。
解决办法(预防措施):1. 项目部与木饰面厂家配合,改善深化方案,采用连体内胆,取消移门槽。
2.木饰面厂家深化过程中需考虑到衣柜与墙顶地面的收口处理。
3. 项目部需认真审阅深化图纸,对于收口控制严格把关。
柜移门在下单深化时移门轨道应考虑暗藏式,门两侧考虑1cm子口,明装轨道只要考虑两侧留子口就可以了。
问题图片正确图片:(需补充图片)CAD示意图ZT-木饰面工程-14李胜来(2010.07)通病现象:洗手池下方的木制柜子湿胀变形。
原因分析:1、使用了中密度板做柜体材料2、柜体与地面直接接触。
3、柜门、抽屉上口未做封口处理。
4、使用中台盆或龙头漏水及保护不力解决办法(预防措施):1、改用三聚氰胺板,或高密度板、金属类板等受潮不易变形的材料制作。
上下口及背面做好封油防潮措施2、柜体下部与地面保持20CM左右的高度,外用铝合金等其它金属材料围边(见图2、图3)。
3、台面板外侧做翻边止水坎。
4、注意设备检修,防止漏水导致湿胀。
问题图片:图1正确图片:图2图3ZT-木饰面工程-15王克群(2008.08)/夏策峰通病现象:在用不同材质进行墙面装饰中,收口交接处存在空隙或空洞现象。
原因分析:1、管理人员对施工工艺不清,对成品木饰面的收头收口未考虑周全,对木饰面或石材的加工误差要考虑到位。
另外,项目部散于管理,现场未准确放线,或对木饰面下单图纸未加仔细审核;2、在各工种交接施工中,无协调,各自完成同工种施工,造成交接处空洞,无法收口,影响装饰效果。
解决办法(预防措施):1、在不同材质施工交接处,做好前期策划及细部节点的图纸深化。
项目部应做好与厂家的配合与协调,结合现场情况做好深化木饰面及石材下单,对加工图纸进行严格的审核,特别是收口,成品木饰面与石材交接处木饰面应预留工艺槽。
2、进行各工种的技术交底,加强质量监控。
问题图片:正确图片:(需补充图片)ZT-木饰面工程-16张亚涛(2010.08)通病现象:有“V”型缝木饰面与平板石材阴角收口,用木饰面碰石材,没留伸缩缝或伸缩缝不到位。
