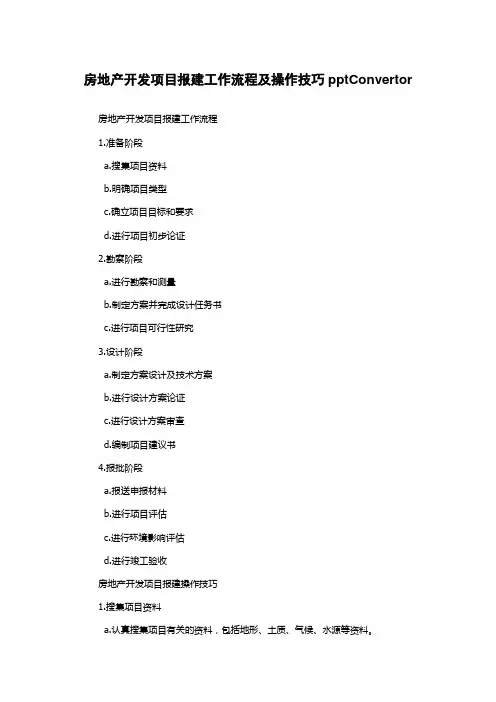

房地产开发报建ppt课件
- 格式:ppt
- 大小:2.27 MB
- 文档页数:21
房地产开发报批报建及验收流程.ppt文档全文预览
发改委验收项目部现场配合;开发部在项目综合验收里程碑节点前30天向发改委提交资料,组织现场验收,在城建监察大队验收前取得意见单。城建监察大队验收项目部:提供开工报告、工程竣工验收备案证明书、施工企业、监理单位资质证书;现场配合。规划设计部提供设计单位资质证书;开发部:在项目综合验收里程碑节点前25天向城建监察大队提交资料,组织现场验收;综合验收表上盖章。供电验收在项目综合验收里程碑节点前90日,现场环网站及配电房设备完成安装,高低压电缆、母线等完成安装施工,设备完成调试,并由安装施工单位提供设备测试报告等竣工资料。向供电局提交竣工资料,组织高压竣工验收。先安排环网站验收,进行初验、整改及复验后,安排项目外高压进线线路割接通电;然后安排公变、专变验收,进行初验、整改及复验后,安装公变复控和专变计量表,并安排专变送电及公变高压送电。向供电所提交业主电费账户开户清单并录入系统,申请业主计量箱表计,并组织供电所进行低压验收(包括低压出线、井道、分支箱、计量箱等),经过初验、整改及复验后,去供电局领表并装表,安排低压送电。完成通电后底度电费的缴纳。供电局在项目综合验收里程碑节点前30日在综合验收表上盖章。供水验收在项目综合验收里程碑节点前90日,现场市政自来水管线、二次供水泵房、二次供水立管、一户一表施工完成。组织自来水公司现场验收,包括二次供水泵房试压、地面表、楼层表、自来水井道、地面井盖。在完成初验、整改及复验后,安排正式通水,并缴纳小区总表底度水费。向自来水公司提交业主水费账户开户清单,录入系统,在项目交付前完成开户并提供缴费卡。安装水表集抄系统并进行第一次抄表,缴纳自来水一户一表底度水费。自来水公司在项目综合验收里程碑节点前30日在综合验收表上盖章。燃气验收在项目综合验收里程碑节点前90日,现场完成燃气市政管线及立管施工,施工方出具项目竣工
